井下高压电缆敷设安全技术措施示范文本
- 格式:docx
- 大小:80.04 KB
- 文档页数:4

主井高压电缆安装安全技术措施预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制XX主井高压电缆安装安全技术措施一、编制依据XX项目部负责施工的XX主井井筒,根据筹备进度,现需安装甲方变电所至我方整体移动式变电站之间的高压架空电缆,为确保安全安装电缆,特编此安全技术措施。
二、安装前的准备工作1、把加工好的电缆钩、铁丝、小撬棍等都装到铲车铲斗里,运到安装现场。
2、用铲车把高压电缆吊到甲方变电所附近,解开电缆的一端接线端,让电缆盘稍微离开地面,使铲车在缓慢行走中,缠在电缆盘上的电缆在重力作用下逐步散开在架空线正下方的地面上。
3、人工拽动电缆,根据电缆在甲方变电所内的需要预留的接线长度,将多余长度的电缆拽直。
4、焊接好的金属梯子的一端与铲车铲斗顶部用螺丝、螺母固定好,再用两根钢丝绳穿过梯子顶部和铲车铲斗底部的小孔,并把钢丝绳穿进去的一端和穿出来的一端用螺丝拧紧。
三、安装步骤1、计算好电缆从甲方变电所出来后至架空钢绞线的空间距离(包括地面至架空线的高度加上水平距离),作好记号,把电缆作了记号的这个地方放在梯子顶部的钩子上,缓慢举高铲车铲斗,待电缆的高度和钢绞线的高度一样高时,铲斗内的人拿着电缆钩爬到梯子顶部,将电缆钩固定在钢绞线上后,将两根高压电缆分别挂到钩子的两边钩上,然后用细铁丝把两根电缆和两边钩绑紧。
2、依照此方法,每3米一段距离,将电缆逐段固定好。
绑好一段后,地面上一部分人托着电缆,不使电缆扭转或在钢绞线上滑动,然后铲车铲斗缓慢下落或后退以放下电缆。
3、电缆在甲方变电所和我方整体移动式变电站之间的钢绞线上固定好后,将最后一端超出长度的电缆盘成“八”字圈,用铁丝捆扎好,固定起来。
四、安全技术措施1、上到梯子顶端挂电缆时要把安全带挂在梯子与铲斗相连的钢丝绳上,并戴好安全没帽,所带工具要栓牢,不需用的工具放回铲斗或扔到地面没人的地方,严防放在梯子上坠落伤人。
2、要搞好分工合作。

Ⅱ(3)上口敷设电缆安全技术措施编制:机电科:安全管理科:矿调度机电副总:日期:2015年10 月23 日一、工程概况:井下Ⅱ(3)上部变电所改造后需敷设两回路高压铠装电缆,敷设一根210米和一根250的高压铠装电缆,与之前敷设的两路电缆对接完成供电。
二、施工时间:2015年10月26日-2015年10月30日三、施工地点:Ⅱ(3)采区四、施工前的准备:1.班组召开敷设电缆会议,把现场情况了解清楚,制定施工方案。
2.准备好施工中所需要的工具和材料,如棕绳、射钉枪、铁扎线、个人工具等。
3.施工人员要开好班前会,学好施工措施并签字,由施工负责人对参加人员进行详细分工,做到分工明确,人人心中有数。
4.参加施工人员必须熟悉电缆敷设流程,并听从统一指挥。
五、施工步骤:1、电缆封车:将试验合格的高压电缆装车,并符合运输中的有关规定,并用钢丝绳封好车,牢固,将矿车吊上道,确保运输安全。
2、设备运输:由运输科将封有电缆的两车运送到Ⅱ(3)上口车场。
3、敷设电缆:3.1 施工负责人安排施工人员将上口电缆的矿车推至Ⅱ(3)上部变电所后门附近,先敷设210米的电缆,拉出电缆头,人工将电缆拉至II(3)猴车道上口与之前敷设的电缆对接,然后将电缆滚上剩余的电缆全部拉开,人工拉电缆穿过单轨吊,由于单轨吊较高,作业时配戴安全带,保证电缆严禁受损,穿过风墙,将电缆的一端放至Ⅱ(3)上部变电所1#高压开关处,安排人员压接电缆。
然后施工人员按照原定计划由人工将电缆吊挂固定好。
3.2 第一车电缆敷设完毕后,施工人员按照同样的方法将第二车电缆敷设并吊挂固定好,注意固定顶板的时候配戴好安全带。
3.3 最后施工人员对其进行压接电源,做好线盒。
4、送电:电缆搭接完毕后,施工负责人对设备进行详细检查,确保无误后,安排人员使电气设备处于完好状态,然后II(3)下部变电所人员人员联系好,进行送电、并设置参数。
六、工程收尾:1、Ⅱ(3)一甩道供电运行正常后,施工负责人向矿调度汇报表明该工作圆满结束。
文件编号:TP-AR-L4953In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________井下高压电缆敷设安全技术措施正式样本井下高压电缆敷设安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、施工时间:20xx年月日二、施工地点:二采地面变电所至二采井下水泵房三、施工负责人:四、施工内容:敷设两趟MYJV22 ---8.7/10kv3×50 mm2的电缆各1200米五、敷设路线:地面10KV变电所→主斜井运输下山(电缆钩吊挂)→总运输下山→泵房变电所六、组织措施:1、人员安排:全矿入井员工。
2、各参加单位指派专人负责工作的组织和安全。
六、安全技术措施:(1)、人力扛运电缆入井,人员分布均匀,5米一人。
各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为“一声停、二声前拉”。
(2)、敷设电缆前,做好一切准备工作,把电缆钩吊挂好。
(3)、电缆钩的吊挂必须在同一高度及同一直线上,距离均匀,电缆吊挂要求平直。
(4)、施工前,派人清理沿途障碍物,确保敷设路线畅通。
(5)、施工前,先与矿调度联系,得到同意方可进行。

超高压电缆线路的敷设安全技术1、敷设前的安全准备工作(1)施工前安排足够的时间召开站班会进行工作及安全交底。
(2)检查施工所有的工器具设备,保证其具备良好的工作状态。
校核敷设中使用的钢丝绳的机械强度。
检查使用的滚轮有无破损、尖角。
(3)检查电缆敷设路径是否畅通。
检查工井、隧道内敷设电缆时的通风措施,并测量有害气体浓度符合规定数值。
工井及竖井开孔口四周应设置遮拦和安全网防止坠落。
(4)在敷设现场所有施工范围内设好遮拦,挂警示带和醒目的警告牌。
夜间施工时还必须挂示警信号灯。
敷设施工现场要做好防火措施,配备足够的灭火材料和器具。
(5)敷设范围内如有其他运行电缆,则施工时还要切实做好邻近运行电缆的保护措施。
2、敷设时的安全要求(1)建立准确、可靠的安全通信系统。
需要就近操作电源开关,随时暂停电缆牵引,保证电缆设备不受损失。
1)在电缆盘、卷扬机及其关键部位位置摇铃开关、电铃、无线电对讲机等设备,并派专人操作和监视。
2)制定统一的指挥信号和行动规则,信号要简单,控制要迅速可靠,在电缆敷设之前应将控制信号系统安装及调试并将信号装置的使用方法向所有敷设电缆的人员交代清楚。
(2)采取必要的安全技术措施。
1)采用制动装置控制线盘的转动。
2)利用防捻器消除扭转应力。
3)安装张力计监视牵引力大小。
敷设时在卷扬机及电缆盘两端装设张力机,当电缆敷设中的牵引力超过允许值时,可迅速通过控制接点的设备来切断电源。
(3)其它应注意的安全事项。
1)敷设前接临时电源箱时要用固定插头,电源箱外壳必须可靠接地。
2)电缆拖动时,严禁用手搬动电缆,以防压伤。
电缆牵引时,所有人员严禁在牵引内角停留,施工人员应站在安全位置,精神集中地听从统一指挥。
3)在竖井、隧道等较复杂的敷设地方,施工中如遇到现场突然停电,应立即刹紧线盘并收紧所有抛锚绳。
超高压电缆线路的敷设安全技术(二)主要涉及线路规划、材料选择、施工技术及设备保护等方面。
以下将详细介绍超高压电缆线路敷设安全技术的相关内容。

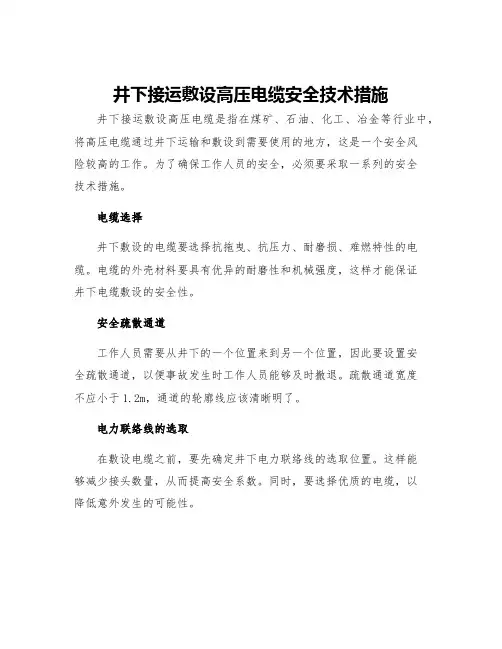

井下接运敷设高压电缆安全技术措施井下接运敷设高压电缆是指在煤矿、石油、化工、冶金等行业中,将高压电缆通过井下运输和敷设到需要使用的地方,这是一个安全风险较高的工作。
为了确保工作人员的安全,必须要采取一系列的安全技术措施。
电缆选择井下敷设的电缆要选择抗拖曳、抗压力、耐磨损、难燃特性的电缆。
电缆的外壳材料要具有优异的耐磨性和机械强度,这样才能保证井下电缆敷设的安全性。
安全疏散通道工作人员需要从井下的一个位置来到另一个位置,因此要设置安全疏散通道,以便事故发生时工作人员能够及时撤退。
疏散通道宽度不应小于1.2m,通道的轮廓线应该清晰明了。
电力联络线的选取在敷设电缆之前,要先确定井下电力联络线的选取位置。
这样能够减少接头数量,从而提高安全系数。
同时,要选择优质的电缆,以降低意外发生的可能性。
严格执行施工规范在电缆敷设过程中,施工人员必须严格执行规范操作流程,确保各个环节按照规定操作,并严格按照井下操作规范进行。
同时,要安排有经验的工人进行验收。
全程监控安全在敷设电缆过程中,要对井下的工作人员进行全程监控,如安装摄像头实现远程监控、专业教育培训和现场管理等措施,确保现场操作安全有序。
预防静、动电压危害为了预防井下静动电压危害,需要采取一些措施,如采用带电屏蔽导体的电缆;在高压电缆运输过程中要注意避免与金属带、防雷线等相互接触,产生静电和雷击危害。
定期检查电缆状态井下敷设的电缆状态要定期检查,预防故障的发生。
主要的检查内容包括:电缆外观、接头状态、地线接头等,以确保电力绝缘安全可靠。
在井下高压电缆敷设的整个过程中,必须要坚持安全第一的原则,采取一系列安全技术措施,确保工作人员的安全,避免事故的发生。
同时,加强职工安全教育,增强他们的安全意识,提高整体安全水平,使企业健康发展。
地面敷设高压电缆安全技术措施姓名:XXX部门:XXX日期:XXX地面敷设高压电缆安全技术措施一、概述:由主井配电向副井敷设下井一、下井二两回路高压电缆,为保证施工安全,特编制该措施。
二、危险源:1、山路行走。
2、人员协调不一致。
3、电缆下滑伤人。
4、利物划伤电缆。
5、人员滑倒摔伤。
6、通讯用具不合格。
三、施工顺序:对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象-使用摇表遥测电缆绝缘值-清理施工路线上的障碍物-使用铲车将电缆由矿里运至施工地点-使用5吨手拉葫芦将电缆滚子吊起挂在铲车铲齿上-将电缆全部从电缆滚子上倒出-人员分两部分一部分向主井方向另一部分向副井方向-使用户外中间将电缆连接起来-吊挂电缆。
四、安全技术措施:1、施工设专人负责,统一指挥,明确分工,责任到人。
2、由施工负责人试验所使用对讲机是否灵敏可靠,确认对讲机的使用距离。
3、由施工负责人进行详细检查,电缆规格、型号、截面、电压等第 2 页共 7 页级等必须符合要求,电缆外观检查无绞拧、划伤等缺陷。
4、施工前电工应摇测电缆绝缘值,电缆摇测完毕后,必须将芯线分别对地放电。
5、使用合格5分钢丝绳做专用绳套子,将绳套子穿过电缆滚子孔,将绳套子挂在铲车铲齿上,待绳套子完全受力后方可正式起吊,专人清理运输路线,运至指定位置后将电缆滚子放置在平实可靠处。
6、铲车将电缆滚子运至指定地点后,使用手拉葫芦将电缆滚子挂在铲车铲齿上,电缆滚子离地20-50mm,由两人负责转动电缆滚子,将电缆从电缆滚子上全部倒出,倒电缆时人员向主井方向拉电缆,主井电缆敷设到位后,将电缆滚子上所剩电缆边松边向副井方向拉,拉电缆人员分布均匀,协调一致,过下坡时严禁上肩,电缆滚子应匀速转动,转动过快时将木头插到电缆滚子下方,降低转动速度,铲车进行起吊时,人员不准在铲车起重臂下,铲车吊起电缆架时,人员不准在电缆滚子附近,不准用手或脚推蹬电缆滚子。
7、由专人检查手拉葫芦在铲车铲齿的稳定性,起吊时电缆滚子下方及偏摆范围严禁进行其它工作,施工人员站在安全位置,拉小链时双手均匀用力,起吊重物需悬空停留时,要将小链拴在大链上。

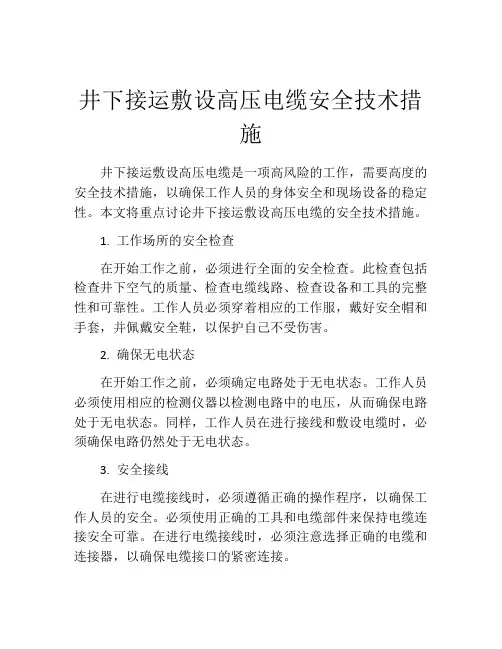

井下接运敷设高压电缆安全技术措施井下接运敷设高压电缆属于高风险作业,涉及到人员的安全,设备的保障以及线路的稳定性等多方面因素。
因此,为了保证井下接运敷设高压电缆的安全性,必须采取一系列的技术措施,下面我们就来详细阐述井下接运敷设高压电缆安全技术措施。
一、事前准备在进行任何高风险的施工作业前,必须进行周密的事前准备。
井下接运敷设高压电缆作业之前,应先进行必要的方案制定,明确每个节点的作业步骤、工作负责人及其职责、安全防范措施、应急救援预案等内容。
其次,对于作业环境的评估及作业现场的准备也是十分必要的。
在评估作业环境的过程中,需要从建筑物的结构、场地条件、周边环境等方面考虑;在作业现场准备方面,则需要确保现场整洁有序,设备齐全,工具完好。
二、人员培训和防护装备为了做好井下接运敷设高压电缆的安全保障,必须让每一个参与作业的人员都有足够的安全防护意识,并且要进行必要的安全培训。
在培训中,重点应该讲述安全规范、安全标准、意外事故的防范以及紧急情况的处理等方面。
此外,还需要让参与作业的人员都具备必要的职业资格和从业证书。
除了人员培训外,防护装备的配备和使用也是非常关键的。
在井下接运敷设高压电缆的作业过程中,人员应该佩戴符合国家标准的安全帽、安全鞋、眼罩、口罩等个人防护用具;对于操作人员,在进行作业之前也需要进行身体检查,确保身体状况能够胜任作业,在具备必要的职业技能的情况下,进行作业。
三、现场监控和应急预案在井下接运敷设高压电缆的作业过程中,必须对现场进行实时监控。
这既可以通过人工巡检,也可以借助先进的设备实现。
通过监控,可以及时发现异常情况,并采取及时的措施进行处置。
同时,在作业现场也必须制定详细的应急预案。
应急预案应该包括应急疏散方案、应急抢修措施等内容,并且要制定完善的应急处理程序。
一旦发生意外情况,工作人员要紧急用力切断电源,并按照应急处理程序进行处置,确保作业现场的安全。
四、设备维护保养井下接运敷设高压电缆作业所用的设备应定期进行维护保养。

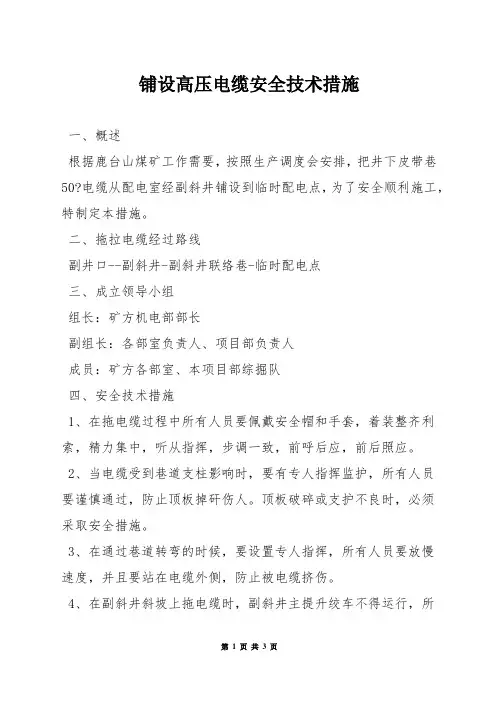

铺设高压电缆安全技术措施一、概述根据鹿台山煤矿工作需要,按照生产调度会安排,把井下皮带巷50?电缆从配电室经副斜井铺设到临时配电点,为了安全顺利施工,特制定本措施。
二、拖拉电缆经过路线副井口--副斜井-副斜井联络巷-临时配电点三、成立领导小组组长:矿方机电部部长副组长:各部室负责人、项目部负责人成员:矿方各部室、本项目部综掘队四、安全技术措施1、在拖电缆过程中所有人员要佩戴安全帽和手套,着装整齐利索,精力集中,听从指挥,步调一致,前呼后应,前后照应。
2、当电缆受到巷道支柱影响时,要有专人指挥监护,所有人员要谨慎通过,防止顶板掉矸伤人。
顶板破碎或支护不良时,必须采取安全措施。
3、在通过巷道转弯的时候,要设置专人指挥,所有人员要放慢速度,并且要站在电缆外侧,防止被电缆挤伤。
4、在副斜井斜坡上拖电缆时,副斜井主提升绞车不得运行,所有人员要拉开距离,用力均匀。
临时休息时要前后统一将电缆放在地上,所有人员还要握住电缆,防止电缆在斜坡上下滑。
5、整个施工过程要有机电相关负责人、项目部负责人协调指挥。
6、拖电缆时人员必须同时上下肩。
五、安全注意事项1、拖运前必须对沿途经过的路线及巷道支护情况,进行全面检查,发现问题及时处理,运送路线要清理干净,畅通无阻,防止摔倒或滑倒伤人。
2、多人抬运时,现场由专人统一指挥,抬运人员要做好自保和互保。
3、全体施工人员在施工前要学习本措施,做到目的明确,程序清楚。
严格听从施工、安全负责人的指挥。
4、合理搭配、分配人员,杜绝盲目、疲劳工作。
施工负责人必须由机电部部长及项目部负责人担任。
5、所有施工人员要严格执行《安全技术措施》、《煤矿安全规程》、《煤矿工人技术操作规程》,在施工过程中杜绝"三违',管理人员不到位、安全隐患不排除、安全措施不落实不得进行施工作业。
6、施工期间领导干部跟班作业,调度室24小时值班不间断,加强对施工现场检查、指导协调、隐患排查、质量管理等工作,杜绝发生任何事故。
井下接运敷设高压电缆安全技术措施井下接运敷设高压电缆是一项高风险的工作,需要高度的安全技术措施,以确保工作人员的身体安全和现场设备的稳定性。
本文将重点讨论井下接运敷设高压电缆的安全技术措施。
1. 工作场所的安全检查在开始工作之前,必须进行全面的安全检查。
此检查包括检查井下空气的质量、检查电缆线路、检查设备和工具的完整性和可靠性。
工作人员必须穿着相应的工作服,戴好安全帽和手套,并佩戴安全鞋,以保护自己不受伤害。
2. 确保无电状态在开始工作之前,必须确定电路处于无电状态。
工作人员必须使用相应的检测仪器以检测电路中的电压,从而确保电路处于无电状态。
同样,工作人员在进行接线和敷设电缆时,必须确保电路仍然处于无电状态。
3. 安全接线在进行电缆接线时,必须遵循正确的操作程序,以确保工作人员的安全。
必须使用正确的工具和电缆部件来保持电缆连接安全可靠。
在进行电缆接线时,必须注意选择正确的电缆和连接器,以确保电缆接口的紧密连接。
4. 运输电缆在运输电缆时,必须注意电缆的长度、重量和灵活性。
必须确保电缆不会产生过度的张力,以免损坏电缆套和绝缘层。
如果需要在坡道或台阶等不平坦的地形上移动电缆,必须小心驾驶机器和车辆,以确保电缆平稳地运输。
5. 确保地下通道的安全性在敷设电缆时,必须确保地下通道的安全性。
必须确保通道内没有任何障碍物或尖锐的边缘。
在敷设电缆时,必须遵循正确的敷设程序,以确保电缆的均匀敷设。
必须确保电缆的连接部分和接头密封良好,以防止松动和电缆接口的短路。
6. 特殊情况下的安全性在进行华丽的安装时,可能会出现各种特殊情况。
例如,可能需要在水下敷设电缆,或把电缆从窄的空间中通过。
在这些情况下,需要采取额外的安全措施,以确保工作人员的安全,并在必要时寻求帮助。
总之,井下接运敷设高压电缆需要全面的安全技术措施,以确保工作人员和设备的安全性。
在进行任何工作之前,必须做好安全检查,确认电路处于无电状态,并使用正确的工具和连接器接线。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井下敷设高压电缆措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes井下敷设高压电缆措施(标准版)一、工程概述根据生产的需要和供电需求现在-435水平安装一部移动变电站,需从-356采区变电所2#移动变电站敷设一路高压电缆到-435水平新安装的移动变电站。
为了保证敷设高压电缆能够安全、优质、高效、顺利的完成,特编写本施工安全技术措施。
二、施工准备1、编制本施工安全技术措施,并进行措施审批。
2、施工前组织施工人员熟悉工作环境、质量标准及本措施。
3、施工人员施工前准备好所用的工具。
三、施工顺序将高压电缆盘至小电缆辊→清点检查所有工具→运送至井口→下井→副井南门→支三角架→吊起电缆放到支架上→电缆一头放至-435→另一头放至-356变电所四、劳动组织及工期安排1、劳动组织:机电科井下机修班、电修班、加工班和工区机电人员2、工期安排:2009年10月4日时至10月4日时3、施工时分三小组,各班班长为小组组长,负责施工时本小组安全工作。
五、安全注意事项1、所有参加人员必须学习本规程,未贯彻本规程者,严禁参加施工。
2、所有参加人员必须听从负责人的统一指挥,严禁盲目作业。
3、施工负责人负责将施工前所用的工具、材料、配件准备齐全并试验合格后,提前运放到位。
4、参加施工人员必须按《煤矿安全规程》及技术操作规程作业。
5、参加施工人员在施工过程中不得迟到、早退,班前不允许喝酒,班中不做与工作无关的事情,有特殊情况不能参加者,需提前与负责人联系,以便于工作安排。
编订:__________________单位:__________________时间:__________________井下接运敷设高压电缆安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-6046-34 井下接运敷设高压电缆安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
根据矿生产组织安排,由我队在主井底接运高压电缆至材料大巷,并敷设上梁,为确保作业能安全顺利进行,特特制定该安全技术措施。
一、作业流程:主井底接电缆--一部皮带巷--倒至材料大巷第一根横梁附近--上横梁--敷设至新采区变电所二、作业前准备工作:1、凡参与作业人员及涉及队组必须认真贯彻学习该安全技术措施。
2、提前将所需工具、长钩、安全带等准备到位。
3、仔细检查一部皮带机头处的8T回柱车完好情况,要求各部位连接必须紧固、开关及远控按钮开关动作灵活无失爆现象、电机减速器润滑良好、卷筒和钢丝绳及勾头完好情况等,发现不完好之处立即处理至完好。
4、仔细检查原材料大巷五部绞车及沿途各信号装置完好情况,要求各部位连接必须紧固、地锚固定可靠、声光信号灵活可靠、开关及远控按钮开关动作灵活无失爆现象、卷筒和钢丝绳及勾头完好情况等,发现不完好之处立即处理至完好。
5、提前在工字钢梁上把按照要求直辊固定托架及直辊安装齐全,每四道工字钢梁固定一直辊,要求前后必须一条线,并在距第一道工字钢梁前5米处用大链将地辊托架固定在锚索上。
超高压电缆线路的敷设安全技术范文引言超高压电缆线路广泛应用于电力传输领域,在确保电力供应的同时,也对敷设过程中的安全性提出了高要求。
本文就超高压电缆线路敷设过程中的安全技术进行探讨。
一、工程准备阶段1.安全计划编制在电缆线路敷设工程开始之前,必须编制一份全面的安全计划。
安全计划应明确敷设过程中存在的风险和危险因素,制定相应的安全措施和应急预案,并明确责任人和职责。
2.现场勘察和安全评估在敷设地点进行现场勘察,并进行详细的安全评估。
要考虑地形、土壤、气候等因素对电缆线路敷设的影响,评估风险,并制定相应的安全措施,确保施工过程的安全。
二、人员培训与安全意识培养1.人员培训计划在敷设电缆线路之前,必须对相关人员进行培训,提高他们的专业知识和技能。
培训内容包括电缆线路敷设工艺、安全操作规程、事故应急处理等方面的知识。
2.安全意识培养通过安全会议、讲座、培训等形式,加强对人员的安全意识培养。
要使每个人都能够认识到自己在施工中的安全责任,并且明确自己的行为对工程安全的重要性。
三、施工现场管理1.组织管理设立专门的施工管理组织,明确各工种的责任和职责,确保施工过程中的协同工作。
同时要加强对施工人员的监督和指导,纠正不良行为,确保施工过程的安全。
2.安全设施设置在施工现场设置必要的安全设施和防护措施,如安全警示标志、安全防护网等,以便引导施工人员正确使用工具和设备,降低施工事故的发生率。
四、作业操作技术1.安全用具使用所有作业人员必须佩戴个人防护用具,如安全帽、安全鞋、防护手套等。
同时要加强对安全用具的管理,检查其完好性和使用情况,确保用具的有效性。
2.机械设备操作施工过程中使用的机械设备必须符合安全要求,并由经过培训的操作人员操作。
操作人员必须熟悉设备的使用方法,严格按照操作规程进行操作,防止操作失误导致事故的发生。
五、应急处理与事故纠正1.应急预案制定在敷设电缆线路之前,制定详细的应急预案,包括事故的类型、应对方法、责任人和应急联系方式等。
敷设设高压电缆安全技术措施姓名:XXX部门:XXX日期:XXX敷设设高压电缆安全技术措施工程简介本工程为上湾移交煤制油巷道供电安装工程。
在煤制油主运大巷共敷设高压电缆9趟,安装KBSGZY-500/10/1140/(660)型矿用隔爆移动变电站1台;BKD16-400Z/1140(660)型矿用隔爆馈电开关3台;ZBZ-4.0/1140(660)M型矿用隔爆照明综保1台;DGS24/127L(A)型矿用隔爆LED巷道灯3盏。
高压电源均引自煤制油主运大巷27联巷3#中央水泵房变电所。
敷设高压电缆共计14100米。
MYPTJ-8.7/3*150+3*50/3+3*2.5mm2,长度6200米;MYPTJ-8.7/3*95+3*50/3+3*2.5mm2,长度3100米;MYPTJ-8.7/3*50+3*25/3+3*2.5mm2,长度3100米;MYPTJ-8.7/3*35+3*16/3+3*2.5mm2,长度1700米;一、敷设电缆前准备1、敷设电缆前对作业人员进行敷设高压电缆安全技术培训及敷设电缆过程中各种危险源的辨识学习。
2、准备好电缆敷设过程中所使用的工器具。
3、所有高压电缆及电气设备必须经过绝缘、耐压试验,合格后方可入井,必须保留试验记录。
二、打眼1、施工作业前,技术员必须将本措施贯彻给每位作业人员,不参加学习的人员,不得参加该项工作。
第 2 页共 7 页2、施工前,施工负责人必须向每位作业人员讲清工作步骤、内容、人员分工及其安全注意事项,并备齐所需的工具、器材等。
3、打眼设备所用的电源由矿方指定,接线完毕要确认设备的完好。
4、打眼设备的拆接线,必须由施工负责人派专人进行。
拆接线前,将上一级开关电源断电闭锁和加锁,并挂“有人工作,禁止送电”的警示牌,由专人操作,必须先验电、放电,确认无电后,方可进行拆接线工作,停送电必须严格执行“谁停电,谁加锁、谁解锁、谁送电”的停送电的作业制度。
5、在工作地点,必须配备一名瓦检员在工作现场20m范围内检查风流中瓦斯浓度,只有瓦斯浓度不超过0.5%,方可进行打眼作业。
井下敷设电缆安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月井下敷设电缆安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、施工时间:20xx年10月7 日二、施工地点:一水平运输大巷三、人员组织:施工负责人:李景春安全负责人:李景春参加工作人员:监测通讯队全体人员四、安全技术措施1.施工前必须组织参加施工人员学习,并提前熟悉现场,了解施工内容。
参加施工人员要有组织、有纪律,听从管理服从分配。
2.施工前,必须向调度室汇报,由干部跟班上岗并负责现场安全和指挥。
3.光缆敷设时,电车司机及施工人员要相互配合,做到组织有序,所有施工人员戴好安全帽,并在施工过程中防止架空线触电。
4.敷设光缆时,所有施工人员必须遵守“行人不行车,行车不行人”的原则。
5.所有施工人员要身穿反光服,放置路标,以免造成追尾事故。
6.所有施工人员,必须严格制度,听从指挥,人与人间距6米,光缆在敷设过程中,光缆不得落地磨坏光缆外皮,不得出现过大弯曲防止损坏光缆。
7. 光缆敷设期间电机车行走速度要均匀,不得过快,铺设缆线的人员严禁站在空间狭小地段,防止车辆挤伤人员。
8、光缆全部到位,有施工人员负责把光缆吊挂标准,吊挂光缆要保持平、直、高度适中,确保矿车掉道碰不到光缆,光缆两头封好防止受潮。
井下敷设高压电缆、安装移变安全技术措施我矿掘进即将开始,为保证掘进工作顺利开展,我矿需敷设一根高压橡套电缆(MYPTJ-6/10 3*50+3*25/3+3*2.5 500米)和安装一台移变KBSGZY-800/6)为掘进供电,为确保作业能安全顺利进行,特特制定该安全技术措施。
一、作业前准备工作:1、凡参与作业人员及涉及班组必须认真贯彻学习该安全技术措施。
2、提前将运输设备、所需工具、捆绑绳索、安全用具等准备到位,电缆穿墙部分提前装设好套管,电缆头提前冷缩好。
3、仔细检查运输设备完好情况,要求各部位连接必须紧固、开关动作灵活、转动部位润滑良好、钢丝绳及勾头完好情况等,发现不完好之处立即处理至完好。
4、仔细检查运输沿途各信号装置完好情况,要求声光信号清晰、灵活可靠。
5、提前沿指定线路挂设好80电缆钩,准备好搁置移变所需方木。
二、技术措施1、用φ22钢丝绳挂在移变起吊部位处,用铲车将变压器缓缓吊至轨道上。
2、用电机车将移变运至绞车硐室风门处,人力将移变推至轨道下山变坡点上部平巷处。
3、用液压绞车将变压器缓缓下放至2533片盘车场4、用4*4角铁加固好电缆盘后,用铲车将电缆盘吊至龙门架上,人工转动电缆盘将电缆缓缓放出,提前在井口轨道上放置三辆平板车并用圆环链将平板车连接好。
5、由5人往平板车处汇电缆,2人往车上盘装电缆,要求盘装整齐,不得超宽、超高且电缆不扭劲。
6、电缆装好车后,必须捆绑牢固,由专职挂钩工挂好钩。
7、用电机车将电缆车缓缓运至副暗斜井变坡点上部平巷处。
8、固定好各电缆车轮子后,人工将上部电缆头沿轨道下山托至2533片盘车场移变处,待上部电缆头拖到位后,用电机车牵引电缆车往变电所方向缓缓行走,边走边放电缆,待另一个电缆头放出后,将该电缆头托至变电所内备用高压开关处。
9、电工分两组,一组在2533将电缆头接入移变高压侧,一组在中央变电所将电缆头接入605#高压开关柜。
其余人将电缆悬挂至电缆钩上,并将多余电缆悬挂在平巷内。
高压电缆安装安全技术规程范文(1)电缆盘存放应立放,电缆盘底部应使用楔子板楔紧,以防电缆盘滚动伤人。
(2)电缆盘起吊应使用强度足够的穿芯杠,不得直接穿钢丝绳起吊。
(3)电缆盘采用汽车运输时,应用钢丝绳、导链固定在运输车上,且应固定牢靠。
(4)电缆竖井内施工时,上下作业面不应有交叉作业,作业面上的门、洞应封闭或悬挂警示标志,所使用的工具、材料应用绳索系牢,防止掉落。
(5)电缆竖井内作业人员必须系安全带。
(6)竖井内照明应充足,满足作业和行走安全要求,潮湿环境中的作业面应使用安全电压照明。
(7)敷设工装应固定牢靠,受力支架应经强度验算,以防工装崩塌伤人。
(8)电缆盘应放置在强度足够、带刹车的专用电缆支架上,电缆支架应固定在地面,沿电缆出线方向的反方向应加装平衡拉力的固定钢丝绳,电缆解缆时在电缆盘下应布置胶皮垫。
(9)电缆出线方向应在电缆盘的上部。
(10)高压电缆的敷设应制定专门的施工措施经审查批准后执行。
(11)竖井敷设电缆应采用从上往下敷设,敷设方案应计算整个敷设过程中电缆、电缆盘、电缆支架、机具、刹车的受力,防止过载失控,引发安全事故。
(12)电缆牵引机应配置过牵引保护装置,在地面固定牢靠。
(13)电缆牵引速度应匀速、慢速,敷设路径沿线监护人员应配置对讲机联络,牵引过程中监护人员应与电缆保持一定距离。
(14)竖井电缆应从下往上进行固定,固定过程中电缆裕量不宜过多。
高压电缆安装安全技术规程范文(2)1、引言高压电缆是输送电力的重要设备,其安装质量关系到电力系统的安全可靠运行。
为了保障高压电缆安装的安全性,制定本安全技术规程,以规范高压电缆的安装过程,确保施工人员的人身安全和设备运行的稳定性。
2、高压电缆安装前的准备工作在进行高压电缆安装之前,必须做好以下准备工作:2.1 确认电缆路线及布设方案,保证布设路径通畅。
2.2 检查土建结构的支持能力是否满足要求,确认安装位置及方法。
2.3 确保相关安全防护设施完善,比如警示标识、防护网等。
整体解决方案系列主斜井下放高压铠装电缆-安全技术措施(标准、完整、实用、可修改)编号:FS-QG-11869主斜井下放高压铠装电缆-安全技术措施High-voltage armored cable lowered in main inclined shaft-safetytechnical measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、目的及意义为优化矿井供电系统,经矿领导研究决定从地面变电所往井下敷设一根240m高压铠装电缆,为了保证电缆安全可靠的敷设,特制定本措施,望施工人员认真贯彻执行。
二、施工概况工作时间:影响范围:影响主斜井提升工作地点:主斜井三、施工组织顺序(一)人员组织总指挥:提文谦安全负责人:孙景全工作组负责人:王学坤运输组负责人:邓贞启下放电缆组长:周顶峰悬挂电缆组长:孙营工作组成员:检修班全体人员。
(二)准备工作1、参与工作人员必须提前到达工作地点,由工作负责人和安全负责人共同向参加工作人员贯彻学习安全技术措施,保证参与工作人员都熟悉工作步骤及安全注意事项。
2、电工和机修工各自准备好自己的工具,并按照各自的分工准备好所需材料和工具。
3、将400m电缆盘放在四辆材料车上盘成“8”字型,剩余电缆拉往地面变电所。
4、联系好专职开绞车人员缓慢下放车辆,信号工准备随时传递信号。
(三)施工顺序把400米电缆盘到材料车上-剩余的电缆拉往地面变电所,在井口做2处电缆卡钩固定电缆-缓慢下放车辆-边下放边将电缆从车上脱下-将电缆悬挂在主斜井电缆沟上。
四、作业要求1、参加施工人员应认真学习本措施,必须熟悉自己所负责的任务,应该了解整个下放电缆的流程。
2、参加施工人员必须穿戴好劳动防护用品,与其他人员协调、配合好。
3、绞车工必须与信号工联系好,绞车速度不得大于0.5m/s,信号工发现问题立即打信号停车。
4、四辆材料车盘放电缆,专人负责放电缆,专人沿主斜井台阶跟着材料车负责托挂电缆,人员必须站在台阶上并且跟在车辆的后面,严禁走在车辆的下面。
井下高压电缆敷设安全技术措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
井下高压电缆敷设安全技术措施示范文
本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、施工时间:20xx年月日
二、施工地点:二采地面变电所至二采井下水泵房
三、施工负责人:
四、施工内容:敷设两趟MYJV22 ---8.7/10kv 3×50
mm2的电缆各1200米
五、敷设路线:地面10KV变电所→主斜井运输下山
(电缆钩吊挂)→总运输下山→泵房变电所
六、组织措施:
1、人员安排:全矿入井员工。
2、各参加单位指派专人负责工作的组织和安全。
六、安全技术措施:
(1)、人力扛运电缆入井,人员分布均匀,5米一人。
各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为“一声停、二声前拉”。
(2)、敷设电缆前,做好一切准备工作,把电缆钩吊挂好。
(3)、电缆钩的吊挂必须在同一高度及同一直线上,距离均匀,电缆吊挂要求平直。
(4)、施工前,派人清理沿途障碍物,确保敷设路线畅通。
(5)、施工前,先与矿调度联系,得到同意方可进行。
(6)、地面在支撑架上用手动葫芦吊起电缆盘放电缆时,吊挂必须牢固,起吊高度不得超过200mm,并由两人转动电缆盘放电缆,电缆盘旋转不得过快。
放电缆人员准
备两根长1.5m方木。
电缆盘旋转过快时,及时刹住。
(7)、扛运人员在行走过程中,速度保持一致。
电缆不得在运输途中弯曲打折。
(8)、人员扛运电缆通过转弯地段时,人员不准站在电缆弯曲内侧,必须用同巷道转弯方向相同一侧的肩膀扛运,严禁用另一侧肩膀扛运。
(9)、在敷设途中,如遇转弯或狭窄地段,前方人员必须向后方人员发出警号,慢速通行。
(10)、施工过程中,施工人员严禁嬉闹。
必须听从施工负责人指挥。
(11)、电缆电源的搭接严格执行工作票制度。
(12)、施工完工后,向矿调及值班人员汇报。
