铺设高压电缆安全技术措施方案
- 格式:docx
- 大小:42.20 KB
- 文档页数:4

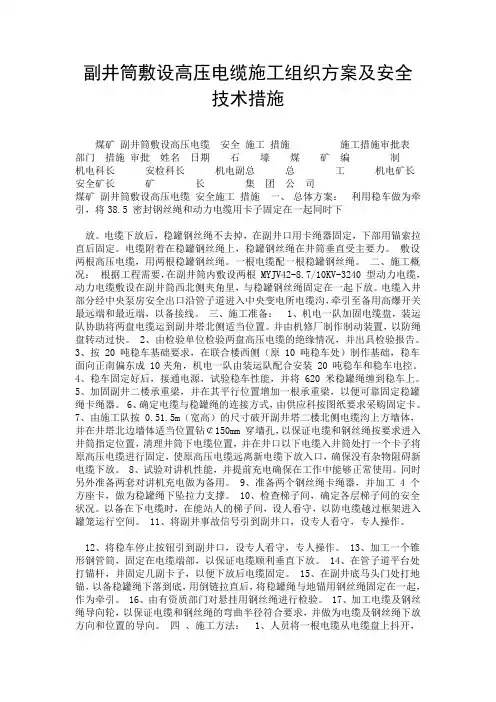

副井筒敷设高压电缆施工组织方案及安全技术措施煤矿副井筒敷设高压电缆安全施工措施施工措施审批表部门措施审批姓名日期石壕煤矿编制机电科长安检科长机电副总总工机电矿长安全矿长矿长集团公司煤矿副井筒敷设高压电缆安全施工措施一、总体方案:利用稳车做为牵引,将38.5 密封钢丝绳和动力电缆用卡子固定在一起同时下放。
电缆下放后,稳罐钢丝绳不去掉,在副井口用卡绳器固定,下部用锚索拉直后固定。
电缆附着在稳罐钢丝绳上,稳罐钢丝绳在井筒垂直受主要力。
敷设两根高压电缆,用两根稳罐钢丝绳。
一根电缆配一根稳罐钢丝绳。
二、施工概况:根据工程需要,在副井筒内敷设两根 MYJV42-8.7/10KV-3240 型动力电缆,动力电缆敷设在副井筒西北侧夹角里,与稳罐钢丝绳固定在一起下放。
电缆入井部分经中央泵房安全出口沿管子道进入中央变电所电缆沟,牵引至备用高爆开关最远端和最近端,以备接线。
三、施工准备: 1、机电一队加固电缆盘,装运队协助将两盘电缆运到副井塔北侧适当位置。
并由机修厂制作制动装置,以防绳盘转动过快。
2、由检验单位检验两盘高压电缆的绝缘情况,并出具检验报告。
3、按 20 吨稳车基础要求,在联合楼西侧(原 10 吨稳车处)制作基础,稳车面向正南偏东成 10夹角,机电一队由装运队配合安装 20 吨稳车和稳车电控。
4、稳车固定好后,接通电源,试验稳车性能,并将 620 米稳罐绳缠到稳车上。
5、加固副井二楼承重梁,并在其平行位置增加一根承重梁,以便可靠固定稳罐绳卡绳器。
6、确定电缆与稳罐绳的连接方式,由供应科按图纸要求采购固定卡。
7、由施工队按 0.51.5m(宽高)的尺寸破开副井塔二楼北侧电缆沟上方墙体,并在井塔北边墻体适当位置钻¢150mm 穿墙孔,以保证电缆和钢丝绳按要求进入井筒指定位置,清理井筒下电缆位置,并在井口以下电缆入井筒处打一个卡子将原高压电缆进行固定,使原高压电缆远离新电缆下放入口,确保没有杂物阻碍新电缆下放。
地面敷设高压电缆安全技术措施近年来,随着城市的快速发展和电力需求的增长,地面敷设高压电缆已成为常见的做法。
然而,由于高压电缆本身存在一定的安全风险,敷设过程中必须采取必要的安全技术措施。
本文将介绍地面敷设高压电缆的安全技术措施,以确保人员和财产的安全。
首先,在敷设高压电缆之前,必须进行详细的规划和设计。
这包括确定电缆敷设的路径和距离,避免与其他建筑物、地下设施和通讯线路发生冲突。
在规划过程中,应特别注意避开易燃易爆物质区域,以防止可能的火灾风险。
另外,在规划过程中还应考虑地面承载能力和地形地貌,以确保电缆敷设过程中没有过度挤压或拉伸的情况发生。
其次,选择合适的电缆材料也是确保敷设安全的重要因素之一。
高压电缆应具有良好的绝缘性能和耐高温能力,以避免电缆短路或发生故障。
在选择电缆时,必须根据工程的具体要求和电力负载来选择合适的电缆尺寸和额定电压等级。
如果存在高温或化学腐蚀等特殊环境条件,应选择对应的特殊电缆和绝缘材料。
在高压电缆的敷设过程中,应采取适当的施工措施来保证安全。
首先,必须保证施工人员具备必要的安全意识和操作技能。
所有参与施工的人员应接受相关的培训,并熟悉施工流程和安全注意事项。
施工现场应设置明显的警示标识和障碍物,确保非施工人员不会进入施工区域。
为防止电缆在敷设过程中损坏,应进行适当的保护措施。
这包括使用适当的保护管道或槽道,以隔离电缆与外界环境的接触。
同时,在沟槽底部添加合适的垫层和填充物,以减轻电缆的应力和挤压。
在必要的位置,应设置防护罩或渠化设备,防止外来物体对电缆的损坏。
维护和监测是地面敷设高压电缆安全的关键环节。
定期检查高压电缆的绝缘状态和运行情况,及时发现并解决潜在的故障隐患。
对于长期暴露在外的电缆,应设置防护措施,如防腐涂层等。
在电缆敷设过程中,还应使用合适的测试仪器和设备,对电缆的电气参数和绝缘性能进行监测,以确保其正常运行和安全使用。
总之,地面敷设高压电缆必须采取一系列的安全技术措施。
目录一、工程概况 (1)二、主要参数 (1)三、主要工程量 (1)四、施工方案 (1)五、编制依据 (1)六、主要工器具及劳力安排 (2)七、工艺流程、技术要求与标准 (2)八、强制性条文 (4)九、危害因素分析及防范措施 (4)十、安全注意事项 (5)十一、环保措施 (5)一、工程概况本工程为安徽华电六安电厂2×600MW级扩建工程起备变220kV高压电力电缆敷设及电缆支架制作安装。
220kV电缆回路从与本工程一期220kV屋外配电装置连接的220kV电缆终端套管至新建220/6.3-6.3kV起备变高压侧220kV避雷器外的220kV电缆终端套管。
本项目设计单位由西北电力设计院设计,监理单位是山东诚信工程建设监理有限公司,制造厂为青岛汉缆股份有限公司。
二、主要参数220kV电缆的输送容量为50MVA,即不超过150A,短路热稳定电流40A(2S)故采用127/220kV 级的防白蚁型,交联聚乙烯绝缘护套ZRC-YJLW03-Z-127/220kV-1×500mm 2电力电缆。
三、主要工程量电缆沟支架安装 (厂家成套供货)220kV高压电缆 A相:208m B相:204m C相:207m固定式电缆夹头 600套悬吊式电缆夹头 30套电缆终端过渡夹头 6个(厂家负责电缆终端制作)四、主要施工方案1、敷设电缆时的环境温度不低于0℃,电缆敷设时电缆弯曲半径不小于25D,电缆敷设结束后,电缆的弯曲半径不小于20D(D为电缆外径)。
2、电缆沟中角钢支架应沿沟用扁钢连接接地,本高压电缆敷设完毕后对非常规检修段电缆沟内充沙掩埋来进行相间防火。
3、架设在电缆沟内两槽钢支架之间的电缆不宜拉直,可保留 2.0~3.0D(电缆直径)的弧垂垂直蛇型敷设,为避免电缆回路载流量变化和环境温差变化引起电缆热胀冷缩产生的应力损坏高压电缆,电缆水平和垂直段均采用蛇型敷设。
4、电缆护层采取一端接地加均压线的方式,其接线方式为护层三相互联,直接接地侧在老厂220kV二期起备变间隔,均压线采用TJ-240型硬铜绞线,均压线宜敷设在边相与中相之间,并按3:7比例间距配置且在线路中段进行换位,电缆护层保护器三相布置在一个接地保护箱内,每相的护层保护器均带放电计数器。
电缆铺设安全技术措施
一、事由:
北采区皮带斜井铺设高压铠装电缆,为保障工作安全、顺利进行,特编制如下安全技术措施。
二、技术要求:
1、电缆型号:高压铠装电缆70mm2
2、电缆数量:2盘1000米,共计2根,每根长500米
3、铺设路线:皮带斜井井口--井底变电所
4、工作人数:100人
三、安全措施:
1、两盘电缆必须在地面做好支撑架子,确定其牢固、可靠,方可
放电缆。
2、施工之前必须将强力皮带启动开关断开,上好机械闭锁。
3、在施工地点,施工时间内严禁非工作人员行走、通过。
4、指定现场工作负责人,负责电缆铺设整体工作的指挥、调度及
协调工作。
5、工作现场必须要有一名安检员在现场监督工作。
6、地面放电缆人员必须要把控好放电缆的速度,并用大木板作为电缆盘刹车之用。
7、井下拖电缆的人员把控好距离,人员之间间隔5米1人。
8、拖电缆指定专人喊口号,电缆上、下肩要一致。
9、工作人员在拖电缆时严禁生拉硬拽,损坏电缆。
10、电缆在拐弯时,人员一律用靠弯道一侧的肩膀,避免电缆拉紧,人员被挤伤。
11、电缆拉到位后,必须及时进行吊挂,避免损坏电缆。
12、工作人员在施工过程当中认认真真的做好自主保安及互助保安工作。
13、工作人员必须听现场负责人指挥,严禁违规违章指挥和违章操作。
14、措施必须经过贯彻、学习签字确认后,方可进行施工。
10kv高压电缆施工方案10kV高压电缆施工方案一、前期准备工作:1. 施工前,需进行详细的现场勘察和测量工作,确定电缆敷设的线路、长度和位置,并编制相应的图纸。
2. 根据设计要求,准备好所需的工具和设备,包括挖掘机、打击土钎、吊装设备等。
3. 检查施工区域的周围环境是否符合施工条件,如需搬迁或清理障碍物,提前做好相关准备工作。
二、施工方法:1. 根据电缆敷设的线路,使用挖掘机进行土方开挖工作,开挖出一条适宜的敷设电缆的沟槽。
2. 将挖掘出来的土方进行堆放或及时清理,保证施工区域的整洁和安全。
3. 根据电缆长度和敷设规格,将电缆在施工区域进行铺设,需要注意的是电缆的弯曲半径和焊接连接的质量。
4. 在敷设电缆的过程中,应测量电缆的电阻值和绝缘电阻,并记录相关数据。
5. 完成电缆敷设后,将电缆进行绝缘处理,并进行试验,以确保电缆的安全和可靠性。
6. 敷设电缆后,需进行压实土方和修复工作,恢复施工区域的原貌。
三、安全措施:1. 施工过程中,必须遵守相关安全规定和操作规程,确保施工人员的安全。
2. 在施工现场,设置明显的警示标识,标明高压电缆敷设区域,防止未经授权的人员进入。
3. 在进行电缆敷设和连接工作时,必须进行漏电保护和接地操作,防止电击事故的发生。
4. 施工人员需佩戴符合要求的个人防护装备,包括安全帽、隔爆服、绝缘手套等。
四、验收及报备:在施工完成后,需进行验收和报备工作,包括:1. 检查电缆敷设的质量和技术要求是否符合设计要求。
2. 验收电缆敷设的电阻值和绝缘电阻是否满足规定标准。
3. 编制完整的施工及验收报告,包括电缆敷设线路、长度、敷设方法等详细信息,并向相关部门报备施工情况。
以上是10kV高压电缆施工的基本方案,施工过程中需保证施工质量和安全,并按照相关规定和标准进行操作,以确保电缆的正常运行。
同时,施工方案可根据具体情况进行调整和优化。
文件编号:RHD-QB-K5958 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX地面敷设高压电缆安全技术措施标准版本地面敷设高压电缆安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、概述:由主井配电向副井敷设下井一、下井二两回路高压电缆,为保证施工安全,特编制该措施。
二、危险源:1、山路行走。
2、人员协调不一致。
3、电缆下滑伤人。
4、利物划伤电缆。
5、人员滑倒摔伤。
6、通讯用具不合格。
三、施工顺序:对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象-使用摇表遥测电缆绝缘值-清理施工路线上的障碍物-使用铲车将电缆由矿里运至施工地点-使用5吨手拉葫芦将电缆滚子吊起挂在铲车铲齿上-将电缆全部从电缆滚子上倒出-人员分两部分一部分向主井方向另一部分向副井方向-使用户外中间将电缆连接起来-吊挂电缆。
四、安全技术措施:1、施工设专人负责,统一指挥,明确分工,责任到人。
2、由施工负责人试验所使用对讲机是否灵敏可靠,确认对讲机的使用距离。
3、由施工负责人进行详细检查,电缆规格、型号、截面、电压等级等必须符合要求,电缆外观检查无绞拧、划伤等缺陷。
4、施工前电工应摇测电缆绝缘值,电缆摇测完毕后,必须将芯线分别对地放电。
5、使用合格5分钢丝绳做专用绳套子,将绳套子穿过电缆滚子孔,将绳套子挂在铲车铲齿上,待绳套子完全受力后方可正式起吊,专人清理运输路线,运至指定位置后将电缆滚子放置在平实可靠处。
6、铲车将电缆滚子运至指定地点后,使用手拉葫芦将电缆滚子挂在铲车铲齿上,电缆滚子离地20-50mm,由两人负责转动电缆滚子,将电缆从电缆滚子上全部倒出,倒电缆时人员向主井方向拉电缆,主井电缆敷设到位后,将电缆滚子上所剩电缆边松边向副井方向拉,拉电缆人员分布均匀,协调一致,过下坡时严禁上肩,电缆滚子应匀速转动,转动过快时将木头插到电缆滚子下方,降低转动速度,铲车进行起吊时,人员不准在铲车起重臂下,铲车吊起电缆架时,人员不准在电缆滚子附近,不准用手或脚推蹬电缆滚子。
地面敷设高压电缆安全技术措施高压电缆是传输电力的重要组成部分,其安全敷设对于维护电力系统的稳定性和可靠性至关重要。
在地面敷设高压电缆时,必须采取一系列的安全技术措施来确保施工过程中人员和设备的安全。
本文将介绍一些常见的地面敷设高压电缆安全技术措施。
首先,在进行地面敷设高压电缆之前,必须进行充分的施工准备工作。
包括但不限于调查勘测、设计方案确定、施工图纸绘制等工作。
通过这些准备工作,可以提前发现并解决施工过程中可能出现的安全隐患。
其次,针对地面敷设高压电缆的施工现场,必须建立相应的安全防护措施。
包括但不限于施工现场围栏设置、安全警示标识的摆放、施工人员穿戴个人防护装备等。
这些安全防护措施旨在提醒人员注意施工区域的危险性,并减少因操作不当而造成的意外伤害的发生。
接下来,需要对施工人员进行专业培训。
地面敷设高压电缆涉及一定的技术要求和操作规程,施工人员必须熟悉并遵守相关的安全规定。
通过培训,可以提高施工人员的安全意识和操作技能,减少人员伤害和设备故障的发生。
在地面敷设高压电缆过程中,对于电缆本身的安全也需要特别关注。
应选择具有良好耐压性、绝缘性能优良的高压电缆,并进行必要的保护措施。
例如,在铺设过程中需要将电缆与尖锐物品、电磁干扰源等保持一定的安全距离,并对电缆绝缘层进行检测和保护。
此外,对于地面敷设高压电缆施工现场的环境条件也需要进行评估和控制。
例如,在恶劣天气条件下,如雷电、大风、雨雪等天气情况,应暂停施工并采取相应的应急措施,确保施工人员和设备的安全。
最后,对于地面敷设高压电缆后的运行和维护,也需要考虑安全因素。
对于电缆的定期巡视检查、绝缘电阻测试、接地系统的检测等工作,都是关键的安全保障措施。
综上所述,地面敷设高压电缆的安全技术措施至关重要。
从施工前的准备工作到施工现场的安全防护、施工人员的培训、电缆本身的保护,再到施工环境的评估和控制以及电缆后续的运行和维护,。
高压电缆安装安全技术规程高压电缆的安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。
以下是一些常见的高压电缆安装安全技术规程:1. 施工前的准备工作:在进行高压电缆安装之前,必须进行充分的准备工作。
包括对现场环境的评估,确认施工区域是否符合安全要求,检查电缆和配件的质量和规格等。
2. 施工现场的安全措施:在电缆安装现场,必须设置明显的安全警示标志,确保施工区域的安全。
同时要保证现场通风良好,防止电缆因过热而损坏。
3. 安全用具的使用:在安装高压电缆的过程中,必须使用符合规范的安全用具。
例如,使用绝缘手套和绝缘靴来防止触电,使用安全帽和护目镜来防止物体的伤害等。
4. 正确的电缆布线方式:在安装高压电缆时,必须采取正确的布线方式。
电缆应该放置在专用的电缆桥架或沟槽中,避免与其他设备或管线交叉或重叠。
5. 电缆的安装和连接:在安装高压电缆时,必须按照正常的安装程序进行。
包括正确进行电缆的剥皮和接头的连接,确保连接牢固可靠,并避免电缆损坏或短路。
6. 安全测试和验收:在安装完高压电缆后,必须进行相关的安全测试和验收工作。
例如,进行电线充分通电测试、绝缘测试和接地测试,确保电缆安装的质量和安全性。
7. 周期性检查和维护:在电缆安装完成后,必须进行定期的检查和维护工作,以确保电缆的正常运行和安全性。
这包括检查电缆的绝缘状况、接头的连接状态以及附近的安全措施等。
总之,高压电缆安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。
遵守这些规程能够有效预防事故的发生,保障工程的顺利进行。
高压电缆安装安全技术规程(二)第一章:总则第一条为了保证高压电缆安装过程中的安全性,制定本技术规程。
第二条高压电缆安装安全技术规程适用于高压电缆的安装过程,包括电缆的敷设、连接、绝缘及接地等。
第三条电缆安装施工必须按照国家标准和相关规程进行操作,并由具备相应资质的专业施工人员执行。
第四条施工单位必须制定详细的施工方案,并进行必要的技术交底和安全教育,确保施工人员具有足够的安全意识和操作技能。
完整版)10KV高压电缆敷设专项施工方案电缆沿桥架敷设是在管廊内或室外电缆桥架上进行的,适用于管道交叉、转弯等地方。
在敷设前,要先检查桥架的安装情况,并清理桥架内的杂物。
然后,将电缆放入桥架内,通过电缆滑轮和卷扬机等工具,将电缆顺利拉入桥架内。
在拉电缆时,要注意电缆的弯曲半径,避免电缆受损。
4.2、电缆直埋敷设电缆直埋敷设是将电缆埋入地下进行敷设,适用于地面直线段。
在敷设前,要先清理电缆敷设沿途的障碍物,为放电缆创造良好的外部条件。
然后,将电缆放入埋设沟槽内,并进行固定,避免电缆在敷设过程中移位。
最后,制作并安装电缆头,完成电缆敷设。
五、施工进度计划本次电缆敷设工程量较大,施工进度要合理安排。
根据实际情况,制定详细的施工进度计划,包括各个施工阶段的时间节点、人员和机具的调配、安全措施等,确保施工进度顺利进行。
六、安全措施在电缆敷设过程中,要严格遵守安全规定,确保施工人员的人身安全和设备的安全。
施工现场应设置明显的安全标志和警示牌,施工人员必须佩戴安全帽、安全鞋等防护用品。
同时,要加强对电缆敷设过程中可能出现的危险情况的预防和控制,确保施工安全。
在1号联合厂房(焊装车间)二层配电室内,进行了电源的引入,施工过程相对简单。
由于室内室外管廊桥架已经安装就位,因此可以直接在桥架内敷设电缆。
此阶段电缆长度约为400米。
施工过程中,由于通过室外管廊,高空作业工人需要注意系好安全带,并注意高空作业安全措施。
配电室内由高压柜引出电源一段需增设桥架200*100.在电缆引至成品车停车场东北角时,电缆由室外管廊柱子引下至地面,敷设方式改为地面直埋。
电缆直埋敷设长度约为1700米。
敷设区域涉及范围比较大,电缆埋入地下的深度不应小于700mm(由地面到电缆外皮),所以开挖电缆沟的深度应大于700 mm。
电缆沟的宽度应依据电缆的数量决定。
挖沟完毕后,沟底应平整,深浅一致,并且必须有一层良好的土层,以防止石头或杂物凸起。
同时,需要处理好易塌陷的地段。

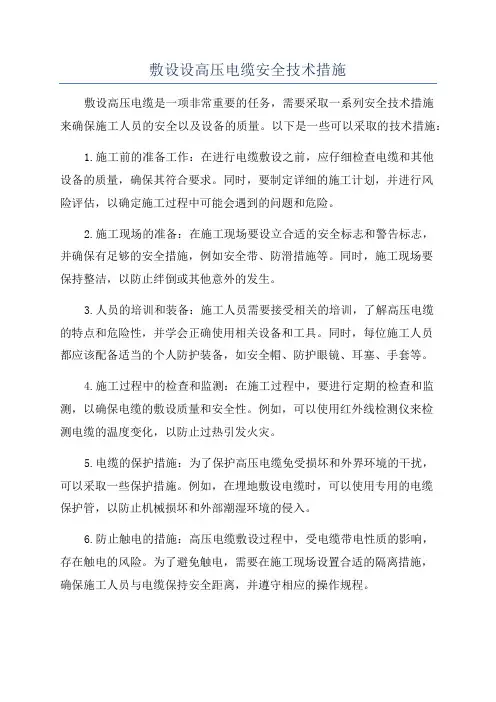

敷设设高压电缆安全技术措施敷设高压电缆是一项非常重要的任务,需要采取一系列安全技术措施来确保施工人员的安全以及设备的质量。
以下是一些可以采取的技术措施:1.施工前的准备工作:在进行电缆敷设之前,应仔细检查电缆和其他设备的质量,确保其符合要求。
同时,要制定详细的施工计划,并进行风险评估,以确定施工过程中可能会遇到的问题和危险。
2.施工现场的准备:在施工现场要设立合适的安全标志和警告标志,并确保有足够的安全措施,例如安全带、防滑措施等。
同时,施工现场要保持整洁,以防止绊倒或其他意外的发生。
3.人员的培训和装备:施工人员需要接受相关的培训,了解高压电缆的特点和危险性,并学会正确使用相关设备和工具。
同时,每位施工人员都应该配备适当的个人防护装备,如安全帽、防护眼镜、耳塞、手套等。
4.施工过程中的检查和监测:在施工过程中,要进行定期的检查和监测,以确保电缆的敷设质量和安全性。
例如,可以使用红外线检测仪来检测电缆的温度变化,以防止过热引发火灾。
5.电缆的保护措施:为了保护高压电缆免受损坏和外界环境的干扰,可以采取一些保护措施。
例如,在埋地敷设电缆时,可以使用专用的电缆保护管,以防止机械损坏和外部潮湿环境的侵入。
6.防止触电的措施:高压电缆敷设过程中,受电缆带电性质的影响,存在触电的风险。
为了避免触电,需要在施工现场设置合适的隔离措施,确保施工人员与电缆保持安全距离,并遵守相应的操作规程。
7.施工后的检查和测试:在完成电缆敷设后,需要进行必要的检查和测试,以确保电缆的正常运行和安全性。
可以使用电缆局部放电检测设备来检测电缆接头是否正常,以及是否存在可能的故障隐患。
8.监控和维护:一旦高压电缆敷设完毕,就需要进行定期的监控和维护工作,以确保电缆的可靠性和安全性。
可以使用智能监测系统来实时监测电缆的温度、电流等参数,并及时发现并修复潜在的故障。
总之,敷设高压电缆需要采取多项安全技术措施,从施工前的准备工作到施工过程中的监测和保护措施,再到施工后的检查和维护工作,都需要严格遵守相应的规程和标准,确保施工人员和设备的安全。
一、工程概况本工程为室外高压电缆安装工程,电缆型号为XX,电压等级为XX千伏,敷设长度为XX米。
施工地点位于室外,包括地面、隧道、桥梁等复杂地形。
为确保施工质量和安全,特制定本施工方案。
二、施工准备1. 人员准备(1)施工人员需具备相关资质,参加施工前必须进行安全技术交底和培训。
(2)成立项目小组,明确各岗位人员职责,确保施工顺利进行。
2. 材料准备(1)电缆、电缆附件、接地线、绝缘子、桥架等。
(2)施工工具、设备,如电缆盘、电缆敷设机、切割机、焊接机等。
3. 施工现场准备(1)现场清理,确保施工区域无障碍物。
(2)做好施工标志,明确电缆敷设路径。
(3)设置安全防护设施,如安全围栏、警示牌等。
三、施工步骤1. 电缆敷设前的准备工作(1)检查电缆、附件等材料是否符合要求。
(2)检查电缆敷设路径,确保路径畅通、无障碍物。
(3)检查接地系统,确保接地电阻符合要求。
2. 电缆敷设(1)根据电缆敷设路径,采用人工敷设或机械敷设方式。
(2)电缆敷设过程中,注意电缆的弯曲半径,避免损坏电缆。
(3)电缆敷设到位后,进行电缆连接,确保连接牢固、密封。
3. 桥架安装(1)根据设计要求,安装电缆桥架,确保桥架水平、垂直。
(2)桥架安装过程中,注意桥架的间距、固定方式等。
(3)桥架安装完成后,进行桥架接地,确保接地电阻符合要求。
4. 接地系统安装(1)根据设计要求,安装接地线、接地体等。
(2)接地系统安装过程中,注意接地线的连接、接地体的埋设深度等。
(3)接地系统安装完成后,进行接地电阻测试,确保接地电阻符合要求。
5. 施工验收(1)电缆敷设、桥架安装、接地系统安装等施工完成后,进行自检、互检。
(2)组织专家对施工质量进行验收,确保工程质量符合要求。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,提醒人员注意安全。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 电缆敷设过程中,注意电缆的弯曲半径,避免损坏电缆。
高压电缆敷设安全技术措施接机电部安排,我队将在XXX敷设高压电缆,为了保证施工作业的安全性,特编制以下安全技术措施:一、施工时间:2015年月日二、施工地点:3XXX三、施工负责人:XXX四、施工前准备:1、提前将敷设电缆所需要的材料、工具等准备好2、对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象3、电缆两端应用塑料纸包好后再用胶布包好;4、把电缆用材料车从地面运输到井下3—1煤电缆通道。
5、将敷设电缆需要的材料及工具中被好五、施工地点及明细:具体施工地点及明细见附表。
六、安全措施:1、认真开好工前会,由施工负责人贯彻本措施并传达施工中的安全注意事项,要求每个参加施工人员复述本措施并签字。
2、施工设专人负责,统一指挥,明确分工,责任到人。
3、严禁酒后作业,班中不得嬉戏打闹。
4、电缆人工敷设时,应敷设排列整齐,不得与原有电缆交叉。
5、施工人员要做好自保、联保、互保,做到“三不伤害”,相互提醒,相互关照,负责人要严把安全关,做到不安全不作业,坚决制止三违现象。
6、施工负责人负责本工程全部安装质量及工程进度,所有参加施工人员必须服从施工负责人统一指挥。
并且严把安全关,监督所有人员不违章,做好联保互保.7、电缆穿过桥架时,应注意穿行顺序,不得穿错、少穿.8、在作业时电缆弯曲度不得小于电缆直径的15倍。
9、高空作业注意脚下,防止踩空或绊脚.10、电缆不得在地面拖拉,如需要地面拖拉时必须做好防护措施。
11、敷设电缆应随时注意障碍,防止刮碰电缆。
12、在敷设电缆时应同抬同放,避免挤压手脚。
七、高空作业安全技术措施1、高空作业人员不准患有高血压病、心脏病、贫血、癫痫病等不适合高空作业的人员,从事高处作业;对疲劳过度、精神不振和思想情绪低落人员要停止高空作业;严禁酒后从事高空作业;2、高空作业前,必须检查脚踏物是否安全可靠,脚踏物是否有承重能力;3、高空作业使用扶梯时,必须保证扶梯稳定,并且由专人进行对扶梯防护,保证登高作业人员稳定.4、高空作业时有能系安全带的地方必须系安全带。
超高压电缆线路的敷设安全技术范文引言超高压电缆线路广泛应用于电力传输领域,在确保电力供应的同时,也对敷设过程中的安全性提出了高要求。
本文就超高压电缆线路敷设过程中的安全技术进行探讨。
一、工程准备阶段1.安全计划编制在电缆线路敷设工程开始之前,必须编制一份全面的安全计划。
安全计划应明确敷设过程中存在的风险和危险因素,制定相应的安全措施和应急预案,并明确责任人和职责。
2.现场勘察和安全评估在敷设地点进行现场勘察,并进行详细的安全评估。
要考虑地形、土壤、气候等因素对电缆线路敷设的影响,评估风险,并制定相应的安全措施,确保施工过程的安全。
二、人员培训与安全意识培养1.人员培训计划在敷设电缆线路之前,必须对相关人员进行培训,提高他们的专业知识和技能。
培训内容包括电缆线路敷设工艺、安全操作规程、事故应急处理等方面的知识。
2.安全意识培养通过安全会议、讲座、培训等形式,加强对人员的安全意识培养。
要使每个人都能够认识到自己在施工中的安全责任,并且明确自己的行为对工程安全的重要性。
三、施工现场管理1.组织管理设立专门的施工管理组织,明确各工种的责任和职责,确保施工过程中的协同工作。
同时要加强对施工人员的监督和指导,纠正不良行为,确保施工过程的安全。
2.安全设施设置在施工现场设置必要的安全设施和防护措施,如安全警示标志、安全防护网等,以便引导施工人员正确使用工具和设备,降低施工事故的发生率。
四、作业操作技术1.安全用具使用所有作业人员必须佩戴个人防护用具,如安全帽、安全鞋、防护手套等。
同时要加强对安全用具的管理,检查其完好性和使用情况,确保用具的有效性。
2.机械设备操作施工过程中使用的机械设备必须符合安全要求,并由经过培训的操作人员操作。
操作人员必须熟悉设备的使用方法,严格按照操作规程进行操作,防止操作失误导致事故的发生。
五、应急处理与事故纠正1.应急预案制定在敷设电缆线路之前,制定详细的应急预案,包括事故的类型、应对方法、责任人和应急联系方式等。
井下高压电缆敷设安全技术措施一、施工时间:2022年月日二、施工地点:二采地面变电所至二采井下水泵房三、施工负责人:四、施工内容:敷设两趟MYJV22 ---8.7/10kv3×50 mm2的电缆各1200米五、敷设路线:地面10KV变电所→主斜井运输下山(电缆钩吊挂)→总运输下山→泵房变电所六、组织措施:1、人员安排:全矿入井员工。
2、各参加单位指派专人负责工作的组织和安全。
六、安全技术措施:(1)、人力扛运电缆入井,人员分布均匀,5米一人。
各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程当中的安全工作。
指挥过程当中可用口哨作为指挥号令,规定为“一声停、二声前拉”。
(2)、敷设电缆前,做好一切准备工作,把电缆钩吊挂好。
(3)、电缆钩的吊挂必须在同一高度及同一直线上,距离均匀,电缆吊挂要求平直。
(4)、施工之前,派人清理沿途障碍物,确保敷设路线畅通。
(5)、施工之前,先与矿调度联系,得到同意方可进行。
(6)、地面在支撑架上用手动葫芦吊起电缆盘放电缆时,吊挂必须牢固,起吊高度不得超过200mm,并由两个人转动电缆盘放电缆,电缆盘旋转不得过快。
放电缆人员准备两根长1.5m方木。
电缆盘旋转过快时,及时刹住。
(7)、扛运人员在行走过程当中,速度保持一致。
电缆不得在运输途中弯曲打折。
(8)、人员扛运电缆通过转弯地段时,人员不准站在电缆弯曲内侧,必须用同巷道转弯方向相同一侧的肩膀扛运,严禁用另一侧肩膀扛运。
(9)、在敷设途中,如遇转弯或狭窄地段,前方人员必须向后方人员发出警号,慢速通行。
(10)、施工过程当中,施工人员严禁嬉闹。
必须听从施工负责人指挥。
(11)、电缆电源的搭接严格执行工作票制度。
(12)、施工完工后,向矿调及值班人员进行汇报。
高压电缆敷设安全技术措施高压电缆是一种用于输送高电压电力的电气设备,敷设安全技术措施是确保电缆敷设和使用过程中的安全性的重要环节。
下面将介绍一些常见的高压电缆敷设安全技术措施。
1.前期调查与设计:在进行高压电缆敷设前,需要进行前期调查和设计工作。
包括测量和记录管线路径、施工现场环境的土壤情况、道路状况、地下设施等。
针对不同地质条件、环境要素等,设计敷设方案和施工工艺。
2.电缆选择:根据实际需求和设计要求,选择适合的高压电缆。
电缆应符合国家标准和相关安全规范,具有良好的绝缘性能、电气性能和耐压能力。
3.施工现场准备:确认施工现场的危险源和障碍物,采取必要措施消除或避免危险。
确保施工现场的平整和敞开,并对各类设备、材料、机具等进行检查和保养。
4.人员培训:施工人员在正式施工前应接受高压电缆敷设的技术培训,了解相关安全规范和操作要求,并取得相应的操作证书。
施工现场应配备有持证人员,让其负责指导和管理其他施工人员。
5.施工设备和工具:确保施工设备和工具的运行良好、功能完善、符合要求,并定期对其进行检测和维修。
采取合适的工具和设备,根据敷设的具体情况选择合适的施工方法和技术。
6.安全防护措施:在施工现场设置合适的安全警示标志和安全防护措施,包括设置安全警戒线、禁止通行标识、限高标志等。
确保施工现场的通风良好、无明火,防止发生火灾和爆炸事故。
7.屏蔽和接地:在高压电缆敷设过程中,要进行屏蔽和接地操作。
通过屏蔽措施,防止电缆对外部环境造成干扰和干扰对电缆的影响。
通过接地措施,将电缆的金属屏蔽与地面接地,防止接地故障引起电流通过地面形成触电危险。
8.定期检测和维护:9.危险情况应急预案:在高压电缆敷设过程中,应制定应急预案,包括火灾、施工事故、人员伤害等各种危险情况的处理方法。
培训施工人员掌握应急救援技能,准备好应急救援设备和器材。
总之,高压电缆敷设需要严格遵守相关安全规范和操作要求,采取适当的技术措施确保施工过程的安全性。
井下敷设高压电缆、安装移变安全技术措施我矿掘进即将开始,为保证掘进工作顺利开展,我矿需敷设一根高压橡套电缆(MYPTJ-6/10 3*50+3*25/3+3*2.5 500米)和安装一台移变KBSGZY-800/6)为掘进供电,为确保作业能安全顺利进行,特特制定该安全技术措施。
一、作业前准备工作:1、凡参与作业人员及涉及班组必须认真贯彻学习该安全技术措施。
2、提前将运输设备、所需工具、捆绑绳索、安全用具等准备到位,电缆穿墙部分提前装设好套管,电缆头提前冷缩好。
3、仔细检查运输设备完好情况,要求各部位连接必须紧固、开关动作灵活、转动部位润滑良好、钢丝绳及勾头完好情况等,发现不完好之处立即处理至完好。
4、仔细检查运输沿途各信号装置完好情况,要求声光信号清晰、灵活可靠。
5、提前沿指定线路挂设好80电缆钩,准备好搁置移变所需方木。
二、技术措施1、用φ22钢丝绳挂在移变起吊部位处,用铲车将变压器缓缓吊至轨道上。
2、用电机车将移变运至绞车硐室风门处,人力将移变推至轨道下山变坡点上部平巷处。
3、用液压绞车将变压器缓缓下放至2533片盘车场4、用4*4角铁加固好电缆盘后,用铲车将电缆盘吊至龙门架上,人工转动电缆盘将电缆缓缓放出,提前在井口轨道上放置三辆平板车并用圆环链将平板车连接好。
5、由5人往平板车处汇电缆,2人往车上盘装电缆,要求盘装整齐,不得超宽、超高且电缆不扭劲。
6、电缆装好车后,必须捆绑牢固,由专职挂钩工挂好钩。
7、用电机车将电缆车缓缓运至副暗斜井变坡点上部平巷处。
8、固定好各电缆车轮子后,人工将上部电缆头沿轨道下山托至2533片盘车场移变处,待上部电缆头拖到位后,用电机车牵引电缆车往变电所方向缓缓行走,边走边放电缆,待另一个电缆头放出后,将该电缆头托至变电所内备用高压开关处。
9、电工分两组,一组在2533将电缆头接入移变高压侧,一组在中央变电所将电缆头接入605#高压开关柜。
其余人将电缆悬挂至电缆钩上,并将多余电缆悬挂在平巷内。
铺设高压电缆安全技术措施摘要:铺设高压电缆是电力系统建设中重要的环节,但铺设过程中需要注意安全事项以减少事故的发生。
本文将介绍一系列的铺设高压电缆的安全技术措施,包括施工前的准备工作、安全培训、施工现场安全措施等,旨在提高高压电缆铺设过程中的安全性和效率。
1. 引言铺设高压电缆是电力系统中必不可少的一项工作,但在这个过程中,由于高压电缆本身的特点,如果不采取必要的安全技术措施,将会带来极大的安全风险。
因此,为了保障人员的生命安全和设备的运行安全,必须加强对铺设高压电缆的安全管理。
下面将介绍一些常见的铺设高压电缆的安全技术措施。
2. 施工前的准备工作在铺设高压电缆之前,必须做好相关的施工前准备工作。
首先,要明确施工的范围和施工计划,包括施工时间、地点和预计工期等。
其次,要进行地质勘察和环境评估,了解工地的地质条件和周围环境的情况,以便对施工过程中可能遇到的问题有所准备。
另外,还要做好现场的标识和监测设施的安装,确保施工现场的安全。
3. 安全培训在铺设高压电缆之前,对施工人员进行安全培训是非常必要的。
培训内容包括高压电缆的特点和安全注意事项,正确使用工具和设备的方法,以及应急处理措施等。
培训的目的是提高施工人员的安全意识和技能,使他们能够正确应对可能出现的安全问题,保障施工过程的安全。
4. 施工现场安全措施在铺设高压电缆的现场,必须严格遵守相关的安全措施。
首先,要确保施工现场的安全环境,包括保持施工现场的整洁和通风良好,避免杂物堆放和易燃物料的存在等。
其次,要使用符合要求的工具和设备进行施工,确保高压电缆的质量和安全性。
另外,还要严格执行施工方法和程序,避免违规操作导致安全事故的发生。
5. 安全监测和检测在铺设高压电缆的过程中,应进行定期的安全监测和检测工作。
通过对工地周围环境的监测和电力设备的检测,可以及时发现潜在的危险和故障,采取相应的措施进行修复和处理。
同时,还要对施工人员进行随机检查,确保他们遵守安全操作规程和使用个人防护装备。
电缆敷设安全技术措施电缆敷设是指在建筑、工厂、道路等场所进行电缆的铺设和布线工作。
由于电缆具有较高的电压和电流,一旦发生故障,很容易引发火灾、触电等安全事故。
因此,在进行电缆敷设时,必须采取一系列的安全技术措施,确保工作的安全进行。
下面将详细介绍电缆敷设的安全技术措施。
一、安全准备工作1.了解工作现场的布局、地形和环境,确保敷设电缆的可行性和安全性。
2.准确测量工作现场长度和宽度,确定电缆长度和材料的需求,以避免过长或过短的电缆的浪费和不足。
3.了解电缆的技术要求和使用条件,选择合适的电缆和配件。
1.导线的敷设要避免与其他电缆、管道和重要设备共输电或敷设在同一线槽内,减少电磁干扰和故障的可能性。
2.高压电缆与低压电缆要分开敷设,保持安全距离,降低故障风险。
3.在正式敷设电缆之前,应进行电缆的试验和检测,确保电缆的质量和可靠性。
4.为了防止电缆被外力破坏,应在电缆的两侧和周围设置保护装置和标志牌,并将电缆埋入地下或布设在保护管内。
5.在电缆敷设过程中,应使用合适的工具和设备,切勿用力过猛,以免损坏电缆绝缘层。
6.电缆敷设完毕后,应及时进行电缆的绝缘测试,提高敷设质量和可靠性。
7.电缆敷设完毕后,应进行杂散电流的防护,安装接地装置、避雷器等,以保护电缆和设备的使用安全。
8.在电缆敷设现场,应建立一定的安全区域,禁止他人进入,以确保施工人员和敷设电缆的安全。
1.施工人员需要接受相关的安全培训,了解电缆敷设的安全要求和技术规范。
2.施工人员应佩戴符合要求的劳动防护用品,如安全帽、安全鞋、防护手套等。
3.在高空作业时,应佩戴安全带,并使用合适的安全绳进行固定。
4.施工人员应遵守工作规程和安全操作程序,严禁单人作业,确保施工的安全性和效率。
5.在夜间施工时,应加强照明设备和安全警示设施,确保施工人员的安全。
四、火灾防控技术措施1.敷设电缆的区域应保持干燥和通风,防止电缆发生短路引发火灾。
2.在施工现场和周围设置灭火器材和自动喷水灭火系统,以便及时发现和扑灭火灾。
整体解决方案系列
铺设高压电缆安全技术措
施
(标准、完整、实用、可修改)
编号:FS-QG-86375铺设高压电缆安全技术措施
Safety technical measures for laying high-voltage cables
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
一、概述
根据鹿台山煤矿工作需要,按照生产调度会安排,把井下皮带巷50电缆从配电室经副斜井铺设到临时配电点,为了安全顺利施工,特制定本措施。
二、拖拉电缆经过路线
副井口--副斜井-副斜井联络巷-临时配电点
三、成立领导小组
组长:矿方机电部部长
副组长:各部室负责人、项目部负责人
成员:矿方各部室、本项目部综掘队
四、安全技术措施
1、在拖电缆过程中所有人员要佩戴安全帽和手套,着装整齐利索,精力集中,听从指挥,步调一致,前呼后应,前
后照应。
2、当电缆受到巷道支柱影响时,要有专人指挥监护,所有人员要谨慎通过,防止顶板掉矸伤人。
顶板破碎或支护不良时,必须采取安全措施。
3、在通过巷道转弯的时候,要设置专人指挥,所有人员要放慢速度,并且要站在电缆外侧,防止被电缆挤伤。
4、在副斜井斜坡上拖电缆时,副斜井主提升绞车不得运行,所有人员要拉开距离,用力均匀。
临时休息时要前后统一将电缆放在地上,所有人员还要握住电缆,防止电缆在斜坡上下滑。
5、整个施工过程要有机电相关负责人、项目部负责人协调指挥。
6、拖电缆时人员必须同时上下肩。
五、安全注意事项
1、拖运前必须对沿途经过的路线及巷道支护情况,进行全面检查,发现问题及时处理,运送路线要清理干净,畅通无阻,防止摔倒或滑倒伤人。
2、多人抬运时,现场由专人统一指挥,抬运人员要做好
自保和互保。
3、全体施工人员在施工前要学习本措施,做到目的明确,程序清楚。
严格听从施工、安全负责人的指挥。
4、合理搭配、分配人员,杜绝盲目、疲劳工作。
施工负责人必须由机电部部长及项目部负责人担任。
5、所有施工人员要严格执行《安全技术措施》、《煤矿安全规程》、《煤矿工人技术操作规程》,在施工过程中杜绝“三违”,管理人员不到位、安全隐患不排除、安全措施不落实不得进行施工作业。
6、施工期间领导干部跟班作业,调度室24小时值班不间断,加强对施工现场检查、指导协调、隐患排查、质量管理等工作,杜绝发生任何事故。
7、本措施未提到之处,严格按照《煤矿安全规程》及《煤矿工人技术操作规程》等相关规定执行。
请输入您公司的名字
Foonshion Design Co., Ltd。
