水利工程施工中帷幕灌浆技术初探
- 格式:doc
- 大小:25.50 KB
- 文档页数:6

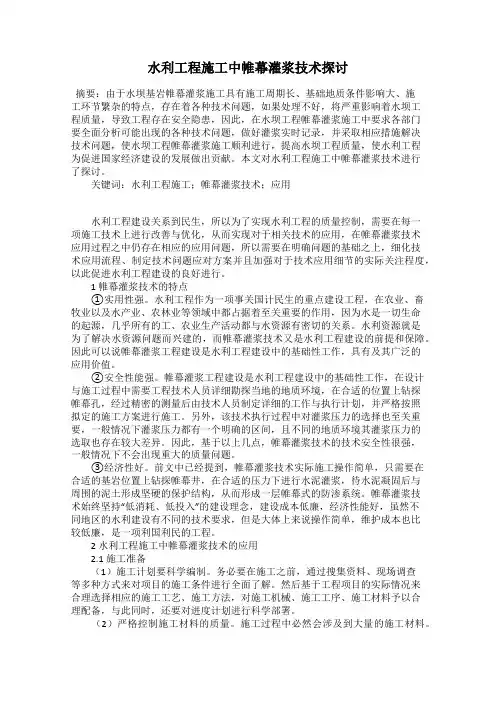

水利工程施工中帷幕灌浆技术探讨摘要:由于水坝基岩帷幕灌浆施工具有施工周期长、基础地质条件影响大、施工环节繁杂的特点,存在着各种技术问题,如果处理不好,将严重影响着水坝工程质量,导致工程存在安全隐患,因此,在水坝工程帷幕灌浆施工中要求各部门要全面分析可能出现的各种技术问题,做好灌浆实时记录,并采取相应措施解决技术问题,使水坝工程帷幕灌浆施工顺利进行,提高水坝工程质量,使水利工程为促进国家经济建设的发展做出贡献。
本文对水利工程施工中帷幕灌浆技术进行了探讨。
关键词:水利工程施工;帷幕灌浆技术;应用水利工程建设关系到民生,所以为了实现水利工程的质量控制,需要在每一项施工技术上进行改善与优化,从而实现对于相关技术的应用,在帷幕灌浆技术应用过程之中仍存在相应的应用问题,所以需要在明确问题的基础之上,细化技术应用流程、制定技术问题应对方案并且加强对于技术应用细节的实际关注程度,以此促进水利工程建设的良好进行。
1 帷幕灌浆技术的特点①实用性强。
水利工程作为一项事关国计民生的重点建设工程,在农业、畜牧业以及水产业、农林业等领域中都占据着至关重要的作用,因为水是一切生命的起源,几乎所有的工、农业生产活动都与水资源有密切的关系。
水利资源就是为了解决水资源问题而兴建的,而帷幕灌浆技术又是水利工程建设的前提和保障。
因此可以说帷幕灌浆工程建设是水利工程建设中的基础性工作,具有及其广泛的应用价值。
②安全性能强。
帷幕灌浆工程建设是水利工程建设中的基础性工作,在设计与施工过程中需要工程技术人员详细勘探当地的地质环境,在合适的位置上钻探帷幕孔,经过精密的测量后由技术人员制定详细的工作与执行计划,并严格按照拟定的施工方案进行施工。
另外,该技术执行过程中对灌浆压力的选择也至关重要,一般情况下灌浆压力都有一个明确的区间,且不同的地质环境其灌浆压力的选取也存在较大差异。
因此,基于以上几点,帷幕灌浆技术的技术安全性很强,一般情况下不会出现重大的质量问题。
水利工程施工中帷幕灌浆技术探究(1)水利工程建筑因受水的长期冲刷和侵蚀,会破坏其结构,而产生渗漏,严重影响工程的安全和稳定,所以整个工程中防渗工程非常关键,当前帷幕灌浆技术作为水利施工中经济性和实用性良好的现代化重要的防渗技术,普遍受到各水利施工单位的关注。
本文概述了帷幕灌浆技术及其施工工艺流程,提出了水利施工运用帷幕灌浆技术的问题及处理措施,以供参考。
标签:水利工程;帷幕灌浆技术1、帷幕灌浆技术概述帷幕灌浆技术作为一种有效的防渗技术,主要是运用地质钻机对需处理的地层钻孔,然后用高压吧水泥浆灌注到形成的帷幕形钻孔内,沿着地层缝不断渗透的水泥浆逐渐凝固之后,周围凝结的被水泥浆渗透的土体和灌注的水泥浆柱一起形成了可以避免由灌浆地层渗透水流的严密的防水帷幕。
在水利工程中运用帷幕灌浆,其范围顶部连接土层坝底或混凝土闸坝底,帷幕灌浆底部直接深入没有明显透水现象的地岩层内部,对地下水的渗透起到有效的阻止作用。
另外帷幕灌浆结合下游排水系统,还可以使渗透水流对闸坝的压力降低。
所以在水利工程中帷幕灌浆发挥着重要的作用。
2、帷幕灌浆技术施工工艺流程2.1测量在帷幕灌浆进行施工前,应该严格按照设计要求测量钻孔的确切位置。
可以运用全站仪测设灌浆的轴线,如果测量过程中产生具有较大高程差或转折点的位置,应该增加控制点的设置。
测量时还应该严密的核查各项数据,准确布控灌浆孔和孔口的位置和高程等参数,使其准确性得到保障。
2.2成孔成孔作为第一道帷幕灌浆工序,其质量严重影响了帷幕灌浆的整体效果,所以必须保证其作业快速高效。
确定好钻孔的顺序后,便可实施成孔作业,首先平整牢固的摆放安装钻机,首先平整安装场地,根据实际情况铺设钻孔用的平台或垫层,在钻机平台、钻杆、灌浆孔的中心点位于一条直线时进行下一个工序;钻机平稳的安装和摆放之后,为了使供水电、动力等钻机系数进行更加合理的调试,应该实施试钻和试机,确定机械设备的各系统正常运行后再实施钻进施工。

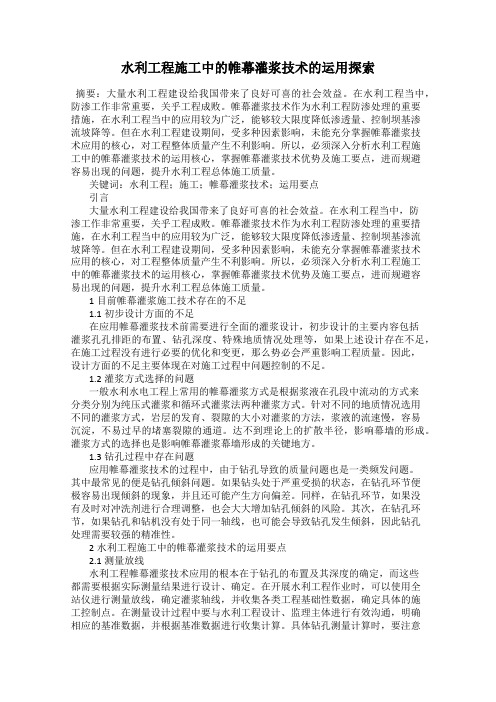

水利工程施工中的帷幕灌浆技术的运用探索摘要:大量水利工程建设给我国带来了良好可喜的社会效益。
在水利工程当中,防渗工作非常重要,关乎工程成败。
帷幕灌浆技术作为水利工程防渗处理的重要措施,在水利工程当中的应用较为广泛,能够较大限度降低渗透量、控制坝基渗流坡降等。
但在水利工程建设期间,受多种因素影响,未能充分掌握帷幕灌浆技术应用的核心,对工程整体质量产生不利影响。
所以,必须深入分析水利工程施工中的帷幕灌浆技术的运用核心,掌握帷幕灌浆技术优势及施工要点,进而规避容易出现的问题,提升水利工程总体施工质量。
关键词:水利工程;施工;帷幕灌浆技术;运用要点引言大量水利工程建设给我国带来了良好可喜的社会效益。
在水利工程当中,防渗工作非常重要,关乎工程成败。
帷幕灌浆技术作为水利工程防渗处理的重要措施,在水利工程当中的应用较为广泛,能够较大限度降低渗透量、控制坝基渗流坡降等。
但在水利工程建设期间,受多种因素影响,未能充分掌握帷幕灌浆技术应用的核心,对工程整体质量产生不利影响。
所以,必须深入分析水利工程施工中的帷幕灌浆技术的运用核心,掌握帷幕灌浆技术优势及施工要点,进而规避容易出现的问题,提升水利工程总体施工质量。
1目前帷幕灌浆施工技术存在的不足1.1初步设计方面的不足在应用帷幕灌浆技术前需要进行全面的灌浆设计,初步设计的主要内容包括灌浆孔孔排距的布置、钻孔深度、特殊地质情况处理等,如果上述设计存在不足,在施工过程没有进行必要的优化和变更,那么势必会严重影响工程质量。
因此,设计方面的不足主要体现在对施工过程中问题控制的不足。
1.2灌浆方式选择的问题一般水利水电工程上常用的帷幕灌浆方式是根据浆液在孔段中流动的方式来分类分别为纯压式灌浆和循环式灌浆法两种灌浆方式。
针对不同的地质情况选用不同的灌浆方式,岩层的发育、裂隙的大小对灌浆的方法,浆液的流速慢,容易沉淀,不易过早的堵塞裂隙的通道。
达不到理论上的扩散半径,影响幕墙的形成。
探究水利工程施工中帷幕灌浆技术应用摘要:在水利工程的施工过程中,帷幕灌浆的施工技术可以有效防渗。
通过实施全面加固以及防渗处理的水利施工方法来保障工程安全运行。
在目前的现状下,帷幕灌浆的水利施工流程与方法已经得到了明显改进,帷幕灌浆的工艺手段应当正确适用于水利施工过程。
本文探讨了帷幕灌浆的水利施工技术方法操作适用,给出现场施工控制思路。
关键词:水利工程施工;帷幕灌浆技术引言水利工程具有防洪、调蓄、灌溉、发电等多种功能,近年来,我国水利工程项目的新建、改建项目增多,对经济社会的发展起到推动和保障作用。
水工建筑在运行过程中,会受到外界因素的影响,最明显的是水体冲刷、侵蚀,降低了建筑结构的稳定性,必须进行加固处理。
帷幕灌浆是一种常见的防渗处理工艺,对施工技术的要求不高,施工成本适中,且加固效果良好,因此得到广泛应用。
1帷幕灌浆施工技术原理和工艺特点1.1技术原理帷幕灌浆是将浆液灌入土层或岩体的裂隙、孔隙内,形成阻水帷幕降低渗透压、减小渗流量,起到加固效。
在过去,帷幕灌浆多用于大型工程中,如水库大坝、隧道;如今在高层建筑、大型民用建筑中也得到广泛应用,如人防工程、地下车库。
在水利工程中,帷幕灌浆技术将高强度浆液与软弱的岩土结构相结合,形成高强度、稳定性的结构体,提升水利工程的防渗漏性能。
1.2工艺特点1.2.1实用性强水工建筑不但施工难度大,而且工程环境条件复杂,这些因素均会影响建筑的性能和寿命,并对国民经济的发展产生一定影响。
帷幕灌浆作为一种成熟的技术,在目前的工程中运用广泛,因技术原理简单、施工操作容易,因此实用性强。
与传统施工技术相比,帷幕灌浆在保证加固要求的基础上,具有材料易得、机械设备要求低、方便现场控制管理等优势。
1.2.2安全性高帷幕灌浆施工前,对施工场地及周边环境进行勘察测量,通过分析数据明确施工重难点,制订科学可行的施工方案,为现场施工作业提供依据和保障。
施工过程中,由测量人员定期进行观测,配合质量、安全、工期、环保等管理措施,能确保帷幕灌浆施工处于安全环境中。

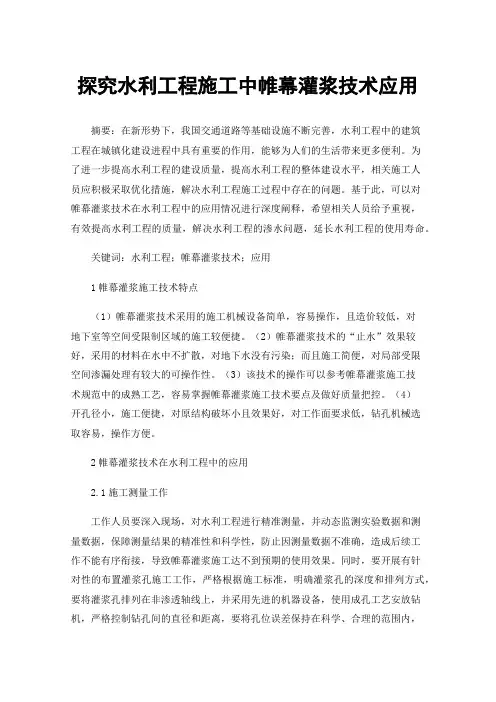

探究水利工程施工中帷幕灌浆技术应用摘要:在新形势下,我国交通道路等基础设施不断完善,水利工程中的建筑工程在城镇化建设进程中具有重要的作用,能够为人们的生活带来更多便利。
为了进一步提高水利工程的建设质量,提高水利工程的整体建设水平,相关施工人员应积极采取优化措施,解决水利工程施工过程中存在的问题。
基于此,可以对帷幕灌浆技术在水利工程中的应用情况进行深度阐释,希望相关人员给予重视,有效提高水利工程的质量,解决水利工程的渗水问题,延长水利工程的使用寿命。
关键词:水利工程;帷幕灌浆技术;应用1帷幕灌浆施工技术特点(1)帷幕灌浆技术采用的施工机械设备简单,容易操作,且造价较低,对地下室等空间受限制区域的施工较便捷。
(2)帷幕灌浆技术的“止水”效果较好,采用的材料在水中不扩散,对地下水没有污染;而且施工简便,对局部受限空间渗漏处理有较大的可操作性。
(3)该技术的操作可以参考帷幕灌浆施工技术规范中的成熟工艺,容易掌握帷幕灌浆施工技术要点及做好质量把控。
(4)开孔径小,施工便捷,对原结构破坏小且效果好,对工作面要求低,钻孔机械选取容易,操作方便。
2帷幕灌浆技术在水利工程中的应用2.1施工测量工作工作人员要深入现场,对水利工程进行精准测量,并动态监测实验数据和测量数据,保障测量结果的精准性和科学性,防止因测量数据不准确,造成后续工作不能有序衔接,导致帷幕灌浆施工达不到预期的使用效果。
同时,要开展有针对性的布置灌浆孔施工工作,严格根据施工标准,明确灌浆孔的深度和排列方式,要将灌浆孔排列在非渗透轴线上,并采用先进的机器设备,使用成孔工艺安放钻机,严格控制钻孔间的直径和距离,要将孔位误差保持在科学、合理的范围内,如果在后续灌浆施工过程中出现漏浆或浆液堵塞的问题,工作人员也要根据实际情况,通过注入泥浆或粘土的方式封堵管道,避免出现漏浆或浆液堵塞的现象,影响建筑材料的质量。
要提高灌浆孔的使用性能,还应根据实际的现场情况,科学、合理地调整灌浆孔的型号,根据不同的地质条件和水文条件购买不同的钻头,并保障每个钻头都能在不同的地质条件上发挥作用。
水利工程中帷幕灌浆施工技术的重难点探析发布时间:2021-07-15T07:50:20.435Z 来源:《防护工程》2021年8期作者:钱文辉[导读] 在水利工程之中帷幕灌浆施工技术的有效应用,的确能够提升建筑防渗效果,提高水利工程施工质量、延长水利工程基础设施的使用寿命。
应用帷幕灌浆施工技术时,相关工作人员应该重点关注灌浆问题,并对其中可能出现的因故中断、串浆、灌浆孔口涌水、灌浆难以结束和溶洞灌浆等技术难点进行妥善处理。
钱文辉中国水利水电第四工程局有限公司青海 810000摘要:在水利工程之中帷幕灌浆施工技术的有效应用,的确能够提升建筑防渗效果,提高水利工程施工质量、延长水利工程基础设施的使用寿命。
应用帷幕灌浆施工技术时,相关工作人员应该重点关注灌浆问题,并对其中可能出现的因故中断、串浆、灌浆孔口涌水、灌浆难以结束和溶洞灌浆等技术难点进行妥善处理。
关键词:水利工程;帷幕灌浆;施工技术;重难点探析一、分析水利工程灌浆工艺常用的灌浆工艺有两种:高喷灌浆、帷幕灌浆。
(一)高喷灌浆是借助于高喷钻机喷射浆液,让浆土重新排列,进而获得固定形状的固结体的过程。
(二)帷幕灌浆则通过在岩土或土层缝隙中灌入浆液,打造连续阻水帷幕,从而减小地基面临的渗透压力与渗流量的工程。
这两种灌浆工艺的工序十分接近,都需要依照钻孔、制浆、灌浆、封孔、质量检查和验收等阶段。
二、水利工程中帷幕灌浆施工重点(一)钻孔钻孔是帷幕灌浆施工环节最为基础也是最重要的一项工序,钻孔工作的有效性将会对后续的灌浆成果产生直接影响。
钻孔前,施工人员必须开展全面、细致的现场勘查,明确施工地点的实际情况,从而为制定针对性施工方案和提高钻孔科学性做好充足准备。
“回旋式钻机+金刚石钻头”是最为常见的帷幕灌浆钻孔工具组合之一,施工时也可使用硬质合金钻头来代替金刚石钻头。
在钻进工作中,施工人员需要重点关注不同类型钻孔的钻进方式、孔径、孔位以及孔向。
比如,基于获取岩芯的标准确定先导孔与检查孔孔径,从而为开展取芯钻提供辅助;终孔的孔径应控制在56mm以下,而且实际孔位与设计位置的偏差不能超过5cm,理论与实际孔深的误差也必须保证在0.5cm以内。

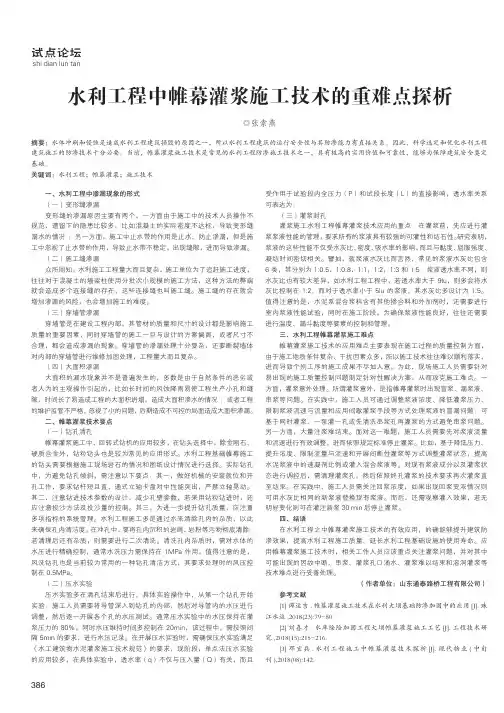

试点论坛shi dian lun tan386水利工程中帷幕灌浆施工技术的重难点探析◎张索燕摘要:水体冲刷和侵蚀是造成水利工程建筑损毁的原因之一,所以水利工程建筑的运行安全性与其防渗能力有直接关系。
因此,科学选定和优化水利工程建筑施工的防渗技术十分必要。
当前,帷幕灌浆施工技术是常见的水利工程防渗施工技术之一,具有极高的实用价值和可靠性,能够为保障建筑安全奠定基础。
关键词:水利工程;帷幕灌浆;施工技术一、水利工程中渗漏现象的形式(一)变形缝渗漏变形缝的渗漏原因主要有两个,一方面由于施工中的技术人员操作不规范,遗留下的隐患比较多,比如混凝土的实际密度不达标,导致变形缝漏水的情况 ;另一方面,施工中止水带的作用是止水、防止渗漏,但是施工中忽视了止水带的作用,导致止水带不稳定,出现缝隙,进而导致渗漏。
(二)施工缝渗漏众所周知,水利施工工程量大而且复杂,施工单位为了追赶施工进度,往往对于混凝土的墙梁柱使用分批次小规模的施工方法,这种方法的弊端就会造成多个连接缝的存在,这些连接缝也叫施工缝。
施工缝的存在就会增加渗漏的风险,也会增加施工的难度。
(三)穿墙管渗漏穿墙管是在建设工程内部,其管材的质量和尺寸的设计都是影响施工质量的重要因素,同时穿墙管的施工一旦与设计的方案偏离,或者尺寸不合理,都会造成渗漏的现象。
穿墙管的渗漏处理十分复杂,还要断裂墙体对内部的穿墙管进行维修加固处理,工程量大而且复杂。
(四)大面积渗漏大面积的漏水现象并不是普遍发生的,多数是由于自然条件的恶劣或者人为的主观操作引起的,比如长时间的风蚀降雨易使工程生产小孔和缝隙,时间长了易造成工程的大面积坍塌,造成大面积渗水的情况 ;或者工程的维护监管不严格,忽视了小的问题,后期造成不可控的局面造成大面积渗漏。
二、帷幕灌浆技术要点(一)钻孔清孔帷幕灌浆施工中,回转式钻机的应用较多,在钻头选择中,除金刚石、硬质合金外,钻粒钻头也是较为常见的应用形式。
水利工程基础帷幕施工的钻头需要根据施工现场岩石的情况和图纸设计情况进行选择。

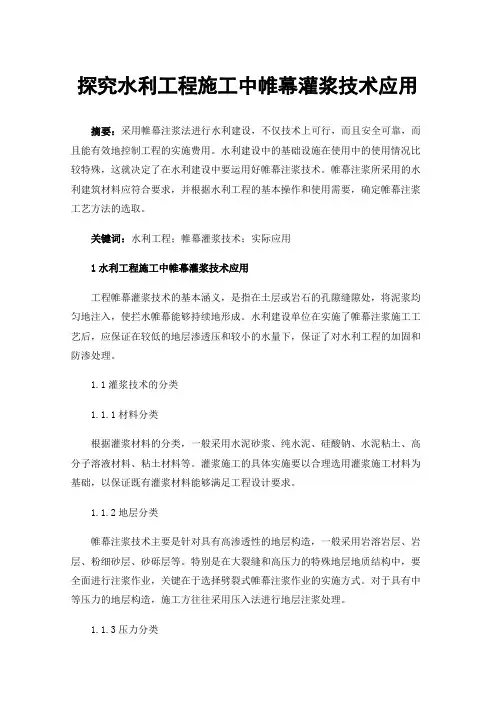

探究水利工程施工中帷幕灌浆技术应用摘要:采用帷幕注浆法进行水利建设,不仅技术上可行,而且安全可靠,而且能有效地控制工程的实施费用。
水利建设中的基础设施在使用中的使用情况比较特殊,这就决定了在水利建设中要运用好帷幕注浆技术。
帷幕注浆所采用的水利建筑材料应符合要求,并根据水利工程的基本操作和使用需要,确定帷幕注浆工艺方法的选取。
关键词:水利工程;帷幕灌浆技术;实际应用1水利工程施工中帷幕灌浆技术应用工程帷幕灌浆技术的基本涵义,是指在土层或岩石的孔隙缝隙处,将泥浆均匀地注入,使拦水帷幕能够持续地形成。
水利建设单位在实施了帷幕注浆施工工艺后,应保证在较低的地层渗透压和较小的水量下,保证了对水利工程的加固和防渗处理。
1.1灌浆技术的分类1.1.1材料分类根据灌浆材料的分类,一般采用水泥砂浆、纯水泥、硅酸钠、水泥粘土、高分子溶液材料、粘土材料等。
灌浆施工的具体实施要以合理选用灌浆施工材料为基础,以保证既有灌浆材料能够满足工程设计要求。
1.1.2地层分类帷幕注浆技术主要是针对具有高渗透性的地层构造,一般采用岩溶岩层、岩层、粉细砂层、砂砾层等。
特别是在大裂缝和高压力的特殊地层地质结构中,要全面进行注浆作业,关键在于选择劈裂式帷幕注浆作业的实施方式。
对于具有中等压力的地层构造,施工方往往采用压入法进行地层注浆处理。
1.1.3压力分类根据注浆压力的分类,现有的帷幕注浆施工技术应分为劈开注浆和压注注浆两种。
一般情况下,在特殊的地质条件下,由于裂缝面积大,岩层压力大,需要采用劈裂注浆,而压力适中的地层则宜采用压紧注浆。
1.1.4目的分类帷幕注浆的主要作用是预防工程渗漏,并对已有的水利设施系统进行全面加固。
在这一背景下,当前水利工程建设中应着重考虑岩体固结、防渗帷幕、回填岩体与衬砌之间的空隙、填充混凝土隧洞等。
高压喷射灌浆技术的主要特点是利用压力喷射装置和装置,使高压力的水泥浆充分灌注到大坝的裂缝中,达到加固大坝结构、消除渗漏的目的。
水利工程中帷幕灌浆施工工艺探析0引言水利工程建筑物往往存在于水下环境中,其基础结构由于长期受地下水的侵蚀,容易出现渗漏问题。
一旦发生渗漏,就会对水工建筑物质量造成不良的影响,甚至降低整个水利工程的运行安全性。
帷幕灌浆施工技术是水利工程地基防渗处理常用的施工技术。
1工程概况该水利工程在帷幕灌浆工程中,需要采取帷幕灌浆施工作业的工程量为6752m,包括422个灌浆孔,以及43个检查孔。
基于工程实际规划,对工程防渗墙轴线加以确定,以此为基础确定混凝土防身帷幕的具体走向。
在工程中采用单排布置方式,采用三序式施工方式进行作业,所设计的灌浆孔洞间距为2.5m,出于保障防渗漏效果的考量,本次帷幕灌浆工程地在基层中的渗透深度将达到16m,基于工程实用性的考量,设计帷幕灌浆工程的透水率不超过5Lu,以这些数据信息为基础,对施工作业方案加以确定,可采用回转式钻机及高压灌浆泵来进行施工,确定设备额定压力为10MPa。
2水利工程中帷幕灌浆施工工艺的应用2.1钻孔施工进行施工作业采用帷幕灌浆施工工艺,需要提前进行灌浆孔的钻孔工作,而钻孔工作作为帷幕灌浆的基础工程,其质量会对帷幕灌浆的整体质量产生影响,并直接关系到水利工程的施工质量,为此在实际的钻孔之前,需要精准定位钻孔位置,以轴线完成钻孔定位,进而采用专用的钻孔设备,进行钻孔工作,钻孔的同时可以采用罗盘仪加以辅助,矫正钻孔位置,固定钻孔设备,以避免在钻孔过程中由于震动较大而导致钻头偏移。
罗盘仪所起是辅助作用,钻孔的误差基本上是不可避免的,为此就需要对装置加以固定,尽量减少误差,将其控制在合理范围中[1]。
完成灌浆孔的钻孔工作,需要对灌浆孔加以清理,通常可以利用水压进行冲洗,直到冲洗的水流清澈为止。
在冲洗时,其目的在于对灌浆孔中的淤泥加以处理,以避免灌浆时发生孔洞堵塞情况,保障灌浆的通畅性。
在冲水时,要注意合理控制水压,避免水压过大导致灌浆孔破坏,还要避免水压过小导致杂物残留。

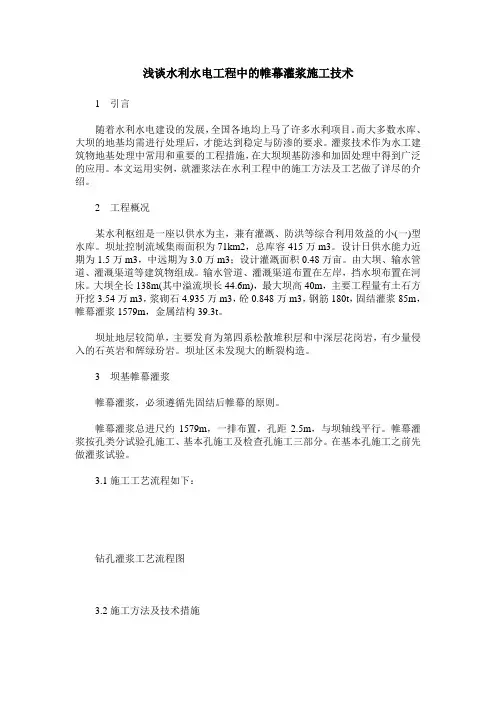

浅谈水利水电工程中的帷幕灌浆施工技术1 引言随着水利水电建设的发展,全国各地均上马了许多水利项目。
而大多数水库、大坝的地基均需进行处理后,才能达到稳定与防渗的要求。
灌浆技术作为水工建筑物地基处理中常用和重要的工程措施,在大坝坝基防渗和加固处理中得到广泛的应用。
本文运用实例,就灌浆法在水利工程中的施工方法及工艺做了详尽的介绍。
2 工程概况某水利枢纽是一座以供水为主,兼有灌溉、防洪等综合利用效益的小(一)型水库。
坝址控制流域集雨面积为71km2,总库容415万m3。
设计日供水能力近期为1.5万m3,中远期为3.0万m3;设计灌溉面积0.48万亩。
由大坝、输水管道、灌溉渠道等建筑物组成。
输水管道、灌溉渠道布置在左岸,挡水坝布置在河床。
大坝全长138m(其中溢流坝长44.6m),最大坝高40m,主要工程量有土石方开挖3.54万m3,浆砌石4.935万m3,砼0.848万m3,钢筋180t,固结灌浆85m,帷幕灌浆1579m,金属结构39.3t。
坝址地层较简单,主要发育为第四系松散堆积层和中深层花岗岩,有少量侵入的石英岩和辉绿玢岩。
坝址区未发现大的断裂构造。
3 坝基帷幕灌浆帷幕灌浆,必须遵循先固结后帷幕的原则。
帷幕灌浆总进尺约1579m,一排布置,孔距2.5m,与坝轴线平行。
帷幕灌浆按孔类分试验孔施工、基本孔施工及检查孔施工三部分。
在基本孔施工之前先做灌浆试验。
3.1施工工艺流程如下:钻孔灌浆工艺流程图3.2施工方法及技术措施(1)钻孔先进行先导孔施工,进一步探明地质情况,然后分Ⅰ、Ⅱ、Ⅲ序孔进行,施工完毕Ⅰ序孔后进行Ⅱ序孔施工,最后施工第Ⅲ序孔。
按钻孔定位中心桩移机就位,核校立轴竖直。
帷幕灌浆钻孔,根据岩石的等级采用合金钻头或金刚石钻头钻进,孔径60mm,钻孔自上而下分段进行,除第一段即坝体砼与基岩接触段为2米外,其余各灌浆段一般为5米,但最大值也不能超过10米。
钻孔开孔位置与设计位置的偏差不得大于10cm,同时孔里沉渣不得超过20cm。

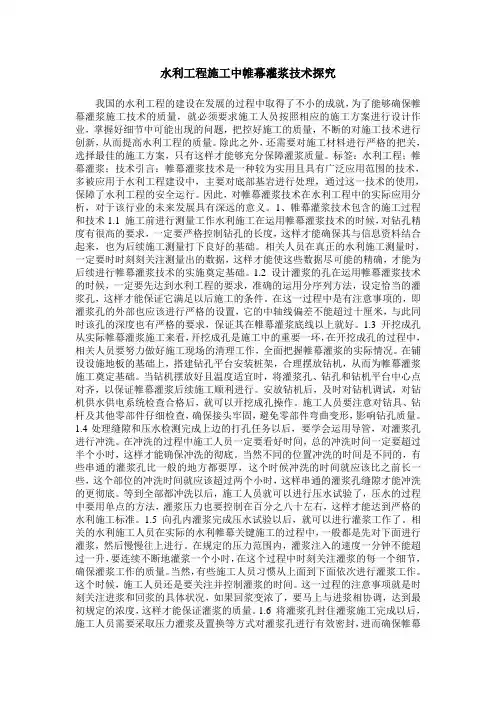

水利工程施工中帷幕灌浆技术初探
摘要:从上世纪以来,作为处理水工建筑物地基防渗的主要手段,帷幕灌浆技术一直被广泛的应用于水工建筑物的地基防渗处理中,具有很强的实用性,对确保水工建筑物运行的安全等起着非常重要的作用。
本文首先概述了水利工程施工中帷幕灌浆施工技术工艺流程,重点探讨了水利工程施工中帷幕灌浆施工中遇到的问题及解决措施。
关键词:水利工程;帷幕灌浆技术;工艺流程
中图分类号:tv 文献标识码:a 文章编号:
前言:
帷幕灌浆是在对水利工程的底部进行施工的时候,利用钻头在底部打孔,然后对钻孔进行浆液的灌注,在灌注的过程中,钻孔内的水由于受到浆液的压力而自动排出孔外,浆液占据了原有的空间,待浆液彻底占满钻孔的时候,在底部进行融合形成固体状态,这种固体可以有效的进行防水。
帷幕灌浆技术已经在水利工程行业实行了很多年,得到了有力的推广,可以对水利工程的防水工程起到很好的效果,确保了水利工程建施工的顺利实施。
一、水利工程施工中帷幕灌浆施工技术
1、施工测量
在开始施工之前,一般都会获得监理单位提供的基准数据、基准点、基准线等测量资料,监理工程师应该与施工操作人员一起进行基准线与点的测量校准,按照获得的相关测量信息,对帷幕灌浆孔
的轴线施行严格的实地测量,并多次核对数据及资料,确保其满足预期的准确性。
2、布置灌浆孔
按照设计的要求进行防渗墙轴线上的灌浆孔布置,分序列进行,每两个灌浆孔之间相距2m,灌浆孔轴向的偏差应该控制在10cm 之内,防渗墙砼底部20~30m 为灌浆孔的深度,所有的灌浆孔都应该超出预期设计的帷幕灌浆底线。
3、开挖成孔
可以使用 xy-ⅱ型号的地质岩芯钻机等作为钻孔的工具,钻头为金刚石或硬质合金,钻孔的类型有检查孔、取芯孔和灌浆深孔。
在打造灌浆孔的时候使用水作为介质进行冲洗,每回钻进都要严格观测钻具、钻杆地面上的剩余长度,有效把握灌浆的正确长度。
4、冲洗缝隙和压水试验
(1)钻孔冲洗。
施工情况良好的孔段,必须要对钻孔进行冲洗,并且要等到水变得清澈了才可以。
(2)压水试验。
帷幕灌浆首先要做的是导孔,对于钻孔后返水情况良好的孔段,需要做好简单的压水处理。
压水时间控制在20 分钟左右,每隔5 分钟读一次表,总共4 次的读数,如果最大值相比于最小值之间的差小于最后的终值12%就可以了。
检测孔的压水需要采取单点法来进行。
需要控制好试验中的水压力值,通常情况下,与灌浆之前的压水试验的压力差不多就可以。
5、灌浆施工
帷幕灌浆施工通常采用自下而上的方式分段进行,在规定的压力下,当注入率不超过0.4l/min 时,必须继续灌注半个小时,或不超过1l/min 时,则必须继续灌注一小时,灌浆即可结束。
而如果采用自上而下的方式分段进行时,继续灌注的时间则需相应增加半个小时或一小时。
在灌浆的施工过程中,应当随时测量回浆和进浆的比重,一旦回浆变浓,立即换用与进浆相同配比的新浆液来进行灌注。
而如果效果不明显,则延续灌注半个小时之后即可停止灌注。
结束灌浆之后,采取分段压力的方式来施行灌浆孔的封闭,在灌浆泵的协助下首先使用浓水泥浆抹在灌浆孔上,三个小时之后查看是否凝结,获得凝结之后将粘土球填充至灌浆孔上方部份进行扎实封闭。
二、水利工程施工中帷幕灌浆施工中遇到的问题及解决措施
1、帷幕灌浆施工技术使用过程中预防钻孔发生倾斜
(1)更换长度偏小钻具的方式
如果钻进地质属于厚度大或松软岩层覆盖层,在钻孔出现些微倾斜之后,立即更换直径较粗长度偏小的钻具来施行纠正。
因为在厚度大或松软岩层覆盖层上进行钻孔的时候,孔的直径很大,而长度偏小的钻具在直径大的孔中很容易使方向发生改变。
岩心管的长度应控制在 1~1.5m 之间,钻进3~5m 之后要进行倾斜情况的检测。
若倾斜情况得到改善,则继续使用原来的钻具进行施工;若倾斜状况仍然比较严重,就应该使用可直径大加长的钻具,从开始纠正的区域进行扫孔后,再按照原孔斜度来进行施工。
(2)更换钻具直径的方式
在这种方式采用的钻具长度应该维持在 1.5m 之内,而且直径要比一般情况下使用较粗的钻具直径要小一或二级,该种类型的粗径钻具能够迅速在直径偏大的孔中获得垂直状态。
在更换钻具之前,应该将孔中的岩心处理干净,钻进的速度及压力要控制在合理范围之内,钻进长度为 3~5m 应该施行测量,查看倾斜情况是否得到纠正。
如果倾斜情况没有得到改善,则使用原来的钻具继续进行施工,再选择适当的时期进行纠正。
如果倾斜情况得到些微的改善,就可以使用具备导向装置的钻具来施行扩孔,完成之后使用原来的钻具继续进行钻进。
(3)扩大钻孔直径的方式
如果钻进长度在 10m 之内,已经出现非常严重的倾斜状况就可以选择使用这种方式。
使用加长而且直径至少要比原来钻具大一级的钻具,自孔口管底或孔口区域开始进行扩孔。
可以将需要进行处理的钻孔进行扩大纠正,避免在继续钻进过程中出现严重倾斜的情况。
2、地表冒浆
灌浆过程中浆液从裂隙往上冒出,或沿底板与基岩接触带冒出的现象称地表冒浆。
发生冒浆现象后采用嵌缝、表面封堵等措施,同时适当降低灌浆压力、增大浆液浓度、限制进浆量,待冒浆停止,压力达到规定压力后,再正常进行灌浆。
3、串浆
灌浆过程中,浆液从其他孔流出的现象为串浆。
产生串浆的原因是由于岩石中裂隙相互串通的结果。
灌浆过程中串浆孔若为待灌孔时,则同时进行灌浆。
若无条件同时灌浆,则将串浆孔管口堵塞严密,灌浆孔结束后,串浆孔立即进行扫孔、冲洗而后继续灌浆。
并适当增长相邻两个次序孔先后施工的间隔时间,防止新灌入浆液将前期灌入到裂隙中的浆液结石冲开。
4、灌浆中断
对于灌浆的过程中可能会存在很多种原因导致灌浆中断,比如说突然的停电就会造成机器停止运转,不仅对灌浆的质量会有所影响,对于施工的设备也会造成一定的损失。
所以针对这种情况的发生,可以配备相应的发电机,在停电的时候,及时的供电。
再者平时应该加强对于输电设备的检查与维修,定期的进行检查与保养,及时的发现问题,对其进行解决,以免对施工造成障碍,以保证施工程序的正常进行。
还有就是在灌浆过程中会利用到输浆管,如果浆液中有一定的固体存在或者流动性不好的话,就会导致输浆管发生堵塞,造成灌浆中断,针对这样的情况,在灌浆之前,要对灌注的浆液进行质量的检查,确保浆液的流动性符合标准,施工后,要对灌浆管及时的进行清洗,保证馆内没有杂物的存在,定期的对输浆管进行清洗维护。
在对灌浆的相应设备上也应该进行仔细的故障排查,比如压力表是否可以正常运转,高压灌浆阀门和隔浆塞是否有失灵的现象,在施工之前都要进行一遍检查,日常的维护一定要跟紧。
所以说对于施工前的预防工作和日常的保养维护是非常有必
要的,它可以有效的防止在施工过程中出现的灌浆中断,减少故障的发生率。
结束语:
综上所述,在水利工程施工中帷幕灌浆技术的施工部位一般处于工程中较为隐蔽的部分,每个施工环节都很重要,如果某一个细小的环节出了差错,将会对水利工程的整体施工质量产生非常深远的影响。
所以,水利工程施工人员在选择使用帷幕灌浆技术的时候,必须首先设计得到最佳的施工方案,确保每一道细小的工序都得到严格的实施,重视施工质量管理,争取获得令人满意的水利工程建设效果。
参考文献:
贾宇珍:《庞庄水库除险加固工程坝肩帷幕灌浆施工技术》,《山西水利》, 2007年03期
龙震宇尹红赵铁军:《水上帷幕灌浆施工技术与质量控制方法》,《湖南水利水电》, 2011年03期
蒙炜:《浅析帷幕灌浆技术在水库除险加固工程中的应用》,《中华民居》, 2011年09期
曹天强仲崇江:《水利工程施工中帷幕灌浆技术初探》,《黑龙江科技信息》, 2009年23期。
