土石方工程
回填土(夯实土或松填土 )
➢ 基础回填土 工程量计算---沟槽、基坑回填土,以挖方体积 减去设计室外地坪以下埋设砌筑物(包括:基 础垫层、基础等)体积计算。
➢房心回填土 工程量计算---主墙之间的面积乘以回填土厚度 计算。 ➢场地回填 工程量计算---以回填面积乘以回填平均厚度计算
土方工程
挖土 ➢平整场地
(a)建筑物各处均为直角时
S平 S建 2 l外 16
(b)建筑物外廓为非直角时,依据实际情况而定
Company Logo
土方工程
挖土 ➢平整场地 土方碾压
土方碾压系借助羊足碾、平碾、压路机等压实 机械来压实建筑场地的施工工序。其工程量计算规 则为:
建筑场地原土碾压以平方米计算,填土碾压按 图示填土厚度以立方米计算。
土方工程
挖土➢挖土方 方格三个角点挖(填)一个角点填(挖)
填方部分土方量
V4
a2 6
(h1
h43 h4 )(h3
h4 )
挖方部分土方量
V1,2,3
a2 6
(2h1
h2
2h3
h4
)
V4
Company Logo
土方工程
挖土➢挖土方 5.计算土方总量 将挖方区(或填方区)所有方格计算的土方量汇总

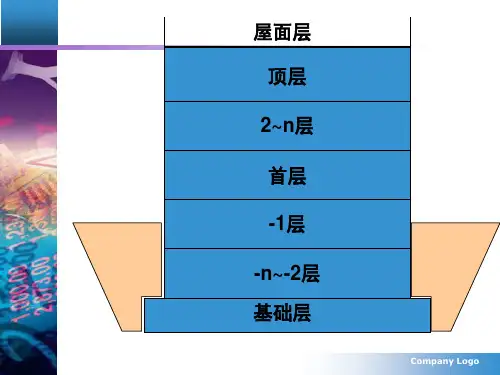

屋面层 顶层 2~n层 首层 -1层
-n~-2层 基础层
Company Logo
土石方工程

计算土石方工程前必须已知的条件
1、土壤及岩石类别的确定: 土壤类别:普通土——一、二类土;坚土——三类
土; 砂砾坚土——四类土。 岩石类别:松石、次坚石、普坚石、特坚石 2、地下水位标高; 地下水位以下的土壤称为干土;以上的土壤称为湿
