地下管线保护技术交底
- 格式:docx
- 大小:13.59 KB
- 文档页数:4
管线保护技术交底嘿,咱今天就来好好聊聊管线保护这档子事儿!我先跟您说个真事儿。
有一回,我在一个施工现场,看到工人们热火朝天地干活儿。
突然,就听到“砰”的一声巨响,好家伙,原来是一根地下管线被不小心挖破了,那场面,水啊、气啊啥的一股脑儿往外冒,整个工地都乱了套。
这可给工程带来了大麻烦,不仅耽误了工期,还造成了不小的损失。
从那以后啊,我就特别重视管线保护这方面的事儿。
那到底啥是管线保护技术交底呢?简单说,就是在施工前,把关于如何保护那些地下管线的方法、注意事项啥的,清清楚楚地告诉施工人员,让他们心里有数,别瞎干,免得捅娄子。
比如说,在施工前,咱得先把施工现场的地下管线情况摸清楚。
这就像打仗前要侦察地形一样,得知道哪儿有“敌人”,哪儿有“陷阱”。
这就得靠各种探测手段,像什么地质雷达、管线探测仪啥的,把那些埋在地下的管线位置、走向、深度都搞明白,然后在图纸上标得明明白白的。
施工的时候,那更是得小心加小心。
挖土机、钻孔机这些大家伙干活儿的时候,操作手可得瞪大眼睛,按照事先标注好的管线位置来操作。
不能图快,一铲子下去,说不定就惹祸了。
而且啊,在靠近管线的地方,能人工开挖的就人工开挖,别嫌麻烦,这可是为了安全着想。
还有啊,现场得有专人负责管线保护的监督工作。
这个人就像个“警察”,时刻盯着施工人员,发现有谁违规操作,马上制止。
比如说,要是有人挖得太深太靠近管线了,这“警察”就得赶紧喊停,让他调整方法。
另外,施工人员自己也得有保护管线的意识。
不能觉得这事儿跟自己没关系,反正有人监督。
要知道,一旦出了问题,大家都跑不了。
所以,每个人都得把保护管线当成自己的责任,多留个心眼儿。
比如说,有个工人师傅,每次干活儿前,都会仔细看看图纸,确认一下自己施工的区域有没有管线。
哪怕是累了一天,也从不马虎。
有一次,他发现旁边的工友挖得有点危险,赶紧提醒,避免了一场可能的事故。
这就是有责任心的表现!再比如说,在施工现场周边,得设置明显的警示标志,告诉大家这里有管线,要小心。

一、交底目的为确保地下管线勘测工作顺利进行,保障作业人员生命财产安全,特制定本安全技术交底。
二、交底内容1. 工作范围及内容(1)本次地下管线勘测工作范围:[具体范围]。
(2)工作内容包括:地下管线分布情况、管线类型、埋深、走向等。
2. 作业环境及条件(1)作业环境:[具体环境描述,如:地下管线密集、地形复杂、地质条件差等]。
(2)作业条件:[具体条件描述,如:作业时间、作业人员数量、作业工具等]。
3. 安全注意事项(1)作业人员必须佩戴安全帽、反光背心、手套等防护用品。
(2)作业人员应严格遵守操作规程,不得擅自改变作业方式。
(3)作业过程中,严禁酒后作业、疲劳作业。
(4)地下管线勘测作业应分区域进行,确保各区域作业人员安全。
4. 防范措施(1)针对地下管线密集区域,应加强现场勘查,确保作业人员了解管线分布情况。
(2)针对地质条件差的区域,应采取相应措施,如:加强支护、使用专业设备等。
(3)针对地形复杂区域,应合理规划作业路线,确保作业人员安全通行。
(4)针对作业过程中可能出现的意外情况,应制定应急预案,并定期进行演练。
5. 作业人员培训(1)作业人员必须接受专业培训,掌握地下管线勘测技能和安全知识。
(2)培训内容包括:操作规程、安全注意事项、应急预案等。
(3)培训结束后,应进行考核,确保作业人员掌握相关技能。
6. 作业现场管理(1)作业现场应设置明显的警示标志,提醒过往行人注意安全。
(2)作业现场应保持整洁,不得随意堆放杂物。
(3)作业现场应设置专人负责安全监督,确保作业人员遵守安全规定。
三、交底要求1. 作业人员应认真阅读本安全技术交底,并严格遵守各项规定。
2. 作业人员应积极参加培训,提高自身安全意识和技能。
3. 作业现场负责人应加强对作业人员的监督管理,确保安全作业。
4. 各部门应密切配合,共同做好地下管线勘测工作。
四、交底日期[具体日期]五、接受人[项目部管理人员、技术负责人、施工负责人、作业人员等]六、交底人[交底人姓名、职务][注:本模板仅供参考,具体内容应根据实际情况进行调整。

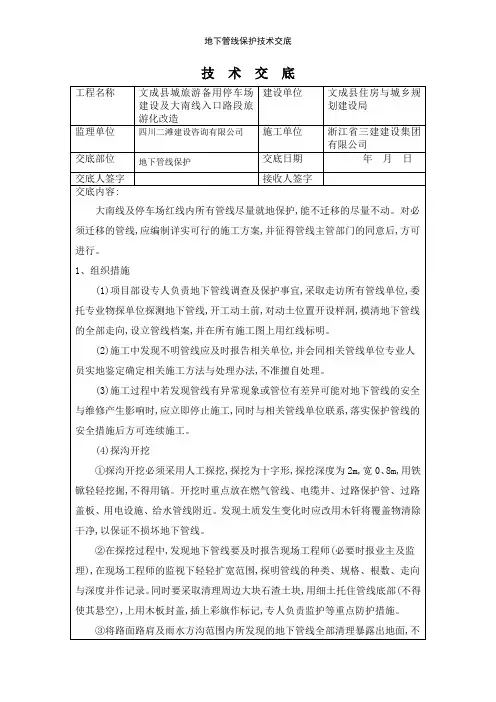

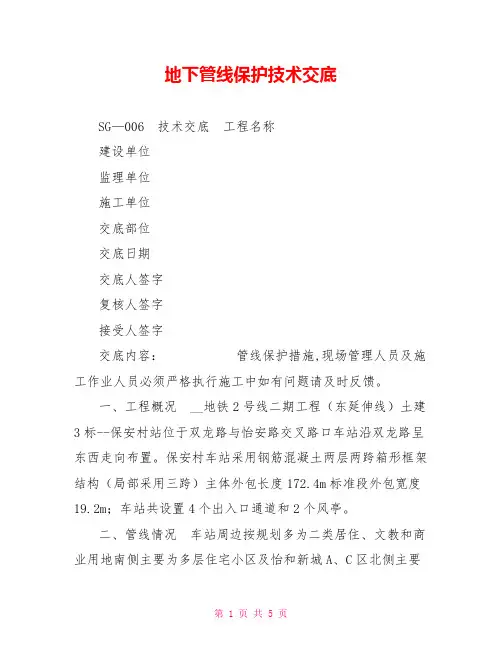

地下管线保护技术交底SG—006 技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字复核人签字接受人签字交底内容:管线保护措施,现场管理人员及施工作业人员必须严格执行施工中如有问题请及时反馈。
一、工程概况 __地铁2号线二期工程(东延伸线)土建3标--保安村站位于双龙路与怡安路交叉路口车站沿双龙路呈东西走向布置。
保安村车站采用钢筋混凝土两层两跨箱形框架结构(局部采用三跨)主体外包长度172.4m标准段外包宽度19.2m;车站共设置4个出入口通道和2个风亭。
二、管线情况车站周边按规划多为二类居住、文教和商业用地南侧主要为多层住宅小区及怡和新城A、C区北侧主要为高层住宅怡和新城E、F区均规划有片区商业中心、商业广场和市民健身广场。
本站内主要的的管线有:龙一环路上两根DN400污水管和一根DN700雨水管龙西路上两根DN600雨水管和一根DN400污水管已改迁道车站基坑范围之外对施工无影响;其余管线有电力、一根管径500铸铁给水管、通信管线、2座电力铁塔等。
详细管线布置见附图。
三、车站施工对管线的影响分析车站施工对管线的影响主要是由于施工引起的地表沉降而对管线造成影响其主要因素包括以下几个方面: 1、钻孔灌注桩施工时周围土体受扰动使管线产生下沉。
2、基坑降水使基坑周围地下水位下降引起地表下降。
3、围护桩体强度、刚度不足发生侧向位移。
4、随着基坑的开挖桩后土体塑性区不断下移桩体受力发生变化而下层支撑未及时施作造成围护桩变形过大。
5、基坑开挖完成后未及时施作底板围护桩底部向内发生较大侧移。
6、基坑坑底抗隆、突涌等。
四、管线保护施工措施 4.1总体措施施工区域内分布有多种管线根据管线的位置及施工对其影响采用改移和悬吊保护两种措施:即对位于车站基坑范围内及端头加固区域内的管线进行改移;对位于基坑外及与暗挖通道相交的管线采用在施工过程中严控地表沉降的措施将管线的被动变形控制在允许范围内并配以其它辅助措施确保施工影响范围内地下管线的安全。
地下管线施工技术交底在地下工程施工中,地下管线的施工技术交底是非常重要的环节。
正确的施工技术交底可以确保施工人员对工程的要求有清晰的认识,并能够按照要求完成工程施工任务。
本文将介绍地下管线施工技术交底的内容和要点。
地下管线施工技术交底的内容主要包括以下几个方面:施工方案、施工工艺、施工要点、安全措施和质量要求。
下面将分别对这些内容进行详细的描述。
一、施工方案施工方案是对整个地下管线施工过程的总体安排和组织,包括施工步骤、施工顺序、施工时间等。
在施工方案中,应明确每个施工环节的具体要求和注意事项,以确保施工的有序进行。
二、施工工艺施工工艺是指地下管线施工过程中所使用的具体方法和技术。
在进行施工技术交底时,应对施工工艺进行详细说明,包括使用的工具和设备、操作步骤等。
同时,还应对可能出现的问题进行预测和解决方案的提供,以应对突发情况。
三、施工要点施工要点是指地下管线施工过程中需要特别注意的事项。
在进行施工技术交底时,应着重强调施工要点,并对相关操作进行示范和讲解。
例如,在施工过程中要注意地下设施的保护、土方开挖的安全等。
四、安全措施安全是地下管线施工的首要任务,必须放在第一位。
在施工技术交底中,应对安全措施进行详细的讲解和说明,如佩戴防护用具、设置警示标志、遵守操作规程等。
同时,还应告知施工人员处理紧急情况的方法和应急措施。
五、质量要求地下管线施工的质量直接关系到工程的可靠性和使用寿命。
在进行施工技术交底时,应对施工质量要求进行明确的说明。
包括管道的质量标准、铺设深度和坡度要求等。
只有确保施工质量达到要求,才能保证工程的顺利运行。
综上所述,地下管线施工技术交底在地下工程施工中具有重要作用。
通过合理的施工方案、施工工艺、施工要点、安全措施和质量要求的交底,可以确保施工人员全面了解工程要求,并能够有针对性地进行施工。
只有在施工技术交底的指导下,地下管线施工才能顺利进行,保证工程质量和安全。
因此,在地下工程施工中,注重地下管线施工技术交底的重要性,是非常必要的。
安全技术交底记录交底内容:一、工程概况农业路为郑州市市区的老干道,沿道路下埋有各种市政管线,项目部在施工前根据业主下发的管线图并结合现场的勘测,在我司施工的标段发现地下埋有雨污水管、燃气管、高压电缆、自来水管、热力管及通信和国防光缆等,埋深从路面水稳以下至六、七米不等,地下管线十分复杂,施工前如不搞清楚施工范围内各种管线的具体位置,做好保护措施,那么施工过程中会存在相当大的安全隐患,为消除这种安全隐患,特此做以下安全施工交底。
二、具体操作规程1、开挖前必须详细了解施工现场周围的环境情况,结合业主下发的管线图并与管线单位的相关人员积极沟通,调查好各种管线的数量、类型、走向、位置、深度等。
2、以上业主下发的管线图及管线单位的相关人员提供的信息,只能做为参考,在施工前,项目部要求先用小炮机将施工范围内需要挖十字探沟部位处的路表20CM沥清混凝破除,严禁小炮机一破到底,只能破路表20CM沥清混凝土,严禁用钻机钻,路表20CM沥清混凝破除后,必须人工挖十字探沟,探沟的深度挖3m,并配合洛阳铲(间距10cm)探至7m深,探入深度必须由测量队复核。
如没探出管线方可进行施工,如探出管线,人工挖至管线的位置,确定是何种管线后联系相关管线单位为员到场确认,同时报业主工程部。
3、对施工范围内已探明的管线,施工前与管线产权单位进行沟通,共同商讨解决办法,不得私自施工。
4、施工前后对管线进行监控量测,并根据量测结果及时调整或改进施工方法,防止发生意外。
5、在没有对管线采取合理的保护措施时,不得进行施工。
6、施工过程中设专人看管,随时检查管线的变化情况,做到施工有数。
7、如果在施工过程中发生突然事件,必须及时通知有关部门和单位,及时进行抢修。
三、工序交接及责任管理为更好的规范施工前对管线的探测及保护,项目部针对本工程的特点及部门分工,特制定施工前管线工作的交接及责任管理。
具体如下:由艾兵(副经理)和鹿存阳(副部长)负责对施工范围内的管线摸排并在施工前对施工范围内挖十字探沟(配合洛阳铲)进行人工探测后,如没发现有管线,以书面交接单的形式,发给工程部鲍泽民(副经理)、杜清海(副部长)及胡亚东(副部长)签字认可,由工程部再发给施工班组签字后才能施工。

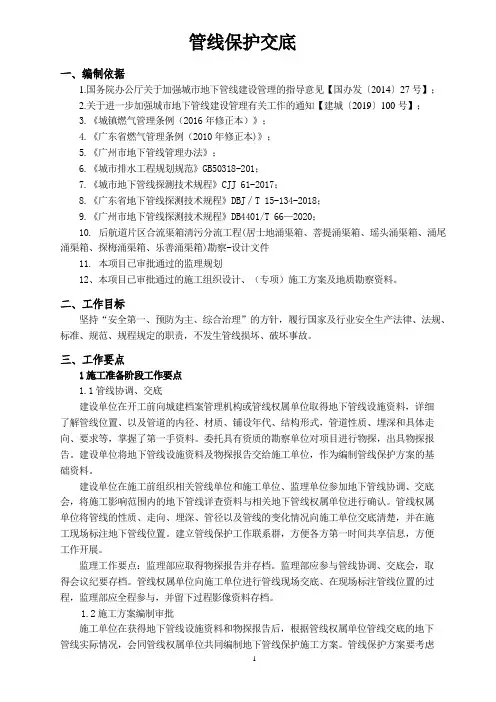

管线保护交底一、编制依据1.国务院办公厅关于加强城市地下管线建设管理的指导意见【国办发〔2014〕27号】;2.关于进一步加强城市地下管线建设管理有关工作的通知【建城〔2019〕100号】;3.《城镇燃气管理条例(2016年修正本)》;4.《广东省燃气管理条例(2010年修正本)》;5.《广州市地下管线管理办法》;6.《城市排水工程规划规范》GB50318-201;7.《城市地下管线探测技术规程》CJJ 61-2017;8.《广东省地下管线探测技术规程》DBJ∕T 15-134-2018;9.《广州市地下管线探测技术规程》DB4401/T 66—2020;10.后航道片区合流渠箱清污分流工程(居士地涌渠箱、菩提涌渠箱、瑶头涌渠箱、涌尾涌渠箱、探梅涌渠箱、乐善涌渠箱)勘察-设计文件11. 本项目已审批通过的监理规划12、本项目已审批通过的施工组织设计、(专项)施工方案及地质勘察资料。
二、工作目标坚持“安全第一、预防为主、综合治理”的方针,履行国家及行业安全生产法律、法规、标准、规范、规程规定的职责,不发生管线损坏、破坏事故。
三、工作要点1施工准备阶段工作要点1.1管线协调、交底建设单位在开工前向城建档案管理机构或管线权属单位取得地下管线设施资料,详细了解管线位置、以及管道的内径、材质、铺设年代、结构形式,管道性质、埋深和具体走向、要求等,掌握了第一手资料。
委托具有资质的勘察单位对项目进行物探,出具物探报告。
建设单位将地下管线设施资料及物探报告交给施工单位,作为编制管线保护方案的基础资料。
建设单位在施工前组织相关管线单位和施工单位、监理单位参加地下管线协调、交底会,将施工影响范围内的地下管线详查资料与相关地下管线权属单位进行确认。
管线权属单位将管线的性质、走向、埋深、管径以及管线的变化情况向施工单位交底清楚,并在施工现场标注地下管线位置。
建立管线保护工作联系群,方便各方第一时间共享信息,方便工作开展。

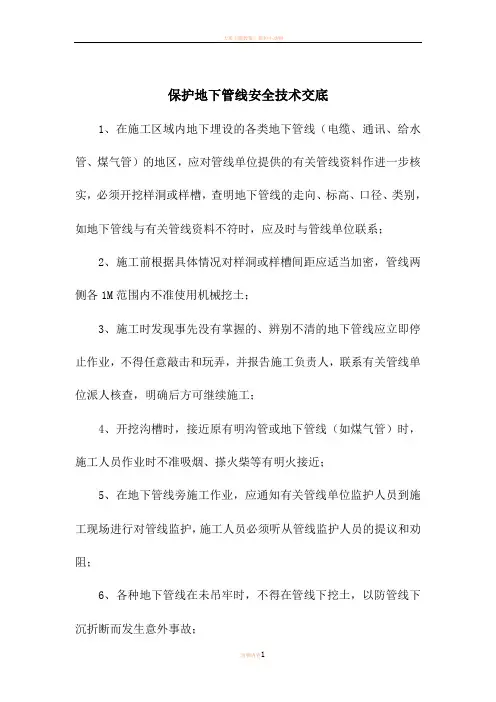

保护地下管线安全技术交底
1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,查明地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当加密,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有明沟管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
年月日。
