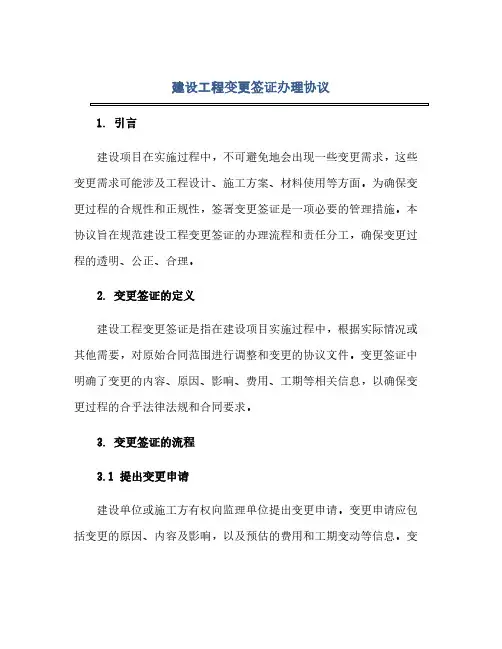

建筑工程设计变更、现场签证协议示范文本
- 格式:docx
- 大小:14.32 KB
- 文档页数:3
建设工程变更签证办理协议1. 引言建设项目在实施过程中,不可避免地会出现一些变更需求,这些变更需求可能涉及工程设计、施工方案、材料使用等方面。
为确保变更过程的合规性和正规性,签署变更签证是一项必要的管理措施。
本协议旨在规范建设工程变更签证的办理流程和责任分工,确保变更过程的透明、公正、合理。
2. 变更签证的定义建设工程变更签证是指在建设项目实施过程中,根据实际情况或其他需要,对原始合同范围进行调整和变更的协议文件。
变更签证中明确了变更的内容、原因、影响、费用、工期等相关信息,以确保变更过程的合乎法律法规和合同要求。
3. 变更签证的流程3.1 提出变更申请建设单位或施工方有权向监理单位提出变更申请。
变更申请应包括变更的原因、内容及影响,以及预估的费用和工期变动等信息。
变更申请应以书面形式提交,并附带与变更相关的证明文件或技术说明。
3.2 变更评估与审批监理单位接到变更申请后,应及时组织相关专业人员进行评估与审批。
评估与审批的主要内容包括但不限于变更的技术可行性、工程影响、费用变动等方面。
评估与审批的结果应以书面形式通知建设单位和施工方。
3.3 签订变更签证协议经过评估与审批后,变更申请被批准的,建设单位、施工方和监理单位应共同签署变更签证协议。
协议中应明确变更的内容、费用、工期等信息,并确保所有签署方对变更协议的理解和认可。
3.4 变更实施与监督变更签证协议签署后,施工方应按照变更协议的要求进行工程实施。
监理单位有责任对变更实施过程进行监督和检查,以确保变更过程的合规性和质量。
3.5 变更验收和支付4. 变更签证的责任分工建设单位、施工方和监理单位在变更签证的办理过程中,各自承担相应的责任。
•建设单位有责任提出明确的变更申请,并提供相应的证明文件或技术说明。
•施工方负责根据变更申请进行实质性的工程调整和实施,确保变更过程的质量和进度。
•监理单位有责任对变更申请进行评估和审批,确保变更过程的合规性和合理性,防止变更引发的风险和纠纷。

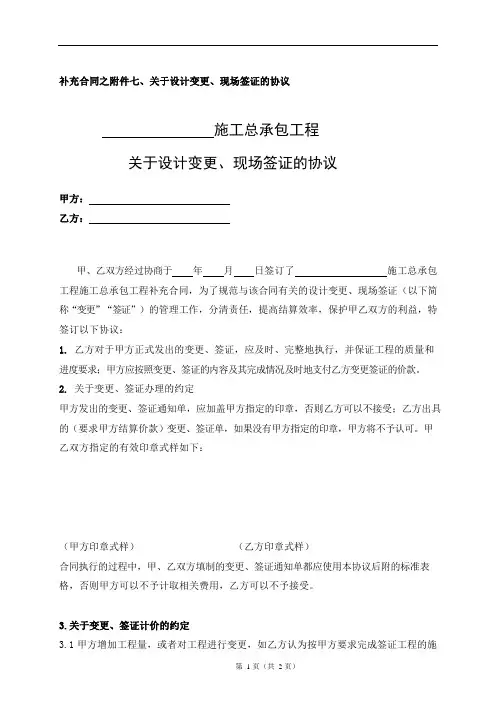

补充合同之附件七、关于设计变更、现场签证的协议施工总承包工程关于设计变更、现场签证的协议甲方:乙方:甲、乙双方经过协商于年月日签订了施工总承包工程施工总承包工程补充合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”“签证”)的管理工作,分清责任,提高结算效率,保护甲乙双方的利益,特签订以下协议:1.乙方对于甲方正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;甲方应按照变更、签证的内容及其完成情况及时地支付乙方变更签证的价款。
2.关于变更、签证办理的约定甲方发出的变更、签证通知单,应加盖甲方指定的印章,否则乙方可以不接受;乙方出具的(要求甲方结算价款)变更、签证单,如果没有甲方指定的印章,甲方将不予认可。
甲乙双方指定的有效印章式样如下:(甲方印章式样)(乙方印章式样)合同执行的过程中,甲、乙双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则甲方可以不予计取相关费用,乙方可以不予接受。
3.关于变更、签证计价的约定3.1甲方增加工程量,或者对工程进行变更,如乙方认为按甲方要求完成签证工程的施工,将引致合同造价外的金额而要求补偿时,应在完成甲方联系单或设计变更单的全部内容后的15 日内将签证单(附相对应联系单或设计变更单、详细预算及报价,否则视为无效)报监理及甲方,逾期视为乙方放弃补偿要求。
所有联系单在施工前须得到甲方成本人员的确认,否则不作为计价的依据。
3.2甲方一般应在签证工程施工完成后30 日内将签证签认完毕,签证在结算时不予调整。
乙方在上报进度款申请时,应将上月已签认的签证(含相关资料),一起上报,签证工程款随进度款一起支付给乙方(支付比例同工程进度款支付方式),逾期上报或未上报甲方的,视为乙方放弃该项签证权益,结算时不再计入。
3.3办理签证时,乙方应提供经甲方确认的有关方案或数据原件,签证原件一式四份,甲乙双方各持二份。
3.4现场签证统一使用地产制定的现场经济签证单格式,此单须由施工单位填写,甲方及监理经办人审核工程量和单价,经总监、甲方项目经理审定后方为有效;违反本要求的签证为无效签证。

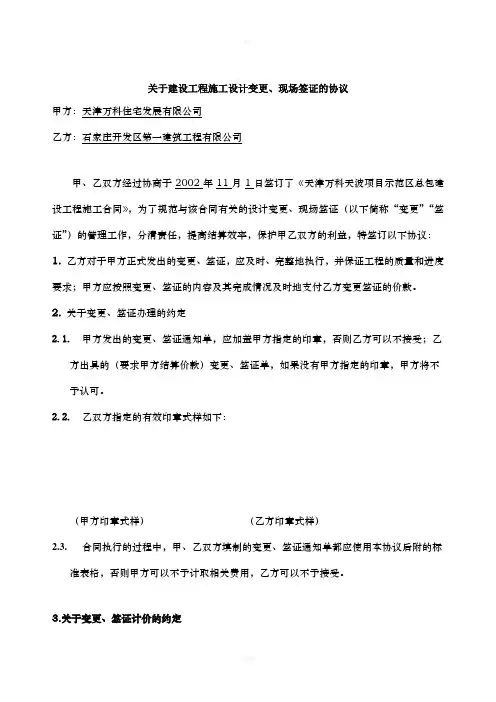

关于建设工程施工设计变更、现场签证的协议甲方:天津万科住宅发展有限公司乙方:石家庄开发区第一建筑工程有限公司甲、乙双方经过协商于2002年11月1日签订了《天津万科天波项目示范区总包建设工程施工合同》,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”“签证”)的管理工作,分清责任,提高结算效率,保护甲乙双方的利益,特签订以下协议:1. 乙方对于甲方正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;甲方应按照变更、签证的内容及其完成情况及时地支付乙方变更签证的价款。
2. 关于变更、签证办理的约定2.1.甲方发出的变更、签证通知单,应加盖甲方指定的印章,否则乙方可以不接受;乙方出具的(要求甲方结算价款)变更、签证单,如果没有甲方指定的印章,甲方将不予认可。
2.2.乙双方指定的有效印章式样如下:(甲方印章式样)(乙方印章式样)2.3.合同执行的过程中,甲、乙双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则甲方可以不予计取相关费用,乙方可以不予接受。
3.关于变更、签证计价的约定3.1.双方核对变更、签证的价款时,乙方负责事先就每张变更、签证通知单做一份完整预(结)算书,提交甲方;甲方不接受乙方以汇总方式编制的多项变更、签证事项的预(结)算书。
3.2.当变更、签证的工作内容完成之后,乙方要及时督促监理人员和甲方工地代表签字确认,对于隐蔽工程的签证,必须在覆盖前完成验收手续、工程量的确认和费用的报送,否则甲方可以不计价款,对于其他签证,监理人员和甲方工地代表必须在完工后5日内签字确认,否则甲方可以不予审核费用。
3.3.甲方对工程进行变更引起合同价款调整,乙方应在接到甲方联系单、设计变更单或签证单15天内编制补充预算并报监理及甲方(补充预算必须含详细工程量计算书及价款,否则视为无效),如导致合同价款调增,逾期上报视为乙方放弃补偿要求;如导致合同价款调减,甲方有权从合同价款中扣除相应调减价款。

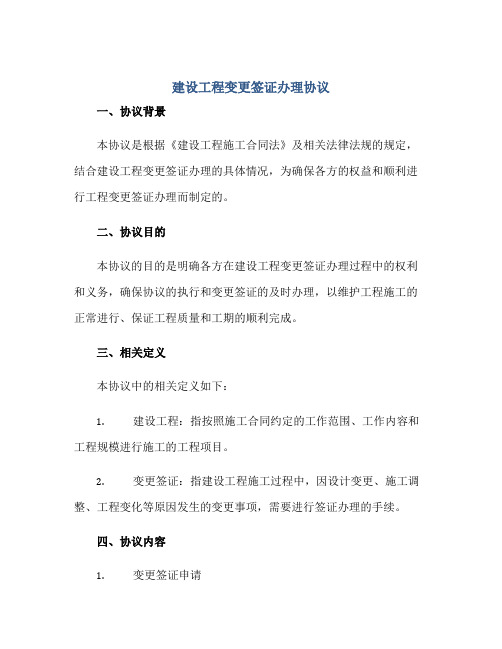

建设工程变更签证办理协议一、协议背景本协议是根据《建设工程施工合同法》及相关法律法规的规定,结合建设工程变更签证办理的具体情况,为确保各方的权益和顺利进行工程变更签证办理而制定的。
二、协议目的本协议的目的是明确各方在建设工程变更签证办理过程中的权利和义务,确保协议的执行和变更签证的及时办理,以维护工程施工的正常进行、保证工程质量和工期的顺利完成。
三、相关定义本协议中的相关定义如下:1.建设工程:指按照施工合同约定的工作范围、工作内容和工程规模进行施工的工程项目。
2.变更签证:指建设工程施工过程中,因设计变更、施工调整、工程变化等原因发生的变更事项,需要进行签证办理的手续。
四、协议内容1.变更签证申请甲方有权根据工程实际需要提出变更签证申请,并在申请中提供详细的变更内容、变更原因和变更影响等相关资料。
双方应在收到申请后的3个工作日内进行确认,并协商确定变更签证办理的具体方式和要求。
2.变更签证评估乙方应对甲方提出的变更签证申请进行评估,包括变更的可行性、影响的程度、预计的工期和造价变化等内容,并及时向甲方提供评估意见。
3.变更签证协商甲方和乙方应在变更签证评估的基础上进行协商,就变更影响造价、影响工期等具体内容进行商议。
双方应充分考虑工程实际情况和各自权益,积极寻求协议的达成。
4.变更签证协议达成经过协商,甲方和乙方达成的变更签证协议应明确变更的内容、变更后的工期安排、造价变化、双方责任等,并以书面形式确认。
协议一经签署,即具备法律效力,双方应按照协议内容进行执行。
5.变更签证审批经过变更签证协议达成后,甲方应向相关主管部门提出变更签证审批申请,提供完整的变更签证资料,按规定的程序进行审批。
6.变更签证办理乙方按照相关法律法规和审批要求,进行变更签证的办理。
乙方应做好相关记录,并及时将变更签证结果通知甲方。
7.变更签证费用根据变更签证协议的约定,甲方应支付相应的变更签证费用。
乙方应通过发票等合法形式提供费用凭证。

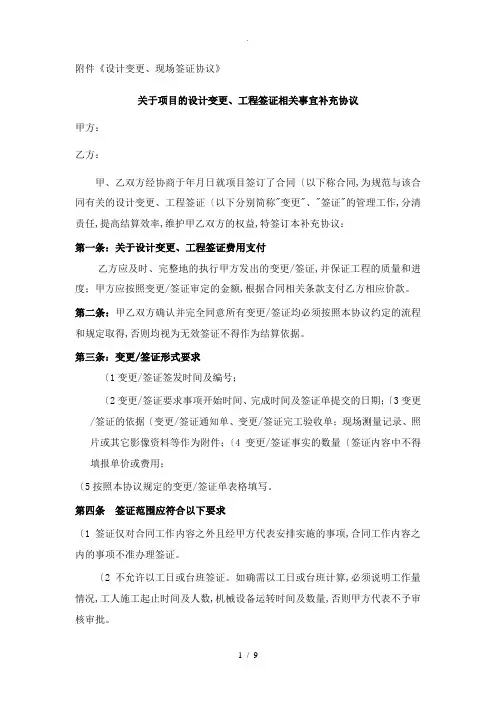

附件《设计变更、现场签证协议》关于项目的设计变更、工程签证相关事宜补充协议甲方:乙方:甲、乙双方经协商于年月日就项目签订了合同〔以下称合同,为规范与该合同有关的设计变更、工程签证〔以下分别简称"变更"、"签证"的管理工作,分清责任,提高结算效率,维护甲乙双方的权益,特签订本补充协议:第一条:关于设计变更、工程签证费用支付乙方应及时、完整地的执行甲方发出的变更/签证,并保证工程的质量和进度;甲方应按照变更/签证审定的金额,根据合同相关条款支付乙方相应价款。
第二条:甲乙双方确认并完全同意所有变更/签证均必须按照本协议约定的流程和规定取得,否则均视为无效签证不得作为结算依据。
第三条:变更/签证形式要求〔1变更/签证签发时间及编号;〔2变更/签证要求事项开始时间、完成时间及签证单提交的日期;〔3变更/签证的依据〔变更/签证通知单、变更/签证完工验收单;现场测量记录、照片或其它影像资料等作为附件;〔4变更/签证事实的数量〔签证内容中不得填报单价或费用;〔5按照本协议规定的变更/签证单表格填写。
第四条签证范围应符合以下要求〔1签证仅对合同工作内容之外且经甲方代表安排实施的事项,合同工作内容之内的事项不准办理签证。
〔2不允许以工日或台班签证。
如确需以工日或台班计算,必须说明工作量情况,工人施工起止时间及人数,机械设备运转时间及数量,否则甲方代表不予审核审批。
〔3对于因甲方设计变更造成返工项目,必须注明返工原因,厘清责任。
如果涉及到甲方其它原因返工时,乙方应于当日会同甲方代表及成本管理部负责人办理返工量签证;如果涉及到工程量增加且根据变更/签证单等不能计算出增加工程量时,乙方应于该变更/签证完成七天内,会同甲方代表及成本管理部负责人到现场以文字描述或绘制简图等方式确认。
〔4甲方拒绝受理虚假签证、重复签证、过时效签证等未按本合同约定程序办理的相关签证。
〔5超过20万元的签证事项,须双方签订补充协议,否则不予结算。

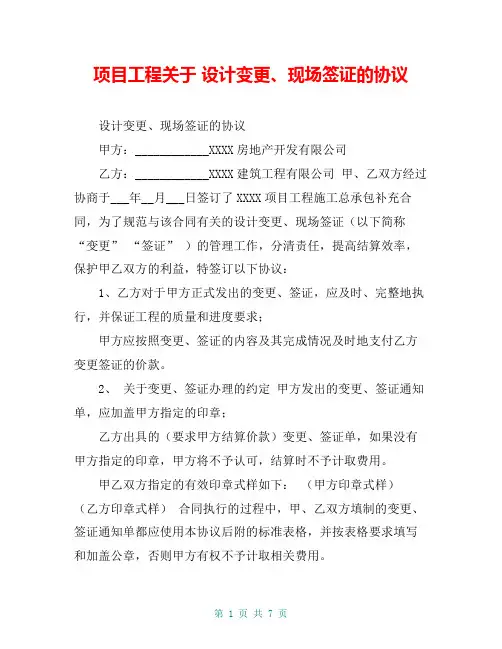

项目工程关于设计变更、现场签证的协议设计变更、现场签证的协议甲方:____________XXXX房地产开发有限公司乙方:____________XXXX建筑工程有限公司甲、乙双方经过协商于___年__月___日签订了XXXX项目工程施工总承包补充合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更” “签证” )的管理工作,分清责任,提高结算效率,保护甲乙双方的利益,特签订以下协议:1、乙方对于甲方正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;甲方应按照变更、签证的内容及其完成情况及时地支付乙方变更签证的价款。
2、关于变更、签证办理的约定甲方发出的变更、签证通知单,应加盖甲方指定的印章;乙方出具的(要求甲方结算价款)变更、签证单,如果没有甲方指定的印章,甲方将不予认可,结算时不予计取费用。
甲乙双方指定的有效印章式样如下:(甲方印章式样)(乙方印章式样)合同执行的过程中,甲、乙双方填制的变更、签证通知单都应使用本协议后附的标准表格,并按表格要求填写和加盖公章,否则甲方有权不予计取相关费用。
合同签订后,正式开工前15天,甲方对乙方就工程指令、设计变更、现场签证等的管理办法和作业流程进行交底,乙方应按要求参加,并严格按甲方管理办法和作业流程进行操作。
3、关于变更、签证计价的约定3、1 乙方必须严格按甲方工程指令要求进行施工和结算费用的计取,凡是超出工程指令范围施工的工程项目,甲方在结算时将不予计取;每份工程指令完成后3日内安排验收,验收合格后收到甲方《设计变更完工确认单》或甲方批复的《工程签证单》14日内提交预算书、相应通知单、确认单、签证单等及监理和甲方。
《工程签证单》详附表。
3、2甲方增加工程量,或者对工程进行变更,如乙方认为按甲方要求完成签证工程的施工,将引致合同造价外的金额而要求补偿时。
应在完成设计变更单的全部内容后的7内将签证单(附相对应设计变更单、设计变更完成确认单、详细预算及报价,否则视为无效)报监理及甲方,逾期30天视为乙方放弃补偿要求。

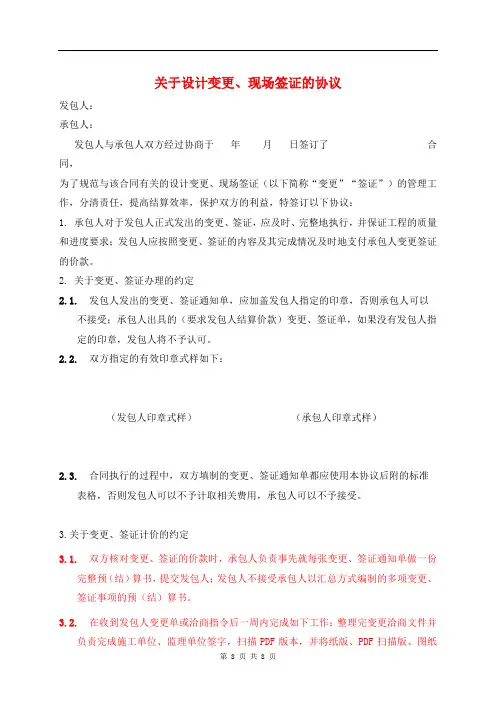

关于设计变更、现场签证的协议发包人:承包人:发包人与承包人双方经过协商于年月日签订了合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”“签证”)的管理工作,分清责任,提高结算效率,保护双方的利益,特签订以下协议:1. 承包人对于发包人正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;发包人应按照变更、签证的内容及其完成情况及时地支付承包人变更签证的价款。
2. 关于变更、签证办理的约定2.1.发包人发出的变更、签证通知单,应加盖发包人指定的印章,否则承包人可以不接受;承包人出具的(要求发包人结算价款)变更、签证单,如果没有发包人指定的印章,发包人将不予认可。
2.2.双方指定的有效印章式样如下:(发包人印章式样)(承包人印章式样)2.3.合同执行的过程中,双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则发包人可以不予计取相关费用,承包人可以不予接受。
3.关于变更、签证计价的约定3.1.双方核对变更、签证的价款时,承包人负责事先就每张变更、签证通知单做一份完整预(结)算书,提交发包人;发包人不接受承包人以汇总方式编制的多项变更、签证事项的预(结)算书。
3.2.在收到发包人变更单或洽商指令后一周内完成如下工作:整理完变更洽商文件并负责完成施工单位、监理单位签字,扫描PDF版本,并将纸版、PDF扫描版、图纸CAD电子版、对应的预算书提交给发包人经办人。
超出上述时限愿意接受处罚,收到变更单或洽商指令后2周未提交上述变更洽商资料的,同意有延误的变更洽商在结算时扣减15%以上金额,6周未提交的同意扣减30%以上,8周未提交视为我司不再针对该变更洽商有增加费用的诉求。
且承包人同意建设方在工程竣工验收合格4周之后将不再接受我司所补交的变更洽商资料(竣工后的改造内容除外)。
3.3.当变更、签证的工作内容完成之后,承包人要及时督促监理人员和发包人工地代表签字确认,对于隐蔽工程的签证,必须在覆盖前完成验收手续、工程量的确认和费用的报送,否则发包人可以不计价款,对于其他签证,监理人员和发包人工地代表必须在完工后5日内签字确认。

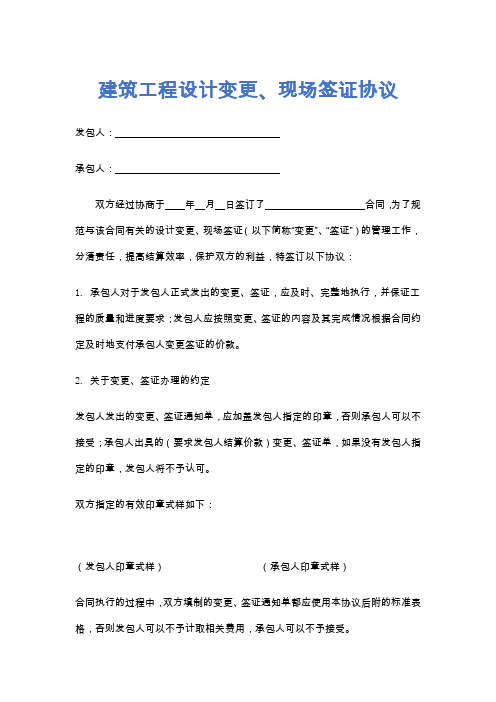

建筑工程设计变更、现场签证协议发包人:承包人:双方经过协商于年月日签订了合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”、“签证”)的管理工作,分清责任,提高结算效率,保护双方的利益,特签订以下协议:1. 承包人对于发包人正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;发包人应按照变更、签证的内容及其完成情况根据合同约定及时地支付承包人变更签证的价款。
2. 关于变更、签证办理的约定发包人发出的变更、签证通知单,应加盖发包人指定的印章,否则承包人可以不接受;承包人出具的(要求发包人结算价款)变更、签证单,如果没有发包人指定的印章,发包人将不予认可。
双方指定的有效印章式样如下:(发包人印章式样)(承包人印章式样)合同执行的过程中,双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则发包人可以不予计取相关费用,承包人可以不予接受。
3.关于变更、签证计价的约定双方核对变更、签证的价款时,承包人负责事先就每张变更、签证通知单做一份完整预(结)算书,提交发包人;发包人不接受承包人以汇总方式编制的多项变更、签证事项的预(结)算书。
当变更、签证的工作内容完成之后,承包人要及时督促监理和发包人签字确认,对于隐蔽工程的签证,必须在覆盖前完成验收手续、工程量的确认和费用的报送,否则发包人可以不计价款,对于其他签证,监理和发包人必须在完工后5日内签字确认,否则发包人可以不予审核费用。
发包人对工程进行变更引起合同价款调整,承包人应在接到发包人联系单、设计变更单或签证单15天内编制补充预算并报监理及发包人(补充预算必须含详细工程量计算书及价款,否则视为无效),如导致合同价款调增,逾期上报视为承包人放弃补偿要求;如导致合同价款调减,发包人有权从合同价款中扣除相应调减价款。
发包人一般应在变更工程施工完成后30天内或接到补充预算15天内将上报的补充预算审核完毕。
所有补充预算均纳入工程结算。
工程变更及签证单范本1.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
2.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
3.工程变更签证单如何结算(设计修改≡设计变更)≠(工程签证≡工程洽商)。
工程签证、设计修改、设计变更,三者在结算中与合同具有同等法律效力。
但合同是第一顺序,看合同对工程签证、设计修改、设计变更是怎么约定的,结算时按合同约定办理。
修改和变更没有本质区别,都是对原来图纸巳有的相关工程做出新布置或修改,以及对工程量的额外增加。
当工程签证、设计修改、设计变更说的都是同一个问题时,结算中只考虑一次,不重复计算。
修改的根据需要照样可以再签证,同理,签证的也可以再做出变更,这方面没有什么规定。
签证、修改和变更,一样都是对某部份工程的量、价进行确认。
所以对于工程的同一部份这三者可能同时出现,但在结算中不能重复计算。
关于设计变更、现场签证、竣工图结算书编制的协议发包人:****承包人:****发包人、承包人经协商于年月日签订了本附件所属主合同,为规范与该合同有关的设计变更、指令、现场签证(以下简称“变更”、“指令”、“签证”)的管理工作,分清责任,提高结算效率,保护双方的利益,特签订以下协议:第一条:承包人对于发包人正式发出的变更、指令、签证,应及时、完整的执行,并保证工程的质量和进度要求;发包人应按签证结算审定的金额,根据合同相关条款支付承包人签证价款。
如承包人拒绝或怠于实施,发包人有权另择施工单位完成,所发生的费用(另加20%的管理费)及损失由承包人承担。
第二条:关于变更、签证办理的约定(一)发包人发出的《设计变更指令单》、《工程签证指令单》应由发包人代表签字并加盖公司公章后方为有效;其他变更、指令单,应由发包人代表签字并加盖发包人指定的印章,否则承包人可以不接受。
承包人出具的要求发包人结算价款的变更、签证单,如果没有发包人代表签字和公司公章,发包人将不予结算费用。
(二)双方指定的有效印章式样如下:(发包人印章式样)(承包人印章式样)第三条:关于变更、签证结算的要求(一)工程设计变更1、设计变更增加新的分部分项工程量清单项目,其工程量由承包人按规定的工程量计算办法计算,经监理审核、发包人确认后,作为增加合同价款的依据。
2、设计变更减少了原有分部分项工程量清单项目,经发包人、监理和承包人确认后,作为减少合同价款的依据。
(二)变更签证的确认及时限要求1、变更、签证严格执行月度结算制度,经审核确认的变更、签证费用随进度款支付;2、现场经济签证(含变更)履行发包人内部审核流程并加盖发包人公司公章后生效。
3、承包人在签证变更工程完工后14天内,提出签证变更工程价款的报告,包括经双方确认的实际工程量和按照本合同专用条款10.5.1条确定的单价,报发包人审批,正常情况下发包人应在21天内完成审批,如果双方对签证变更工程的单价在发包人审批期限内无法达成一致意见,则审批期限不受此限制;承包人在签证变更工程完工后14天内不向发包人代表提出签证变更工程价款的报告时,视为该项签证变更不涉及合同价款的变更,不得计入最终结算。

工程施工变更签证设计方案协议书甲方:(施工单位名称)乙方:(设计单位名称)为确保工程质量,保证工程施工过程顺利进行,甲、乙双方经友好协商,就工程施工变更事宜达成如下协议:一、变更原因1.1 工程施工中,由于以下原因之一,甲方建议对原设计方案进行变更:(列举具体变更原因,如:设计存在缺陷,现场实际情况与设计不符,改善施工工艺等)1.2 乙方经对变更原因进行认真分析和评估,并对变更的可行性和影响进行了研究。
二、变更内容及责任2.1 变更内容:(具体描述变更的设计方案,包括修改的图纸、计划、工艺等)2.2 甲方责任:(详细列举甲方应承担的责任,如提供现场实际情况、按时提供变更资料、配合变更设计等)2.3 乙方责任:(详细列举乙方应承担的责任,如按要求进行设计变更、确保变更的合理性和施工可操作性等)三、变更管理和控制3.1 变更管理:甲方应按照工程施工管理要求,对变更进行管理和控制,包括但不限于修改工程方案、调整进度计划、报备相关部门等。
3.2 变更效果评估:乙方应对变更后的设计方案进行效果评估,并提供相应的实施方案和操作指导。
四、变更的补偿和费用4.1 补偿方式:甲方与乙方就工程施工变更事宜达成一致,变更造成的经济损失由(具体指明补偿责任方)承担。
4.2 费用划分:(具体描述变更费用的划分方式,如甲方全额承担、甲、乙双方按比例分摊等)五、协议变更和终止5.1 双方一致同意,在正式签署本协议后,任何变更需经双方协商,并以书面形式确认。
5.2 双方同意,如在变更过程中发生无法预见的意外情况,导致无法继续执行本协议的,双方有权终止本协议。
5.3 终止协议:(具体描述协议终止的方式和条件,如提前解除、协商解除等)六、其他条款6.1 本协议自双方签字盖章之日起生效,有效期至工程施工竣工验收完成。
6.2 本协议一式两份,甲、乙双方各持一份。
本协议正本具备同等法律效力。
7.3 本协议未尽事宜,双方可另行协商解决,并以书面形式确认。
现场签证表
工程名称:※※※※※※※※编号:XSW-JG002
建设单位※※※※※※※※施工单位※※※※※※※※
签证事由小区东侧变更增加项目
签证事项:
1、地下室车库入口处,拆除一间配电房及一间值班室,具体工程量如下:
⑴、带液压镐挖掘机破碎钢筋砼楼板机械台班:2小时×250元/小时=500元;
⑵、挖掘机挖石碴装车(斗容1m3):30m3;
⑶、自卸汽车运石碴(载重8t运距7km以内):30m3。
2、拆除5m高电线杆,吊车稳定电线杆,人工凿除、清理、外运:2根×1000元/根=2000元。
3、小区东侧室外铺装,因设计铺装尺寸与市政道路还有一段空隙,车道斜坡入口处未设计铺装层,应建设单位要求,将石材铺装至市政道路边沿,故增加铺装面积(详附图1-①及第一条):600x300x50厚黄锈石荔枝面,工缝密铺:90.66m2。
4、地下室车库入口右侧斜坡通道,因未设计铺装层,故增加铺装工程量38.61m2(详附图1-②):
⑴、600x300x50厚福建青荔枝面边框:10.2m2;
⑵、600x300x50厚黄锈石烧面:28.41m2。
5、地下室车库入口两侧及斜坡车道旁,增加三个英国棕石板材花池,具体工程量详见附图1-③、④、
⑤及第三条。
6、东侧增加树池5个。
7、地下室车库入口至2#楼商场入口店面增加20mm厚弧形英国棕石板材台阶,具体工程量详见附图1第五条。
8、树池种植土:2车×550元/车=1100元。
施工单位:※※※※※※※※
现场代表:
日期:年月日
建设单位意见:
现场代表:
日期:年月日。
建筑工程设计变更协议范本一、背景和目的本次协议旨在就建筑工程设计方面的变更进行协商和约定,以确保工程顺利进行并满足双方的需求和要求。
二、变更内容1. 变更内容的描述和原因:在进行建筑工程设计的过程中,经双方协商一致,确认需要对以下内容进行变更:a) 变更内容1:描述变更内容1,并具体阐述变更的原因。
b) 变更内容2:描述变更内容2,并具体阐述变更的原因。
2. 变更后的设计要求:在完成上述变更内容后,双方就新的设计要求进行约定和确认,确保设计方案满足双方的期望。
三、变更责任和义务1. 设计方责任:根据变更内容,设计方需按时、按质地完成设计变更,并承担因变更导致的设计费用增加等责任。
2. 委托方责任:委托方需提供准确、全面的变更内容,并按约定时间提供设计变更所需的材料和信息。
3. 变更费用:变更导致的费用增加由委托方承担,变更费用包括但不限于设计费用、材料费用、人工费用等。
四、变更流程和督促1. 变更流程:变更协商和确认的流程如下:a) 双方协商变更内容,明确需求和目的;b) 设计方提交变更设计方案,并说明变更造成的影响;c) 双方评估变更设计方案,并达成一致意见;d) 双方签署变更协议,确认变更的责任和义务。
2. 变更督促:双方应建立有效的沟通机制,及时处理和落实变更事项,确保变更设计按时完成。
五、协议生效及争议解决1. 本协议经双方签署后立即生效,并成为合同的一部分。
本协议未约定的事项可参照原有合同进行处理。
2. 如双方在履行本协议过程中发生争议,应通过友好协商解决;如协商不成,应提交有管辖权的法院裁决。
六、其他条款1. 本协议一式两份,委托方和设计方各持一份,具有同等法律效力。
2. 本协议的任何修改或补充应采用书面形式,并由双方签署。
3. 本协议自签署之日起生效,有效期至工程竣工并交付使用。
(文章结束)。
工程合同变更和工程签证工程合同变更是指在工程建设过程中,由于设计图纸、技术标准、材料设备、施工方法等方面的变化,导致原合同约定的内容需要调整的情况。
这种变更通常需要双方协商一致,并通过书面形式确认。
工程签证则是指监理工程师或建设单位代表对施工单位在施工过程中发生的额外工作量、材料使用、机械设备进退场等事项的确认和批准。
以下是一份简化的工程合同变更和工程签证范本:【工程合同变更范本】甲方(建设单位):________乙方(施工单位):________鉴于甲乙双方于____年__月__日签订了《建设工程合同》(以下简称“原合同”),因____原因,现需对原合同进行如下变更:1. 工程设计变更:a. 原设计图纸编号____变更为新图纸编号____,涉及部分为____。
. 新增/减少工程量清单项____,具体描述及数量为____。
2. 施工条件变更:a. 由于____原因,施工方法由____改为____。
. 材料设备由____变更为____,具体规格型号及标准为____。
3. 合同价款调整:a. 原合同总价____元,变更后总价为____元。
. 变更增加/减少金额为____元,具体计算方式为____。
4. 工期调整:a. 原计划竣工日期为____年__月__日,变更后竣工日期为____年__月__日。
. 工期延长/缩短天数为____天,原因为____。
5. 其他相关条款的调整:a. ____。
. ____。
本变更协议自双方签字盖章之日起生效,作为原合同不可分割的一部分。
除本变更协议外,原合同的其他条款继续有效。
甲方代表(签字):________ 乙方代表(签字):________日期:____年__月__日日期:____年__月__日【工程签证范本】项目名称:________施工单位:________监理单位:________签证编号:________签证内容:1. 额外工作量:描述具体的额外工作内容、数量及必要的图纸或照片。
第1篇一、签证单基本信息1. 工程名称:XX项目2. 工程地点:XX省XX市XX区XX街道3. 签证编号:XXXXXX4. 签证日期:____年__月__日5. 施工单位:XX建设集团有限公司6. 监理单位:XX工程监理有限公司二、签证内容1. 工程量变更原因:因地质条件复杂,实际施工过程中发现地基承载力不足,需进行地基处理。
2. 工程量变更内容:(1)地基处理:原设计地基承载力为150kPa,实际检测值为100kPa,需对地基进行处理,提高承载力至150kPa。
(2)施工方案调整:根据实际情况,调整部分施工方案,增加地基处理工序。
3. 工程量变更计算:(1)地基处理工程量:根据设计图纸和实际情况,计算地基处理工程量为2000立方米。
(2)施工方案调整工程量:根据实际情况,计算施工方案调整工程量为500立方米。
4. 变更后的工程量:(1)地基处理工程量:2000立方米。
(2)施工方案调整工程量:500立方米。
三、签证费用及结算1. 地基处理工程量费用:根据市场价格,地基处理费用为100元/立方米,共计200,000元。
2. 施工方案调整工程量费用:根据市场价格,施工方案调整费用为80元/立方米,共计40,000元。
3. 变更后的总费用:240,000元。
四、签证审核及确认1. 施工单位代表:____2. 监理单位代表:____3. 建设单位代表:____五、其他事项1. 本签证单作为合同补充协议,与合同具有同等法律效力。
2. 本签证单经三方签字盖章后生效。
3. 本签证单一式三份,施工方、监理方、建设单位各执一份。
附件:1. 地基处理工程量计算书2. 施工方案调整工程量计算书3. 地基承载力检测报告注:本样本仅供参考,具体签证内容可根据实际情况进行调整。
第2篇一、签证基本信息1. 签证编号:_______2. 工程名称:_______3. 施工单位:_______4. 监理单位:_______5. 建设单位:_______6. 签证日期:_______二、签证内容1. 签证项目:_______(如:土方开挖、基础施工、钢筋绑扎等)2. 签证原因:因_______(如:地质条件变化、设计变更、材料代用等)导致实际施工工程量与原设计或合同约定不符。
XXX项目设计变更、签证、索赔策划(范例)1.目的为加强变更、签证、索赔工作的管理,维护企业的合法权益,保障企业利润最大化,督促双方履约,保证项目顺利完成,特制定本程序。
2.范围本办法是项目经营管理的一部分,适用于本工程项目经理部全体员工及所属各分包单位。
本项目定义的索赔是承包商在合同实施过程中,根据合同及法律规定,对发包方给承包方造成的损失中应由发包方承担责任的部分,向发包方提出请求给予经济补偿和工期延长的要求。
3.职责3.1项目经理部:项目经理部负责全面履行合同和开展索赔工作。
(1)项目经理:支持合同管理员的工作,并参与重大、重要的索赔工作。
(2)商务经理:协助项目经理履行合同,负责项目经理部内部各有关部门和人员在合同履约、索赔和结算过程中的协调配合,指导合同管理员工作,并亲自牵头组织重大、重要的索赔工作。
(3)法务人员:在商务经理的指导下做好日常合同分析和索赔的基础工作。
(4)物资人员:落实材料设备需用计划,分清来源和采购渠道,对发包方供应的材料计划设备做好进场验收、登记工作,保证材料、设备质量并保证施工需要。
由于发包方供应物资或由于发包方(包括监理、设计)原因影响造成物资采购损失及其他相关损失的,由物资人员收集、整理资料,报合同管理员并协助其与发包方办理索赔。
(5)商务人员:负责编制和深化工程概预算书及工料分析,根据各业务部门提供的索赔意向书或信息,做好索赔分析,并整理报领导审批后报出。
(6)财务人员:根据合同约定收取工程款,发生发包方拖欠工程款时,牵头向发包方发出索赔意向通知,并参与索赔过程。
3.2技术部:编制和贯彻施工方案,处理施工过程中的技术问题,协调、督促、办理技术洽商,及时办理涉及技术的签证,建立台账。
3.3工程部:按计划组织保证生产,及时与甲方及监理办理施工过程中的签证工作,做好记录,建立台账。
3.4索赔小组:遇复杂的索赔事件或发包方拒绝商议处理索赔,项目经理部成立索赔领导小组,索赔小组视具体情况设定,一般可包括项目经理、商务经理、工程人员、技术人员、专业分公司的有关人员、合同管理员等,并上报公司合约部,合约部应组东牵头组织有关人员参加索赔工作。
工程签证合同范本甲方(发包方):姓名/公司名称:______________________地址:______________________联系电话:______________________法定代表人:______________________乙方(承包方):姓名/公司名称:______________________地址:______________________联系电话:______________________法定代表人:______________________鉴于甲方拟进行[工程项目名称],乙方具备相应的施工资质和能力,双方经友好协商,就工程签证事宜达成如下协议:一、工程概况1. 工程名称:[工程项目名称]2. 工程地点:[工程地点]3. 工程内容:[简要描述工程内容]二、签证范围及内容1. 签证范围:本工程施工过程中,因设计变更、现场条件变化、甲方要求等原因导致的工程量增减、工程内容变更等。
2. 签证内容:包括但不限于新增工程的项目名称、工作内容、工程量、材料规格及型号、施工工艺、施工时间等详细信息。
三、签证程序1. 乙方应在签证事项发生后[具体时间]日内,向甲方提交书面签证申请,并附相关证明材料,如设计变更通知单、现场照片、施工记录等。
2. 甲方应在收到乙方签证申请后[具体时间]日内,组织相关人员进行审核,并签署审核意见。
3. 如甲方对乙方提交的签证申请有异议,应在审核意见中明确提出,并要求乙方进行补充或修改。
乙方应在收到甲方意见后[具体时间]日内,按照甲方要求进行补充或修改,并重新提交签证申请。
4. 经甲方审核同意的签证申请,双方应及时签订工程签证单,作为工程结算的依据。
四、签证费用及支付方式1. 签证费用的计算依据:按照本工程施工合同中约定的计价方式和标准进行计算。
如施工合同中未约定计价方式和标准,则按照国家和地方相关规定执行。
2. 签证费用的支付方式:双方同意将签证费用纳入工程结算款中,按照工程施工合同中约定的支付方式和时间进行支付。
建筑工程签证协议书【协议书编号:XXXX-XXXX】甲方:(以下简称“甲方”)地址:法定代表人:联系电话:乙方:(以下简称“乙方”)地址:法定代表人:联系电话:鉴于,甲方拟进行建筑工程项目,为确保工程在规定时间内、合格完成,甲、乙双方经友好协商,达成本协议如下:第一条协议目的本协议旨在规范甲、乙双方签证工作的程序和责任,明确各方的权利与义务。
第二条签证程序1. 甲方于工程实施过程中,如发现因设计不合理、工程变更或其他原因导致的需额外工作或费用时,应及时书面通知乙方提出签证申请;2. 甲方提出签证申请后,乙方应在收到甲方书面申请后两个工作日内进行初步评估,并书面回复甲方是否同意签证;3. 如乙方同意签证,双方应进行进一步评估和协商,确定签证范围、工期、费用等;4. 签证范围和费用变更应由甲、乙双方共同签署的签证单加以确认,成为本合同的一部分。
第三条签证费用1. 工程签证产生的费用由甲方承担,费用包括但不限于人工费、材料费、设计费、监理费等;2. 如乙方提出的签证申请被甲方拒绝,则签证费用不产生。
第四条签证工期1. 签证工期根据签证内容和实际情况确定,由甲、乙双方协商一致,并在签证单上注明;2. 如工期延长导致乙方不能按原工期完成工程,应由甲方与乙方协商确定相应的责任和赔偿方式。
第五条违约责任1. 如甲、乙双方违反本协议约定,应承担违约责任,并依法赔偿对方所遭受的损失;2. 如因甲方未按照约定程序提出签证申请而导致的施工延误或额外成本,甲方需承担相应责任。
第六条变更和解释1. 本协议的任何变更、补充均须经甲、乙双方书面协商一致,并签署补充协议;2. 对本协议的解释和执行适用中华人民共和国现行有效法律法规。
第七条争议解决本协议的履行、解释过程中如发生争议,甲、乙双方应友好协商解决。
若协商不成,任何一方可向有管辖权的人民法院提起诉讼。
第八条协议生效本协议一式两份,甲、乙双方各执一份,自双方签字盖章之日起生效。
建筑工程设计变更、现场签证协议
发包人:
承包人:
双方经过协商于年月日签订了合同,为了规范与该合同有关的设计变更、现场签证(以下简称“变更”、“签证”)的管理工作,分清责任,提高结算效率,保护双方的利益,特签订以下协议:
1. 承包人对于发包人正式发出的变更、签证,应及时、完整地执行,并保证工程的质量和进度要求;发包人应按照变更、签证的内容及其完成情况根据合同约定及时地支付承包人变更签证的价款。
2. 关于变更、签证办理的约定
发包人发出的变更、签证通知单,应加盖发包人指定的印章,否则承包人可以不接受;承包人出具的(要求发包人结算价款)变更、签证单,如果没有发包人指定的印章,发包人将不予认可。
双方指定的有效印章式样如下:
(发包人印章式样)(承包人印章式样)
合同执行的过程中,双方填制的变更、签证通知单都应使用本协议后附的标准表格,否则发包人可以不予计取相关费用,承包人可以不予接受。
3.关于变更、签证计价的约定
双方核对变更、签证的价款时,承包人负责事先就每张变更、签证通知单做一份完整预(结)算书,提交发包人;发包人不接受承包人以汇总方式编制的多项变更、签证事项的预(结)算书。
当变更、签证的工作内容完成之后,承包人要及时督促监理和发包人签字确认,对于隐蔽工程的签证,必须在覆盖前完成验收手续、工程量的确认和费用
的报送,否则发包人可以不计价款,对于其他签证,监理和发包人必须在完工后5日内签字确认,否则发包人可以不予审核费用。
发包人对工程进行变更引起合同价款调整,承包人应在接到发包人联系单、设计变更单或签证单15天内编制补充预算并报监理及发包人(补充预算必须含详细工程量计算书及价款,否则视为无效),如导致合同价款调增,逾期上报视为承包人放弃补偿要求;如导致合同价款调减,发包人有权从合同价款中扣除相应调减价款。
发包人一般应在变更工程施工完成后30天内或接到补充预算15天内将上报的补充预算审核完毕。
所有补充预算均纳入工程结算。
补充预算的计价原则:按照合同报价清单的单价和定额规定的工程量有关的计算规则计算,缺项部分套用相应定额计算(取费标准及材料设备价格按照合同规定执行),没有相应定额的双方协商确定。
预算书的内容必须完整、准确,承包人上报的补充预算额,不得高出发包人审定后额度的5%,否则,发包人收取超出部分的 20%的违约金,在结算工程总价款中扣除,并降低承包人在发包人承建商评估体系的排名。
发包人核定变更、签证事项的价格后,应在预算书上注明最终审定价格结算时不再调整;承包人如有争议按照主合同处理争议的原则执行,但不得以此理由拒不执行有关的设计变更,否则视为违约。
关于临时用工的签证事项,双方应在签证通知单上协商确定以下内容:工作内容及工作量、工作时间、工作人数、取定的人工单价按合同规定(是综合单价,已含管理费和利润)。
每月10日前,双方应就截止上月末尚未确定最终审定价的变更、签证的费用预算书,进行综合性核对和价格商谈,并形成核对与商谈记录清单。
现场签证单统一使用维科置业的《工程联系单》标准格式并根据所属合同统一编号,此单由发包人工程部代表根据相关流程发起审批,审批通过后由工程部负责填写并分发;施工单位申报的签证单可作为附件随附。
办理签证时,承包人应提供经发包人确认的有关方案或数据原件,签证单原件一式贰份,双方各持壹份。
4. 其他
本协议与双方签定的主合同,具有同等法律效力;主合同的条款与本协议有矛
盾时,以本协议为准。
签字页:
发包人:(盖章) 承包人:(盖章) 签字:签字:
时间:年月日时间:年月日。
