汽轮机检修项目汇总表
- 格式:xls
- 大小:98.00 KB
- 文档页数:12

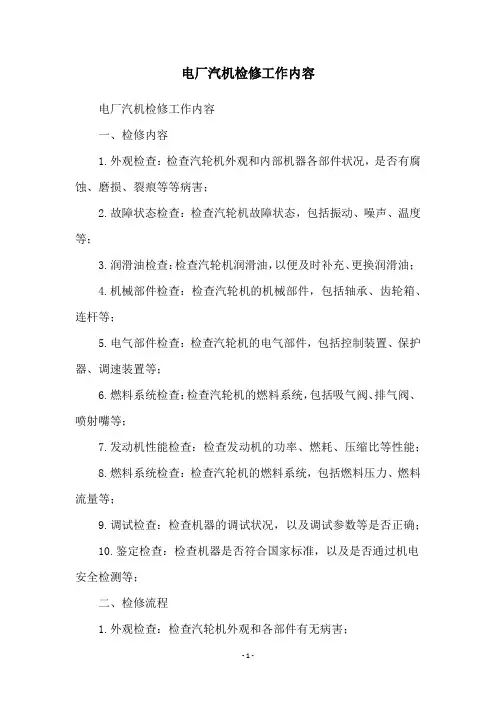

电厂汽机检修工作内容电厂汽机检修工作内容一、检修内容1.外观检查:检查汽轮机外观和内部机器各部件状况,是否有腐蚀、磨损、裂痕等等病害;2.故障状态检查:检查汽轮机故障状态,包括振动、噪声、温度等;3.润滑油检查:检查汽轮机润滑油,以便及时补充、更换润滑油;4.机械部件检查:检查汽轮机的机械部件,包括轴承、齿轮箱、连杆等;5.电气部件检查:检查汽轮机的电气部件,包括控制装置、保护器、调速装置等;6.燃料系统检查:检查汽轮机的燃料系统,包括吸气阀、排气阀、喷射嘴等;7.发动机性能检查:检查发动机的功率、燃耗、压缩比等性能;8.燃料系统检查:检查汽轮机的燃料系统,包括燃料压力、燃料流量等;9.调试检查:检查机器的调试状况,以及调试参数等是否正确;10.鉴定检查:检查机器是否符合国家标准,以及是否通过机电安全检测等;二、检修流程1.外观检查:检查汽轮机外观和各部件有无病害;2.拆卸检查:将汽轮机分解,进行拆卸检查;3.清洗检查:清洗汽轮机内外部件,并检查部件磨损程度;4.更换、修复:更换或修复汽轮机病害部件;5.调试检查:调试汽轮机的各项参数,并进行性能检查;6.安装:将汽轮机组装完毕,安装到机器位置;7.启动测试:对汽轮机进行启动测试,确认机器正常运行;8.检验:对汽轮机进行安全检验,保证机器运行安全;9.调整:如果发现汽轮机性能仍有异常,进行调整;10.维护:给汽轮机进行定期保养,以确保其正常运行。
三、检修注意事项1.汽轮机检修过程中,应当严格遵守国家安全法律法规,确保安全;2.检修过程中不能损坏机器的性能,应当做到准确精细;3.所使用的零部件应当正品,不能使用假冒和次品;4.检修过程中应当严格按照操作要求进行,确保标准;5.检修过程完毕后,应当对机器进行严格的安全检验,确保正常运行。

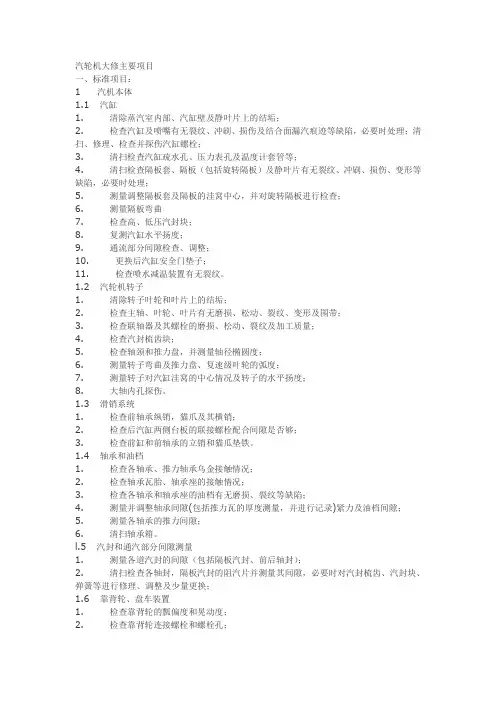

汽轮机大修主要项目一、标准项目:1 汽机本体1.1 汽缸1. 清除蒸汽室内部、汽缸壁及静叶片上的结垢;2. 检查汽缸及喷嘴有无裂纹、冲刷、损伤及结合面漏汽痕迹等缺陷,必要时处理;清扫、修理、检查并探伤汽缸螺栓;3. 清扫检查汽缸疏水孔、压力表孔及温度计套管等;4. 清扫检查隔板套、隔板(包括旋转隔板)及静叶片有无裂纹、冲刷、损伤、变形等缺陷,必要时处理;5. 测量调整隔板套及隔板的洼窝中心,并对旋转隔板进行检查;6. 测量隔板弯曲7. 检查高、低压汽封块;8. 复测汽缸水平扬度;9. 通流部分间隙检查、调整;10. 更换后汽缸安全门垫子;11. 检查喷水减温装置有无裂纹。
1.2 汽轮机转子1. 清除转子叶轮和叶片上的结垢;2. 检查主轴、叶轮、叶片有无磨损、松动、裂纹、变形及围带;3. 检查联轴器及其螺栓的磨损、松动、裂纹及加工质量;4. 检查汽封梳齿块;5. 检查轴颈和推力盘,并测量轴径椭圆度;6. 测量转子弯曲及推力盘、复速级叶轮的弧度;7. 测量转子对汽缸洼窝的中心情况及转子的水平扬度;8. 大轴内孔探伤。
1.3 滑销系统1. 检查前轴承纵销,猫爪及其横销;2. 检查后汽缸两侧台板的联接螺栓配合间隙是否够;3. 检查前缸和前轴承的立销和猫瓜垫铁。
1.4 轴承和油档1. 检查各轴承、推力轴承乌金接触情况;2. 检查轴承瓦胎、轴承座的接触情况;3. 检查各轴承和轴承座的油档有无磨损、裂纹等缺陷;4. 测量并调整轴承间隙(包括推力瓦的厚度测量,并进行记录)紧力及油档间隙;5. 测量各轴承的推力间隙;6. 清扫轴承箱。
l.5 汽封和通汽部分间隙测量1. 测量各道汽封的间隙(包括隔板汽封、前后轴封);2. 清扫检查各轴封,隔板汽封的阻汽片并测量其间隙,必要时对汽封梳齿、汽封块、弹簧等进行修理、调整及少量更换;1.6 靠背轮、盘车装置1. 检查靠背轮的瓢偏度和晃动度;2. 检查靠背轮连接螺栓和螺栓孔;3. 检查盘车装置齿轮的磨损情况;4. 复查靠背轮的中心。

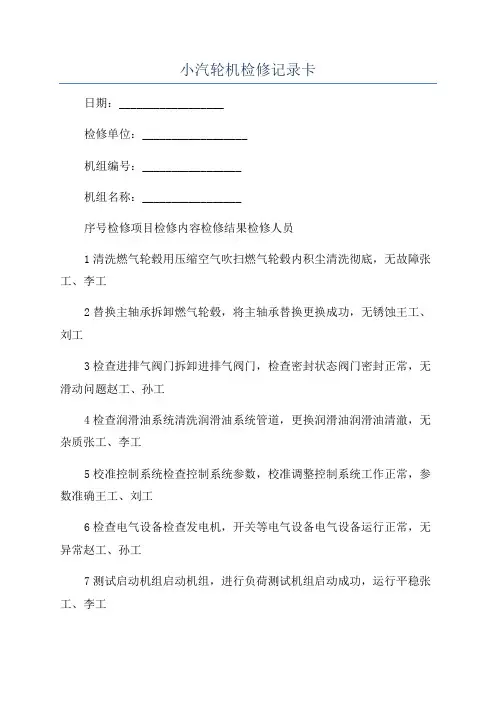

小汽轮机检修记录卡日期:__________________检修单位:__________________机组编号:_________________机组名称:_________________序号检修项目检修内容检修结果检修人员1清洗燃气轮毂用压缩空气吹扫燃气轮毂内积尘清洗彻底,无故障张工、李工2替换主轴承拆卸燃气轮毂,将主轴承替换更换成功,无锈蚀王工、刘工3检查进排气阀门拆卸进排气阀门,检查密封状态阀门密封正常,无滑动问题赵工、孙工4检查润滑油系统清洗润滑油系统管道,更换润滑油润滑油清澈,无杂质张工、李工5校准控制系统检查控制系统参数,校准调整控制系统工作正常,参数准确王工、刘工6检查电气设备检查发电机,开关等电气设备电气设备运行正常,无异常赵工、孙工7测试启动机组启动机组,进行负荷测试机组启动成功,运行平稳张工、李工8检查振动和噪声检测机组振动和噪声水平振动和噪声正常,无异常情况王工、刘工9记录运行数据记录机组运行数据,检查异常运行数据正常,无异常情况赵工、孙工10填写检修总结检修过程中发现问题和解决方法检修过程顺利,无故障张工、李工备注:________________________________________________________________ __________________________________________________________________________________ _____________________________检修单位负责人签名:_____________________日期:__________________上述检修项目已按照要求进行严格检查和维修,并确保机组安全正常运行。
如有其他问题,请及时报告。
请各位工作人员认真填写检修内容,如发现问题及时处理,确保机组安全运行。

宇丰电厂汽拖风机大修主要项目一、标准项目:1 汽机本体1.1 汽缸1.清除蒸汽室内部、汽缸壁及静叶片上的结垢;2.检查汽缸及喷嘴有无裂纹、冲刷、损伤及结合面漏汽痕迹等缺陷,必要时处理;清扫、修理、检查并探伤汽缸螺栓;3.清扫检查汽缸疏水孔、压力表孔及温度计套管等;4.清扫检查隔板套、隔板及静叶片有无裂纹、冲刷、损伤、变形等缺陷,必要时处理;5.测量调整隔板套及隔板的洼窝中心,并对旋转隔板进行检查;6.测量隔板弯曲7.检查高、低压汽封块;8.复测汽缸水平扬度;9.通流部分间隙检查、调整;10.检查喷水减温装置有无裂纹。
1.2 汽轮机转子1.清除转子叶轮和叶片上的结垢;2.检查主轴、叶轮、叶片有无磨损、松动、裂纹、变形及围带;3.检查联轴器及其螺栓的磨损、松动、裂纹及加工质量;4.检查汽封梳齿块;5.检查轴颈和推力盘,并测量轴径椭圆度;6.测量转子弯曲及推力盘、复速级叶轮的弧度;7.测量转子对汽缸洼窝的中心情况及转子的水平扬度;1.3 滑销系统1.检查前轴承纵销,猫爪及其横销;2.检查后汽缸两侧台板的联接螺栓配合间隙是否够;3.检查前缸和前轴承的立销和猫瓜垫铁。
1.4 轴承和油档1.检查各轴承、推力轴承乌金接触情况;2.检查轴承瓦胎、轴承座的接触情况;3.检查各轴承和轴承座的油档有无磨损、裂纹等缺陷;4.测量并调整轴承间隙(包括推力瓦的厚度测量,并进行记录)紧力及油档间隙;5.测量推力轴承的推力间隙;6.清扫轴承箱。
l.5 汽封和通汽部分间隙测量1.测量各道汽封的间隙(包括隔板汽封、前后轴封);2.清扫检查各轴封,隔板汽封的阻汽片并测量其间隙,必要时对汽封梳齿、汽封块、弹簧等进行修理、调整及少量更换;1.6 靠背轮、盘车装置1.检查靠背轮的瓢偏度和晃动度;2.检查靠背轮连接螺栓和螺栓孔;3.检查盘车装置齿轮的磨损情况;4.复查靠背轮的中心。
2 调速系统及保护装置1.检查主油泵轴承及测量间隙;2.检查油泵组的进出油管路;3.解体检查调速系统的所有部件(包括高、中压油机的同步器、压力变换器滑阀、错油门、油动机活塞、低压油动机的错油门、油动机活塞等);4.检查凸轮配汽机构并进行间隙调整;5.解体检查危急保安器、危急遮断油门、危急保安器、喷油试验装置及复位装置;6.配合热工检查轴向位移及胀差测量装置;7.解体检查自动主汽门关闭器;8.解体检查磁力断路油门和电磁阀;9.测量调速系统及保安装置各滑阀的间隙和行程,必要时修理和更换零件;10.调速系统静态特性、汽门严密性、危急保安器灵敏度等修后常规试验及调整。
汽轮发电机大修参考项目表部件名称一般项目特殊项目常修项目不常修项目(一)定子1.检查端盖、护板、导风板、衬垫等2.检查和清扫定子绕组引出线及套管3.检查紧固螺丝和清扫端部绕组绝缘、绑线、隔木(垫块)等4.检查和清扫通风沟及通风沟处的醴部线棒绝缘,检查槽楔、铁芯5.检查及清扫灭火装置6.检查及校验温度表(包括埋入式)7.氢冷发电机进行整体风1.更换少量的槽楔、端部绕组的隔木2.端部绕组喷绝缘漆1.更换定子线棒或修理定子绕组绝缘2.重焊不合格的定子端部绕组接头3.更换大量槽楔和大量的端部绕组隔木或重缠绑线5.改进端部结构压试验(包括全部氢气系统)8.水内冷发电机进行通风反冲洗及水压试验(二)转子 1.测量空气间隙,进行氢冷发电机转子的风压试验,并消除漏氢2.抽出转子进行下列工作:检查和清扫转子,检查套箍嵌装情况 ;检查和测量套箍有无位移、变形,分段套箍的接缝处间隙有无变化;检查心环、风扇、轴颈及平衡重块;检查绑线式转子的绑线;检查通风孔有无堵塞 3.检查及清扫刷架、滑环、引线,调整电刷压力,更换地刷(包括接地电刷),打磨滑环4.水内冷发电机进行通水1.通风系统严密的密闭式空气冷却发电机和氢冷发电机抽出转子2.车旋滑环 1.移动发电机定子,调整空气间隙 2.处理绕组匝间短路、接地;更换转子绕组绝缘,拉出套箍清扫端部绕组 3.更换转子结构部件(如心环、绑线等) 4.更换转子引线,更换滑环反冲洗与水压试验(三)冷却系统1.检查及清理冷却器及冷却系统(包括水箱、滤网、阀门、水泵、管道)等,进行冷却器的水压试验,消除漏水2.清扫空气室,检查严密情况,消除漏风;检查及清扫空气过滤器3.检查氢气系统、二氧化碳系统的管道、阀门、法兰、表计及自动装置等,消除漏气4.外附风机检查修理1.油漆空气室2.氢冷发电机更换密封垫圈1.更换冷却器(四)轴承和油系统1.检查轴承及油档有无磨损、钨金脱胎裂纹等缺陷以及轴瓦球面、垫铁的接触情况,测量间隙紧力。
不管是凝气式还是背压式,汽轮机工作的原理都是一样的,都是高温高压的蒸汽通过推展机组转子上的叶片,从而是转子旋转,将蒸汽的动能转化成为转子旋转的机械能,汽轮机是一个原动机,可以在造就其他机器,如发电机或者泵之类。
且经过长期使用后都需要定期进行检修,以此避免汽轮机出现大的不可逆的故障。
而一般汽轮机的大修频率为一年一次,那么具体的大修项目都有哪些呢?接下来就让三友电机带大家一起来看一下汽轮机的大修项目分别有哪些?具体为本体:根据缸温情况,拆车衣、、支架、保温。
拆气缸螺栓、吊缸及隔板;拆前箱、盘车、测推力动静间隙。
拆1-4#瓦,测间隙,测量转子各项标准。
1.辅机:放油。
清理主油箱、滤网、注油器、排烟风机、清理滤油器;抽气逆止门油动机解体检查、消缺;(接合面漏油、门杆漏油)检查清理凝汽器,对铜管内的污垢进行全面清理。
检查循环水系统,清理循环水入口滤网及二次滤网;根据所统计的缺陷进行逐步消除;2.热工:汽轮机I段所有压力表校验。
3.本体:拆靠背轮螺栓;吊转子及下隔板;清扫检查隔板套、隔板、叶片有无裂纹、冲刷、损伤、变形等缺陷。
必要时进行处理;检查滑销,测量隔板弯曲,检查气室连接螺栓必要时更换;4.转子方面:检查主轴、叶轮、平衡盘、轴封套、轴颈推力盘;清扫检查叶片、铆钉结垢、腐蚀损伤等缺陷;检查主轴承、推力轴承及油档有无磨损、乌金脱胎、裂纹等缺陷;检查轴瓦球面、垫铁的接触情况;测量轴承及油档间隙,必要时进行修刮、调整;5.盘车装置:检查和测量齿轮,螺母轮轴承导向滑套部件的磨损情况,必要时修理;汽封洼窝找中心,1-2瓦修刮、调整;6.调速系统:清洗检查调速系统的所有部件;自动主气门、危机保安器及实验装置;7.辅机:检查高压油泵、润滑油泵;检查清理冷油器,对冷油器铜管进行清理。
检查真空系统和水侧的严密性;消除泄漏缺陷,堵塞和更换少量损坏的铜管。
检查凝汽器水位计及喉部伸缩节或支部弹簧;8.热工:汽机后轴承振动变送器的安装;后轴瓦测温热电阻的安装;对汽轮机I段电动执行机构检查、校验;8000系列盘装表及现场传表器的检查。
