竣工验收备案管理流程
竣工验收备案是建筑工程完工后必须进行的程序,其管理流程
通常包括以下几个主要环节:
1. 竣工验收申请,施工单位在工程完成后,向相关主管部门提
交竣工验收申请,申请中应包括施工单位的基本信息、工程概况、
竣工图纸等相关资料。
2. 现场验收,主管部门安排相关技术人员对工程进行现场验收,包括建筑结构、消防设施、给排水系统、电气设备等方面的检查,
确保工程符合相关的建筑技术标准和规范要求。
3. 资料审核,主管部门对施工单位提交的竣工验收资料进行审核,包括竣工图纸、质量检测报告、安全鉴定报告等相关资料的完
整性和合规性。
4. 合格证书颁发,经过现场验收和资料审核合格后,主管部门
颁发竣工验收合格证书,确认工程符合相关标准和规范要求,具备
正常使用条件。
5. 备案登记,主管部门将竣工验收合格的工程进行备案登记,包括工程基本信息、验收合格证书、竣工图纸等相关资料的归档管理,以备日后查阅和管理。
整个竣工验收备案管理流程需要严格按照相关法律法规和标准要求进行操作,确保工程质量和安全,保障建筑物的正常使用和管理。
同时,施工单位需要配合主管部门的工作,提供真实、准确的相关资料,以便顺利完成竣工验收备案程序。
建设项目竣工验收流程建设项目竣工验收是指在建设项目全部或部分工程完工后,依据法律法规和相关规定,由相关主管部门对工程质量、安全、环保等方面进行检查和评定,以确定工程是否符合规定标准并具备使用条件的程序。
竣工验收的目的是保障工程质量,确保工程符合相关法律法规和标准要求,保障工程投入使用后的安全和可靠性。
一、竣工验收申请阶段。
1. 建设单位向相关主管部门递交竣工验收申请,需提供完整的竣工验收申请表格以及相关的竣工验收资料。
2. 相关主管部门接到申请后,组织专业技术人员进行初步审核,确认申请材料是否齐全。
二、竣工验收准备阶段。
1. 相关主管部门确定验收时间,并通知建设单位和相关单位做好准备工作。
2. 建设单位应按要求整理好工程竣工验收资料,包括工程设计文件、施工图纸、变更设计文件、竣工图纸、质量检测报告、安全评估报告等。
3. 建设单位应清理整理工程现场,确保验收时符合安全要求。
三、竣工验收实施阶段。
1. 竣工验收小组成员按照相关程序和标准进行现场检查,对工程质量、安全、环保等方面进行全面评定。
2. 竣工验收小组应认真记录发现的问题和不合格项,并及时向建设单位提出整改意见。
3. 建设单位应配合竣工验收小组进行工程问题整改,并按要求提供整改报告和相关资料。
四、竣工验收结果处理阶段。
1. 竣工验收小组根据实际情况对工程进行评定,形成竣工验收报告,并提出验收结论。
2. 建设单位应根据验收结论进行进一步整改和完善,确保工程符合验收要求。
3. 相关主管部门审核验收报告和整改情况,最终确定验收结果并出具竣工验收合格证书。
五、竣工验收后续工作。
1. 建设单位应按照验收结果和相关要求,做好工程交接手续,并办理相关手续。
2. 相关主管部门应做好验收档案归档工作,确保验收结果和相关资料完整保存。
总结,建设项目竣工验收流程是保障工程质量和安全的重要环节,需要建设单位和相关主管部门的密切配合和共同努力。
只有严格按照规定程序和标准要求进行竣工验收,才能确保工程的质量和安全达到规定标准,为工程的投入使用提供保障。
新建项目的环保验收时限流程
新建项目环保验收时限流程:
① 试生产准备:项目安装调试完成后,进入连动试车阶段,稳定运行一段时间,准备“试生产报告”。
② 提交试生产报告:建设单位向环保部门书面提交试生产报告,申请试运行。
③ 现场检查:环保部门接报后,安排现场检查,符合要求的批准试运行,否则需整改。
④ 试运行:项目在环保部门批准下进行1-3个月的试生产,收集运行数据。
⑤ 验收监测:试运行期间或结束后,委托有资质的监测机构进行环保设施运行效果及环境影响监测。
⑥ 编制验收报告:根据监测数据,编制环境保护设施验收报告或调查报告。
⑦ 信息公开:在规定平台上公开环保设施竣工及调试起止日期,接受公众监督。
⑧ 申请验收:向环保部门提交验收申请及所有必备材料,包括验收报告、监测数据等。
⑨ 验收审查:环保部门组织专家审查验收材料,必要时进行现场核查。
⑩ 验收决定:审查通过后,环保部门出具验收意见或决定,项目完成环保验收。
若未通过,需按意见整改后重新申请。
建设项目竣工环保试生产、验收程序环保试生产建设项目竣工后,为了保证环境保护工作能够得到有效的落实和执行,经验表明,在项目完工时进行环保试生产可以发现环境保护措施、技术、设备等实施中存在的问题,并及时纠正,防止因后期发现问题而导致损失和影响。
环保试生产是指建设单位在实施环境保护设施或措施前,对项目进行有限程度的生产或者试生产,以验证环境保护设施或措施的有效性,补充工程施工和环保设施设备安装中的不足。
环保试生产的程序具体环保试生产的程序如下:1.将项目分为不同的阶段和工序,制定环保试生产计划,并将计划报送环保部门审核;2.按计划开展环保试生产,包括试生产工艺流程、环境监测及记录、废水、废气、废渣产生量和处理方式分析等;3.根据试生产情况完善环境保护方案和应急预案,并进行环境风险评估;4.督促承建单位对于试生产过程中出现的问题及时处理,形成整改方案,同时与环保部门审核;5.在试生产过程中,环保单位将对试生产过程中污染物的排放、处理、监测等情况进行监督检查,并及时发布环境保护信息。
环保验收山西省环境保护厅《山西省环境保护工程建设项目竣工环保试生产及验收管理办法》规定,施工单位应在试生产完成后,将试生产的工艺流程和废气、废水、废渣配套处理设施及其使用情况上报环保部门,由环保部门组织专家进行环保验收,验收内容包括:基本情况需提交项目基本情况,包括项目名称、建设地点、建设单位、环保建议书、环境影响评价报告书等。
工艺流程施工单位需提交项目的工艺流程图及说明。
排污量和污染物浓度施工单位需提交废气、废水和废渣的产生量及污染物浓度等信息。
废水污染物处理设施需要提交污水处理设施的设计文件、设备型号、污水处理流程图等。
废气污染物处理设施需要提交废气处理设施的设计文件、设备型号、废气处理流程图等。
废渣处理设施需提交废渣的产生量、处置方式和转移去向等信息。
环保联络员建设单位应指定专人作为环保联络员,负责与环保部门的沟通协调工作。
一、环保验收流程是怎样的企业取得当地环保部门的环评批复后环评算告一段落,可以可根据各部门对项目的要求着手开始项目建设工作。
建设完成后可组织试运行(根据当地环保部门的要求看试运行之前是否需要向环保部门递交试运行申请和批复)试运行期间如能达到正常的工况负荷和预计产能即可向环保局递交竣工验收申请表申请验收。
流程如下:1、项目完成建设并进行试运行。
2、企业向环保局提出环保竣工验收申请。
3、企业携建设项目环评批复、环评报告书(表)、试生产批复委托有资质的检测单位对建设项目进行验收。
4、有资质的检测单位对通过对项目现场的勘查结合企业情况编制竣工验收方案进行检测。
5、如通过检测项目情况符合环评批复要求,则根据检测结果编写竣工验收报告书(表)。
6、如检测结果超过环评批复规定,则待企业整改后重复上述第五步。
7、编写完成的竣工验收报告书(表)交当地环保局审查并公示。
公示期无异议即可组织专家现场评审。
评审通过即完成建设项目环保竣工验收,环保局将验收文本公示于当地环境保护局官网。
环保验收流程是怎样的二、环保验收有什么要求1、建设前期环境保护审查、审批手续完备,技术资料与环境保护档案资料齐全;2、环境保护设施及其他措施等已按批准的环境影响报告书(表)或者环境影响登记表和设计文件的要求建成或者落实,环境保护设施经负荷试车检测合格,其防治污染能力适应主体工程的需要;3、环境保护设施安装质量符合国家和有关部门颁发的专业工程验收规范、规程和检验评定标准;4、具备环境保护设施正常运转的条件,包括:经培训合格的操作人员、健全的岗位操作规程及相应的规章制度,原料、动力供应落实,符合交付使用的其他要求;5、污染物排放符合环境影响报告书(表)或者环境影响登记表和设计文件中提出的标准及核定的污染物排放总量控制指标的要求;三、法律依据按照《建设项目竣工环境保护验收暂行办法》,有九个一票否决的情形:1)环保设施未按要求完全落实;2)污染物排放监测结果超标;3)发生重大变动未履行相关环保手续;4)建设过程中造成重大环境污染未完全治理;5)纳入排污许可管理的建设项目,无证排污或者不按证排污的;6)分期建设、投产,其环保设施防污染和生态破坏的能力不能满足需要的;7)因违法受到处罚,被责令改正,尚未完成的;8)验收报告存在重大质量缺陷;9)其他环境保护法律法规规章等规定不得通过环境保护验收的。
山西省环境保护厅关于印发《建设项目“三同时”监督检查和竣工环境保护验收管理规程》的通知晋环发…2010‟332号各有关单位:《建设项目“三同时”监督检查和竣工环境保护验收管理规程(试行)》(以下简称《规程(试行)》)已试行五个月,在征求有关部门意见的基础上,我厅对《规程(试行)》进行了进一步的修改完善。
山西省人民政府法制办公室对《规程(试行)》进行了审核,审核认为“修改后的《规程》与有关法律法规不抵触,也未发现与其它规范性文件不一致的情况,《规程》中规定的各项环保措施和工作程序基本可行,同意按照法定程序下发施行。
”现将《建设项目“三同时”监督检查和竣工环境保护验收管理规程》正式发布,请各有关单位在建设项目环境管理工作中遵照执行。
山西省环境保护厅二〇一〇年九月十五日建设项目“三同时”监督检查和竣工环保验收管理规程第一章总则第一条为了强化建设项目环境保护“三同时”监督管理,建立“三同时”监督检查机制,落实建设项目环境保护各项措施,防治环境污染和生态破坏,根据《建设项目环境保护管理条例》、《建设项目竣工环境保护验收管理办法》、《山西省重点工业污染监督条例》及《环境保护部建设项目“三同时”监督检查和竣工环保验收管理规程(试行)》,结合本省实际制定本规程。
第二条本规程适用于省环境保护厅负责审批环境影响评价文件的建设项目(不含核与辐射设施建设项目)的环境保护“三同时”监督管理。
本规程同时适用于环境保护部负责审批环境影响评价文件的、委托省环境保护厅承担现场检查和负责“三同时”日常监督管理的建设项目。
第三条建设项目环境保护“三同时”监督管理是指建设项目环境影响评价文件审批后,环境保护行政主管部门根据本规程规定,依据环境保护有关法律法规,对建设项目从项目前期准备、施工建设到试生产、竣工环境保护验收的全过程实施监督检查和日常监督管理的活动。
第四条建设项目依据规模、所处环境敏感性和环境风险程度,按I、II两类实施分类管理。
新建项目“环评”和“三同时”验收流程一、工作流程1、项目建设单位提供包含了环保设施设计的《项目建设可行性研究报告》(或项目建议书)、平面布置图、地理位置图、企业名称核准书填写《项目建设环评审理申请表》。
2、环保部门现场勘查,写出现场勘验报告。
3、环保部门通过预审对项目是否属于限批或预批范围、是否违反有关的法律法规进行审查。
同意做环评的,编制《建设项目环境影响评价要求通知书》。
4、建设单位选择有资质的环评单位对项目进行环境影响评价,编写环境影响评价报告书(表),当然也可以先选择有资质的环评单位,然后再提交建设项目环保审批申请。
5、环评单位编写完环境影响评价报告后送交环境影响技术评估单位进行评估,修改完善后送交环保局审批。
6、建设项目的环境影响评价文件,由建设单位按照国务院的规定报有审批权的环境保护行政主管部门审批;建设项目有行业主管部门的,其环境影响报告书或者环境影响报告表应当经行业主管部门预审后,报有审批权的环境保护行政主管部门审批。
7、审批部门应当自收到环境影响报告书之日起六十日内,收到环境影响报告表之日起三十日内,收到环境影响登记表之日起十五日内,分别作出审批决定并书面通知建设单位。
注:1)预审、审核、审批建设项目环境影响评价文件,不得收取任何费用。
2)建设项目的环境影响评价文件经批准后,建设项目的性质、规模、地点、采用的生产工艺或者防治污染、防止生态破坏的措施发生重大变动的,建设单位应当重新报批建设项目的环境影响评价文件。
3)建设项目的环境影响评价文件未经法律规定的审批部门审查或者审查后未予批准的,该项目审批部门不得批准其建设,建设单位不得开工建设。
8、建设单位主体工程和环保设施开始施工。
项目竣工后,建设单位向环保局提出试生产申请报告。
环保局在接到申请后10日内完成现场检查和批复。
9、在试生产期内,生产能力达到达到设计能力的80%后,建设单位委托环保部门的监测站进行环境监测。
10、检测合格后,建设单位填写《建设项目环境保护竣工验收申请表》,申请验收(即“三同时”验收)。
竣工环保验收是指建设项目竣工后,环保部门对该项目的环保设施和措施进行检查、监测和评估,以确定其是否符合环保要求的过程。
以下是一般的竣工环保验收流程及注意事项:1. 准备资料:建设单位需要准备相关的环保资料,如环境影响评价报告、环保设计文件、环保设施的建设和运行记录等。
2. 编制验收监测方案:根据项目的特点和环保要求,编制验收监测方案。
监测方案应包括监测项目、监测方法、监测频次等内容。
3. 开展验收监测:按照验收监测方案,对项目的环保设施和环境质量进行监测。
监测结果应符合国家和地方的环保标准。
4. 编制验收报告:根据监测结果,编制验收报告。
验收报告应包括项目概况、环保设施建设和运行情况、监测结果、环保措施落实情况等内容。
5. 组织专家评审:建设单位组织专家对验收报告进行评审,确保验收结果的科学性和公正性。
6. 环保部门审查:将验收报告和相关资料提交给环保部门进行审查。
环保部门将审查报告的内容,并可能进行现场核查。
7. 领取验收意见:经过环保部门审查通过后,建设单位可以领取竣工环保验收意见。
注意事项:1. 提前规划:在项目建设过程中,应提前规划环保设施的建设和运行,确保项目竣工后能够顺利通过环保验收。
2. 遵守法规标准:在项目建设和运行过程中,应严格遵守国家和地方的环保法规和标准。
3. 完整资料准备:建设单位应妥善保存项目建设和环保设施的相关资料,以便在验收时提供。
4. 及时整改:如果在验收过程中发现问题,建设单位应及时进行整改,确保项目符合环保要求。
5. 沟通协调:建设单位应与环保部门保持良好的沟通和协调,及时了解环保要求和政策变化。
单位工程竣工验收备案流程一、前期准备1.完成竣工图纸的编制。
2.编制建设工程竣工验收备案申请书,包括建设单位的基本情况、工程项目概况、施工单位情况等内容。
3.编制建设项目竣工报告,包括建设项目概况、工程主要技术经济指标、施工工艺和材料、设备设施等内容。
二、竣工验收备案的申请1.向工程建设市政管理部门提交申请材料,包括竣工验收备案申请书、竣工报告、竣工图纸等。
2.收到申请后,工程建设市政管理部门对申请材料进行审核,确认材料符合要求。
3.在接到申请材料后,工程建设市政管理部门应当在30个工作日内组织专家委员会进行审查、评定和签字。
三、现场验收1.确定验收时间和地点,通知建设单位、施工单位和监理单位到场参加。
2.验收小组成员根据竣工图纸、技术规范和验收标准,对工程的基本情况、质量技术、安全隐患等进行检查和验收。
3.根据验收情况,现场验收小组填写《竣工验收备案报告》,注明验收结论。
四、审查备案1.工程建设市政管理部门将现场验收的结果材料以及竣工图纸、竣工报告等申请材料提交给专家委员会。
2.专家委员会对竣工验收备案报告进行评审,确认验收结果。
3.工程建设市政管理部门根据专家委员会的评审结果,对竣工验收备案报告进行审查和备案。
五、备案结果通知1.工程建设市政管理部门根据竣工验收备案报告的审查结果,出具《建设工程竣工验收备案通知书》,通知建设单位。
2.建设单位收到通知书后,应根据要求办理相关手续,将工程竣工验收结果公告,并按照规定提交材料,完成竣工验收备案。
六、监督和检查1.工程建设市政管理部门对竣工备案工作进行监督和检查,确保备案工作的质量和程序的合法性。
2.对于不符合要求的工程,工程建设市政管理部门将责令建设单位整改,直至符合要求为止。
综上所述,单位工程竣工验收备案流程包括前期准备、申请、现场验收、审查备案、备案结果通知以及监督和检查等环节。
建设单位和施工单位应按照相关要求,认真准备和办理竣工验收备案手续,确保工程质量和安全。

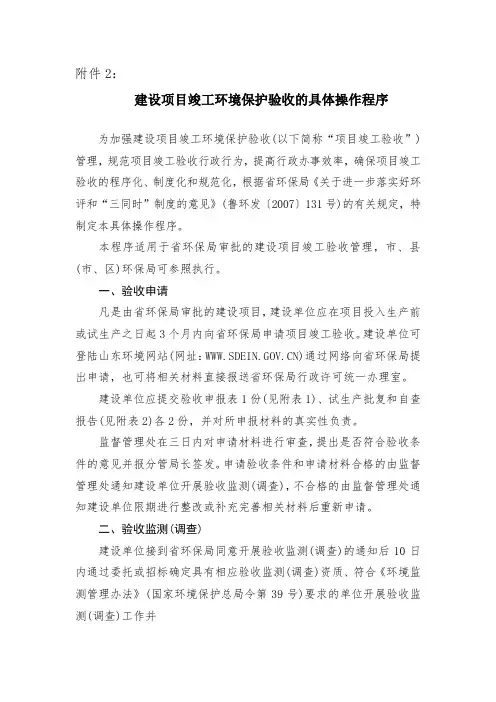

附件2:建设项目竣工环境保护验收的具体操作程序为加强建设项目竣工环境保护验收(以下简称“项目竣工验收”)管理,规范项目竣工验收行政行为,提高行政办事效率,确保项目竣工验收的程序化、制度化和规范化,根据省环保局《关于进一步落实好环评和“三同时”制度的意见》(鲁环发〔2007〕131号)的有关规定,特制定本具体操作程序。
本程序适用于省环保局审批的建设项目竣工验收管理,市、县(市、区)环保局可参照执行。
一、验收申请凡是由省环保局审批的建设项目,建设单位应在项目投入生产前或试生产之日起3个月内向省环保局申请项目竣工验收。
建设单位可登陆山东环境网站(网址:)通过网络向省环保局提出申请,也可将相关材料直接报送省环保局行政许可统一办理室。
建设单位应提交验收申报表1份(见附表1)、试生产批复和自查报告(见附表2)各2份,并对所申报材料的真实性负责。
监督管理处在三日内对申请材料进行审查,提出是否符合验收条件的意见并报分管局长签发。
申请验收条件和申请材料合格的由监督管理处通知建设单位开展验收监测(调查),不合格的由监督管理处通知建设单位限期进行整改或补充完善相关材料后重新申请。
二、验收监测(调查)建设单位接到省环保局同意开展验收监测(调查)的通知后10日内通过委托或招标确定具有相应验收监测(调查)资质、符合《环境监测管理办法》(国家环境保护总局令第39号)要求的单位开展验收监测(调查)工作并编制验收监测(调查)报告。
—14—验收监测或调查单位接受建设单位的委托后,应按照相关法律法规和技术规范的规定到现场收集资料,进行现场监测(调查),并于接受委托之日起60内完成验收监测(调查)报告。
其中需要编制验收监测(调查)方案的,须经省环保局监督管理处审核同意后方可开展验收监测(调查)工作。
验收监测或调查单位对提供的验收监测(调查)结论负责,对在监测调查工作中弄虚作假、验收数据和结论失实的验收监测(调查)单位依法追求其责任;验收监测或调查单位不能在规定时间内完成验收监测(调查)报告的,给予通报批评。
国家环境保护总局《建设项目竣工环境保护验收管理办法》《建设项目竣工环境保护验收管理办法》,已于2001年12月11日经国家环境保护总局第12次局务会议通过,现予发布,自2002年2月1日起施行。
第一章总则第一条为了落实防治环境污染和生态破坏的措施,规范建设项目竣工环境保护验收规程,根据《建设项目环境保护管理条例》、《建设项目竣工环境保护验收管理办法》、《建设项目“三同时"监督检查和竣工环保验收管理规程(试行)》及《安徽省环境保护条例》,结合本省实际制定本办法。
第二条本办法适用于省环境保护厅审批环境影响评价文件的建设项目(不含核与辐射建设项目)试生产、竣工环境保护验收.第三条省环境保护厅对建设项目竣工环境保护验收实行公告制度,对完成验收审批的建设项目按季度进行公示(涉密的建设项目除外).第二章试生产阶段环境监督管理第四条建设单位取得环境影响评价审批文件以后,应当在开工建设项目以前,向省环境保护厅书面报告项目建设计划,同时抄送项目所在地环境保护行政主管部门。
国家和省明确规定或环境影响评价审批文件要求开展环境监理的建设项目,应同期落实环境监理单位,并向省环境保护厅提供监理合同副本。
第五条建设项目的主体工程完工后,其配套建设的环境保护设施必须与主体工程同时投入生产或者运行。
需要进行试生产(试运行)的,其配套建设的环境保护设施必须与主体工程同时投入试生产(试运行).第六条建设项目试生产(试运行)前,建设单位应向省环境保护厅提出试生产(试运行)申请。
试生产(试运行)申请应附加说明项目概况、项目建设过程中环境保护措施落实情况,纸质版和电子版各一份。
第七条省环境保护厅自受理试生产(试运行)申请之日起20个工作日内,组织或委托设区的市环境保护局(含省直管县环境保护局)对建设项目环境保护设施进行现场检查,并做出决定;逾期未做出决定的,视为同意。
由环境保护部审批环境影响评价文件的建设项目的试生产(试运行)申请,省环境保护厅自接到申请之日起20个工作日内,征求环境保护部华东环境保护督查中心的意见,做出是否允许试生产(试运行)的决定.第八条试生产(试运行)的建设项目有下列行为之一的,省环境保护厅退回申请并责令限期整改:(一)未经环评审批部门批准,建设项目的性质、规模、地点、主要原辅材料、采用的工艺以及防治污染、防止生态破坏的措施擅自做出重大变更;(二)超过规定时间建设,其环境影响评价文件未经重新审核;(三)污染防治或生态防护设施未建成,或已建成但不能正常投入使用;(四)施工期应委托监理而未委托;(五)施工阶段的环境违法行为未整改或行政处罚决定未执行;(六)危险废物管理和贮存、处置不符合规范要求;(七)卫生防护距离内拆迁工作未完成;(八)环境风险防范措施未落实到位;(九)未配备环境保护专职管理人员;(十)其他环境违法行为。
竣工验收备案流程与所需要件一、城市建设档案(一)竣工图分类装订(二)工程技术资料分类(三)工程竣工图(影像资料或图片)二、劳保统筹缴费单(一)施工合同(二)工程结算书(三)劳保统筹预交款票据三、房屋维修基金验收备案物业维修费40元/ 平方米(该费用是业主缴纳,建设单位代收代缴)四、规划竣工验收合格证(一)办理条件:1、建设工程规划许可证许可的各项工程内容已全部竣工;2、规划许可确定硬顶予以拆除的建筑物、构筑物和临时建筑与设施均按要求拆除,施工场地(包括临时用地)清理完毕;3、建设用地规划许可证和建设工程规划许可证载明的其他事项已全部完成;4、建设工程已按要求进行竣工规划实测。
(二)申请人需提供:1、《建设工程规划核实申请书》(窗口领取或登录市城乡规划局下载,需加盖单位公章)。
2、工程项目竣工档案合格证。
3、实测竣工图与测绘单位资质。
4、有公益用房的需提供交接联系。
五、土地验收合格证(一)目前土地核验并联审批需提交以下材料:1、XX市国有建设用地土地核验申请书2、申报人的法人证明材料,具体为:(1)企业,提供工商营业执照(加盖工商部门复印专用章或核对原件);(2)事业单位或其他社团组织,提供政府批准成立的批准文件或核准登记证明;(3)国家机关,提供组织机构代码证;(4)境外企业、组织,提交的证明按规定需经过见证或认证的,提供见证或认证原件1份;(5)法人和代理人的XX(复印件1份,加盖公章并标注此件与原件一致)。
3、划拨土地使用权。
提供国有土地使用证、划拨用地决定书、建设用地批准书、用地许可证(在取得土地证时,到国土执法局核发)(复印件1份)4、出让土地使用权。
提供国有土地使用证、国有土地使用权出让合同、出让金价款交款票据、建设用地批准书、用地许可证(在取得土地证时,到国土执法局核发)(复印件1份)5、施工许可证、建设工程规划许可证、控详规划图。
6、土地权属调查报告、核验地块四至位置勘测界限图。
7、规划验收通知。
建设项目环保设施“三同时”管理及竣工验收程序1、建设单位对建设项目需要配套建设的环境保护设施,必须与主体工程同时设计、同时施工、同时投产使用,环境保护部门进行监督管理。
2、环境保护设施竣工验收程序:(1)建设项目竣工后试生产前,建设单位应对“三同时”执行情况、环保设施施工安装情况进行自查,并将检查结果和试生产申请报告区环境主管部门书面申报。
环境保护行政主管部门收到上述材料后,10个工作日内到现场对环境保护设施进行检查后,作出是否准许试生产的批复。
(2)试生产期不得超过3个月,在试生产期间,建设单位应在调试好生产设备的同时调试好环保设施,并委托区环境保护行政主管部门所属的环境监测站进行验收监测。
3、建设项目在投入正式生产前,建设单位须向环境保护行政主管部门申报环境保护设施竣工验收。
申报材料为:(1)建设项目环保设施竣工验收申请报告。
(2)建设项目“三同时”制度执行情况(含施工、安装情况)及试生产期间环境保护设施运行情况自查报告。
(3)建设项目环境保护设施竣工验收申报表。
(4)建设项目环境保护设施管理、监测制度。
(5)建设项目环境保护设施竣工验收监测报告(适用于编制环境影响报告书、区域环境影响评价编写环境影响报告表及编写环境影响报告表但监测内容较多的建设项目);建设项目环境保护“三同时”竣工验收登记表。
(6)建设项目环境保护设施竣工验收监测表(适用于编写建设项目环境影响报告表并监测内容比较简单的项目和填写建设项目环境影响登记表的项目);建设项目环境保护“三同时”竣工验收登记表。
4、环境保护行政主管部门在收到以上有效材料之日起15日内对符合条件的建设项目的环境保护设施予以验收,批复验收意见。
建设项目污染防治设施“三同时”管理工作程序图。
建设项目环保试生产备案、竣工验收工作流程
一、建设项目环保试生产备案工作流程
1、项目业主单位提交试生产备案表及相关资料;
2、环保所(环保分局)核发建设项目试生产备案回执;
3、对不符合备案要求的书面退件处理,告知理由以及后续工作:(1)项目重大变更,须重新环评并审批后再提出备案;(2)对项目污染物处理设施未建成的不予备案。
4、在项目试生产期间进行现场踏勘,一次性告知不符合环境影响评价文件及批复要求的整改内容。
二、建设项目环保试生产延期备案工作流程
1、项目业主单位提交试延期生产备案表;
2、环保所(环保分局)核发建设项目试生产备案回执;
3、对试生产超过一年的建设项目不予延期备案。
三、建设项目环保竣工验收工作流程
1、项目基本符合建设项目“三同时”制度,符合验收监测条件的,委托环境监测站进行验收监测。
取得验收监测报告(报告内容须符合《建设项目环境保护设施竣工验收监测技术要求》)后,一并提交其它验收所需的材料;
2、7个工作日内完成验收材料审核,并对企业进行验收前现场踏勘,对符合验收要求的,组织现场验收核查;受理情况、验收意见公示在瑞安保护局网上公示5个工作日,无异议(有异议的
须处理完毕),公示期满后5个工作日内按程序核发验收文件;
4、现场验收核查提出整改要求的,须整改完毕后提交整改情况报告及照片证实材料,并按程序核发验收文件;
5、对不符合验收要求的书面退件处理,告知理由以及后续工作:重新监测或者补充材料,直至达到验收要求后再提出申请;
6、不能通过现场验收核查的项目,出具不予验收的函。
