施工组织设计指导书资料
- 格式:doc
- 大小:75.00 KB
- 文档页数:12
《施工组织》课程设计任务书适用专业:11级建筑工程技术一、课程设计目的通过本次课程设计,使学生掌握单位工程施工组织设计的编制方法和编制步骤,能正确运用所学的基本理论知识,独立完成单位工程施工组织设计。
二、课程设计题目:单位工程施工组织设计(框架结构)1、工程概况建筑概况:某四层学生公寓,底层为商业用房,上部为学生公寓,建筑面积3277.96m2,基础为钢筋混凝土独立基础,主体工程为全现浇框架结构,胶合板门,铝合金窗,外墙贴面砖,内墙为中级抹灰,普通涂料刷白,底层顶棚吊顶,楼地面贴地板砖,屋面用200mm厚的加起混凝土块做保温层,上做SBS改性沥青防水层,其劳动量见附表:2、施工条件:本工程位于该市东郊山坡地段,三面均有公路,交通便利,东面及南面为已建工程:厂内旧房、坟墓已由建设单位拆除,平整场地已在准备工作阶段完成,场地平整均按平均施工高度为-0.5米。
(1)开竣工时间:由当年9月1日开工至次年2月1日竣工,施工时间145天左右控制(2)气象条件:施工期间最低气温4°C,最高气温30°C,施工开始气温较高,以后逐月降低,春节以后有回升,施工期间很少有雨,主导风向为东偏南(3)土壤及地下水:土为二类土,地下水位-3.0米(4)抗震要求:7度抗震烈度设防(5)技术经济条件:全部预制构件。
各类钢窗、饰面材料等均有相关专业厂家生产,分批成套运至工地,三大建材由建设单位提供,运距10-15千米,地方性材料(砖砂石等)就地取材,可按计划运到现场。
施工承包公司专业工种齐全,各类施工机具型号数量较齐备,施工时可选用。
施工工地距公司生产生活基地较近,现场不舍临时住房及食堂。
施工前已做好三通。
(6)工程特点分析:本工程为一般框架结构,无特殊装饰要求,工期较短,为确保按期竣工,必须组织好各项施工项目相互交叉配合及流水施工,并采用生产率较高的塔式起重机,已减少二次运输和不必要的返工和窝工现象。
三、课程设计任务1、施工组织设计的任务(1)内容包括拟定施工方案、技术组织措施劳动量、工作持续时间的计算书、主要机具和材料计划等、编写各项技术组织措施与各项技术经济指标。
单位工程施工组织设计实训任务书及指导书
一、任务背景:
为了提高学生的实践能力和理论与实践相结合的能力培养,设计本次实训任务书及指导书,以帮助学生更好地掌握单位工程施工组织设计的方法和技巧,提高实际施工中的组织能力和协调能力。
二、实训目标:
1. 理解单位工程施工组织设计的意义和目的;
2. 掌握单位工程施工组织设计的基本要点和方法;
3. 能够根据具体的工程项目,进行合理的施工组织设计;
4. 了解施工组织设计的相关法律法规,以及对环境保护、安全生产等方面的要求。
三、实训内容:
1. 单位工程施工组织设计的基本概念和原则;
2. 施工组织设计的基本步骤及方法;
3. 工程项目实际案例分析;
4. 施工组织设计的法律法规及环境保护、安全生产的要求。
四、实训步骤:
1. 熟悉实训内容和要求;
2. 学习相关理论知识,并进行案例分析;
3. 结合实际工程项目,进行施工组织设计;
4. 撰写实训报告。
五、实训要求:
1. 参与实训的学生需具备一定的工程基础知识;
2. 需积极参与学习和讨论,并按时完成实训任务;
3. 实训报告需按规定格式撰写。
六、实训时间安排:
1. 实训时间:连续三天;
2. 第一天:学习理论知识和案例分析;
3. 第二天:根据具体工程项目进行施工组织设计;。
《单位工程施工组织设计》课程设计任务书及指导书《单位工程施工组织设计》任务书及指导书一.设计内容:以一个单位工程为对象,编制单位工程施工组织设计,其具体内容包括:1?工程概况及其施工特点分析编写工程概况应对拟建工程的工程特点、地点特征和施工条件等作一个简要的、突出重点的文字介绍。
2.施工方案设计施工方案是单位工程施工组织设计的核心。
其内容应包括:确定施工起点流向和施工顺序;选择主要分部分项工程的施工方法和施工机械;制定保证质量、安全及文明施工的技术、组织措施。
3.编制单位工程施工进度计划编制单位工程施工进度计划应在既定施工方案的基础上,根据规定的工期和资源供应条件,用横道图或网络图,对该单位工程从工程开工到全部竣工的所有施工过程,在时间上和空间上做出科学合理的安排。
4.施工平面图设计施工平面图设计应根据工程规模、特点和施工条件,正确地确定在主体工程施工阶段所需各种临时设施与拟建工程之间的合理位置关系。
.设计方法及要求:(一)工程概况及施工特点分析工程概况,是对拟建工程的工程特点、现场情况和施工条件等所作的一个简要的、突出重点的文字介绍。
其内容主要包括:1?工程建设概况主要说明:拟建工程的建设单位,工程名称、性质、用途和建设目的;开、竣工日期;设计单位、施工单位、监理单位情况;组织施工的指导思想等。
2.工程特点分析应根据施工图纸,结合调查资料,简练地概括工程全貌,综合分析工程特点,突出关键重点问题。
对新结构、新材料、新技术、新工艺及施工的难点尤应重点说明。
具体内容为:(1)建筑设计特点主要说明:拟建工程的建筑面积、层数、层高、总高度;平面形状和平面组合情况;室内外装修的情况;屋面的构造做法等。
为弥补文字叙述的不足,应附上拟建工程的平面、立面和剖面简图,图中要注明轴线尺寸、总长、总宽、总高及层高等主要建筑尺寸。
(2)结构设计特点主要说明:基础类型、埋置深度、桩基的根数及桩长,主体结构的类型,柱、梁、板、墙的材料及截面尺寸,预制构件的类型及安装位置,楼梯的构造及型式等。
土木工程专业施工组织设计实训指导书编制:校对:_________________审核:_________________西南科技大学城市学院土木建筑工程系2014年7月《土木工程专业》集中技训施工组织设计实训指导书一、训练目的施工组织设计是土木工程专业的一门实践性很强的综合职业能力实训课程,也是人才培养模式中综合实务能力训练的核心课程。
在学生学习了教学计划规定的专业基础课、专业职业能力训练课、能力拓展课后,通过本课程的学习和实操训练,使学生系统掌握施工项目管理基本知识和基本技能,促使学生将所学的专业理论知识向工程实践转化,全面提高学生发现问题、分析问题、处理问题的能力。
二、训练总体安排情况1三、训练内容以工程管理实务贯穿全过程为核心进行模拟实务操作训练。
根据某施工项目的建筑、结构施工图、施工预算、现行施工组织设计规范、资源条件等有关资料,编制某施工项目的施工组织设计。
任务一:实训——工程概况和施工特点分析工程概况和施工特点分析的编制程序如图。
(1)工程建设概况主要介绍拟建工程的建设单位、工程名称、投资额,开工、竣工日期,勘察单位、设计单位、施工单位、监理单位、质量安全监督单位,施工图纸情况,施工合同签订情况,有关部门的要求,以及组织施工的指导思想等。
(2)工程建设地点特征主要介绍拟建工程所在的位臵、地形、地质、地下水位、水质、气温、冬雨期期限、主导风向、风力和地震设防烈度等特征。
(3)建筑设计概况主要介绍拟建工程的建筑面积,平面形状和平面组合情况,层数、层高、总高度、总长度、总宽度等尺寸及室内、室外装修的构造做法,可附拟建工程的主要平面、立面、剖面简图。
(4)结构设计概况主要介绍拟建工程基础构造特点及埋臵深度,桩基础的桩的种类、直径、长度、数量,主体结构的类型,墙,柱、梁、板的材料及主要截面尺寸,预制构件的类型、重量及安装位臵,楼梯构造及形式等。
(5)施工条件主要介绍拟建工程施工现场及周围环境情况,“三通一平”情况,预制构件的生产能力及供应情况,当地的交通运输条件,施工单位劳动力、材料、机具等资源的配备情况,内部承包方式、劳动组织形式及施工管理水平,现场临时设施、供水、供电问题的解决等。

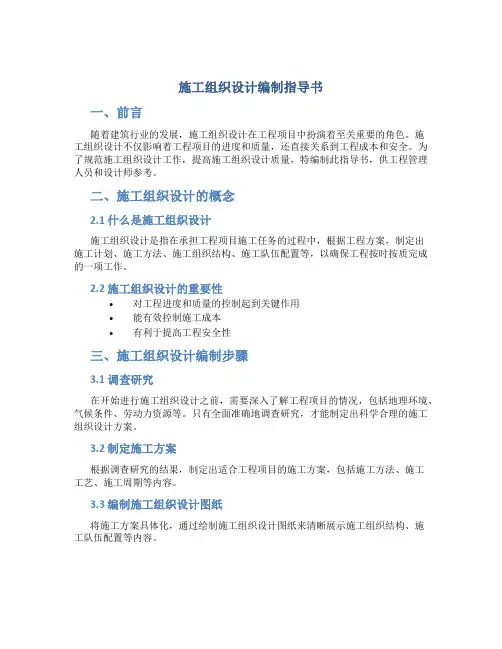

施工组织设计编制指导书一、前言随着建筑行业的发展,施工组织设计在工程项目中扮演着至关重要的角色。
施工组织设计不仅影响着工程项目的进度和质量,还直接关系到工程成本和安全。
为了规范施工组织设计工作,提高施工组织设计质量,特编制此指导书,供工程管理人员和设计师参考。
二、施工组织设计的概念2.1 什么是施工组织设计施工组织设计是指在承担工程项目施工任务的过程中,根据工程方案,制定出施工计划、施工方法、施工组织结构、施工队伍配置等,以确保工程按时按质完成的一项工作。
2.2 施工组织设计的重要性•对工程进度和质量的控制起到关键作用•能有效控制施工成本•有利于提高工程安全性三、施工组织设计编制步骤3.1 调查研究在开始进行施工组织设计之前,需要深入了解工程项目的情况,包括地理环境、气候条件、劳动力资源等。
只有全面准确地调查研究,才能制定出科学合理的施工组织设计方案。
3.2 制定施工方案根据调查研究的结果,制定出适合工程项目的施工方案,包括施工方法、施工工艺、施工周期等内容。
3.3 编制施工组织设计图纸将施工方案具体化,通过绘制施工组织设计图纸来清晰展示施工组织结构、施工队伍配置等内容。
3.4 完善施工组织设计方案在完成施工组织设计图纸后,还需要根据实际情况进行完善,确保设计方案的可行性和科学性。
四、施工组织设计中的注意事项•应根据工程项目的具体情况进行施工组织设计,不能生搬硬套•需要考虑施工过程中可能遇到的风险,并制定相应的应急措施•施工组织设计应考虑节约资源、环保等因素,做到科学合理五、结语施工组织设计是工程项目中不可或缺的一环,只有做好施工组织设计工作,才能确保工程项目的顺利进行。
希望本指导书能够为工程管理人员和设计师提供一些参考和帮助,帮助他们更好地进行施工组织设计工作。
《单位工程施工组织设计》实训任务书及指导书一、单位工程施工组织设计实训任务书(一)目的建筑施工组织课是建筑工程管理专业的一门主要专业课,建筑施工组织课的核心部分是单位工程施工组织设计。
通过课程设计,学生能比较系统地掌握单位工程施工组织设计的基本内容、基本方法和设计步骤,提高学生建筑施工组织的能力,使学生在实际工作中,能根据建筑特点和现场施工条件,选择科学、合理的施工方案,可靠的施工措施,达到经济、安全、合理的施工要求。
(二)内容与要求1.确定施工方案,选择施工方法和施工机械,要针对主要分部分项工程详尽描述,并结合工程实际。
2.绘制施工进度计划,计算时间参数,要求逻辑关系正确,计算数据准确,作一张2号图。
3.绘制施工平面图,作一张2号图。
4.提出保证工程质量、进度和安全,文明施工的技术组织措施及合理化建议。
设计成果有:计算说明书一份,2号图纸二张,描图或铅笔图均可,描图要有较详细的底图,线型、文字、图幅要规范,布图合理,图面美观。
(三)设计资料二、单位工程施工组织设计实训指导书(一)设计原则熟悉单位工程施工的有关原始资料,准确计算工程量或取用预算文件中的工程量,根据现行建筑安装施工综合定额和当地当时实际生产水平,计算劳动量,确定施工班组人数和各项工项目施工延续时间,选择合理的、先进的施工方案,准确把握各施工过程之间的逻辑关系,编制切合工程实际单位工程施工组织设计。
(二)有关设计方法指导1.熟悉有关原始资料(1)熟悉任务书中有关工程建筑结构情况,地点特征和施工准备工作概况。
(2)熟悉对本设计的要求(如设计内容和设计成果等)及设计时所用的有关资料(如劳动定额、工期定额等)。
(3)熟悉以上情况的基础上初步考虑施工方案。
2.施工组织设计内容(1)工程概况工程概况主要包括工程特点、地点特征和施工条件等。
1)工程特点a、工程建设:主要包括拟建工程的建设单位、工程性质、名称、用途工程造价、开竣工日期、设计及施工单位等。
施工组织设计课程设计任务书、指导书题目:院(系):专业班级:指导教师:课程设计分工表一、施工组织设计任务书根据所给的施工条件,进行单位工程施工组织设计,要求学员能掌握框架结构的施工顺序和施工方法。
能运用学过的知识对劳动力、材料、机械进行合理安排,以取得合理工期并获得较高的经济效益。
(一)设计内容1.拟定施工方案。
2.根据给定的工程量计算劳动量,编制施工进度计划(PROJECT绘制横道图)。
3.设计单位工程施工平面图。
(二)设计上交的成果1.施工方案。
2.一张单位工程横道图。
附工人进出场计划3.一张施工平面图(A3)。
附录:工程概况及施工条件⒈建设单位:锦城学院⒉施工单位:成都建工⒊工程项目概况:本项目为办公楼工程,主体为现浇混凝土框架结构。
建筑总面积为4800㎡左右,平面形状为一字形,长39米,宽24.5米;建筑层数主体5层;建筑层高为:标准层39m;墙体采用加气混凝土砌块,入口门采用铝合金门,其他均采用实木门;屋面为上人平屋面,SBS卷材防水,挤塑板隔热,细石混凝土保护层。
地质条件:本工程所处位置地势平坦,地下水位较高,从自然地面起0~2.1m 为杂填土、2.1~7.8m为淤泥质土、7.8~13.3m为粘土、13.3~14.9m为细砂、14.9~18.7m为粉质粘土、18.7~19.8m为细砂、19.8~27.6m为中砂、27.6m以下为粉质粘土。
承台底面标高为-2.5m,承台顶面标高为-1.0m,自然地面标高为-0.5m(相当于罗零高程7.8m),拟建路面标高为-0.1m,底层地面标高为±0.00m。
地下水位标高为-1.5m。
混凝土强度等级:基础、主体均为C25,屋面为C25P6,垫层为C15。
基础采用Φ80cm 钢筋混凝土钻孔灌注桩,桩长16~17m。
工程进行方式:由具有建筑工程总承包资质的一级施工企业中标施工。
⒋开工、竣工日期:2022年10月1日开工,总工期不大于12个月。
⒌现场开工条件:业主保证施工单位进场时,大楼部分的四通一平具备施工条件6、劳动力要求:公司满足本工程所须劳动力数量要求。
《施工组织设计》指导书-课程设计《单位工程施工组织设计》指导书一.设计内容以指导教师给定的一个单位工程为对象,编制对单位工程的施工过程起指导和制约作用的单位工程施工组织设计。
其具体内容包括:1.工程概况编写工程概况,应对拟建工程的工程主要情况、各专业设计特点和工程施工条件等做一个简要的、突出重点的文字介绍。
2.施工部署施工部署是对单位工程的实施过程做出的统筹规划和全面安排,其内容包括单位工程施工的主要目标、施工顺序及空间组织、施工组织安排等。
3.主要施工方案施工方案是是以分部(分项)工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。
4.单位工程施工进度计划编制单位工程施工进度计划应在既定施工部署的基础上,根据规定的工期和资源供应条件,用横道图或网络图,对该单位工程的各项施工过程的施工顺序、起止时间和相互衔接关系做出统筹规划和安排。
5.施工平面图施工平面图是在施工用地范围内,对各生产、生活设施及其他辅助设施等进行规划和布置。
施工平面图设计应根据工程规模、特点和施工条件,正确地确定在主体工程施工阶段所需各种生产、生活设施与拟建工程之间的合理位置关系。
6.主要施工管理计划施工管理计划应包括进度管理计划、质量管理计划、安全管理计划、环境管理计划、成本管理计划、及其他管理计划等。
各项管理计划的制定,应根据项目的特点有所侧重。
二.设计方法及要求第0章编制依据依据建筑施工组织设计规范(GB/T50502-2009)施工组织设计应以下列内容为编制依据:1.与工程建设有关的法律、法规和文件。
2.现行国家和地方标准、有关技术规定和技术经济指标。
3.工程所在地区行政主管部门的批准文件,建设单位或施工单位主管部门对施工的要求。
4.工程施工合同或招投标文件。
6.工程设计文件。
7.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件。
8.与工程有关的资源供应情况。
9.施工企业的生产能力、机具设备状况、技术水平等。

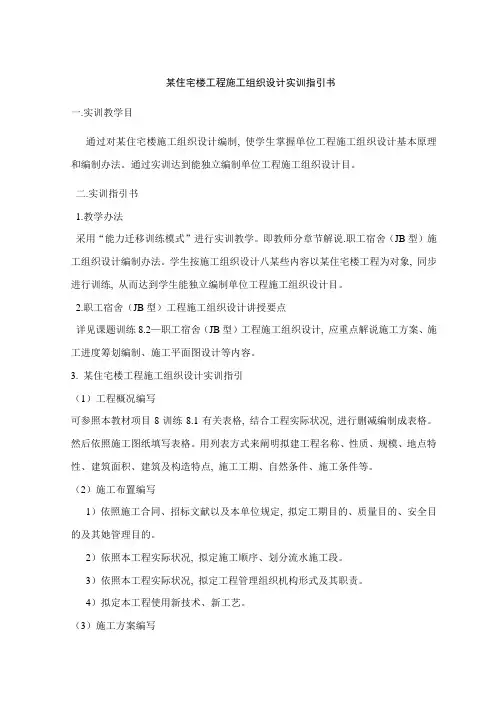

某住宅楼工程施工组织设计实训指引书一.实训教学目通过对某住宅楼施工组织设计编制, 使学生掌握单位工程施工组织设计基本原理和编制办法。
通过实训达到能独立编制单位工程施工组织设计目。
二.实训指引书1.教学办法采用“能力迁移训练模式”进行实训教学。
即教师分章节解说.职工宿舍(JB型)施工组织设计编制办法。
学生按施工组织设计八某些内容以某住宅楼工程为对象, 同步进行训练, 从而达到学生能独立编制单位工程施工组织设计目。
2.职工宿舍(JB型)工程施工组织设计讲授要点详见课题训练8.2—职工宿舍(JB型)工程施工组织设计, 应重点解说施工方案、施工进度筹划编制、施工平面图设计等内容。
3. 某住宅楼工程施工组织设计实训指引(1)工程概况编写可参照本教材项目8训练8.1有关表格, 结合工程实际状况, 进行删减编制成表格。
然后依照施工图纸填写表格。
用列表方式来阐明拟建工程名称、性质、规模、地点特性、建筑面积、建筑及构造特点, 施工工期、自然条件、施工条件等。
(2)施工布置编写1)依照施工合同、招标文献以及本单位规定, 拟定工期目的、质量目的、安全目的及其她管理目的。
2)依照本工程实际状况, 拟定施工顺序、划分流水施工段。
3)依照本工程实际状况, 拟定工程管理组织机构形式及其职责。
4)拟定本工程使用新技术、新工艺。
(3)施工方案编写1)选取土方工程施工方案A.拟定土方开挖方.B.如选用机械挖土, 应选取土方开挖和运送机械类型、型号和数.C.计算土方工程量(涉及预留回填土土方量和运出土方量)D.在平面图上标出土方开挖方向,画出土方开口图。
E.本工程地下水位低,因而不必编写降水方案。
2)选取基本工程施工方案A.选取预应力管桩施工办法(锤击法还是静压法?)B.按照选取施工办法,拟定施工机械型号、数量以及施工工艺、质量原则、安全规定。
C.桩承台、基本梁施工工艺及质量规定。
3)选取主体工程施工方案A.拟定主体构造工程施工顺序和施工办法, 其中, 应重点阐述模板工程、钢筋工程、混凝土工程施工顺序和施工办法。

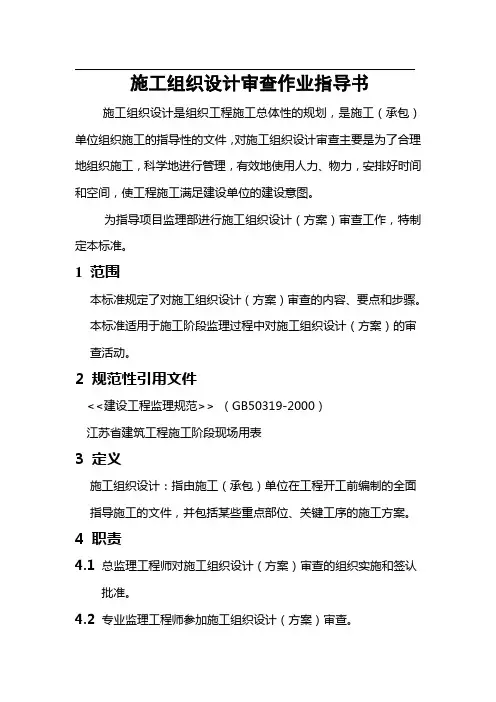

施工组织设计审查作业指导书施工组织设计是组织工程施工总体性的规划,是施工(承包)单位组织施工的指导性的文件,对施工组织设计审查主要是为了合理地组织施工,科学地进行管理,有效地使用人力、物力,安排好时间和空间,使工程施工满足建设单位的建设意图。
为指导项目监理部进行施工组织设计(方案)审查工作,特制定本标准。
1 范围本标准规定了对施工组织设计(方案)审查的内容、要点和步骤。
本标准适用于施工阶段监理过程中对施工组织设计(方案)的审查活动。
2 规范性引用文件<<建设工程监理规范>> (GB50319-2000)江苏省建筑工程施工阶段现场用表3 定义施工组织设计:指由施工(承包)单位在工程开工前编制的全面指导施工的文件,并包括某些重点部位、关键工序的施工方案。
4 职责4.1 总监理工程师对施工组织设计(方案)审查的组织实施和签认批准。
4.2 专业监理工程师参加施工组织设计(方案)审查。
5 工作程序5.1 施工组织设计审查程序施工组织设计审查程序(见图1)图 1 施工组织设计审查程序5.1.1 承包单位必须完成施工组织设计的编制及自审工作,并填写《施工组织设计(方案)报审表》(监理表式A3.1)报送项目监理机构。
5.1.2 总监理工程师应在约定时间内,组织专业监理工程师审查,提出审查意见后,由总监理工程师审查批准。
需要承包单位修改时,由总监理工程师签发书面的意见,退回承包单位修改后再报审,总监理工程师应重新审定。
5.1.3 已审定的施工组织设计由项目监理机构报送建设单位。
5.1.4 承包单位应按审定的施工组织设计文件组织施工。
如需对其内容做较大变更,应在实施前将变更内容书面报送项目监理机构重新审定。
5.1.5 对规模大、机构复杂或属新结构、特种结构的工程,项目监理机构应在审查施工组织设计后,报送监理单位技术负责人审查,其审查意见由总监理工程师签发。
必要时与建设单位协商,组织有关专家会审。
《建筑施工组织设计实训》岗前培训指导书(建筑工程施工组织设计编制)一、编制步骤施工组织编制步骤如图1所示。
图1 施工组织设计编制步骤二、基本结构2。
1 编制依据2.2 工程概况1 工程建设概况2 工程建筑设计概况3 工程结构设计概况4 建筑设备安装概况5自然条件6 工程特点和项目实施条件分析2。
3 施工部署1 建立项目管理组织2 项目管理目标3 总承包管理4 各项资源供应方式5 施工流水段的划分及施工工艺流程2。
4 主要分部分项工程的施工方案2。
5 施工准备工作计划1 施工准备工作计划具体内容2 施工准备工作计划2。
6 施工平面布置1 施工平面布置的依据2 施工平面布置的原则3 施工平面布置内容4 设计施工平面图步骤5 施工平面图输出要求6 施工平面管理规划2。
7 施工资源计划1 劳动力需用量计划2 施工工具需要量计划3 原材料需要量计划4 成品、半成品需要量计划5 施工机械、设备需要量计划6 生产工艺设备需要量计划7 测量装置需用量计划8 技术文件配备计划2。
8 施工进度计划1 编制施工进度计划依据2 施工进度计划编制步骤3 施工进度计划编制内容4 制订施工进度控制实施细则2.9 施工成本计划1 施工成本计划2 编制施工成本计划步骤3 施工成本控制措施4 降低施工成本技术措施计划2.10 施工质量计划及保证措施1 编制施工质量计划的依据2 施工质量计划内容2 质量保证措施2。
11 职业安全健康管理方案1 施工安全计划内容2 制定安全技术措施2.12 环境管理方案1 施工环保计划内容2 施工环保计划编制的步骤3 施工环保管理目标3 环保组织机构4 环保事项内容和措施2。
13 施工风险防范2.14 项目信息管理规划2.15 新技术应用计划2。
16 主要技术经济指标2.17 施工方案编制计划三、基本内容要求3.1 编制依据1施工组织总设计.建设项目施工组织总设计编制单位、编制日期、审批情况和审批日期。
单位工程施工组织设计实训任务书(一)设计原则熟悉单位工程施工的有关原始资料,准确计算工程量或取用预算文件中的工程量,根据现行建筑安装施工综合定额和当地当时实际生产水平,计算劳动量,确定施工班组人数和各项工项目施工延续时间,选择合理的、先进的施工方案,准确把握各施工过程之间的逻辑关系,编制切合工程实际单位工程施工组织设计。
(二)有关设计方法指导1.熟悉有关原始资料1、熟悉任务书中有关工程建筑结构情况,地点特征和施工准备工作概况.2、熟悉对本设计的要求(如设计内容和设计成果等)及设计时所用的有关资料(如劳动定额、工期定额等).3、熟悉以上情况的基础上初步考虑施工方案。
2.施工组织设计内容1、工程概况工程概况主要包括工程特点、地点特征和施工条件等.1)工程特点a、工程建设:主要包括拟建工程的建设单位、工程性质、名称、用途工程造价、开竣工日期、设计及施工单位等。
b、设计:主要包括平面组合、建筑面积、层数、层高、总高、总宽、总长,室内外装修的构造及做法等.c、结构设计:主要包括基础类型及埋深,主体结构的类型,墙、柱、梁、板的材料及截面尺寸,预制构件、楼梯形式等。
d、施工特点:主要包括工程施工的重点、关键。
2)地点特点主要包括拟建工程的位置、地形、地质、地下水位、水质、水质气温、冬雨期间、主导风向、地震烈度等.3)施工条件主要包括“三通一平"情况,交通动输条件、资源供应的情况、施工单位机械、设备、劳动力的落实情况、现场临时设施等.2、施工方案及施工方法拟定施工方法时,着重考虑影响整个单位工程施工的全部分项工程的施工程序和施工流向,多层建筑除了突出平面上的流向外还应突出分层施工的施工流向。
(1)确定施工项目根据工程设计概况和工程量一览表,将单位工程划分为分部工程和施工过程,再考虑施工过程的合并和分解,确定施工项目.(2)基础工程基槽开挖方法,基础工程施工顺序,施工流向,施工段划分,组织流水施工的基本思路,回填土的施工方法,保证工程质量的措施。
施工组织设计1、编制依据1.、湖南省郴州桂阳至嘉禾二级公路工程K2+000~K3+000工程招标文件,设计图纸及施工技术规范。
2、现行设计规范,施工规范,验收标准及有关文件。
3、对施工现场的实际勘测和调查所获得的资料。
4、本企业技术能力,设备状态,管理水平及施工经验5、相关国家,部委颁发的其他规范和标准。
2、编制原则1、严格执行与本工程有关的国家、部委及湖南省制定颁布的规范、规程、技术标准和法规文件等。
2、响应招标文件的要求,确保实现业主制定的工期,质量,安全,环保,文明施工等各方面目标。
3、根据工程实际情况,合理安排施工顺序,运用网络计划技术控制施工进度,运用网络计划技术控制施工进度,进行平行流水及均衡施工。
4、恰当地安排冬、雨季施工项目,增加全年连续施工日数,应把那些确有必要而又不因冬、雨季施工而带来技术复杂和造价提高地工程列入冬、雨季施工,全面平衡人工、材料的需用量,提高施工的均衡性。
5、合理配置生产要素,尽量减少工程消耗,降低生产成本。
6、安排有同类或类似工程施工经验的专业队伍,按照业主的要求组织专业化施工。
7、明确安全目标,采用可靠的安全措施,确保安全施工。
8、施工中做到文明施工,争创“文明施工工地”。
工程概况一、工程概况桂阳至嘉禾公路东起桂阳黄腊塘,续郴州—桂阳高等级公路,西至嘉禾县城,是湖南省道S322线(原1806线)的一段,是郴州市通往永州、广西的重要经济干线。
在湖南省1999—2020年公路网规划和湖南2010年综合交通能信网规划中,本公路属于湖南省纵五横主干线公路网第五横的组成部分,是湖南南部唯一的的东西向公路通道,它与国道G107线和京珠高速公路形成完整的完整的两纵一横框架,战略位置十分重要,已列入湖南省“十五”期公路重点建设项目。
本标段为此公路第一合同段K2+000 ~k3+000段,全长1公里。
1、地形地貌沿线路段地处平原——丘陵——山地地带,公路沿线一般海拔162米到373米,地形起伏较大,坡度较大,自然坡体脚稳定。
2. IS《建筑施工组织与设计》课程设计指导书王伯林夏群编制常州大学环境与安全工程学院土木工程系2・〈建筑施工组织与设计>课程设计任务书1、 设计内容:见设计图纸.2、 土木工程施工课程设计的成果包括:(1) 单位工程施工方案说明书(2) 单位工程施工平面布置图(3) 单位工程施工进度表(时标网络图)3、 对设计成果的要求:3.1 土木工程施工课程设计说明书要求见常州大学课程设计教学指导手册。
目录正文正文格式要求:正文内容参照《常州大学毕业设讣(论文)》排版要求,正文内容:1)2)3)4)5)6)7) 3.2施工平面布置图设计要求:绘制比例为1: 200. A3图纸打印稿或手绘图。
3.3施工进度计划表(时标网络图)1) 工序上要标注工序需称、历时,时标采用日历坐标(含年、月):2) 关键线路应置于显著的中心位置,井用粗线或彩色线条表示:3) 要求绘制在适肖规格尺寸的方格纸上或用EXCEL 绘制(成果须打印),图面整洁,布图合理,线条粗细、字体及符号大小适肖:3.4施工进度计划表(横道图)设计要求:打印稿 工程概况施工方案选择主要技术、质量措施施工进度il •划施工平面图布置劳动力、材料、机械需用量讣划安全文明施工措施常州大学环境与安全工程学院土木工程系2012年12月2・《建筑施工组织与设计》课程设计指导书一、 目的与任务㈠目的建筑施工组织设汁是在建筑施工技术、施工组织管理课程学完之后,对施工组织和管理 技术知识的综合应用,是一个重要的实践性教学环节,是施工组织管理技术应用训练的一个 重要内容。
其目的是结合实际工程选择施工方案,组织和开展施工活动,着重训练学生观察、 分析解决问题的能力。
对工程施工组织管理等方面综合分析提出解决方案,并运用所学知识, 对其进行系统化、专业化、科学化组织,形成切实可行的有效计划。
施工组织设计文件是指 导现场施工活动的重要技术文件,学生应根据单位工程的具体特点、建设要求、施工条件和 施工管理要求等方而设计。
工程施工组织设计编制作业指导书一、指导思想工程施工组织设计是工程实施过程中的重要环节,是保证工程顺利进行和高质量完成的关键。
编制工程施工组织设计作业指导书,旨在规范工程施工组织设计的流程和要求,确保各方面工作得到有效协调和控制,提高工程管理的水平和效率。
二、编制目的1.明确责任:明确各责任部门和人员的职责和权限,明确工作目标和时间节点,确保工作按时完成。
2.保证安全:做好施工组织设计中的安全风险评估和控制措施,遵守相关法律法规和标准要求,确保施工过程安全可靠。
3.提高效率:优化施工方法和流程,合理安排施工工期和资源,提高工程施工效率。
4.保证质量:结合工程的特点和要求,制定详细的施工方案和施工组织设计,确保工程质量符合设计要求。
三、编制要求1.充分了解工程情况:编制施工组织设计前,要充分了解工程的性质、规模、施工场地和环境等相关情况,确保编制出的设计符合实际施工条件。
2.综合考虑各方需求:施工组织设计应综合考虑业主、设计单位、监理单位和施工单位等各方的需求,确保设计方案的可行性和协调性。
3.合理安排施工流程:根据工程特点和要求,合理安排施工流程,明确关键节点和工序的顺序和时序,确保施工进度的合理安排。
4.科学选用施工方法:根据工程情况和要求,科学选用适当的施工方法和工艺流程,确保施工过程的高效和质量。
5.风险评估和控制:对施工过程中可能存在的安全、技术和环境等方面的风险进行评估和控制,制定相应的应急预案和安全规范,确保施工过程的安全可靠。
6.明确施工资源:明确施工所需的人力、物力和财力资源,合理调度和利用资源,确保施工过程的高效和经济。
7.质量控制措施:制定详细的质量控制措施和施工规范,确保施工过程的质量符合设计要求。
8.合理编制施工组织设计图纸和资料:编制施工组织设计图纸和技术资料时,应符合相关标准和规范要求,确保施工过程的可操作性和有效性。
四、编制内容1.工程基本信息:包括工程名称、地点、性质、规模等基本信息。
施工组织设计是研究施工前提、选择施工筹画、对工程施工全过程实施组织和管理的指导性文件,是编制工程投资估算,设计概算和招标投标文件的重要依照。
经由过程该设计,使学生熟悉和控制水利枢纽工程施工组织设计的基来源差不多理、方法和步调,控制工程概算编制的道理、步调和方法,学会应用定额。
经由过程该设计,培养学生应用所学理论常识进行综合分析和解决实际工程问题的才干;慢慢培养和进步学生在设计、运算、画图、查阅材料、应用规范等方面的才干。
本设计包含施工导截流、料场的选择与开采、主体工程施工、施工交通运输、施工关心企业、施工总安排、施工总进度、重要技巧供给、设计概算等内容。
1、媒介:设计义务的来源、目标、意义和依照;工程概况(内容、范畴、天然状况等);本项设计的工程范畴及技巧要求等。
2、国表里类似工程技巧综述:3、设计的基来源差不多则和指导思惟:1、施工前提(1)工程前提●提出工程的地舆地位、地点河道以及交通情形和高低游场地情形。
●提出枢纽建造物的构成、型式、重要尺寸及工程量。
●提出重要建造材料及施工中所需大年夜宗材料的来源和供给前提以及水源、电源的情形,本地的修配和加工才干。
(2)天然前提概述地势,地质情形,水文气候特点以及高低游水利水电工程对本工程施工的妨碍。
如气温、地温、水温、冰情、冻层、冻结及解冻时刻,最大年夜风速等等。
2、施工导截流 (1)导流标准●提出施工时段的划分和洪水成果。
北方地区一样都划分为四个时段, 即春 汛期、夏(大年夜)汛期,秋汛期和枯水期。
各时段的起止时刻依照气候和水文特点确信。
依照桃花地区的水文气候特点,各时段的划分如下:春汛期 夏汛期 秋汛期 枯水期4 月 1 日 ~5 月 31 日6 月 1 日 ~9 月 10 日 9 月 11 日~10 月 31 日 11 月 1 日~次年 3 月 31 日●确信导流建造物的级别确信导流建造物级其余目标在于确信导流标准。
所谓导流标准确实是导流建 筑物的设计洪水标准,即洪水频率标准。
