剪力墙裂缝处理方案样本
- 格式:doc
- 大小:27.00 KB
- 文档页数:8
剪力墙裂缝修补方案228.doc一:问题描述剪力墙在使用过程中出现裂缝,需要进行修补。
二:问题分析1. 裂缝产生原因分析a. 墙体质量问题b. 地基问题c. 设计问题2. 裂缝分类及危害分析a. 垂直裂缝b. 斜裂缝c. 水平裂缝三:修补方案1. 基本原则a. 清除裂缝周围杂物b. 补强剪力墙2. 具体步骤a. 清理裂缝b. 补强剪力墙c. 加固地基d. 处理设计问题四:施工要求1. 修补材料选择a. 填充材料b. 补强材料2. 施工工艺a. 修补施工序列b. 施工工具及设备要求五:质量控制1. 现场检验a. 施工前验收b. 施工期间质量检查c. 施工后验收2. 质量要求a. 裂缝修补的平整度b. 补强剪力墙的抗压能力六:安全措施1. 施工人员安全a. 佩戴安全帽b. 使用防护装备2. 周边环境保护a. 防止粉尘飞扬b. 处理废弃材料七:工期及成本估算1. 工期计划a. 施工阶段划分b. 施工周期评估2. 成本估算a. 修补材料费用b. 人工费用八:附件1. 施工图纸2. 修补材料说明书九:法律名词及注释1. 承重墙:用于承受和传递建筑结构荷载的墙体。
2. 裂缝:建筑物或构筑物结构出现的破损或断裂。
一:裂缝修补问题描述剪力墙在使用过程中出现裂缝,需要进行修补。
二:裂缝产生原因分析1. 墙体质量问题a. 施工过程不规范导致墙体质量不达标b. 施工时使用劣质材料导致墙体强度不足2. 地基问题a. 土壤沉降导致墙体变形b. 地基承载力不足导致墙体开裂3. 设计问题a. 剪力墙设计不合理导致应力集中b. 隐患未及时发现和处理导致裂缝扩大三:裂缝分类及危害分析1. 垂直裂缝a. 由墙体拉伸或压缩引起b. 危害:影响墙体稳定性,导致墙体倒塌的风险2. 斜裂缝a. 由剪切力引起b. 危害:影响墙体整体强度,降低抗震能力3. 水平裂缝a. 由墙体水平位移引起b. 危害:影响墙体的整体稳定性,增加地震破坏风险四:裂缝修补方案1. 基本原则a. 清除裂缝周围杂物,保持清洁b. 补强剪力墙,提高墙体强度2. 具体步骤a. 清理裂缝b. 补强剪力墙c. 加固地基d. 处理设计问题五:施工要求1. 修补材料选择a. 填充材料:使用高强度、耐久性好的修补材料b. 补强材料:选择适当的加固材料,提高墙体整体强度2. 施工工艺a. 修补施工序列:按照先填充裂缝、再补强剪力墙、最后加固地基的顺序进行施工b. 施工工具及设备要求:选择适当的工具和设备进行施工,确保施工质量六:质量控制1. 现场检验a. 施工前验收:确保准备工作完成,符合要求b. 施工期间质量检查:定期检查施工质量,及时发现问题并进行调整c. 施工后验收:确保修补效果符合要求,达到预期效果2. 质量要求a. 裂缝修补的平整度:保证修补后的墙体表面平整、无明显凹凸b. 补强剪力墙的抗压能力:提高剪力墙的抗压能力,满足设计要求七:安全措施1. 施工人员安全a. 佩戴安全帽:确保施工人员头部安全b. 使用防护装备:根据具体工作环境选择适当的防护装备2. 周边环境保护a. 防止粉尘飞扬:施工过程中采取措施,防止粉尘污染周边环境b. 处理废弃材料:按照规定进行废弃材料的处理,保护环境八:工期及成本估算1. 工期计划a. 施工阶段划分:根据具体工作内容划分施工阶段b. 施工周期评估:根据工程规模和实际施工情况进行施工周期评估2. 成本估算a. 修补材料费用:根据所选修补材料的价格和用量进行费用估算b. 人工费用:根据施工人员数量和工作时间进行费用估算九:附件1. 施工图纸2. 修补材料说明书十:法律名词及注释1. 承重墙:用于承受和传递建筑结构荷载的墙体。
地下室剪力墙裂缝处理方案(总2页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除地下室侧墙裂缝处理方案1、裂缝情况好润佳商业广场地下室负二层西向剪力墙外模板拆除后,经现场查看,剪力墙出现了极少数细微裂缝,裂隙的宽度不大,为竖向裂缝,缝长1~2m 左右,两端逐渐变细消失。
2、产生原因分析发现裂缝时,仅施工地下室负一层结构,所以不是外部荷载引起的裂缝。
通过分析,我项目部认为这些裂缝属于混凝土收缩裂缝,不影响主体结构安全。
这些裂缝产生的原因可能有以下三个方面:①、地下室剪力墙采用泵送混凝土,由于泵送混凝土坍落度大,水灰比过高,易导致收缩增加,裂缝可能性加大。
②、地下室剪力墙浇捣时温度较高,日均气温都在20多度以上,浇捣完成以后不久,气温骤降至几度,温差过大产生温度收缩应力导致墙体开裂。
③、拆模时间过早,使混凝土过早暴露在室外环境中,造成混凝土内外温差大,产生收缩裂隙。
3、处理措施①、剪力墙拆模后派专人仔细检查,对有裂缝的部位用粉笔标记并记录;②、沿缝隙切除15mm~20mm深、20mm~30mm宽的V型槽,槽内混凝土面应修理平整并清洗干净。
③、采用聚合物水泥胶泥嵌入槽内压实,并用抹子或刮刀刮平。
④、在补平的裂缝位置做200宽水泥基防水涂料。
4、后期施工防范材料方面:①、加强与混凝土供应商的技术交流沟通,督促供应商合理选用原材料?,水泥宜选用水化热较低的水泥;强度较高的水泥能减少水泥用量,有利于防裂;②、外加剂选用减水率较高的高效减水剂以及性能优越的膨胀剂;③、严格控制水灰比,水灰比的降低,将会提高混凝土的弹性模量,提高其抗裂性能;④、在保证混凝土质量的前提下,尽量降低水泥、砂含量,提高石子用量。
施工控制方面:①、加强混凝土到场后的塌落度检测,混凝土到场后塌落度不大于180mm,商品混凝土严禁私自加水;②、浇捣过程中振动棒要做到“快进慢出”,严禁“过振”导致混凝土骨料沉积、“漏振”导致混凝土不密实;③、延缓拆模时间,墙板内部与表面温差小于10°C以下时方可拆模。

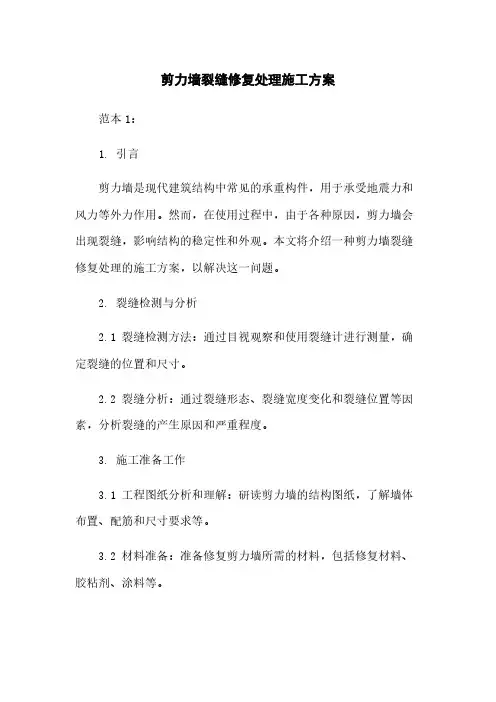

剪力墙裂缝修复处理施工方案范本1:1. 引言剪力墙是现代建筑结构中常见的承重构件,用于承受地震力和风力等外力作用。
然而,在使用过程中,由于各种原因,剪力墙会出现裂缝,影响结构的稳定性和外观。
本文将介绍一种剪力墙裂缝修复处理的施工方案,以解决这一问题。
2. 裂缝检测与分析2.1 裂缝检测方法:通过目视观察和使用裂缝计进行测量,确定裂缝的位置和尺寸。
2.2 裂缝分析:通过裂缝形态、裂缝宽度变化和裂缝位置等因素,分析裂缝的产生原因和严重程度。
3. 施工准备工作3.1 工程图纸分析和理解:研读剪力墙的结构图纸,了解墙体布置、配筋和尺寸要求等。
3.2 材料准备:准备修复剪力墙所需的材料,包括修复材料、胶粘剂、涂料等。
3.3 施工设备和工具准备:准备所需的施工设备和工具,包括刷子、刮刀、电钻等。
4. 施工步骤4.1 清理裂缝:使用刮刀和刷子清理裂缝,确保裂缝表面清洁。
4.2 补充胶粘剂:将胶粘剂填充到裂缝中,使其充分填满整个裂缝。
4.3 补充修复材料:将修复材料涂抹到裂缝上,平整裂缝表面并与周围墙体形成一致。
4.4 修饰涂料处理:使用修饰涂料对修复部位进行处理,使其与原墙体颜色和质地一致。
5. 安全措施5.1 建立安全警示标志:在施工区域设置明显的安全警示标志,提醒他人注意施工工作。
5.2 使用个人防护装备:施工人员应佩戴安全帽、工作手套和防尘口罩等个人防护装备。
6. 质量验收6.1 裂缝检测:使用裂缝计对修复后的裂缝进行测量,确保裂缝的宽度符合规范要求。
6.2 外观检查:对修复后的墙体外观进行检查,确保修复效果美观。
本文档涉及附件:无本文所涉及的法律名词及注释:无范本2:1. 引言剪力墙是建筑结构中常见的一种构件,用于抵抗地震力和风力等外力作用。
然而,在使用过程中,剪力墙可能会出现裂缝,这不仅对结构的稳定性产生影响,还影响建筑的外观。
为了解决这一问题,本文介绍了一种剪力墙裂缝修复处理的施工方案。
2. 裂缝检测与分析2.1 裂缝检测方法:通过目视观察和使用裂缝计进行测量,确定裂缝的位置和尺寸。
剪力墙局部裂缝加固处理方案一、沉陷(塑性)收缩裂缝原因分析1.裂缝产生原因是流动性过大和流动性不足以及不均匀,在凝结硬化前没有沉实或者沉实不够,当混凝土沉陷时受到钢筋、模板移动沉陷所致。
裂缝在混凝土浇筑后1~3h出现,裂缝的深度通常达到钢筋上表面。
2.裂缝产生原因是由于商品混凝土缓凝剂添加过多,混凝土尚未凝固的情况下,松动对拉螺栓、模板拆除使混凝土造成塌陷而产生水平裂缝。
本工程即属此例。
且由于发现较早,及时阻止了工人的进一步拆除作业,在其他晚拆模的墙体均未发现裂缝的存在。
经现场检查,出现裂缝的部位均出现在剪力墙水平钢筋处,这也验证了由于拆模过早造成墙身裂缝的推论。
二、裂缝的处理方案选择1.一般性的裂缝坏损可以采用化学压力灌浆法进行灌补修复。
荐选择的材料有:YJS-401灌浆树脂胶、YJS-400封缝胶、YJS-自动压力灌浆器及其配件等(本项目选择此类方案)。
2.如果剪力墙裂缝面积很大,坏损严重,则应采取粘贴碳纤维加固补强措施。
推荐选择的材料有: YJS-601碳纤维浸渍胶、YJS-602碳纤维底胶、YJS-603找平胶、ECM环氧修补砂浆、EC2000-RC聚合物加固砂浆等。
三、缝的处理方法1.注浆、嵌缝封堵法注浆法主要适用于对结构整体性有影响或有防渗要求的混凝土裂缝的修补,它是利用压力设备将胶结材料压入混凝土的裂缝中,胶结材料硬化后与混凝土形成一个整体,从而起到封堵加固的目的。
常用的胶结材料有水泥浆、环氧树脂、甲基丙烯酸酯、聚氨酯等化学材料。
本方案拟采用改性环氧树脂类灌浆材料,其具有较广泛的应用范围,强度、粘度、固化时间可调节。
灌浆料应满足JC/T 1041—2007《混凝土裂缝用环氧树脂灌浆材料》的要求。
环氧树脂灌浆材料浆液性能与固化物性能应符合表1、表2的规定。
表1 环氧树脂灌浆材料浆液性能2.混凝土裂缝注胶施工流程裂缝处理→粘贴注胶底座→封缝→配胶→灌胶→成品保护3.施工工序施工工艺(1)裂缝处理对于混凝土构件上的裂缝,可用钢丝刷等工具,清除裂缝表面的灰尘、浮渣等污物,然后用压缩空气将裂缝内的灰尘吹出,再用棉丝沾丙酮擦拭裂缝表面。

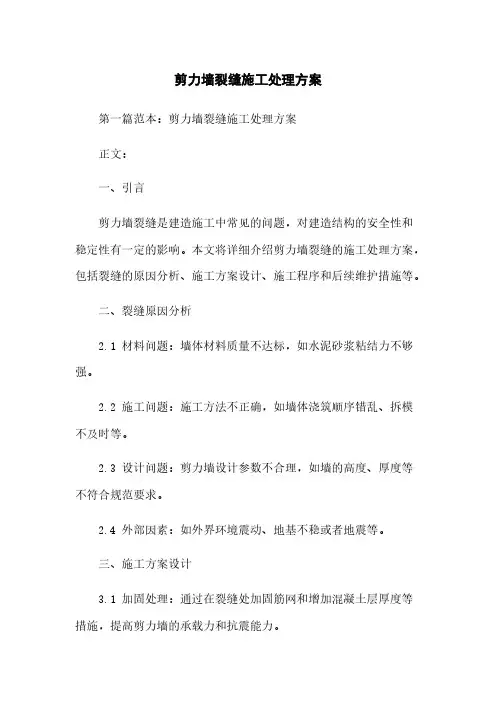

剪力墙裂缝施工处理方案第一篇范本:剪力墙裂缝施工处理方案正文:一、引言剪力墙裂缝是建造施工中常见的问题,对建造结构的安全性和稳定性有一定的影响。
本文将详细介绍剪力墙裂缝的施工处理方案,包括裂缝的原因分析、施工方案设计、施工程序和后续维护措施等。
二、裂缝原因分析2.1 材料问题:墙体材料质量不达标,如水泥砂浆粘结力不够强。
2.2 施工问题:施工方法不正确,如墙体浇筑顺序错乱、拆模不及时等。
2.3 设计问题:剪力墙设计参数不合理,如墙的高度、厚度等不符合规范要求。
2.4 外部因素:如外界环境震动、地基不稳或者地震等。
三、施工方案设计3.1 加固处理:通过在裂缝处加固筋网和增加混凝土层厚度等措施,提高剪力墙的承载力和抗震能力。
3.2 裂缝修补:使用专用的修补材料进行裂缝修补,保证修补效果和墙体的整体美观性。
3.3 拆除重建:对于严重影响剪力墙结构安全性的裂缝,需要拆除重建,确保墙体的整体稳定性。
四、施工程序4.1 施工前准备:制定详细的施工计划和施工图纸,并进行材料和设备的准备。
4.2 现场施工:按照施工方案进行裂缝处理,保证施工质量和安全性。
4.3 施工验收:对施工后的剪力墙进行验收,确保处理效果符合设计要求。
五、后续维护措施5.1 定期检查:对剪力墙进行定期检查,发现问题及时处理,避免裂缝再次浮现。
5.2 严禁过载:注意不要超过墙体的承载能力,避免造成新的裂缝。
5.3 建立档案:建立完善的剪力墙档案,记录施工细节和维护情况。
六、本所涉及附件1. 设计图纸2. 施工方案3. 施工验收记录表七、本所涉及的法律名词及注释1. 剪力墙:指承受水平荷载的墙体结构,能够提供结构的稳定性和抗震能力。
2. 混凝土:一种由水泥、砂、石料和水按一定比例配制而成的人造建造材料。
第二篇范本:剪力墙裂缝施工处理方案正文:一、引言剪力墙裂缝是建造施工中常见的问题,对建造结构的安全性和稳定性有一定的影响。
本文将详细介绍剪力墙裂缝的施工处理方案,包括裂缝的原因分析、施工方案设计、施工程序和后续维护措施等。

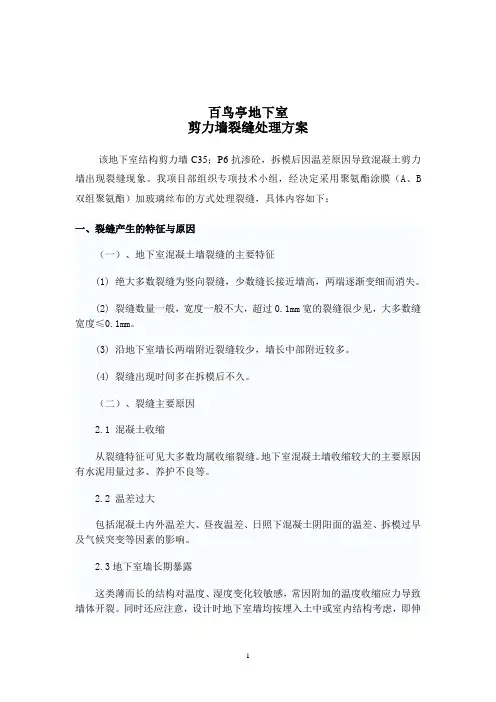

百鸟亭地下室剪力墙裂缝处理方案该地下室结构剪力墙C35;P6抗渗砼,拆模后因温差原因导致混凝土剪力墙出现裂缝现象。
我项目部组织专项技术小组,经决定采用聚氨酯涂膜(A、B 双组聚氨酯)加玻璃丝布的方式处理裂缝,具体内容如下:一、裂缝产生的特征与原因(一)、地下室混凝土墙裂缝的主要特征(1) 绝大多数裂缝为竖向裂缝,少数缝长接近墙高,两端逐渐变细而消失。
(2) 裂缝数量一般,宽度一般不大,超过0.1mm宽的裂缝很少见,大多数缝宽度≤0.1mm。
(3) 沿地下室墙长两端附近裂缝较少,墙长中部附近较多。
(4) 裂缝出现时间多在拆模后不久。
(二)、裂缝主要原因2.1 混凝土收缩从裂缝特征可见大多数均属收缩裂缝。
地下室混凝土墙收缩较大的主要原因有水泥用量过多、养护不良等。
2.2 温差过大包括混凝土内外温差大、昼夜温差、日照下混凝土阴阳面的温差、拆模过早及气候突变等因素的影响。
2.3地下室墙长期暴露这类薄而长的结构对温度、湿度变化较敏感,常因附加的温度收缩应力导致墙体开裂。
同时还应注意,设计时地下室墙均按埋入土中或室内结构考虑,即伸缩缝最大间距为30m。
实际施工中很难做到墙完成后立即回填土和完成顶板,因此实际工程应取最大伸缩缝间距20m。
这也是地下室墙裂缝普遍的一个因素。
2.5 混凝土施工质量差目前地下室普遍采用泵送混凝土,由于泵送混凝土坍落度大,也导致收缩增加,裂缝可能性加大。
二、处理方法与工程实例目前常用的地下室混凝土墙裂缝的处理方法有以下两种。
有的工程采用两种方法同时使用,效果良好。
1、表面涂抹法常用材料有环氧树脂类、氰凝、聚氨酯类等。
混凝土表面应坚实、清洁,有的表面根据材料要求还要求干燥。
以涂抹环氧树脂类为例,其处理要点是先清洁需处理的表面,然后用丙酮或二甲苯或酒精擦洗,待干燥后用毛刷反复涂刷环氧浆液,每隔3~5min涂一次,至涂层厚度达到1mm左右为止。
国外曾报道用这种处理方法的环氧浆液渗入深度可达16~84mm,能有效防止渗漏。
后砌墙与剪力墙接缝处抹灰开裂修复方案范本金丝桥危房拆扩建工程(a、b幢),由温州市直房地产开发有限公司建设,福建省闽清第一建筑工程公司承建,浙江处州建设管理有限公司监理,本工程总建筑面积37820㎡,地下室一层,地下室平时为车库,战时为防空地下室,在施工过程,因个别管道预埋遗漏,造成有个别人防墙位置有后开孔想象,对于后开孔的位置按以下方法处理:在地下室b-m~b-n轴交b-13轴原有的智能化管线处凿开一个400____400洞口,凿毛,将φ12的钢筋植入墙中,双排,呈井字型,无缝钢管与10cm高、6mm厚钢板密闭翼环双面满焊,在无缝钢管套管外围用2根圆钢绕其一周,用电焊机满焊,随后将无缝钢管套管外围φ12圆钢与井字型φ12钢筋网焊接固定,如下图。
最后用模板将洞口前后封住,留个小口,用c40混凝土加微膨胀剂注入洞口,待强度达到要求后,将模板拆除,洒水养护三天。
该处理方案请相关单位审核。

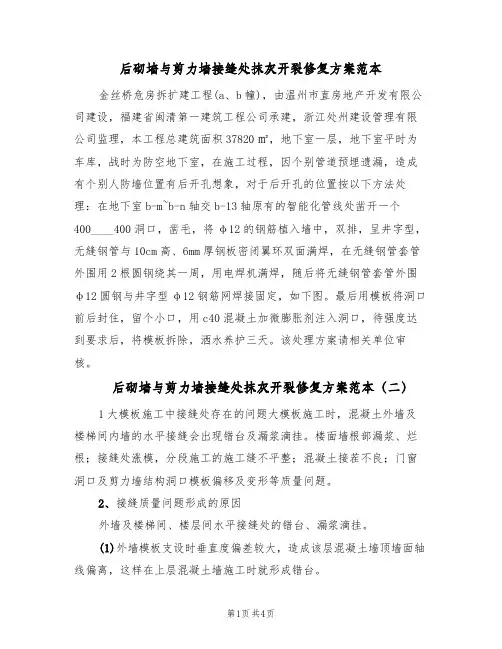

后砌墙与剪力墙接缝处抹灰开裂修复方案范本(二)1大模板施工中接缝处存在的问题大模板施工时,混凝土外墙及楼梯间内墙的水平接缝会出现错台及漏浆滴挂。
楼面墙根部漏浆、烂根;接缝处涨模,分段施工的施工缝不平整;混凝土接茬不良;门窗洞口及剪力墙结构洞口模板偏移及变形等质量问题。
2、接缝质量问题形成的原因外墙及楼梯间、楼层间水平接缝处的错台、漏浆滴挂。
(1)外墙模板支设时垂直度偏差较大,造成该层混凝土墙顶墙面轴线偏离,这样在上层混凝土墙施工时就形成错台。
(2)外墙模板支设时垂直度无偏差,而在混凝土浇捣过程中,由于模板支撑刚度不足而造成墙顶线偏移,这样上下层墙间就形成错台。
(3)由于下层墙顶部模板移位,而在上层墙模板支设时为保证轴线位置的正确,就须剔接茬处的外凸部分,这样在模板与墙面接缝处粘贴海绵条不良的情况下就会产生漏浆和滴挂现象。
(4)由于下层墙体混凝土浇捣标高不到位,在上层墙体模板支设时,可能造成局部模板那底部与下层混凝土间的脱节,在浇捣混凝土时想成漏浆和滴挂,并可能造成局部混凝土的蜂窝麻面。

地下室经开未来城一标段剪力墙裂缝处理方案编制人:审核人:审批人:众科建设集团有限公司经开未来城一标段项目经理部月11年2013.专业文档供参考,如有帮助请下载。
.经开未来城一标段地下室剪力墙裂缝处理方案;C5017点开始浇筑A栋外剪力墙该地下室结构与2013年8月16日下午栋负二层剪力墙、柱,负一层梁板砼,砼标号分别A月17日浇完P8抗渗砼,8日拆模,拆模后因温差原因8月21、;P8、C50C35。
混凝土成型后于为:C50建设单位工程及导致混凝土剪力墙出现裂缝现象。
经总承包单位、监理工程师、我项目部组设计院共同协商一致,要求我项目部针对该事项作出专项处理方案,双组聚氨酯)加玻璃丝布的方A、B织专项技术小组,经决定采用聚氨酯涂膜(式处理裂缝,具体内容如下:一、裂缝产生的特征与原因(一)、地下室混凝土墙裂缝的主要特征绝大多数裂缝为竖向裂缝,多数缝长接近墙高,两端逐渐变细而消失。
(1) 大多数缝0.3mm宽的裂缝很少见,(2) 裂缝数量较多,宽度一般不大,超过宽度≤0.2mm。
(3) 沿地下室墙长两端附近裂缝较少,墙长中部附近较多。
裂缝出现时间多在拆模后不久。
(4)(二)、裂缝主要原因混凝土收缩 2.1地下室混凝土墙收缩较大的主要原因从裂缝特征可见大多数均属收缩裂缝。
有水泥用量过多、养护不良等。
2.2 未设置施工缝20《混凝土结构设计规范》规定:现浇钢筋混凝土墙伸缩缝的最大间距为需要指出的是,,但实际工程中墙长均超过此规定。
(室内或土中)(露天)~30m 这是墙较地下室墙的水平钢筋仍按构造配置,一些工程设计突破了规范规定后,易裂缝的又一因素。
温差过大 2.3专业文档供参考,如有帮助请下载。
.拆模过早昼夜温差、日照下混凝土阴阳面的温差、包括混凝土内外温差大、及气候突变等因素的影响。
2.4 地下室墙长期暴露常因附加的温度收缩应力导致这类薄而长的结构对温度、湿度变化较敏感,即伸同时还应注意,设计时地下室墙均按埋入土中或室内结构考虑,墙体开裂。

剪力墙有裂缝怎么处理、修补方案范本1:一、剪力墙有裂缝怎么处理、修补方案1.1 问题描述剪力墙是建筑结构中常用的一种抗震构件,在承受水平荷载时起到稳定结构的作用。
然而,剪力墙在使用过程中可能会出现裂缝问题,给建筑结构的安全性带来隐患。
本章将介绍剪力墙裂缝的处理方法及修补方案。
1.2 裂缝类型分析根据裂缝的形成原因和裂缝的形态,剪力墙的裂缝可以分为以下几种类型:竖向裂缝、水平裂缝、斜向裂缝和开裂缝。
本节将详细介绍各种裂缝类型的特征和成因。
1.2.1 竖向裂缝竖向裂缝是指沿剪力墙垂直方向出现的裂缝,一般由于剪力墙受到弯矩作用或局部荷载过大而引起。
竖向裂缝的特征是裂缝线条直线,宽度较小。
1.2.2 水平裂缝水平裂缝是指平行于剪力墙水平方向出现的裂缝,一般由于剪力墙受到水平方向的荷载作用或地震力引起。
水平裂缝的特征是裂缝线条水平,宽度较小。
1.2.3 斜向裂缝斜向裂缝是指沿剪力墙倾斜方向出现的裂缝,一般由于剪力墙的位移变形引起。
斜向裂缝的特征是裂缝线条斜向倾斜,宽度较小。
1.2.4 开裂缝开裂缝是指裂缝的两侧开裂,形成一道明显的间隙。
开裂缝一般由于剪力墙受到水平荷载作用或柱子与剪力墙之间的刚性连接不足引起。
1.3 处理方法及修补方案1.3.1 竖向裂缝的处理方法及修补方案对于竖向裂缝,可采用以下几种处理方法及修补方案:(1) 修补材料的选择:根据裂缝的宽度和深度,选择合适的修补材料,如聚合物修补剂、水泥修补剂等。
(2) 清理裂缝:使用清洁工具将裂缝处的杂物清理干净,保证修补材料的粘结性。
(3) 填充裂缝:将选定的修补材料填充到裂缝中,用专用工具将修补材料压实。
(4) 平整表面:修补完裂缝后,使用抹刀将表面平整,保证修补部位与周围墙面的一致性。
1.3.2 水平裂缝的处理方法及修补方案对于水平裂缝,可采用以下几种处理方法及修补方案:(1) 使用胶水:将胶水涂在裂缝处,使其填满裂缝,增强连续性。
(2) 短钢筋加固:在裂缝处埋入短钢筋,增加墙体的抗震性能。
经开将来城一标段地下室
剪
力
墙
裂
缝
处
理
方
案
编制人:
审核人:
审批人:
众科建设集团有限公司
经开将来城一标段项目经理部
11月
经开将来城一标段地下室
剪力墙裂缝解决方案
该地下室构造与8月16日下午17点开始浇筑A栋外剪力墙C50;P8抗渗砼,8月17日浇完A栋负二层剪力墙、柱,负一层梁板砼,砼标号分别为:C50;P8、C50、C35。
混凝土成型后于8月21日拆模,拆模后因温差因素导致混凝土剪力墙浮现裂缝现象。
经总承包单位、监理工程师、建设单位工程及设计院共同协商一致,规定我项目部针对该事项作出专项解决方案,我项目部组织专项技术小组,经决定采用聚氨酯涂膜(A、B双组聚氨酯)加玻璃丝布方式解决裂缝,详细内容如下:
一、裂缝产生特性与因素
(一)、地下室混凝土墙裂缝重要特性
(1) 绝大多数裂缝为竖向裂缝,多数缝长接近墙高,两端逐渐变细而消失。
(2) 裂缝数量较多,宽度普通不大,超过0.3mm宽裂缝很少见,大多数缝宽度≤0.2mm。
(3) 沿地下室墙长两端附近裂缝较少,墙长中部附近较多。
(4) 裂缝浮现时间多在拆模后不久。
(二)、裂缝重要因素
2.1 混凝土收缩
从裂缝特性可见大多数均属收缩裂缝。
地下室混凝土墙收缩较大重要因素有水泥用量过多、养护不良等。
2.2 未设立施工缝
《混凝土构造设计规范》规定:现浇钢筋混凝土墙伸缩缝最大间距为20(露天)~30m(室内或土中),但实际工程中墙长均超过此规定。
需要指出是,某些工程设计突破了规范规定后,地下室墙水平钢筋仍按构造配备,这是墙较易裂缝又一因素。
2.3 温差过大
涉及混凝土内外温差大、昼夜温差、日照下混凝土阴阳面温差、拆模过早及气候突变等因素影响。
2.4 地下室墙长期暴露
此类薄而长构造对温度、湿度变化较敏感,常因附加温度收缩应力导致墙体开裂。
同步还应注意,设计时地下室墙均按埋入土中或室内构造考虑,即伸缩缝最大间距为30m。
实际施工中很难做到墙完毕后及时回填土和完毕顶板,因而实际工程应取最大伸缩缝间距20m。
这也是地下室墙裂缝普遍一种因素。
2.5 混凝土施工质量差
原材料质量不良、配合比不当、使用过期UEA微膨胀剂、坍落度控制差,施工中任意加水以及混凝土养护不良等因素,均会导致混凝土收缩加大而裂缝。
此外,当前地下室普遍采用泵送混凝土,由于泵送混凝土坍落度大,也导致收缩增长,裂缝也许性加大。
二、解决办法与工程实例
当前惯用地下室混凝土墙裂缝解决办法有如下两种。
有工程采用两种办法同步使用,效果良好。
1、表面涂抹法
惯用材料有环氧树脂类、氰凝、聚氨酯类等。
混凝土表面应坚实、清洁,有表面依照材料规定还规定干燥。
以涂抹环氧树脂类为例,其解决要点是先清洁需解决表面,然后用丙酮或二甲苯或酒精擦洗,待干燥后用毛刷重复涂刷环氧浆液,每隔3~5min涂一次,至涂层厚度达到1mm左右为止。
国外曾报道用这种解决办法环氧浆液渗入深度可达16~84mm,能有效防止渗漏。
2、表面涂刷加玻璃丝布法
当前惯用有聚氨酯涂膜加玻璃丝布。
例:其施工要点如下。
将聚氨酯按甲乙组分和二甲苯按1:1.5:2重量配合比搅拌均匀后,涂布在基层表面上,规定涂层厚薄均匀,涂完第一遍后普通需要固化5h以上,基本不粘手时,再涂后来几层。
普通涂4~5层,总厚度不不大于1.5mm。
若加玻璃丝布,普通加在第2至第3层中间。
地下室墙裂缝,经设计院确认不影响构造安全,采用表面粘贴玻璃丝布法解决,效果较好。
解决时应注意玻璃丝布宜用非石蜡型解决。
被解决表面应坚实、清洁、干燥均匀打底料,凹陷不平处用腻子料修补填平,自然固化后粘贴玻璃丝布1~3层。
经总承包单位、监理工程师、建设单位工程及设计院共同协商一致批准采用聚氨酯涂膜加玻璃丝布办法施工解决。
三、质量保证办法
1、严格把好材料质量关,使用材料,具备产品合格证、阐明书和技术报告,经现场抽样复试合格后方可施工,绝不使用伪劣产品。
2、严格操作规程和技术规范,施工中不偷工减料。
3、坚持检查验收制度,坚持自检、互检和专检。
四、安全办法
1、本工程采用材料均为易燃品,施工现场及料库禁止吸烟,并备有足够数量消防器材。
2、进入施工现场合有人员均带有安全帽。
3、进入施工现场前对所有施工人员进行安全教诲,做到人人讲安全、人人保安全、将安全工作制度化、原则化、规范化。
五、文明施工管理
(一)队伍管理
1、施工人员在施工区域活动,禁止进入非施工区域。
2、所有施工人员统一工作服,列队进出施工现场。
3、施工人员进行岗前培训,遵守甲方关于规定。
(二)施工现场管理
1、易燃品与其他产品应分开存储。
2、材料堆放整洁。
3、做好现场管理,废弃物及时清运。
六、防止地下室混凝土剪力墙裂缝有效办法
(一)、剪力墙超长方面
(1) 没有充分根据时,不得任意突破设计规范关于伸缩缝最大间距规定。
应注意满足《混凝土构造设计规范》(GBJl0-89)第6.1.1条规定:"位于气候干燥地区、夏季炎热且暴雨频繁地区构造或经常处在高温作用下构造,可按照使用经验恰当减小伸缩缝间距"。
(2) 设立后浇带,以减小混凝土收缩应力。
(3) 加强水平钢筋配备。
应注意三个问题:第一,水平钢筋保护层应尽量小些;第二,防裂钢筋间距不适当太大,可采用小直径钢筋小间距配筋方式;第三,考虑温度收缩应力变化加强配筋。
(二)、材料方面
(1) 水泥:宜用低水化热、铝酸三钙含量较低、细度但是细,矿渣含量但是多水泥。
(2) 砂、石:宜用中、粗砂,含泥量不不不大于2%;石子宜用粒径较大持续级配、级配良好、含泥量不不不大于1%碎石或卵石。
(3) 掺减水剂,以减少混凝土用水量。
(4) 掺入微膨胀剂,配制成补偿收缩混凝土,国内惯用掺10%-15%UEA或l0%左右AEA。
(5) 掺用粉煤灰代替某些水泥,以减少水泥水化热温升。
(三)、施工方面
(1) 模板选用:对外露面积较大混凝土墙体、气温变化激烈季节以及冬季不适当使用钢模板。
选用木模时,应充分湿润,以利保湿和散热。
(2) 严格控制混凝土施工质量,尽量减少不均匀性。
除控制混凝土制备和运送中质量外,还要注意混凝土浇筑时防止离析,振捣密实以免墙内浮现薄弱面而产生裂缝。
(3) 依照测温记录和气象预报拟定拆模时间,保证混凝土内外温差不超过2 5℃,温度陡降不超过10℃拆模后应注意覆盖和及时养护。
(4) 浇水养护。
应保持混凝土表面持续湿润,养护时间不少于施工规范规定。
众科建设集团有限公司
