脚手架搭设要点
- 格式:doc
- 大小:17.50 KB
- 文档页数:1
脚手架的搭设要求及注意要点脚手架是一种用于快速搭建项目结构的工具,能够提供项目的基本目录结构、配置文件和一些基础代码模板,从而帮助开发者快速启动一个新的项目。
在使用脚手架搭建项目时,有一些要求和注意事项需要遵守,本文将详细介绍这些要求和注意要点。
一、脚手架的基本要求1. 稳定性和可靠性:脚手架搭建的项目应该能够在不同的环境中正常运行,同时要能够处理各种边界情况和异常情况。
2. 可扩展性:脚手架应该能够支持项目的扩展,例如添加新的模块、引入新的技术栈等。
3. 可配置性:脚手架应该提供一些配置项,以便开发者可以根据自己的需求进行个性化配置,例如选择不同的功能模块、配置不同的第三方库等。
4. 文档和示例:脚手架应该有完善的文档和示例,以便开发者快速上手和了解使用。
5. 兼容性:脚手架应该能够兼容不同的开发环境和工具链,例如支持不同的操作系统、不同的编程语言版本、不同的构建工具等。
6. 代码质量:脚手架的代码应该符合基本的编码规范和最佳实践,易于阅读、维护和扩展。
二、脚手架的注意要点1. 项目目录结构:脚手架应该提供合理的项目目录结构,包括明确的文件夹层级和命名规范。
一般来说,常见的目录结构包括src目录(存放源代码)、config目录(存放配置文件)、test目录(存放测试代码)等。
2. 配置文件:脚手架应该提供一些常用的配置文件,例如项目的webpack配置、babel配置、eslint配置等。
这样可以帮助开发者快速进行项目构建和开发,并允许根据需要进行个性化配置。
3. 初始化代码:脚手架应该提供一些基础的代码模板,例如常见的文件结构、常用工具函数等。
这些模板可以帮助开发者快速开始项目,减少重复劳动。
4. 第三方依赖:脚手架应该提供预置的常用第三方依赖,例如常用的UI组件库、网络请求库等。
这些依赖可以直接配置在脚手架中,并在初始化项目时进行安装和配置,节省开发者的时间和精力。
5. 命令行工具:脚手架可以提供一个命令行工具,通过命令行界面(CLI)来进行项目的初始化、构建和部署等操作。
扣件式钢管脚手架搭设要点1.脚手架设计:在搭设之前,需要根据工程要求进行脚手架的设计,包括工程布置、高度和尺寸等。
设计要满足安全、稳定、方便施工操作的要求。
2.脚手架要平稳:在搭设脚手架之前,需要确保地基承载力足够,能够承受脚手架和施工人员的重量。
地基要平整、坚实,确保脚手架稳定。
3.材料准备:准备足够的钢管、扣件和连接材料。
确保材料的质量符合标准,并对材料进行检查,避免使用损坏或弯曲的钢管和扣件。
4.控制脚手架高度:在搭设脚手架时,需要控制脚手架的高度。
一般情况下,脚手架高度不应超过4米,超过4米高度时,需要采取加固措施,确保脚手架的稳定性。
5.布置脚手架支架:根据设计要求,在地基上布置脚手架的主要支架,主要包括立杆、横杆和斜杆。
确保支架间距均匀,支架与支架之间的连接牢固。
6.搭设和连接:将钢管连接扣件与支架上的卡爪连接并固定。
在搭设脚手架的过程中,需要确保连接紧固,松动的连接会导致脚手架不稳定。
7.加固脚手架:对于较高的脚手架,需要加固措施,如加设水平拱撑、斜撑等,以增加脚手架的稳定性。
8.平整脚手架:在搭设脚手架后,需要对脚手架进行调整和校正。
将脚手架的水平线调整到合适位置,确保整个脚手架平整稳固。
9.安装安全设施:在脚手架搭设完成后,还需安装相应的安全设施,如脚手板、安全网、安全绳等,确保施工人员在脚手架上工作时的安全。
10.定期检查和维护:脚手架搭设完成后,需要定期检查和维护脚手架,及时发现并修复损坏的钢管和扣件,保持脚手架的稳定性和安全性。
总结起来,扣件式钢管脚手架的搭设要点包括地基平稳、脚手架高度控制、材料准备、支架布置、搭设和连接、脚手架加固、平整调整、安装安全设施以及定期检查和维护。
只有严格按照要点进行搭设,才能确保脚手架的稳定和安全,为施工人员提供良好的工作平台。
脚手架的搭设技术要点:
1、脚手架立杆的底座木板或槽钢按设计的纵向间距和横向间距正确地摆放在石灰定位线上。
2、按搭设顺序规范搭设:摆放扫地杆—逐根交叉竖立立杆,并与纵向扫地杆(离地面20cm)用直角扣件扣紧—设临时支撑拉结—装扫地小横杆并用直角扣件和立杆扣紧—内大横杆—小横杆—外大横杆—搁栅—设置连墙杆—拆除临时拉结点—设置剪刀撑—铺竹笆—设防护栏杆—挡脚板—挂设防护密目网。
3、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙杆以上二节。
4、纵向水平杆设在立杆内侧,其长度不宜小于3垮,其接长采用对接扣件。
纵向水平杆的对接应交叉布置,并不宜在同垮内。
5、横向水平杆不可设在立杆的同一侧面,并采用直角扣件,横向水平杆靠墙一端至墙装饰面的距离不应大于10cm。
6、立杆必须用连墙杆可靠连接,立杆接长除顶部可用搭接外,其余各步必须用对接扣件连接。
两根相邻立杆的接头不应设在同步内,其错开距离不宜小于50cm,顶部立杆的搭接用两个旋转扣件,其搭接长度不少于1m。
7、连墙杆或拉筋宜呈水平设置,靠近主节点的距离不宜大于30cm,脚手架底部暂不能设连接时可搭设抛撑,抛撑应用通长杆件与脚手架可靠连接。
8、剪刀撑与地面夹角应在450—600之间,其搭接长度不小于1m,并采用2个旋转扣件。
9、扣件螺栓拧紧力距掌握在45Nm—55Nm之间。
10、脚手架搭设时,每完成一步都要及时校正立杆的垂直度和大小横杆的水平度,使脚手架的步距、横距、纵距上下始终保持一致,立杆垂直度偏差为:纵向≯H/200且≯10cm,横向≯H/400且≯5cm,纵向水平杆的偏差为≯总长的1/300。
外脚手架及支撑搭设控制要点一、外脚手架搭设的控制要点:1.设计合理性:外脚手架的设计要符合相关的标准和规范,并经过专业的设计师审核,确保其结构合理、稳定可靠。
2.材料质量:外脚手架的材料需要符合国家标准,质量优良,承重能力满足施工要求,不能使用质量不合格的材料。
3.搭设过程中的监督:在搭设外脚手架的过程中,需要专人进行监督,确保施工人员按照设计要求进行安装,不能随意改变搭设方式。
4.加固措施:外脚手架的重要节点和连接部分,需要加装加固措施,以确保整个结构的稳定性和安全性。
5.安全防护:在外脚手架的重要位置,需要设置防护栏杆和安全网,确保施工人员的安全。
6.负重限制:根据外脚手架的设计要求和承重能力,严格控制负载的重量,避免超载造成结构不稳定。
7.定期检查:外脚手架的稳定性和安全性需要定期检查,发现问题及时修复,确保在施工过程中的安全。
二、支撑搭设的控制要点:1.搭设方案:支撑的搭设方案需要经过专业人员的设计和审核,确保其可靠稳定,并符合建筑工程的要求。
2.材料选择:支撑的材料需要符合国家标准,承重能力满足要求,不能使用质量不合格的材料。
3.施工监督:在支撑搭设的过程中,需要有专人进行监督,确保施工人员按照搭设方案进行施工,不能随意变动或改动。
4.加固措施:支撑的重要连接部分和节点需要加装加固措施,以增加其稳定性和安全性。
5.定期检查:支撑的稳定性需要定期进行检查,及时发现问题进行修复,确保支撑结构的安全。
6.安全防护:在支撑的重要位置,需要设置防护措施,以确保施工人员和设备的安全。
7.负重限制:根据支撑的设计要求和承重能力,严格控制负载的重量,避免超载引发结构的不稳定。
总结起来,对于外脚手架及支撑搭设的控制要点,需要从设计合理性、材料质量、施工监督、加固措施、安全防护、负重限制和定期检查等方面进行严格控制,确保其安全稳定,符合相关的标准和规范。
只有这样才能保证施工安全,避免事故发生。
脚手架的搭设要求及注意要点脚手架是指按照一定规范和标准,快速搭建项目的基础架构的工具。
在软件开发中,搭建一个合适的脚手架对项目的成功至关重要。
本文将介绍脚手架搭建的要求和注意要点。
一、脚手架的搭设要求1. 完善的框架设计脚手架的框架设计是整个项目的基础,良好的框架设计能够提高项目的可维护性和可扩展性。
在搭建脚手架时,需要进行全面的需求分析和架构设计,确定合适的框架模式和组件结构。
2. 标准化的目录结构良好的目录结构能够提高项目的可读性和维护性。
在搭建脚手架时,需要定义一套标准的目录结构,并确保所有的项目都按照这个结构进行管理。
3. 统一的开发规范统一的开发规范能够提高团队的协作效率和代码的可读性。
在搭建脚手架时,需要定义一套统一的开发规范,包括命名规范、代码风格和文档规范等。
4. 可配置化的特性不同的项目有不同的需求,脚手架需要支持可配置化的特性,能够方便地按需添加或移除功能。
在搭建脚手架时,需要考虑到这一点,并为各个特性提供可配置的选项。
5. 错误处理和日志记录良好的错误处理和日志记录能够提高项目的可靠性和可维护性。
在搭建脚手架时,需要考虑错误处理的机制,包括错误捕捉和错误日志记录。
6. 自动化测试自动化测试能够确保项目的质量和稳定性。
在搭建脚手架时,需要考虑自动化测试的策略和工具,包括单元测试、集成测试和端对端测试等。
二、脚手架搭设的注意要点1. 确定需求和目标在搭建脚手架之前,需要确立项目的需求和目标。
只有明确了需求和目标,才能有针对性地设计和开发脚手架。
2. 选择合适的技术栈在搭建脚手架时,需要考虑到项目的特点和需求,选择合适的技术栈。
技术栈的选择应该基于技术的成熟度、团队的熟练度和项目的规模等因素。
3. 模块化设计脚手架的搭建应该采用模块化的设计思想,将不同的功能模块拆分成独立的组件。
模块化设计有助于代码的重用和维护。
同时,需要考虑到模块间的依赖关系,确保模块之间的通信和协作。
4. 实现可扩展性脚手架需要支持灵活的扩展能力,能够根据项目的需求添加新的功能或模块。

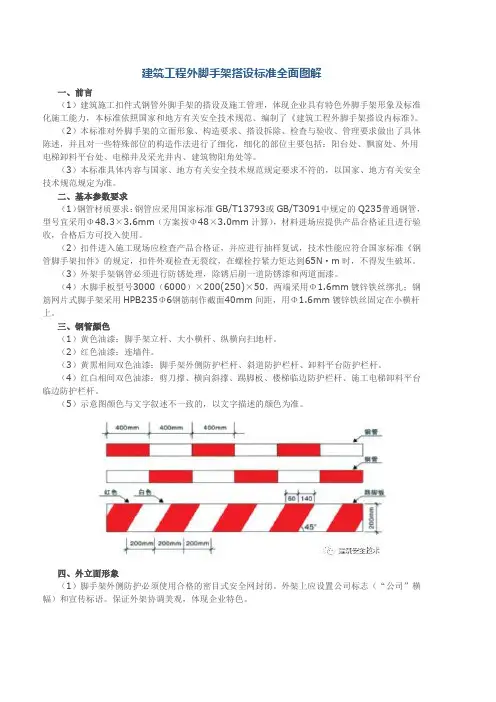

建筑工程外脚手架搭设标准全面图解一、前言(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。
(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。
(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。
二、基本参数要求(1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。
(3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。
(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm镀锌铁丝固定在小横杆上。
三、钢管颜色(1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。
(2)红色油漆:连墙件。
(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。
(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。
(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。
四、外立面形象(1)脚手架外侧防护必须使用合格的密目式安全网封闭。
装配式建筑施工中的脚手架搭设与使用脚手架是在建筑施工过程中必不可少的辅助设备,用于支撑和搭载人员、材料等。
随着装配式建筑的兴起,脚手架的搭设与使用也得到了更多关注。
本文将探讨装配式建筑施工中脚手架的搭设与使用要点,并阐述相关注意事项。
一、脚手架搭设要点1. 根据设计要求确定脚手架类型:根据具体的装配式建筑结构特点,结合设计要求,选择适合的脚手架类型。
常见的脚手架类型有门式脚手架、悬挑脚手架、钢管脚手架等。
2. 考虑承重和稳定性:在进行脚手架搭设时,必须确保其能够承受所需荷载,并保持稳定。
对于大型或高层建筑,需要进行专门的静力计算和结构分析,以确保脚手架具备足够强度和稳定性。
3. 注意施工现场环境:在选择搭设脚手架的位置时,应考虑施工现场的具体情况,如地基条件、周围地物和管线等因素。
同时,需要避免搭设在不稳定或危险位置上,确保施工安全。
4. 合理规划脚手架布局:根据施工的具体要求和进度计划,合理规划脚手架布局,确保施工人员能够自由通行,并便于材料运输和安装作业。
同时,在搭设过程中要考虑人员分流、紧急逃生通道等方面的设计。
二、脚手架使用注意事项1. 检查脚手架质量:在使用脚手架之前,必须仔细检查其质量,并进行必要的试验和测量。
特别是对于已经搭设好的脚手架,在使用前要进行全面检查,确保各部件完好无损,连接牢固可靠。
2. 安全操作技巧:在进行高空作业时,必须严格按照相关安全操作规程进行操作。
例如,在爬升或下降时要确保双腿与扶手都有良好接触;在搬运材料时要正确使用吊索或吊篮;在脚手架顶层作业时要系好安全带等。
此外,应避免脚手架上人员过多,以免超载。
3. 定期检查与维护:脚手架使用过程中需要定期进行检查和维护,确保各部件的正常运转和安全性能。
特别是在恶劣气候条件下或经历过大风、雨等自然灾害后,应及时检查并修复可能存在的损坏部分。
4. 加强培训与管理:对于使用脚手架的工人,必须进行专门培训,使其了解操作规程和注意事项,并具备相应技能。
脚手架搭设要点在建筑施工中,脚手架是一项至关重要的临时设施,它为施工人员提供了安全的作业平台,保障了施工的顺利进行。
然而,脚手架的搭设并非简单的工作,需要严格遵循一系列要点,以确保其安全性和稳定性。
下面我们就来详细了解一下脚手架搭设的要点。
一、施工前的准备工作在搭设脚手架之前,必须进行充分的准备工作。
首先,要对施工场地进行勘察,了解地形、地貌和周边环境,确定脚手架的搭设位置和高度。
其次,要根据施工要求和规范,制定详细的搭设方案,包括脚手架的类型、结构、尺寸、材料等。
同时,要对搭设人员进行技术交底和安全教育,让他们熟悉搭设流程和注意事项。
此外,还要准备好所需的材料和工具,如钢管、扣件、脚手板、安全网等,并确保材料的质量符合要求。
二、材料的选择脚手架材料的质量直接关系到脚手架的安全性和稳定性。
因此,在选择材料时,必须严格把关。
钢管应选用符合国家标准的焊接钢管或无缝钢管,其外径、壁厚、材质等应符合要求。
扣件应选用可锻铸铁扣件,其质量和性能应符合国家标准。
脚手板应选用坚固、平整、无裂缝的木板或竹板,其厚度和宽度应符合要求。
安全网应选用合格的密目式安全网,其网目密度、耐冲击性能等应符合要求。
三、基础的处理脚手架的基础是保证其稳定性的关键。
在搭设脚手架之前,必须对基础进行处理。
如果基础是地面,应平整夯实,并浇筑混凝土垫层,确保地面承载力满足要求。
如果基础是楼板,应在楼板下方设置支撑,以分散脚手架的荷载。
同时,在基础周围应设置排水设施,防止积水浸泡基础。
四、脚手架的搭设1、立杆的搭设立杆是脚手架的主要受力构件,其搭设质量直接影响到脚手架的稳定性。
立杆应垂直于地面,间距应符合搭设方案的要求。
相邻立杆的接头应错开,不得在同一高度内。
立杆的底部应设置垫板,以增加立杆的稳定性。
2、横杆的搭设横杆是连接立杆的水平杆件,其作用是增强脚手架的整体性。
横杆应水平设置,间距应符合搭设方案的要求。
相邻横杆的接头应错开,不得在同一跨内。
满堂脚手架搭设要点
1. 嘿,满堂脚手架搭设,那基础得打好哇!就像盖房子得先有稳固的地基一样,咱这脚手架的基础要是不牢,那不就完蛋啦!比如基础地面不平整,那能行吗?
2. 立杆可太重要啦!这就好比人体的骨骼,得直直的、稳稳的呀!你想想,要是立杆歪歪斜斜的,那架子还不得散架啊!就像个病秧子似的。
3. 横杆也不能马虎呀!它就像连接各个部件的纽带呢,把立杆都给串起来,让整个脚手架更牢固。
要是横杆没弄好,那不就跟断了线的珠子一样啦!
4. 剪刀撑呢,就像是给脚手架加了个保险!能让架子更稳定,更有抵抗力。
没有它可不行,万一有点风吹草动,架子不就危险啦!
5. 脚手板得铺得严实啊,可不能有缝隙,不然人站在上面多没安全感呀!这就跟走在平坦的大道和坎坷的小路的区别一样。
6. 安全防护要做好呀!这可是关乎人命的大事呢。
安全带、防护网都得齐全,可不是开玩笑的呀,这多重要还用说吗?
7. 最后,检查可不能少!得仔仔细细地看看,有没有啥问题,有问题赶紧解决。
这就跟给人做体检似的,发现小毛病赶紧治。
总之,满堂脚手架搭设可得用心,一点都不能马虎!我的观点就是,每一个细节都关乎安全和质量,都得重视起来!。
脚手架搭设及监理控制要点word版
一、脚手架搭设要点
脚手架的搭设是工程施工中非常重要的一环,直接关系到施工安全
和质量。
在进行脚手架搭设时,需要注意以下要点:
1.脚手架搭设前需做好施工方案设计,并由专业人员进行审核;
2.脚手架搭设前需对施工现场进行勘察,确保地基承载力满足要求;
3.脚手架立杆、横杆和纵横向斜杆必须符合设计要求,并按规定位
置安装;
4.脚手架的组装过程中需要使用专用连接件,并保证连接件的牢固性;
5.搭设完成后需要进行验收,确保脚手架的稳定性和安全性。
二、脚手架监理控制要点
脚手架的监理控制是保障施工安全和质量的重要手段,监理控制要
点包括以下内容:
1.监理人员需要对脚手架搭设现场进行定期巡查,确保脚手架的稳
定性;
2.监理人员需要检查脚手架的组装质量,包括连接件的牢固性和脚
手架的平整度;
3.监理人员需要对搭设后的脚手架进行验收,确保符合设计要求;
4.监理人员需要对脚手架使用过程中的安全措施进行监督,并提出改进建议;
5.监理人员需要对脚手架的拆除过程进行监督,确保拆除过程安全顺利。
通过对脚手架搭设及监理控制的要点进行详细的了解和执行,可以有效保障施工过程中的安全和质量,确保工程的顺利进行。
脚手架搭设要点
(1)钢管脚手架立杆基础应坚实可靠;
(2)立杆间距、大横杆间距、小横杆间距符合方案要求;
(3)钢管立杆大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎;
(4)脚手架负荷量每平方米不得超过270kg;
(5)脚手架两端、转角处以每隔6—7根立杆应设剪刀撑,剪刀撑地面角度应大于45-60度;
(6)架子的铺设宽度不得小于1.0 m,脚手板必须满铺;
(7)离墙面距离30~35cm,不得有空隙和探头板,脚手板搭接时不得小于20cm,对接时应架设双排小横杆,间距不大于20cm,在架子拐弯处脚手架板应交叉搭设,垫平脚手架板应用木块,并且要钉牢,不得用砖垫;
(8)翻脚手架应两人由里往外按顺序进行,在铺第一块或翻到最外一块脚手板时必须挂安全带;
(9)上人斜道的铺设宽度不得小于1.0m,坡度宜采用1:3,防滑条间距不得大于30cm;
(10)脚手架外侧,斜道和平台要绑1m高的防护栏和钉18cm高的挡脚板或防护立网;
(11)首层设置安全通道,必须用双层木板铺钉;
(12)安全网挂设、安全网必须内挂,并用专用尼龙绳或符合要求的其他材料绑扎严密、牢固;
(13)每隔四层、必须搭设安全防护、并满铺木板、并挂安全网加双栏杆;
(14)搭设完毕后,必须经上级领导验收合格后,方可投入使用。
