采煤工作面强制放顶安全技术措施
- 格式:docx
- 大小:40.50 KB
- 文档页数:4
煤矿强制放顶安全技术措施
煤矿强制放顶是指在开采煤矿的过程中,对于煤层顶板进行强制支护和加固以保障安全。
放顶主要是为了防止煤层顶板坍塌、岩层崩落等事故的发生,确保工作人员的人身安全。
煤矿强制放顶的安全技术措施主要包括以下几点:
1. 煤层顶板的预处理:在进行放顶之前,需要对煤层顶板进行预处理,例如加固、凿岩、喷浆等,以增加煤层顶板的稳定性和强度。
2. 放顶材料的选择:在进行强制放顶时,需要选择合适的放顶材料,如钢梁、木材、钢架等,确保放顶材料具有足够的强度和稳定性。
3. 放顶方式的确定:放顶时要根据不同的工作环境和地质条件确定合适的放顶方式,如预埋法、架设法、钻孔法等,以确保放顶效果达到预期。
4. 放顶监测和检查:在进行放顶之后,需要进行定期监测和检查,以及时发现放顶材料的变形、开裂等问题,并采取相应的补充或更换措施。
5. 培训和教育:对煤矿工作人员进行相关的培训和教育,提高他们的安全意识和技能水平,确保他们能正确使用放顶设备和措施,遵守安全操作规程。
通过以上安全技术措施的实施,可以有效地减少煤矿事故的发生,保障工作人员的生命财产安全。

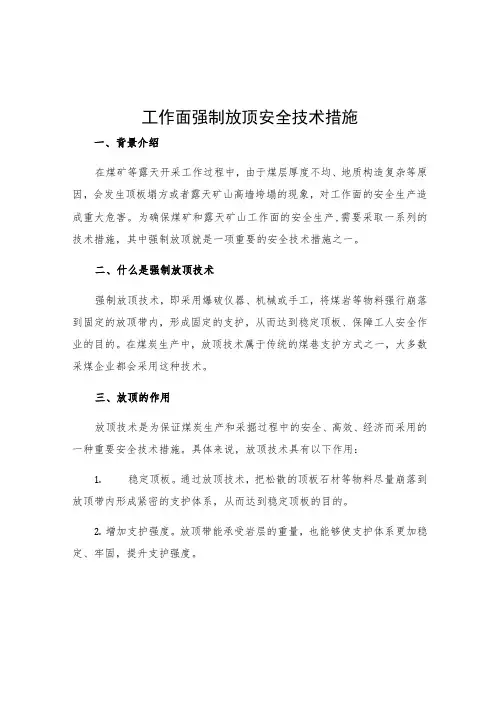

煤矿1工作面强制放顶安全技术措施强制放顶的概念煤矿作业过程中,由于地质条件的不同,往往会出现煤岩结合体失稳,导致工作面顶板下移,严重时会引发冒顶事故。
为了防止冒顶事故的发生,必须在工作面进行顶板控制,其中强制放顶是一种安全技术措施,通过采用强制层间割帮、放顶和加固等方式,使顶板与底板之间的约束力降到最小,从而达到安全控制的目的。
强制放顶的目的在于降低工作面顶板与底板之间的约束力,从而减少顶板失稳的危险,保证工作面的安全生产。

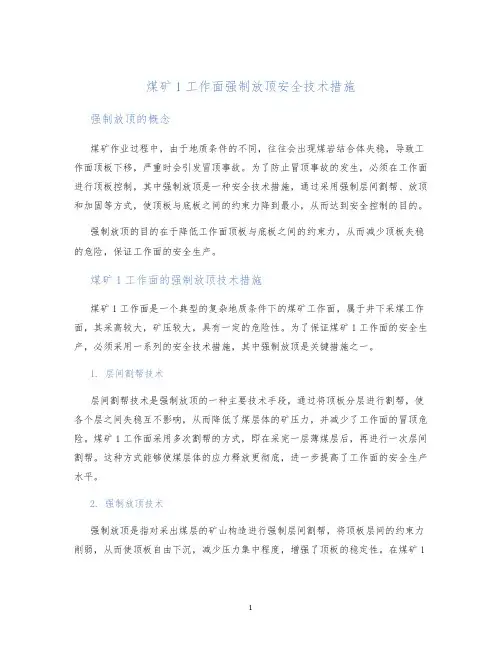

煤矿1工作面的强制放顶技术措施煤矿1工作面是一个典型的复杂地质条件下的煤矿工作面,属于井下采煤工作面,其采高较大,矿压较大,具有一定的危险性。
为了保证煤矿1工作面的安全生产,必须采用一系列的安全技术措施,其中强制放顶是关键措施之一。
1. 层间割帮技术层间割帮技术是强制放顶的一种主要技术手段,通过将顶板分层进行割帮,使各个层之间失稳互不影响,从而降低了煤层体的矿压力,并减少了工作面的冒顶危险。
煤矿1工作面采用多次割帮的方式,即在采完一层薄煤层后,再进行一次层间割帮。
这种方式能够使煤层体的应力释放更彻底,进一步提高了工作面的安全生产水平。
2. 强制放顶技术强制放顶是指对采出煤层的矿山构造进行强制层间割帮,将顶板层间的约束力削弱,从而使顶板自由下沉,减少压力集中程度,增强了顶板的稳定性。
在煤矿1工作面中,强制放顶技术是保证顶板稳定的重要手段,通过加强一些分区间、分段措施,同时实现控制岩层移动及避免了工作面顶板突出,确保了工作面的安全生产。
3. 松散帮加固技术松散帮加固技术是一种加强工作面支护结构的技术手段。
煤矿1工作面使用松散帮杆的方式进行加固,这种方式可以很好地解决工作面围岩松散、支护不力等问题,同时也可以改善围岩稳定性,保证工作面的安全生产。
此外,该技术的灵活性也非常高,可以根据工作面地质条件进行定制,从而达到较好的效果。
结语煤矿1工作面是一个典型的井下采煤工作面,采高大,危险系数也相对较高。

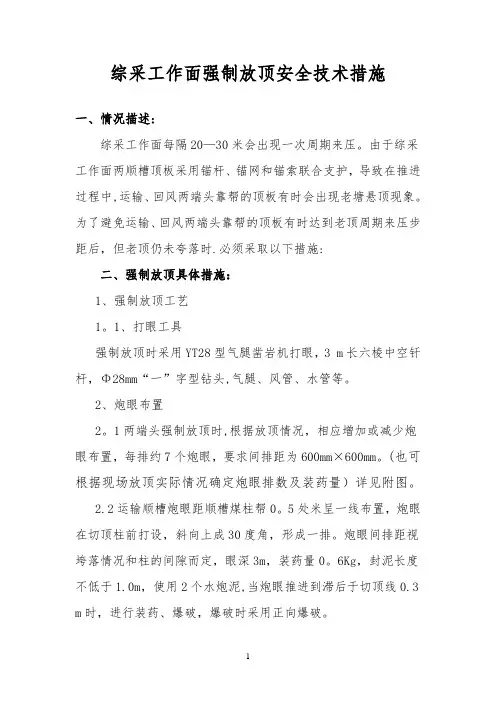

综采工作面强制放顶安全技术措施一、情况描述:综采工作面每隔20—30米会出现一次周期来压。
由于综采工作面两顺槽顶板采用锚杆、锚网和锚索联合支护,导致在推进过程中,运输、回风两端头靠帮的顶板有时会出现老塘悬顶现象。
为了避免运输、回风两端头靠帮的顶板有时达到老顶周期来压步距后,但老顶仍未夸落时.必须采取以下措施:二、强制放顶具体措施:1、强制放顶工艺1。
1、打眼工具强制放顶时采用YT28型气腿凿岩机打眼,3 m长六棱中空钎杆,Φ28mm“一”字型钻头,气腿、风管、水管等。
2、炮眼布置2。
1两端头强制放顶时,根据放顶情况,相应增加或减少炮眼布置,每排约7个炮眼,要求间排距为600mm×600mm。
(也可根据现场放顶实际情况确定炮眼排数及装药量)详见附图。
2.2运输顺槽炮眼距顺槽煤柱帮0。
5处米呈一线布置,炮眼在切顶柱前打设,斜向上成30度角,形成一排。
炮眼间排距视垮落情况和柱的间隙而定,眼深3m,装药量0。
6Kg,封泥长度不低于1.0m,使用2个水炮泥,当炮眼推进到滞后于切顶线0.3 m时,进行装药、爆破,爆破时采用正向爆破。
2。
3回风顺槽炮眼距煤柱帮0.5米由呈一线布置,炮眼在切顶柱前打设,斜向上成30度角,形成一排。
炮眼间排距视垮落情况和柱的间隙而定,眼深3m,装药量0。
6Kg,封泥长度不低于1.0m,使用2个水炮泥,当炮眼推进到滞后于切顶线0。
3m时,进行装药、爆破,爆破时采用正向爆破。
3、爆破方法3。
1采用串联预裂松动正向爆破,一次打眼,一次装药,一次起爆。
炸药采用煤矿许用3号炸药,矿许用延期毫秒电雷管,正向起爆.3.2施工顺序:预先在支架前的超前支护下选眼→安置打眼设备→打眼→装药、联线→待割煤移架后使炮眼进入采空区滞后切顶柱0。
3m处→停止作业撤出人员进行放炮→检查支设好切顶支柱发现崩到及时修复。
三、安全作业方法:1、由现场跟班安全及施工人员根据现场实际情况,将可拆除的顶板锚杆的托盘、锚索的托盘及时拆卸;2、拆卸托盘等器具必须在超前支护段进行。

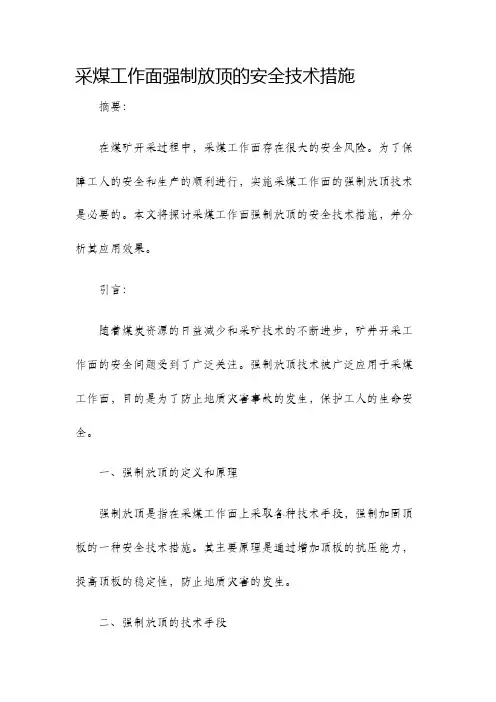

采煤工作面强制放顶的安全技术措施摘要:在煤矿开采过程中,采煤工作面存在很大的安全风险。
为了保障工人的安全和生产的顺利进行,实施采煤工作面的强制放顶技术是必要的。
本文将探讨采煤工作面强制放顶的安全技术措施,并分析其应用效果。
引言:随着煤炭资源的日益减少和采矿技术的不断进步,矿井开采工作面的安全问题受到了广泛关注。
强制放顶技术被广泛应用于采煤工作面,目的是为了防止地质灾害事故的发生,保护工人的生命安全。
一、强制放顶的定义和原理强制放顶是指在采煤工作面上采取各种技术手段,强制加固顶板的一种安全技术措施。
其主要原理是通过增加顶板的抗压能力,提高顶板的稳定性,防止地质灾害的发生。
二、强制放顶的技术手段1. 确定强制放顶位置:根据矿层结构和地质条件,确定强制放顶的位置和范围。
2. 预先安装锚杆:在强制放顶位置插入锚杆,增加锚杆数量和密度,提高顶板的承载能力。
3. 喷射支护:对采煤工作面的顶板进行喷射支护,结合工作面的具体情况选择合适的喷射材料。
4. 安装钢拱架:在工作面进行钢拱架的安装,增加顶板的支撑能力。
5. 加厚支架:对支架进行加固,提高支架的稳定性和承载能力。
三、强制放顶的应用效果1. 提高工作面的安全性:强制放顶技术可以有效防止地质灾害的发生,保护工人的生命安全。
2. 提高生产效率:强制放顶技术可以增加顶板的稳定性,减少顶板的塌落和断裂,提高采煤工作的连续性和效率。
3. 减少地质灾害事故的发生:强制放顶技术通过加强顶板的支撑能力,减少地质灾害事故的发生概率,降低事故对生产造成的影响。
结论:采煤工作面的强制放顶技术是保障煤矿安全和提高生产效率的重要手段。
通过在工作面上采取预先安装锚杆、喷射支护、安装钢拱架和加厚支架等技术措施,可以有效提高顶板的稳定性和承载能力,减少地质灾害的发生。
进一步研究和应用强制放顶技术,将有助于提高煤矿的安全生产水平和经济效益。
煤矿强制放顶安全技术措施
煤矿强制放顶安全技术措施主要包括以下几个方面:
1. 安全检测:煤矿在放顶前要进行全面的安全检测,包括测量瓦斯浓度、检修通风设备、检查支护设施等,确保矿井内部环境安全。
2. 预控措施:在放顶前,需要根据煤层的固结性质和地质条件,采取预控措施,如合
理设置支架、安装压裂装置等,减缓煤层自然下沉速度,保持巷道的稳定。
3. 放顶方法:煤矿在放顶时,采用技术手段对采空区进行控制,常用的方法包括压水、充填、改造等,将采空区填充或改造,保证安全放顶。
4. 安全监测:放顶后,煤矿需要加强对巷道、支架等的监测和检测,及时发现安全隐患,采取相应的补救措施,确保矿井内部的安全稳定。
5. 安全培训:对煤矿工人进行安全培训,提高他们的安全意识和技能,明确煤矿放顶
的操作规程和安全要求,确保煤矿作业人员能够正确、有效地实施放顶安全措施。
通过以上的强制放顶安全技术措施,可以有效地保障煤矿的安全生产,防止事故的发生,减少工人的伤亡。

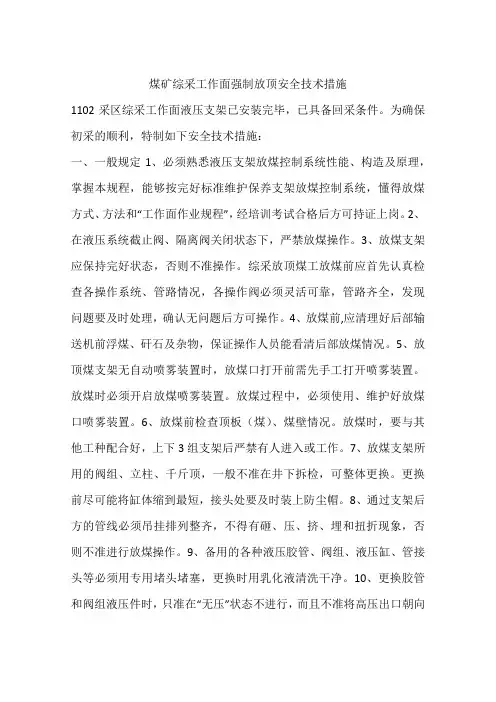

煤矿综采工作面强制放顶安全技术措施1102采区综采工作面液压支架已安装完毕,已具备回采条件。
为确保初采的顺利,特制如下安全技术措施:一、一般规定1、必须熟悉液压支架放煤控制系统性能、构造及原理,掌握本规程,能够按完好标准维护保养支架放煤控制系统,懂得放煤方式、方法和“工作面作业规程”,经培训考试合格后方可持证上岗。
2、在液压系统截止阀、隔离阀关闭状态下,严禁放煤操作。
3、放煤支架应保持完好状态,否则不准操作。
综采放顶煤工放煤前应首先认真检查各操作系统、管路情况,各操作阀必须灵活可靠,管路齐全,发现问题要及时处理,确认无问题后方可操作。
4、放煤前,应清理好后部输送机前浮煤、矸石及杂物,保证操作人员能看清后部放煤情况。
5、放顶煤支架无自动喷雾装置时,放煤口打开前需先手工打开喷雾装置。
放煤时必须开启放煤喷雾装置。
放煤过程中,必须使用、维护好放煤口喷雾装置。
6、放煤前检查顶板(煤)、煤壁情况。
放煤时,要与其他工种配合好,上下3组支架后严禁有人进入或工作。
7、放煤支架所用的阀组、立柱、千斤顶,一般不准在井下拆检,可整体更换。
更换前尽可能将缸体缩到最短,接头处要及时装上防尘帽。
8、通过支架后方的管线必须吊挂排列整齐,不得有砸、压、挤、埋和扭折现象,否则不准进行放煤操作。
9、备用的各种液压胶管、阀组、液压缸、管接头等必须用专用堵头堵塞,更换时用乳化液清洗干净。
10、更换胶管和阀组液压件时,只准在“无压”状态不进行,而且不准将高压出口朝向任何人。
11、严禁拆除和调整支架上的安全阀。
12、大块煤(矸)卡住放煤口时,严禁爆破处理。
二、顶板、端头支护管理1、工作面要采直,支架与煤壁垂直,不正的支架及时调整,保证支架呈直线式切顶。
2、正式生产前必须确保液压系统完好。
乳化液泵站及工作面液压支架的零部件必须齐全、完好,立柱、千斤顶和阀组应联结牢固、密封良好、动作灵敏可靠。
3、支架安全阀整定合理,保证支架工作阻力。
4、严格控制采高,采高不低于2.0米,以防来压时顶板下沉量大,影响拉架式机组运行。

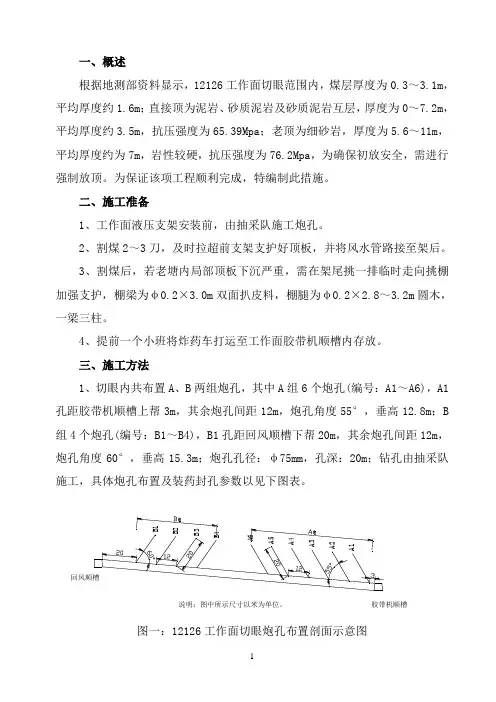

一、概述 根据地测部资料显示,12126 工作面切眼范围内,煤层厚度为 0.3~3.1m, 平均厚度约 1.6m; 直接顶为泥岩、 砂质泥岩及砂质泥岩互层, 厚度为 0~7.2m, 平均厚度约 3.5m,抗压强度为 65.39Mpa;老顶为细砂岩,厚度为 5.6~11m, 平均厚度约为 7m,岩性较硬,抗压强度为 76.2Mpa,为确保初放安全,需进行 强制放顶。
为保证该项工程顺利完成,特编制此措施。
二、施工准备 1、工作面液压支架安装前,由抽采队施工炮孔。
2、割煤 2~3 刀,及时拉超前支架支护好顶板,并将风水管路接至架后。
3、割煤后,若老塘内局部顶板下沉严重,需在架尾挑一排临时走向挑棚 加强支护,棚梁为φ 0.2×3.0m 双面扒皮料,棚腿为φ 0.2×2.8~3.2m 圆木, 一梁三柱。
4、提前一个小班将炸药车打运至工作面胶带机顺槽内存放。
三、施工方法 1、切眼内共布置 A、B 两组炮孔,其中 A 组 6 个炮孔(编号:A1~A6),A1 孔距胶带机顺槽上帮 3m,其余炮孔间距 12m,炮孔角度 55°,垂高 12.8m;B 组 4 个炮孔(编号:B1~B4),B1 孔距回风顺槽下帮 20m,其余炮孔间距 12m, 炮孔角度 60°,垂高 15.3m;炮孔孔径:φ 75mm,孔深:20m;钻孔由抽采队 施工,具体炮孔布置及装药封孔参数以见下图表。
B1B2B3B4A6A5A4A3A2回风顺槽说明:图中所示尺寸以米为单位。
A1胶带机顺槽图一:12126 工作面切眼炮孔布置剖面示意图-1-B1B2B3A5A3B4A6A412126工作面切眼A2说明:图中所示尺寸以米为单位。
图二:12126 工作面切眼炮孔布置平面示意图 2、分两次装药两次爆破,第一次起爆(B1~B4) ,第二次起爆(A1~A6) , 放炮基地均设在胶带机顺槽皮带机机尾处。
表一:切眼爆破装药量及封孔长度孔编号 A1 A2 A3 A4 A5 A6 B1 B2 B3 B4 小计 深度/m 20 20 20 20 20 20 20 20 20 20 200 仰角(与水 平面)/° 55° 55° 55° 55° 55° 55° 60° 60° 60° 60° 装药长 度/m 14 14 14 14 14 14 14 14 14 14 140 装药量 /kg 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 140×3.3 封孔长度 /m 6 6 6 6 6 6 6 6 6 6 60 雷管脚线 长度/m 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 80×2四、装药、爆破工艺 1、使用的炸药和雷管种类:炸药使用煤矿瓦斯抽采水胶药柱,药卷规格 φ 63mm×1000mm。
编号:SM-ZD-19793
采煤工作面强制放顶安全
技术措施
Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
采煤工作面强制放顶安全技术措施
简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
1、工作面支护质量必须符合《采煤工作面作业规程》要求,排距1.0米,柱距0.8米,支柱必须落正顶底板,严禁歪斜,不符合的支架必须返工,逐步实施采煤工作面质量标准化管理。
2、根据支护管理要求,最大空顶距为3.6米,最小空顶距为2.6m,每推进一排为一个循环,在切顶排回柱后,切顶线向煤壁排移动,如果初次放顶后,顶板不能自然冒落,则必须采取强制放顶的办法处理采空区空顶。
3、在强制放顶前,必须把空顶距范围内的支护打好,。
有泄压的支柱必须更换,上下安全出口20米加强支护到位,切顶线排支护必须加打密集支柱,局部压力大的地段需打戗柱。
4、强制放顶的方法:采用刀柱采空区强制放顶,打眼工具使用凿岩机打眼,炮眼布置为:眼距1.0米,眼深2.米,
仰角60-75度,沿工作面上下安全出口方向布孔。
每眼炮眼装药量为4节0.6kg。
5、采取强制放顶打眼时,为保证作业安全,操作人员必须在最后一排控顶距内打眼(切顶线内),严禁在采空区内操作。
当工作面向煤壁推进时,炮眼则露在控顶距外(采空区)。
6、操作人员向顶板打眼前,必须先检查打眼范围内的支护是否故牢固,顶板有无脱层、离层现象,发现隐患时必须先排除隐患,直到顶板安全为止,经跟班管理人员检查安全后才能打眼。
7、如果顶板在控顶距范围内出现断裂情况的,跟班管理人员在现场监督打柱工加强支护外,结合顶板的来压情况,能自行垮塌的顶板,则不需再采取人工打眼强制放顶。
8、当支柱向煤壁移动,炮眼露在采空区时,现场跟班管理人员组织人员安排炮破放顶工作,每推进一个循环,根据顶板的来压情况,采取相应的放顶措施。
9、实行强制放顶炮破时,必须撤出一切与强制放顶无关的人员,放炮站设在距采煤工作面大于120米处,放炮设岗警戒严格按照《采煤工作面作业规程》规定执行。
10、放炮后,必须经初次放顶领导小组或跟班安监员确认安全后,方可恢复采面正常作业。
11、未尽事宜严格按照《煤矿安全规程》的要求执行。
