工程测量、定位放线控制点复核记录表
- 格式:doc
- 大小:27.00 KB
- 文档页数:2

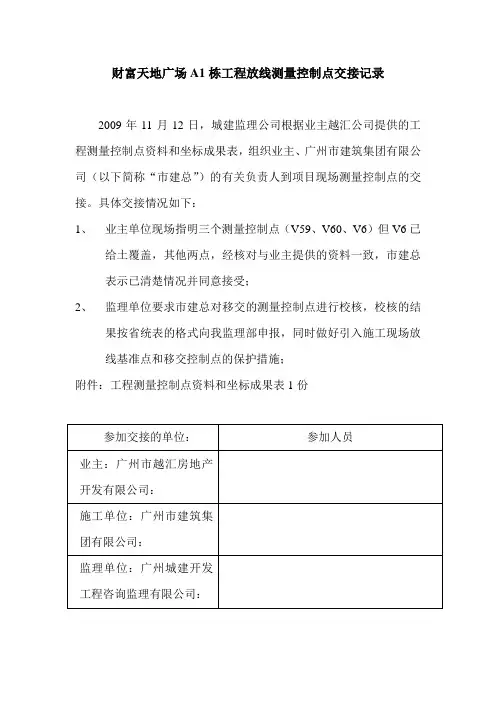

财富天地广场A1栋工程放线测量控制点交接记录
2009年11月12日,城建监理公司根据业主越汇公司提供的工程测量控制点资料和坐标成果表,组织业主、广州市建筑集团有限公司(以下简称“市建总”)的有关负责人到项目现场测量控制点的交接。
具体交接情况如下:
1、业主单位现场指明三个测量控制点(V59、V60、V6)但V6已
给土覆盖,其他两点,经核对与业主提供的资料一致,市建总表示已清楚情况并同意接受;
2、监理单位要求市建总对移交的测量控制点进行校核,校核的结
果按省统表的格式向我监理部申报,同时做好引入施工现场放线基准点和移交控制点的保护措施;
附件:工程测量控制点资料和坐标成果表1份。
工程定位测量放线记录1. 项目背景在建筑工程中,定位测量放线是非常关键的工作之一。
只有在定位测量放线准确无误的情况下,才能确保建筑物的各个部分的准确连接、匹配和运行。
因此,在建筑工程中,对定位测量放线的的准确性要求非常高。
为了保证建筑工程的正确进行,本文对定位测量放线的记录进行详细说明。
2. 测量工具准备在测量工作之前,我们需要做好以下准备工作:•确定建筑物的调查范围和测量范围;•确定建筑物底部的标志点;•准备工具:锤子、木槌、测量带、钢尺、水平仪等。
3. 测量放线过程在测量工作时,需要进行如下步骤:•确定测量标志点。
在测量标志点时,需要使用木槌和锤子将小钉钉入地面,以及将钉子固定在墙面上。
确保钉子的位置准确无误,并标记上编号和类型。
•进行水平调整。
利用水平仪来调整测量设备,在水平调整时,需将水平仪保持水平,以确保测量结果的精度。
•进行竖直调整。
在竖直调整时,需要保持量具和初始点竖直,并通过测量带和钢尺来确定高度差。
在竖直调整过程中,必须将水平仪保持水平,以确保度量的准确性。
•进行水平距离的测量。
确定测量距离,使用测量带和钢尺对水平距离进行测量,鉴定测量的精度。
(注:不得进行重新测量)•进行垂直距离的测量。
使用测量带和钢尺对垂直距离进行测量,保持水平仪的水平度,以确保度量的准确性。
(注:不得进行重新测量)4. 测量记录在实际的工作过程中,需要将定位测量放线的记录进行详细记录,确保工作的准确性和正确性。
下面是一份定位测量放线的记录表格:测量项测量值单位标志点编号垂直距离水平距离在记录测量值之前,需要先确定好编号。
在填写完整个表格后,需要对表格进行审查和审阅。
5. 结束语本文详细介绍了建筑工程中定位测量放线的过程和记录。
在实际的工作过程中,必须确保测量准确、记录详细,方可确保建筑物的精度和样式完美无缺。
在定位测量过程中,需要严格实行操作规程,降低人为因素对测量值的影响。
只有这样,才能确保建筑物的质量、安全和美观。
工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表永久(临时)水准点标高建筑物设计标高相对标高±0.000相当于绝对标高30.9房屋朝向纵轴线方位轴线名称6-D轴—6-R轴邻近建筑物名称距离(角度)横轴线方位轴线名称6-1轴—6-36轴邻近建筑物名称距离(角度)定位放线日期2016年月日验收情况符合设计及规划要求精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档线方位距离(角度)横轴线方位轴线名称○1—○11轴邻近建筑物名称距离(角度)定位放线日期2015年4月20日验收情况符合设计及规划要求建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档横轴线方位轴线名称○1—○21轴邻近建筑物名称距离(角度)定位放线日期2015年月日验收情况符合设计及规划要求建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档。

工程质量控制资料核查记录表工程名称施工单位序号项目资料名称份数施工单位监理(建设)单位核查意见核查人核查意见核查人1建筑与结构图纸会审、设计变更、洽商记录2工程定位测量、放线记录3原材料出厂合格证书及进场检(试)验报告4施工试验报告及见证检测报告5隐蔽工程验收记录6施工记录7预制构件、预拌混凝土合格证8地基基础、主体结构检验及抽样检测资料9检验批、分项、分部(子分部)工程质量验收记录10工程质量事故及事故调查处理资料11新材料、新工艺施工记录121给排水与采暖图纸会审、设计变更、洽商记录2材料、配件出厂合格证书及进场检(试)验报告3管道、设备强度试验、严密性试验记录4隐蔽工程验收记录5系统清洗、灌水、通水、通球试验记录6施工记录7检验批、分项、分部(子分部)工程质量验收记录81建筑电气图纸会审、设计变更、洽商记录2材料、设备出厂合格证书及进场检(试)验报告3设备调试记录4接地、绝缘电阻测试记录5隐蔽工程验收记录6施工记录7检验批、分项、分部(子分部)工程质量验收记录8续表工程名称施工单位序号项目资料名称份数施工单位监理(建设)单位核查意见核查人核查意见核查人1智能建筑图纸会审、设计变更、洽商记录、竣工图及设计说明2材料、设备出厂合格证及技术文件及进场检(试)验报告3隐蔽工程验收记录4系统功能测定及设备调试记录5系统技术、操作和维护手册6系统管理、操作人员培训记录7系统检测报告8分项、分部(子分部)工程质量验收记录1通风与空调图纸会审、设计变更、洽商记录2材料、设备出厂合格证书及进场检(试)验报告3制冷、空调、水管道强度试验、严密性试验记录4隐蔽工程验收记录5制冷设备运行调试记录6通风、空调系统调试记录7施工记录8检验批、分项、分部(子分部)工程质量验收记录1建筑节能墙体节能2幕墙节能3门窗节能4屋面节能5地面节能6采暖节能7通风与空调节能8空调与采暖系统的冷热源及管网节能9配电与照明节能10监测与控制节能结论(由监理或建设单位填写):总监理工程师(建设单位项目负责人):施工单位项目负责人:年月日年月日。
工程测量、定位放线记录报
验申请表格模板(总2页) -CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
工程测量、定位放线记录报验申请表工程名称:华菱小区1#楼编号:
工程测量、定位放线记录
工程名称华菱小区1#楼
图纸依据桩基平面布置图
引入水准点位置水准高程单位工程±0.008.1 m 工程位置草图:
施工单位经自检,轴线的定位放样、水准点的引入、样桩的施工放样均符合图纸设计尺寸及施工规范的检评要求。
项目经理:年月日
建设
单位
项目负责人:年月日
监理
单位
监理工程师:年月日
设计
单位
项目负责人:年月日。
工程定位测量、放线、水准点监理复测记录工程名称街心花园(葫芦鼎大桥北)低影响开发建设项目定位依据图纸坐标点使用仪器水准仪、全站仪、卷尺控制方法坐标定位法图纸示意图:工程定位:1.利用图纸中的坐标点,在现场找出坐标点的位置,然后根据园路的中线位置依次找出园路边线位置进行放线,确定园路的位置,进行放线开挖。
2.完成放线后,进行复核,复核合格!施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日工程定位测量、放线、水准点监理复测记录工程名称街心花园(葫芦鼎大桥北)低影响开发建设项目定位依据图纸坐标点使用仪器水准仪、全站仪、卷尺控制方法坐标定位法图纸示意图:工程定位:1.利用图纸中的坐标点,在现场找出坐标点的位置,然后根据园路的中线位置依次找出园路边线位置进行放线,确定园路的位置,进行放线开挖。
2.完成放线后,进行复核,复核合格!施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日工程定位测量、放线、水准点监理复测记录工程名称街心花园(葫芦鼎大桥北)低影响开发建设项目定位依据图纸坐标点使用仪器水准仪、全站仪、卷尺控制方法坐标定位法图纸示意图:工程定位:1.利用图纸中的坐标点,在现场找出坐标点的位置,然后根据园路的中线位置依次找出园路边线位置进行放线,确定园路的位置,进行放线开挖。
2.完成放线后,进行复核,复核合格!施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日工程定位测量、放线、水准点监理复测记录工程名称街心花园(葫芦鼎大桥北)低影响开发建设项目定位依据图纸坐标点使用仪器水准仪、全站仪、卷尺控制方法坐标定位法图纸示意图:工程定位:1.利用图纸中的坐标点,在现场找出坐标点的位置,然后根据园路的中线位置依次找出园路边线位置进行放线,确定园路的位置,进行放线开挖。
2.完成放线后,进行复核,复核合格!施工单位主测者:(章)年月日监理(建设)单位复核人:(章)年月日。
工程定位测量放线记录范本工程定位测量放线记录范本项目名称:XXXX工程工程地点:XXXXXX测量日期:XXXX年XX月XX日测量者:XXX一、工程概况该工程位于XXXX地区,包括XXX部分,总面积约XXX平方米。
本次放线测量是为了准确确定工程的位置,确定工程范围及标示地面控制点,为后续施工提供参考依据。
二、测量工具与仪器1. 测距仪:使用XXXX型号测距仪进行测距。
2. 放线工具:使用钢尺、放线线、镜尺等进行放线。
3. 其他工具:铁锤、记号笔、纸张等。
三、测量方法1. 准备工作在开始放线测量前,先确定放线的起点和基准线,然后在基准线上设定起始点,并沿基准线作正交线,确定工程范围。
场地中有许多树木和障碍物,需要在放线过程中做好标记,确保放线的准确性。
2. 放线过程(1)首先确定起点和基准线,将起始点标记在基准线上;(2)沿基准线方向,设置一系列的控制点,用铁钉固定在地面上;(3)根据工程图纸和控制点,进行纵向放线;(4)根据工程图纸和控制点,进行横向放线;(5)利用放线工具,进行标记,并核对所有放线点的准确性;(6)记录下放线坐标信息。
四、测量结果记录放线结果如下:1. 基准线位置:基准线起点坐标(X1,Y1),基准线终点坐标(X2,Y2);2. 纵向放线结果:根据工程图纸,测量并记录下所有纵向放线点的坐标;3. 横向放线结果:根据工程图纸,测量并记录下所有横向放线点的坐标;4. 其他关键放线点的坐标记录。
备注:以上均为相对坐标,根据要求可将相对坐标转化为绝对坐标。
五、存在问题及处理措施在放线过程中,遇到以下问题:1. 地面不平整导致放线时高差较大;2. 树木较多,视线不好;3. 部分控制点被障碍物遮挡。
处理措施如下:1. 使用借尺补偿法处理高差较大的问题;2. 将树木进行标记或清理视线;3. 对被遮挡的控制点进行高程测定。
六、测量总结通过对工程的定位测量放线,确保了工程施工的准确性和良好的起点。
