现浇段施工方案一、工程概况B匝道桥为3*20m先简支后连续预应力钢筋混凝土箱梁,由现浇墩顶连续段调节最终梁长。
墩顶现浇连续段每端34.6㎝,混凝土为50号混凝土。
中横隔梁全部为现浇,端横隔梁109.7cm为预制,57.8cm为现浇。
相邻箱梁翼缘板间湿接缝宽32.85~47.34cm之间,现浇施工,混凝土为50号混凝土。
二、施工工艺1、施工顺序箱梁安装就位后,要及时进行墩顶现浇段施工。
现浇段的施工顺序为:在永久支座上安装支座模板——按设计要求连接箱梁伸出的纵向连接筋和绑扎构造钢筋——绑扎中横隔梁钢筋,安装墩顶连续段预应力束波纹管——立侧模——浇筑墩顶连续段和中横隔梁混凝土——张拉墩顶预应力连续束,压浆——焊接端横隔梁横向连接筋和绑扎构造筋同时焊接、绑扎湿接缝钢筋——浇注端横隔梁、湿接缝混凝土——拆除临时支座——浇注护栏——铺设桥面钢筋网(钢筋网纵向钢筋连续通过现浇段)——浇筑桥面混凝土。
B匝道桥3孔。
墩顶连续段浇注顺序为:同时浇注1、2墩顶连续段,张拉1、2号墩顶负弯矩束,孔道压浆;2、墩顶现浇连续段施工2.1安装支座模板安装支座模板前,测量临时支座高程和永久支座高程,以检测支座板平面高差。
支座模板采用竹胶板,以便加工成模板相应的形状和尺寸。
安装模板时,要确保模板底部与支座顶面相平,用对向木楔打紧固定,以便拆除。
永久支座与底模间的缝隙用海绵条夹紧,以防止漏浆。
2.2钢筋、钢束施工钢筋进场时必须具有产品质量证明书,并检查其外观质量是否符合要求。
进场后,根据规定频率现场取样做相关试验,检验合格后方可用于本工程。
堆放钢筋的场地应进行硬化,场地硬化后在钢筋下垫方木或混凝土条,上面用彩条布覆盖,采用下垫上盖对钢筋进行防护,确保钢筋堆放干净、整齐,防止钢筋生锈。
钢筋绑扎前须对预制箱梁伸出钢筋进行整理调直。
所有钢筋在钢筋加工场地按图纸和施工技术规范准确下料成型,拖车运至现场进行绑扎。
预制箱梁伸出的顶板上层、底板下层纵向钢筋采用单面焊连接,焊接宜左右、上下对称进行,以免焊接温度引起梁板端部变位。
钢筋混凝土吊板桥面纵向湿接缝施工工法一、前言钢筋混凝土桥面是桥梁结构中常用的一种,它具有承载能力强、抗震性好等优点,但由于混凝土受温度、湿度等因素的影响,容易发生开裂和变形。
因此,在桥面的纵向接缝处理上,特别是在桥面板连接处,需要采用一种合适的工法,以保证桥面的整体性能和使用寿命。
二、工法特点钢筋混凝土吊板桥面纵向湿接缝施工工法是一种常用的处理方式,其主要特点如下:1. 采用湿接缝处理,能够有效防止桥面板在使用过程中由于温度变化而引起的开裂和变形。
2. 通过采用特殊的施工工艺,能够确保接缝处的密实性和稳定性,提高桥面的整体性能。
3. 施工简便,可以在工地现场进行施工,无需拆除原有桥面板。
4. 技术成熟,已经在实际工程中得到了广泛应用和验证。
三、适应范围钢筋混凝土吊板桥面纵向湿接缝施工工法适用于各种跨径和荷载要求的桥梁,特别适用于长跨度、重荷载的桥梁。
它可以处理各种类型的桥面板,包括普通混凝土板、预应力混凝土板等。
四、工艺原理钢筋混凝土吊板桥面纵向湿接缝施工工法的工艺原理主要包括以下几个方面:1. 施工工法与实际工程之间的联系:根据具体的桥梁结构和使用要求,选择合适的施工工法,并考虑与周边结构的衔接问题。
2. 技术措施:采用特殊的施工工艺,包括缝口设计、锚固处理、浇筑材料选择等,以保证接缝处的密封性和稳定性。
3. 理论依据和实际应用:基于科学的原理和实践经验,确保工法的可靠性和可行性。
五、施工工艺钢筋混凝土吊板桥面纵向湿接缝施工工法的施工过程分为以下几个阶段:1. 预处理:对接缝处的桥面板进行清理和修复,确保接缝处的平整度和质量。
2. 缝口设计:根据具体要求和施工原则,设计合适的接缝形式和尺寸。
3.锚固处理:在接缝处设置锚固装置,以提高桥面板的整体性能。
4. 浇筑材料选择:选择适当的浇筑材料,包括填充料和密封材料,以保证接缝处的密实性和稳定性。
5. 浇筑施工:按照施工工艺要求,进行浇筑操作,并对浇筑后的接缝处进行维护和养护。
桥梁拼接湿接缝施工总结1、引言随着高速公路工程的高速发展,早期已建的桥梁已经面对着扩宽的要求,新老桥梁板间纵向拼接缝处理已成为施工中比较棘手的问题,在保证高速公路安全畅通,正常运营的情况下拼接施工,无疑在拼接的基础上难度进一步提高,本文就XX高速公路扩建工程中对桥梁拼接湿接缝施工进行了归纳总结。
2 、工程概况XX高速公路扩建工程A5标段位于XX市水头镇,该地区属于微丘台,老桥为双向四车道,桥梁荷载标准为汽车一超2O级、挂车120;路基、桥梁同宽26 m;桥梁为双幅;具体布置:2×(0.5m(防撞栏)+净11.25m+0.5(防撞栏))+1.5m,扩建后桥梁标准8车道2×(0.5(防撞栏)+净19.25m+0.5(防撞栏)+1.5m双侧各扩宽8m,全幅宽42m。
本地区地震峰值加速度为0.15g,地震动反应谱特征周期为0.35s,地震基本烈度为Ⅶ度,按Ⅷ阬震设防;通航标准不低于全桥通航要求。
XX高速公路新老桥拼接采用上连下不连方案进行拼接,新老桥上不构造通过拼接形成整体共同受力,下部构造分离,独立受力。
3、拼宽方法3.1空心板拼接在架设加宽部分预制板之前,应先设置临时护墙(栏),板梁应拆除原桥梁外侧护墙(栏)并切除外边板翼缘(部分整体式桥梁外边板无翼缘),凿毛边板湿接缝范围的外表面,再对原桥外侧边板进行植筋,然后进行新桥的架设,拼宽处中板与原桥外侧边板之间留有35cm宽、15cm高(跨径L=6m)或35cm宽、20cm 高(跨径L>6m)的湿接缝。
(见图1)T梁拼接处中梁与原桥外边梁之间设置60cm 宽的湿接缝以及每孔7道现浇横隔板,拼接前凿除全桥护墙(栏)80cm范围内桥面铺装混凝土,保留桥面铺装钢筋,再设加宽部分及拼接处的桥面铺装钢筋,然后对加宽部分6.8m范围内的前面进行防水混凝土浇筑。
湿接缝与新、老桥连接处1.5m范围内的桥面铺装,待加宽部分桥面防水混凝土浇筑完成后,采用UEA-补偿收缩缝混凝土进行二次浇筑。
湿接缝施工方案1. 引言湿接缝施工是一种常见的建筑施工技术,主要用于对建筑结构中的接缝进行填缝以防止漏水和渗漏等问题。
本文将介绍湿接缝施工的步骤和注意事项,以帮助施工人员正确进行湿接缝的施工。
2. 施工步骤2.1 准备工作在进行湿接缝施工之前,需要进行一些准备工作,包括:清理接缝面、检查接缝是否需要修复或处理等。
1.清理接缝面:将接缝面上的灰尘、杂物等清理干净,确保施工面整洁干燥。
2.检查接缝:检查接缝是否有裂缝或损坏,如有需要修复或处理。
2.2 确定填缝材料根据填缝的要求和实际情况,选择合适的填缝材料。
常用的湿接缝填缝材料包括聚合物水泥、聚合物胶和硅酮密封胶等。
1.聚合物水泥:适用于普通接缝,具有良好的粘结性和耐候性。
2.聚合物胶:适用于需要弹性的接缝,具有良好的抗震和耐老化性能。
3.硅酮密封胶:适用于需要耐高温、耐酸碱腐蚀的接缝。
2.3 填缝施工填缝施工是湿接缝施工的核心步骤,需要根据具体情况进行施工。
1.打开填缝材料:按照填缝材料的说明,打开包装并搅拌均匀。
2.填充接缝:将填缝材料均匀地填充到接缝中,可以使用刮刀、刷子等工具进行辅助。
3.整平表面:使用刮刀等工具对填缝材料进行整平,确保表面平整、光滑。
4.抹平表面:使用抹光工具对填缝材料进行抹平,进一步提高表面的光洁度。
5.清理多余材料:施工完成后,清理掉多余的填缝材料,保持施工面整洁。
2.4 完工验收完成填缝施工后,进行完工验收,包括外观检查和性能测试等。
1.外观检查:检查填缝面是否平整、无裂缝、无气泡等缺陷。
2.性能测试:根据填缝材料的性能特点,进行相应的性能测试,例如耐水性测试、耐温性测试等。
3. 注意事项在进行湿接缝施工时,需要注意以下事项,以确保施工质量和安全。
1.安全防护:施工人员应佩戴好安全帽、手套等防护用品,确保个人安全。
2.施工环境:施工环境要干燥、清洁,确保填缝材料能够正常固化和粘结。
3.填缝材料的选择:根据接缝的特点和要求,选择合适的填缝材料。

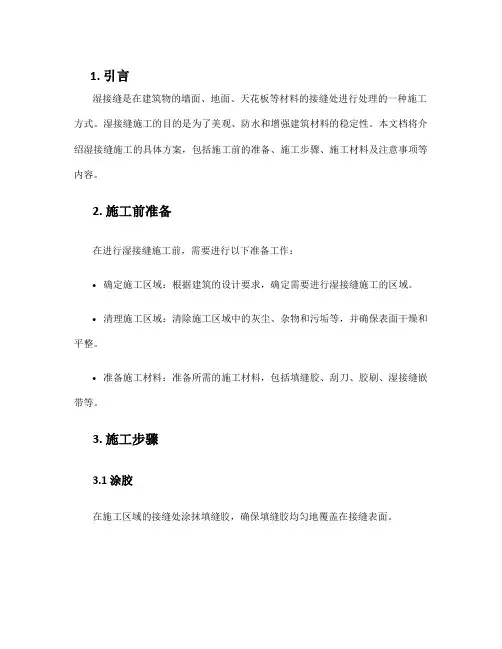

1. 引言湿接缝是在建筑物的墙面、地面、天花板等材料的接缝处进行处理的一种施工方式。
湿接缝施工的目的是为了美观、防水和增强建筑材料的稳定性。
本文档将介绍湿接缝施工的具体方案,包括施工前的准备、施工步骤、施工材料及注意事项等内容。
2. 施工前准备在进行湿接缝施工前,需要进行以下准备工作:•确定施工区域:根据建筑的设计要求,确定需要进行湿接缝施工的区域。
•清理施工区域:清除施工区域中的灰尘、杂物和污垢等,并确保表面干燥和平整。
•准备施工材料:准备所需的施工材料,包括填缝胶、刮刀、胶刷、湿接缝嵌带等。
3. 施工步骤3.1 涂胶在施工区域的接缝处涂抹填缝胶,确保填缝胶均匀地覆盖在接缝表面。
3.2 嵌带将湿接缝嵌带放置在填缝胶上,使其与填缝胶紧密贴合。
3.3 拉直使用刮刀将嵌带上的多余填缝胶进行刮除,使其与表面齐平。
3.4 抹平使用胶刷将填缝胶表面进行抹平,以确保湿接缝和周围材料的表面平整。
4. 施工材料•填缝胶:选择适合湿接缝施工的填缝胶,常见的有硅酮填缝胶和聚合物填缝胶。
•刮刀:用于将填缝胶嵌带上的多余部分刮除。
•胶刷:用于将填缝胶进行抹平,使其表面平整。
•湿接缝嵌带:作为填缝胶的嵌带,起到增强材料稳定性和防水效果的作用。
5. 注意事项•所有施工材料需在施工前进行检查,确保质量符合要求。
•施工过程中需注意安全,佩戴合适的防护设备,避免材料溅到皮肤和眼睛。
•湿接缝施工应在适宜的温度和湿度条件下进行,避免施工过程中出现不良现象,如填缝胶干燥不均匀等。
•嵌带的位置应准确无误,避免漏填或填多。
•施工完成后,注意及时清理施工区域,保持整洁。
6. 总结湿接缝施工是一种常见的建筑施工方式,能够提升建筑物的美观性、防水性和稳定性。
本文档介绍了湿接缝施工的具体方案,包括施工前准备、施工步骤、施工材料及注意事项等内容。
在进行湿接缝施工时,需要注意安全和施工环境的条件,并选择适合的施工材料和工具。
通过正确的施工步骤和注意事项,能够确保湿接缝施工的质量和效果。
湿接缝施工方案1. 引言湿接缝施工是指在建筑物的墙体或地板上,采用湿润材料填充接缝,通常用于修补墙体或地板的裂缝。
本文档旨在说明湿接缝施工的方案,包括施工步骤、所需材料和注意事项。
2. 施工步骤湿接缝施工包括以下步骤:2.1 准备工作在进行湿接缝施工之前,需要进行一些准备工作,以确保施工的顺利进行。
具体步骤如下:1.清洁接缝:使用扫帚或吸尘器清理接缝处的灰尘、杂物等。
2.去除旧的填缝材料:使用刮刀等工具将旧的填缝材料彻底清除,以确保新的填缝材料能够充分附着在接缝上。
3.清洁接缝表面:使用湿布擦拭接缝表面,确保表面干净并且无湿润。
2.2 填缝填缝是湿接缝施工的核心步骤,需要注意以下事项:1.选择适合的填缝材料:根据接缝的材质和要求,选择合适的填缝材料,如聚合物填缝剂、硅胶等。
2.将填缝材料挤压入接缝:使用填缝枪将填缝材料挤压入接缝中,确保填缝材料充满整个接缝。
3.平整填缝表面:使用刮刀或湿布将填缝表面平整,确保填缝与接缝表面平齐。
2.3 干燥和硬化填缝完成后,需要等待填缝材料干燥和硬化。
具体时间根据填缝材料的要求而定,一般需要等待24小时以上。
期间需要注意以下事项:1.避免触摸填缝部位:在填缝材料未完全干燥和硬化之前,避免触摸填缝部位,以免影响填缝效果。
2.保持施工环境通风良好:通风良好有助于填缝材料的干燥和硬化,因此需要保持施工环境通风。
3. 所需材料湿接缝施工所需材料如下:•填缝材料:根据接缝的材质和要求选择合适的填缝材料。
•刮刀:用于将填缝表面平整。
•填缝枪:用于将填缝材料挤压入接缝。
•清洁工具:如扫帚、吸尘器和湿布等,用于清洁接缝表面。
•个人防护装备:如手套、口罩等,用于保护施工人员的安全。
4. 注意事项在湿接缝施工过程中,需要注意以下事项:1.安全第一:施工人员应佩戴个人防护装备,避免填缝材料直接接触皮肤和眼睛。
如有不适,应立即停止施工并就医。
2.选择适合的填缝材料:根据接缝的材质和要求选择合适的填缝材料,以保证填缝效果和持久性。

湿接缝施工注意事项《哎呀呀,湿接缝施工那些事儿》咱今儿就来唠唠这个湿接缝施工的注意事项,这可真是个有意思的事儿嘞!首先啊,你可千万别小瞧了这湿接缝,它就好比是一座桥的“关节”,连接着一块块梁体,要是这关节出了问题,那整座桥可就不稳固喽!所以啊,咱们可得打起十二分的精神来对待它。
在施工前,那准备工作可得做足了。
就跟咱出门得先检查检查钱包、钥匙一样,该准备的材料、设备一个都不能少。
什么钢筋啊、混凝土啊、模板啊,都得准备得妥妥当当的,要是到时候缺这少那的,那不就抓瞎啦。
然后呢,就是清理工作。
就好比你要请客人来家里吃饭,不得先把家里打扫干净呀。
湿接缝的那些结合面啥的,都得清理得干干净净,不能有一点杂物、灰尘,不然那结合能牢固嘛!接着来说说钢筋焊接。
这可是个技术活儿,就跟咱缝衣服似的,得缝得结实、缝得漂亮。
焊接的时候可得小心别烫着自己喽,不然那可就成了“负伤上阵”啦。
还有啊,焊接质量得把好关,不能随随便便就糊弄过去,不然以后出了问题,那可就麻烦大了。
再说说混凝土浇筑。
这就跟给蛋糕抹奶油似的,得抹得均匀、抹得平整。
不能这儿厚一块、那儿薄一块的,不然那多难看呀。
而且浇筑的时候还得注意振捣,把里面的气泡都赶跑,这样混凝土才能密实。
最后啊,养护工作也不能马虎。
就像咱们人要保养皮肤一样,混凝土也得好好养护。
该盖被子的盖被子(覆盖保湿材料),该浇水的浇水,不能让它干巴巴的。
只有好好养护,它才能茁壮成长,成为坚固的湿接缝。
总之啊,湿接缝施工虽然看起来不起眼,但是却非常重要。
咱们可不能因为它小就不重视它,得像对待宝贝一样精心呵护它。
只有这样,咱们才能造出坚固耐用的桥梁,让大家都能放心地在上面走。
所以啊,各位工友们,都给我打起精神来,把湿接缝施工干得漂漂亮亮的!咱一起加油努力哈!。

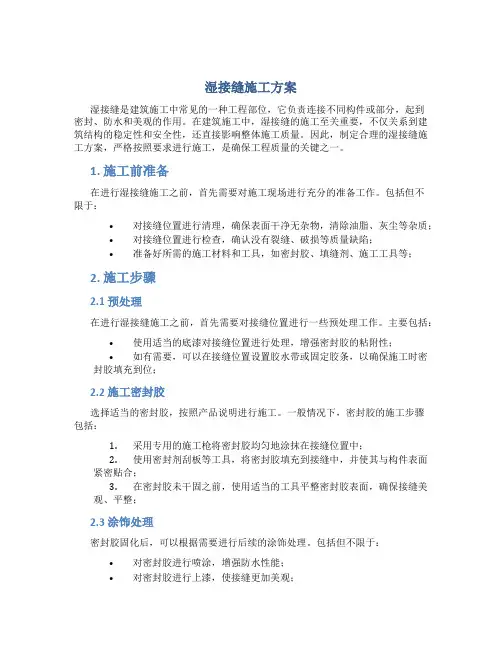

湿接缝施工方案湿接缝是建筑施工中常见的一种工程部位,它负责连接不同构件或部分,起到密封、防水和美观的作用。
在建筑施工中,湿接缝的施工至关重要,不仅关系到建筑结构的稳定性和安全性,还直接影响整体施工质量。
因此,制定合理的湿接缝施工方案,严格按照要求进行施工,是确保工程质量的关键之一。
1. 施工前准备在进行湿接缝施工之前,首先需要对施工现场进行充分的准备工作。
包括但不限于:•对接缝位置进行清理,确保表面干净无杂物,清除油脂、灰尘等杂质;•对接缝位置进行检查,确认没有裂缝、破损等质量缺陷;•准备好所需的施工材料和工具,如密封胶、填缝剂、施工工具等;2. 施工步骤2.1 预处理在进行湿接缝施工之前,首先需要对接缝位置进行一些预处理工作。
主要包括:•使用适当的底漆对接缝位置进行处理,增强密封胶的粘附性;•如有需要,可以在接缝位置设置胶水带或固定胶条,以确保施工时密封胶填充到位;2.2 施工密封胶选择适当的密封胶,按照产品说明进行施工。
一般情况下,密封胶的施工步骤包括:1.采用专用的施工枪将密封胶均匀地涂抹在接缝位置中;2.使用密封剂刮板等工具,将密封胶填充到接缝中,并使其与构件表面紧密贴合;3.在密封胶未干固之前,使用适当的工具平整密封胶表面,确保接缝美观、平整;2.3 涂饰处理密封胶固化后,可以根据需要进行后续的涂饰处理。
包括但不限于:•对密封胶进行喷涂,增强防水性能;•对密封胶进行上漆,使接缝更加美观;3. 施工注意事项在进行湿接缝施工时,需要注意以下事项:•施工人员应熟悉施工材料的使用方法和注意事项;•施工时应注意施工环境的温度、湿度等因素,选择合适的施工时间;•施工过程中严格按照相关要求进行,确保施工质量;•完成湿接缝施工后,要及时清理施工现场,保持整洁;综上所述,湿接缝施工是建筑施工中重要的一环,合理的施工方案和严谨的施工流程至关重要。
在施工过程中,施工人员需要严格按照要求操作,确保施工质量和施工效率。
