锅炉炉排大修施工工艺
- 格式:docx
- 大小:10.17 KB
- 文档页数:7
锅炉维修工程施工一、前言锅炉是工业生产中十分重要的设备,它在生产过程中承担着加热、蒸发等重要工作。
然而,由于其长时间稳定运行,往往会有一些损坏和故障问题出现。
针对这些问题,就需要进行锅炉维修工程施工。
锅炉维修工程施工旨在修复和升级锅炉设备,确保其正常运行,避免生产中断。
本文将从施工准备、实施、验收等方面进行详细介绍。
二、施工前准备1. 现场勘查在进行锅炉维修工程前,首先需要进行现场勘查,了解锅炉的具体情况。
勘查需要测量锅炉的尺寸、安装位置、部件维修情况等,以便制定维修方案。
2. 制定维修方案根据现场勘查的情况,制定详细的维修方案。
维修方案包括维修项目、作业流程、材料需求、人员配置等内容。
维修方案需要经过相关部门审批后方可实施。
3. 准备物资和设备根据维修方案,准备所需的物资和设备。
物资包括维修工具、耗材、备用件等,设备包括起重机、焊接机等。
确保物资和设备完备,以便顺利进行维修工程。
4. 安全防护在进行锅炉维修工程时,安全是第一位的。
对施工现场进行安全防护,包括设置警戒线、安全带、安全标识等,确保施工人员的安全。
5. 招募人员根据维修方案的人员配置要求,招募所需的维修人员。
维修人员需要经过相关培训和考核,具备一定的技术水平和工作经验。
6. 制定工作计划根据维修方案,制定详细的工作计划。
工作计划包括施工进度安排、人员任务分配、质量控制等内容,确保施工有序进行。
7. 获取相关审批文件在进行锅炉维修工程前,需要获取相关的审批文件。
审批文件包括有关部门的批复、工程合同等,确保施工合法合规。
三、施工实施1. 施工准备在进行锅炉维修工程前,需要进行施工准备。
施工准备包括清理施工现场、搬运物资和设备、安装安全防护等工作,确保施工顺利进行。
2. 拆除老设备在进行锅炉维修工程时,需要将老旧的设备进行拆除。
拆除工作需要谨慎进行,防止对周围设备和人员造成危险。
3. 维修设备根据维修方案,进行锅炉设备的维修工作。
维修工作包括更换损坏部件、焊接处理、涂装等,确保设备完好无损。
锅炉大修技术措施分钟应保持不变,各部件无漏水现象。
6、水压试验后,应及时将锅炉内的水全部放尽。
(五)、热工仪表、保护装置安装1、安装热工仪表和保护装置时,除应按本章的规定执行外,尚应符合现行的《工业自动化仪表工程施工及验收规范》的规定。
2、装设弹簧管压力表应符合下列要求:1)表体位置端正,便于视读。
2)刻度盘面上应标有红线,表示锅炉的工作压力。
3)压力表管路不保温。
3、装射风压表应符合下列要求:1)敷设在炉墙里的风压表管内径不小于12毫米。
2)风压表管路伸入炉墙内的部分应采用钢管,管路各连接处应严密不漏。
4、阀门应逐个用清水进行严密性试验,试验压力为3.44MPa。
应以阀瓣密封不漏水为合格。
5、锅炉安全阀的安装应符合下列要求:1)安全阀应逐个进行严密性试验。
2)锅筒上安全阀的始起压力分别1.04和1.06倍的工作压力。
3)安全阀必须垂直安装,其排水管路应畅通,并直通安全地点。
4)锅筒上的安全阀在锅炉严密性试验后,进行最终的调整,调整后的安全阀应立即铅封。
6、装设固定管式吹灰器应符合下列要求:1)装设位置与设计位置的偏差不应超过±5毫米。
2)各喷嘴应处在管排空隙的中间。
3)吹灰管路应有坡度,坡向应能使凝结水通过疏水流出。
(六)、连排、定排膨胀器安装:参照设计图纸,按厂家提供的技术标准和要求施工。
(七)、低位热力除氧器安装:参照设计图纸按厂家提供的技术标准和要求施工。
(八)、链条炉排链条炉排按图拼装,并拆下调风,落灰护板,在内部版上使左右支座与支架焊接,拼装结束后校正水平,使其左右倾斜不大于5毫米,否则应将低的一侧用垫铁垫平,就位后,安装落灰装置、调风装置,使其开关灵活,无卡死现象。
(九)、管道系统的安装1、用户根据技术文件图样要求,进行备料工作。
2、用户根据出厂的管道阀门仪表图样进行拼接安装,锅炉范围内循环连通管,焊接起点到弯头的距离制造厂家考虑到热膨胀的要求,施工单位不宜随便变更连接尺寸,以确保锅炉的正常膨胀温度。
电厂锅炉大修实施方案一、前期准备工作。
在进行电厂锅炉大修前,需要对设备进行全面的检查和评估。
首先,要对锅炉的各项参数进行详细的检测,包括锅炉的压力、温度、流量等参数,确保设备处于正常工作状态。
其次,要对锅炉的各个部件进行逐一检查,包括燃烧器、水位控制系统、排烟系统等,确保设备没有损坏或者老化严重的部件。
最后,要对锅炉的安全保护系统进行全面检查,确保在大修期间能够及时响应各种突发情况。
二、大修方案制定。
根据前期的检查和评估结果,制定电厂锅炉大修的具体方案。
首先,要确定大修的时间节点和工期安排,确保在大修期间能够尽快恢复设备的正常运行。
其次,要制定大修的具体内容和工作流程,包括拆卸旧部件、更换新部件、清洗设备等。
同时,要制定好各项工作的责任分工和安全措施,确保大修期间能够安全、高效地进行工作。
三、大修过程管理。
在进行电厂锅炉大修时,需要严格按照制定的方案进行工作,并对大修过程进行全面的管理和监督。
首先,要对大修过程进行严格的计划和进度管理,确保各项工作能够按时完成。
其次,要对大修现场进行全面的安全管理,确保大修期间能够杜绝各种安全事故的发生。
同时,要对大修过程进行全面的质量管理,确保更换的新部件能够正常运行,设备能够恢复正常工作状态。
四、大修结束验收。
在电厂锅炉大修结束后,需要对设备进行全面的验收和测试。
首先,要对设备的各项参数进行再次检测,确保设备处于正常工作状态。
其次,要对更换的新部件进行全面的测试,确保其性能和质量达到要求。
最后,要对设备的安全保护系统进行全面测试,确保设备在正式投入运行前能够及时响应各种突发情况。
五、总结与改进。
在电厂锅炉大修结束后,需要对整个大修过程进行全面的总结和改进。
首先,要对大修过程中出现的问题和不足进行深入分析,找出问题的根源并制定改进措施。
其次,要对大修方案进行全面的评估,找出其中存在的不足并进行改进。
最后,要对大修过程中取得的成绩和经验进行总结,为今后的大修工作提供借鉴和参考。
一、工程概况本工程为某电厂锅炉大修工程,主要内容包括锅炉本体、辅助设备、电气系统、控制系统等。
锅炉型号为XX型,额定蒸发量为XXt/h,额定蒸汽压力为XXMPa。
本次大修工期为XX天。
二、施工准备1. 组织准备(1)成立锅炉大修工程领导小组,负责整个工程的组织实施和协调。
(2)组建施工队伍,明确各岗位人员职责。
2. 技术准备(1)查阅锅炉及辅助设备的技术资料,了解设备性能、结构特点及运行状况。
(2)编制锅炉大修施工方案,明确施工工艺、质量标准及安全措施。
(3)组织施工人员进行技术交底,确保施工人员掌握施工工艺和安全措施。
3. 物料准备(1)根据施工方案,编制材料、设备采购计划。
(2)提前订购所需材料、设备,确保施工过程中材料、设备供应充足。
4. 施工现场准备(1)清理施工现场,确保施工环境整洁、安全。
(2)搭建施工设施,如脚手架、临时用电等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺及质量标准1. 锅炉本体大修(1)拆卸锅炉本体部件,检查磨损、腐蚀情况。
(2)对磨损、腐蚀严重的部件进行更换或修复。
(3)对锅炉本体进行焊接、防腐处理。
(4)安装新更换或修复的部件,确保安装质量。
2. 辅助设备大修(1)拆卸辅助设备,检查磨损、腐蚀情况。
(2)对磨损、腐蚀严重的部件进行更换或修复。
(3)对辅助设备进行清洗、防腐处理。
(4)安装新更换或修复的部件,确保安装质量。
3. 电气系统、控制系统大修(1)检查电气设备、控制柜,拆卸损坏部件。
(2)更换损坏部件,确保电气、控制系统运行正常。
(3)进行电气、控制系统调试,确保各项指标达到设计要求。
四、安全措施1. 施工人员必须遵守施工现场安全规定,佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工过程中,对高空作业、起重作业等危险作业进行严格管理,确保施工安全。
4. 加强施工现场防火、防爆措施,确保施工安全。
五、施工进度安排1. 施工前期准备(1天)2. 锅炉本体大修(XX天)3. 辅助设备大修(XX天)4. 电气系统、控制系统大修(XX天)5. 系统调试及验收(1天)6. 工程收尾(1天)六、总结本锅炉大修工程施工方案充分考虑了施工过程中的各种因素,确保了施工质量、安全和进度。
燃煤锅炉大修施工方案
一、前言
燃煤锅炉是工业生产中常用的热源设备,但长期使用易造成设备老化和效率下降。
为保证其正常运行,提高能效,大修是必不可少的措施。
本文将介绍燃煤锅炉大修的施工方案。
二、检修前准备
在进行燃煤锅炉大修前,需要做好以下准备工作: - 确保锅炉停机,并进行安全停机 - 制定详细的施工计划和方案 - 准备好必要的工具和材料 - 安排好施工人员和分工
三、施工步骤
1. 清洗锅炉管道
首先需要清洗锅炉管道,包括水侧和烟气侧管道,以去除积灰和结垢,提高传热效率。
2. 更换损坏部件
根据检修情况,逐一更换磨损或损坏的部件,确保锅炉正常运行。
3. 检修燃烧器
对燃烧器进行检修和清洗,保证燃烧效率和热效率。
4. 检查防爆装置
对锅炉防爆装置进行检查和测试,确保安全性。
四、施工后工作
1. 清理现场
施工完成后,要对施工现场进行清理,确保安全和整洁。
2. 安全检查
进行锅炉的安全检查,包括防爆装置、排烟系统等,确保设备安全使用。
五、总结
通过大修,燃煤锅炉可以恢复正常运行,提高效率,延长使用寿命。
因此,施工方案的制定和实施至关重要,只有严格按照施工方案进行操作,才能确保施工质量和安全。
以上为燃煤锅炉大修施工方案的简要介绍,希望对相关工作提供参考。
以上内容是关于燃煤锅炉大修的施工方案介绍,可能有什么问题,欢迎您随时交流。

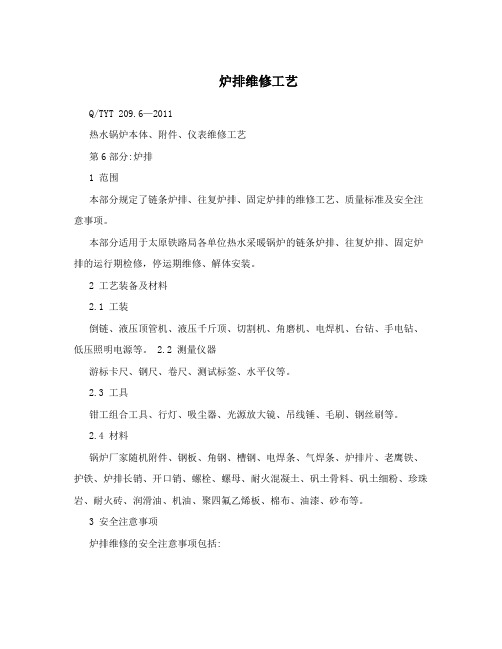

炉排维修工艺Q/TYT 209.6—2011热水锅炉本体、附件、仪表维修工艺第6部分:炉排1 范围本部分规定了链条炉排、往复炉排、固定炉排的维修工艺、质量标准及安全注意事项。
本部分适用于太原铁路局各单位热水采暖锅炉的链条炉排、往复炉排、固定炉排的运行期检修,停运期维修、解体安装。
2 工艺装备及材料2.1 工装倒链、液压顶管机、液压千斤顶、切割机、角磨机、电焊机、台钻、手电钻、低压照明电源等。
2.2 测量仪器游标卡尺、钢尺、卷尺、测试标签、水平仪等。
2.3 工具钳工组合工具、行灯、吸尘器、光源放大镜、吊线锤、毛刷、钢丝刷等。
2.4 材料锅炉厂家随机附件、钢板、角钢、槽钢、电焊条、气焊条、炉排片、老鹰铁、护铁、炉排长销、开口销、螺栓、螺母、耐火混凝土、矾土骨料、矾土细粉、珍珠岩、耐火砖、润滑油、机油、聚四氟乙烯板、棉布、油漆、砂布等。
3 安全注意事项炉排维修的安全注意事项包括:a) 进入锅炉燃烧室、烟风道内作业前,要确保鼓、引风机、炉排断电,通风,并且将与总烟道或者其他运行锅炉的烟道相连接的阀门关严密,以防爆、防火、防毒,并设专人监护;b) 配备并使用各类防护用品、药品、包扎带,防止炉内尖锐钢铁物件造成人体伤害;c) 进入炉内作业时,应先检查炉拱、炉墙的稳固和可靠性,防止坍塌造成人身意外伤害;正确使用防尘器具,确保身体健康;d) 炉排整体移位时,应设现场指挥和安全防护员协调作业安全。
使用的机械、工具应完好,倒链、绞磨、滑轮应正常,钢丝绳无断股,滚杠应平直、无弯曲。
使用钢丝绳,其选用型号和直径须符合承受拉力要求,并按索具绑扎标准要求将钢丝绳进行绑扎。
钢丝绳连接时,应使用专用插口,使用卡子时应至少两道以上。
倒链、绞磨、滑轮的固定点应可靠,地锚应牢固。
27Q/TYT 209.6—20114 维修周期停运期间解体整修,每年一次;焚火期间的检修,每月一次,现场包组检修。
5 链条炉排5.1 工艺流程链条炉排维修工艺流程见图1。
锅炉炉排施工方案一、施工前准备技术准备:组织技术团队熟悉施工图纸,明确施工要点和难点,制定详细施工方案。
材料准备:根据施工计划,提前采购所需材料,确保材料质量满足标准要求。
场地准备:清理施工现场,确保施工场地平整、无障碍物,并设置必要的施工标识。
二、设备检查与选型设备检查:对采购的设备进行全面检查,确保设备性能良好,符合设计要求。
设备选型:根据锅炉型号和实际需要,选择合适的炉排设备,确保炉排运行平稳、效率高。
三、基础施工与安装基础施工:按照图纸要求进行基础施工,确保基础牢固、平整。
设备安装:在基础施工完成后,按照设备安装说明进行设备安装,确保设备安装位置准确、固定牢固。
四、炉排组装与调试炉排组装:按照图纸要求进行炉排组装,确保组装过程中各部件配合紧密、无误差。
炉排调试:组装完成后进行炉排调试,检查炉排运行是否平稳、无卡涩现象,确保炉排运行正常。
五、管道连接与检查管道连接:按照图纸要求进行管道连接,确保管道连接牢固、无泄漏。
管道检查:对连接好的管道进行全面检查,确保管道无损坏、无泄漏。
六、安全防护与验收安全防护:施工现场设置必要的安全防护措施,确保施工人员安全。
验收工作:施工完成后进行验收工作,确保施工质量符合要求,验收合格后方可投入使用。
七、施工进度与人员施工进度:制定详细的施工进度计划,确保施工按时完成。
人员配置:根据施工进度计划合理配置施工人员,确保施工顺利进行。
八、质量保证与措施质量保证:施工过程中严格控制质量,确保施工质量符合设计要求。
质量措施:制定详细的质量保证措施,包括材料质量控制、施工工艺控制等,确保施工质量稳定可靠。
通过以上八个方面的详细规划和实施,可以确保锅炉炉排施工的顺利进行和高质量的完成。
在施工过程中,需要严格遵守相关规范和安全要求,确保施工人员的安全,同时注重质量控制,确保施工质量符合设计要求。
最终通过验收后,可以投入使用,为工业生产提供稳定的热源。
锅炉维修工程施工方案一、前期准备1.成立项目组:在施工前,成立专门的项目组,负责组织、协调和监督锅炉维修工程的施工事宜。
2.制定施工计划:根据维修工程的性质和要求,制定详细的施工计划,包括施工时间、工序安排、工人数量等。
3.确定材料及设备:根据维修工程的需要,采购和租借所需的材料和设备,并进行检查和准备。
二、施工准备1.施工现场布置:根据施工计划,对施工现场进行布置,包括搭建临时工棚、设置施工警示标志等。
2.安全措施:制定安全管理制度,加强安全教育和培训,确保施工过程中的安全,如佩戴安全帽、专用工作服等。
3.施工材料的检查:对已采购的施工材料进行检查,确保其质量符合要求,并按照施工计划进行分类和储存。
4.施工设备的安装及调试:将所需的施工设备按照要求进行安装和调试,确保施工过程中的设备正常运行。
三、施工作业1.拆卸旧部件:进行锅炉维修工程前,需要先拆卸旧的损坏部件,如锅炉外壳、管道等,确保施工空间的准备。
2.检修内部构件:对锅炉的内部构件进行检查和维修,包括火箭内膛、水平烟道、锅炉水壁等,确保其正常运行。
3.更换新部件:将破损或老化的部件进行更换,包括锅炉炉膛、烟道、炉排、锅炉附件等,并按照标准进行安装和调试。
4.系统调试:对维修后的锅炉进行系统调试,确保其正常运行和符合要求,包括启动试运行、检测温度压力等。
5.引入燃料:根据需要引入相应的燃料,并进行点火试运行,确保锅炉燃料供给和燃烧效果的正常。
四、验收和交接1.内部验收:由项目组成员进行内部验收,对施工质量进行评估,确保锅炉维修工程符合要求。
2.环保验收:邀请相关部门进行环保验收,检查锅炉维修工程是否对环境产生影响,如烟尘排放、噪音等。
3.客户验收:与业主代表进行验收,对维修工程进行全面检查和评估,确保维修工程达到客户的要求和标准。
4.交接工作:将维修工程相关的文件、资料、设备等进行整理和归档,并与客户进行交接,确保交接工作的顺利进行。
五、后期维护1.维护管理:对维修后的锅炉进行日常维护和管理,包括清洁、保养、润滑等,确保其长期稳定运行。
往复式炉排检修工艺往复式炉排是一种常见的燃煤锅炉的燃烧设备,用于提供热能。
对往复式炉排进行检修工艺的制定和实施对于确保设备的长期稳定运行、延长使用寿命、提高燃烧效率至关重要。
以下是一个关于往复式炉排检修工艺的大致指南,内容可能因具体设备型号和制造商的不同而有所变化。
1. 检修前准备工作在进行往复式炉排的检修之前,需要进行一系列准备工作,以确保安全和高效性:a. 安全评估和设备停机进行安全评估,确保检修过程中人员安全。
提前通知相关部门,停机准备。
b. 工具和设备准备准备所需的检修工具,包括扳手、螺丝刀、测量仪器等。
确保备件的充足供应。
2. 系统隔离和锁定在进行具体的检修工作之前,需要对往复式炉排系统进行隔离和锁定,以确保工作的安全性和准确性:a. 断电和断燃料供应切断电源,确保电气系统安全。
切断燃料供应,防止燃料流入系统。
b. 隔离气源关闭气源阀门,确保气体不会进入系统。
c. 排空和冷却排空系统中的压力,降低系统压力至安全水平。
进行系统冷却,确保设备可以安全接触。
3. 维护检查进行具体的往复式炉排检修工作,包括以下方面:a. 清理和检查机械部分清理炉排表面,移除积灰和杂物。
检查链条、链轮、导轨等机械部分,确保运转正常。
b. 检查电气部分检查电气连接,确保电缆、接线等没有松动或损坏。
测试电气元件,如电机、传感器等,确保其性能良好。
c. 检查燃烧系统检查燃烧室内的衬板和耐火砖,更换磨损严重的部分。
检查点火系统,确保点火正常。
d. 测量和调整使用测量仪器测量温度、压力等参数,确保在正常范围内。
调整相关参数,以提高燃烧效率。
4. 防腐和保养a. 防腐处理对设备进行防腐处理,延长使用寿命。
修复或更换防腐层受损的部分。
b. 润滑给机械部分进行润滑,确保摩擦小、运转平稳。
更换润滑油,定期维护润滑系统。
5. 系统启动和调试在完成检修后,进行系统的启动和调试:a. 逐步启动逐步启动系统,确保每个部分都能正常工作。
检查运转中是否有异常声音或振动。
锅炉大修施工方案 (1)引言在工业生产中,锅炉扮演着至关重要的角色,为生产提供热能支持。
随着锅炉使用时间的延长,锅炉出现故障或性能下降的情况也逐渐增加。
为确保生产的正常进行,锅炉大修成为必不可少的环节。
本文将针对锅炉大修的施工方案做一详细阐述。
施工前准备在进行锅炉大修前,必须做好充分准备工作。
首先需要详细查看锅炉的使用记录和检修记录,了解锅炉的运行情况和存在的问题。
根据实际情况确定大修的具体内容和计划,制定详细的施工方案和时间表。
同时,组建合适的施工团队,确保施工人员具备相应的技术水平和经验。
施工步骤1. 拆除工作在进行大修时,首先需要对锅炉进行拆除工作。
拆除过程中,要严格按照安全操作规程进行,保证施工人员的人身安全。
同时要注意保护现场设备和管路,以避免造成损坏。
拆除完成后,要及时清理现场,保持施工环境整洁。
2. 检修工作在拆除完成后,进行锅炉的检修工作。
通过对各个部件的检查,发现问题并逐一解决,确保锅炉的各项功能正常运行。
检修工作需要仔细认真,确保每一个细节都得到重视。
3. 维护工作在检修完成后,进入锅炉的维护工作阶段。
针对不同部位的维护需求,采取相应的措施进行处理。
例如,对管路进行清洗、防腐处理,对阀门进行检修和更换等。
维护工作的目的是确保锅炉在接下来的使用中能够正常运行,达到预期的效果。
施工结束在施工结束后,要对整个施工过程进行总结和评估。
检查施工结果是否满足预期要求,确保锅炉的安全可靠。
同时要对施工中存在的问题和不足进行总结,为以后的施工工作提供经验借鉴。
最后要对现场进行清理,将施工过程中产生的废料和垃圾清理干净,保持施工环境整洁。
结语锅炉大修是一项综合性较强的工程,需要施工人员具备高超的技术水平和经验。
通过严格执行施工方案,认真细致的施工,可以确保锅炉大修的顺利进行,保证生产的正常运行。
同时,要时刻关注安全问题,确保施工过程中没有任何安全隐患。
希望本文所述内容对进行锅炉大修的相关人员有所帮助。
角管锅炉炉排大修
施
工
工
-艺
一、概述:
1.1 适用范围
本工艺只适用于角管锅炉炉排大修的施工。
1.2 编制依据
上海四方锅炉厂安装使用说明书
《热水锅炉安全技术监察规程》《工业锅炉安装工程施工及验收规范》( GB50273-98 ) 《蒸汽锅炉安全技术监察规程》
锅炉安装实用手册
二、结构简介:
角管锅炉鳞片式炉排,采用等压风仓结构,炉排面下是一个大的等压风仓,由鼓风送出的一次风经两侧送入,等压风仓和炉排面之间是若干组可调节的风门,通过调节这些小风门的开度,可以控制煤在炉排上移动时各个燃烧阶段的供风量;等压风仓加小风门的结构合理,配风精确,有利于煤的燃烧和燃烬,炉排的通风截面比小,通风间隙分布均匀,炉排冷却条件好,因而在运行中更安全、可靠,另外,角管式炉排片的设计倾角为45 °,而散装炉炉排的倾角为60°,因此角管式炉排结构大大地减少了漏煤损失,鳞状式炉排的链条不直接接触煤层受热。
运行中当炉排片行至尾部转入空程后,由于自重翻转倒挂在夹板上,能得到冷却。
一旦炉排片损坏还可在不停炉的情况下更换,因此炉排运转可靠,炉排片的间隙较小,漏煤亦少;链条为柔性结构,在主动轴上的各链轮之间的齿形略有不齐时,能自动调整松紧度,保持啮合良好。
三、炉排安装质量对锅炉运行的影响
炉排安装是锅炉安装施工中一项极其重要的工作。
炉排安装质量
好坏,将直接影响锅炉正常运行。
炉排安装质量低劣,容易造成燃烧
系统工作不正常而停炉。
安装质量好将会取得如下效益:
(1)提高经济效益。
若是厂方自用锅炉,还可以减少因停炉而造成的间接损失。
往往这种损失比锅炉停气本身造成的损失更大。
(2)提高了燃烧效率。
炉排密封性能好,布风均匀,燃烧正常,
可减少灰渣的含碳量和烟气中的一氧化碳量,从而节约了能源。
(3)延长锅炉的使用寿命和维修量。
锅炉停炉次数少,一方面提高锅炉运行的经济效益,另一方面也减少热膨胀对炉墙、水冷壁的损害,从而减少锅炉的年维修量,提高锅炉的大修年限。
四、炉排的大修施工程序:
1、拆除前盖板
2、拆除挡渣铁
3、拆除炉条与炉条夹板
4、拆除铸铁滚筒与节距套管
5、拆除链条
6、拆除主轴
7、拆除侧密封
8、检查校正墙板对角线
9、安装主轴,并调整好其水平度
10、炉链装配
11、铸铁滚筒灌装石墨粉
12、装配铸铁滚筒与节距套管
13、安装炉排传动装置
14、炉链运转三圈,检验滚筒转动情况
15、装配炉条夹板与炉条
16、安装炉排侧密封
17、炉排安装质量检验
18、炉排冷态试运行
19、安装挡渣铁和前盖板
五、炉排安装前的检查炉排运行多年会有部分部件磨损,给安全生产带来隐患,在安装前,为保证炉排的安装质量,必须对炉链、铸铁滚柱、衬管、主轴、等零部件进行逐件检查。
检查内容:
1、检查检查铸铁滚筒圆柱面的长度
2、检查主轴链轮任意两轮间距
3、检查主轴各链轮至轴线中心点的距离
4、检查主轴轴承
5、检查炉链
6、检查链条长度
7、检查炉条夹板
8、检查炉条不得有变形、翘曲缺陷
9、检查等压风室的壳体有无变形,风室密封是否严密
10、检查风门有无变形,板与轴或拉杆结合是否牢固、开关灵活,关闭是否严密
11、检查轴承油管、冷却水室内部是否清洁、畅通
12、检查左右墙板与炉墙的间隙是否适当,左右墙板是否弯曲变形
13、检查侧密封是否弯曲,是否烧损,是否磨损,是否牢固,与炉排左右夹板的间隙是否适当
14、检查挡渣装置的搁梁是否完整无损,无变形,挡渣器是否有裂纹、烧损,件与件的间隙是否适当
六、炉排安装
1、炉排链条的安装:将炉排链条放在平地上拉紧测量,超过要求则进行调整,调整好后,将每根链条安装就位,注意每根链条的接口方向及螺栓方向。
2、装销轴、限位套管、滚筒(筒体内装石墨粉),上紧销轴螺帽后,将开口销穿上翻卷紧卡在销轴上,每根销轴长度一致,从而保证每根链条之间不会左右串动,运行中只允许滚筒在销轴上转动,不允许销轴转动。
3、装炉条、夹板,将炉排片的夹板长的一端朝运行方向的反面,夹板用短销固定在链条上,短销头部的朝向靠近大轴链轮一侧,开口销子必须翻卷卡死在短销上。
4、炉排片的安装:在炉排上面由后固定轴向主动轴逐排安装炉排片,应逐块将炉排片的一侧斜插进有斜槽的夹板孔内,另一侧对准另一边夹板孔内推入转动就位,每块炉排片应无裂纹(质量合格)转动灵活,利用炉排变速箱的转动配合将炉排片装完。
5、前轴、变速箱对轮的找正:将炉排空转检查炉链松紧程度并调整
至平稳转动不跑偏。
两对轮中心线必须同心,对轮间隙合格。
6、左右侧密封块安装:密封块之间,密封块与风门块之间必须用石棉绳加玻璃水,填充严密使风室的风不漏出,每侧密封块与炉排间隙调整在规范范围后再紧固螺栓将密封块与炉排边板严密固定(因侧密封压条与防焦箱距离过近,更换侧密封时需将防焦箱上移)。
7、挡渣器(老鹰铁)安装:挡渣器安装在支承搁梁上,从锅炉中心向两边安装,每块间隙w 3mm,并装上短销,左右各一块不装短销。
七、炉排冷态无负荷试运转
炉排无负荷试运转之前,应对主轴加注润滑油或润滑脂。
根据规范要求,炉排试运转应符合下列要求:
1、冷态试运转时间不少于8h ,实际施工中一般要经过48--
72h ,其中低速、中速各占1/4 时间,其余则是高速运转时间。
因炉排冷态试车时间越长,装配件之间的磨合程度就越好,当炉排受热膨胀后,就越不容易出现异常现象。
2、齿轮箱润滑油温度w 60 C,箱外无漏油。
3、电动机电流w设计额定电流。
4、电动机表面温度w 60 C。
5 、调整离合器弹簧的松紧度。
调整时,可先将弹簧全部松开。
然后再逐渐压紧,直到齿形离合器不跳齿为止
6、炉排转动应平稳,无卡住、抖动、跑偏和异常声响等现象。
7、在从动轴处观察,炉条应翻转自如,无突起、卡住和脱落现象
8、炉排及变速箱运转噪音W 85DB。
9、炉排线速度符合设计要求。
10、滚柱转动灵活,与链齿啮合平稳
11、轴承温度不应超过60 0C。
12、调整好炉链的紧张度。
从动轴调整螺栓应有调整余量。
13、试运转合格后,要填写《炉排冷态试运行记录》。
