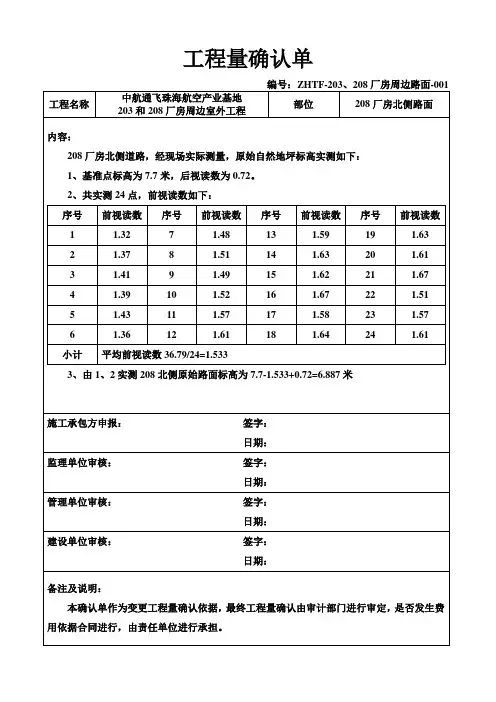

编号:ZHTF-203、208厂房周边路面-001工程名称中航通飞珠海航空产业基地203和208厂房周边室外工程部位208厂房北侧路面内容:208厂房北侧道路,经现场实际测量,原始自然地坪标高实测如下:1、基准点标高为7.7米,后视读数为0.72。
2、共实测24点,前视读数如下:序号前视读数序号前视读数序号前视读数序号前视读数1 1.32 7 1.48 13 1.59 19 1.632 1.37 8 1.51 14 1.63 20 1.613 1.41 9 1.49 15 1.62 21 1.674 1.39 10 1.52 16 1.67 22 1.515 1.43 11 1.57 17 1.58 23 1.576 1.36 12 1.61 18 1.64 24 1.61小计平均前视读数36.79/24=1.5333、由1、2实测208北侧原始路面标高为7.7-1.533+0.72=6.887米施工承包方申报:签字:日期:监理单位审核:签字:日期:管理单位审核:签字:日期:建设单位审核:签字:日期:备注及说明:本确认单作为变更工程量确认依据,最终工程量确认由审计部门进行审定,是否发生费用依据合同进行,由责任单位进行承担。
编号:ZHTF-203、208厂房周边路面-002工程名称中航通飞珠海航空产业基地203和208厂房周边室外工程部位208厂房北侧路面内容:208厂房北侧道路土方开挖后,道路西侧距离电缆沟1.5米位置,路基为软弱土层,土质软差,经参建单位现场商议,该软弱土层挖除后,用毛石进行换填,缝隙用水稳层料填充,现场实测处理范围为长6.5米,宽7米,高为0.3米施工承包方申报:签字:日期:监理单位审核:签字:日期:管理单位审核:签字:日期:建设单位审核:签字:日期:备注及说明:本确认单作为变更工程量确认依据,最终工程量确认由审计部门进行审定,是否发生费用依据合同进行,由责任单位进行承担。
编号:ZHTF-203、208厂房周边路面-003工程名称中航通飞珠海航空产业基地203和208厂房周边室外工程部位208厂房东侧路面内容:208厂房东侧道路水泥稳定碎石层于2010年施工完成,受各种条件影响,表面标高经现场抄侧后,结果如下:1、基准点标高为7.7米,后视读数为0.59。
施工放样测量记录表模板全集文档(可以直接使用,可编辑实用优质文档,欢迎下载)xxxxxxxxxxxxxxxxxxxxxxxxG10施工放样测量记录表施工单位:xxxxxxxxxxxxxxxxxxxxxxxxxxxxx合同号:监理单位:xxxxxxxxxxxxxxxxxxxxxxxxxxx编号:测量:记录(计算):复核:测量专监:恩德·恒鼎世纪噪音测量记录台账成都恩德建筑工程恒鼎世纪工程项目部建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年6月17日9时30分至11时40分测量仪器编号TM824气象条件阴转晴测量人张丽测点等效连续A声级A 58B 55C 52D 57E 45建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段裙楼屋面女儿墙备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年6月17日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年1月20日14时30分至16时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 57B 54C 51D 57E 58建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段材料转运、垃圾清扫备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年1月20日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年3月10日15时30分至16时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 51B 52C 54D 55E 52建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段模板支架拆除备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年3月10日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年3月25日9时30分至11时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 53B 55C 56D 57E 59建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段1#楼二十八层柱、墙,二十九层梁、板砼浇筑备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年3月15日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年4月5日9时30分至11时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 52B 51C 56D 48E 59建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段1#楼二十九层柱、墙,三十层梁、板砼浇筑备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年4月5日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年4月20日9时30分至11时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 59B 51C 56D 42E 59建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段1#楼三十二层梁钢筋施工备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年4月20日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年7月13日14时30分至16时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 52B 49C 56D 42E 59建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段材料转运、楼层清扫备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年7月13日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年7月1日14时30分至16时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 58B 54C 56D 42E 50建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段1#楼机房屋面梁施工备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年7月1日建筑施工场地噪声测量记录表工程名称恒鼎世纪工程地点成都龙泉2021年6月17日14时30分至16时40分测量仪器编号TM824气象条件阴测量人张丽测点等效连续A声级A 49B 48C 56D 42E 57建筑施工场地示意图、建筑施工场地及其边界线,测点位置施工阶段1#楼楼梯挡脚板施工、材料转运备注符合《建筑施工场界环境噪声排放标准》(GB12523-2021)及《建筑工程绿色施工评价标准》(GBT 50640-2021)的相关要求2021年6月17日施工现场原始标高测量记录表。
工程名称:部位:编号:
施工单位:
施工负责人: 记录人: 记录日期:
工程名称:部位:编号:
施工单位:
施工负责人: 记录人: 记录日期:
钻孔灌注桩终孔验收单
工程名称:灌注桩类型:
桩位编号:中心桩号:
开孔日期:年月日终孔验收日期:年月日
编号:
钻孔桩钢筋工程检验表
施工单位:
初检负责人: 复检负责人: 终检负责人:
检验日期:
水下混凝土施工记录表
工程名称:桩号:天气温度
孔底标高:导管离开孔底(m)孔深节数
砼浇注时间:年月日时分至月日时分砼标号:
编号:
施工单位:
施工负责人: 记录人: 记录日期:。
41.平行检验记录(监理)●JZLB5 平行检验记录表平行检验记录表工程名称:编号:填写、使用说明●(1)平行检验的对象基本分为设备、材料、工序三大类,如属设备方面的检验项目,在设备前的□框中打√,并在下面“设备”的相应栏目中填写有关信息,其他“材料”和“工序”栏目中打斜线即可。
如属材料或工序方面的检验项目,以此类推填写。
如有些检验对象不好明确区分是否属于设备、材料、工序时,按工序填写,有关基本信息可填入“其他”栏目中。
(2)“检验结论”填写检验后得出的最终结论,一般为合格或不合格。
(3)本表主要用于监理单位或委托专业检验单位现场检验后无正式检验报告的情况下使用,如委托专业检验单位检验后出具有正式检验报告,以该正式报告为准,不再填写该记录表。
●需要平行检验的项目1.土方回填工程监理抽检记录注:1.本表适用于变电所工程中对土石方工程质量的检查。
2.主控项目共检查项,其中项满足设计和规范要求;一般项目共计检查点,合格点,合格率为:。
检查人(签字):检查时间:年月日2.构支架杯形基础模板安装监理抽检记录注:1.本表适用于变电所工程中对构支架基础模板安装工程质量的检查。
2.主控项目共检查项,其中项满足设计和规范要求;一般项目共计检查点,合格点,合格率为:。
检查人(签字):检查时间:年月日3.设备基础模板安装监理抽检记录注:1.本表适用于变电所工程中设备基础模板安装工程质量的检查。
2.主控项目共检查项,其中项满足设计和规范要求;一般项目共计检查点,合格点,合格率为:。
检查人(签字):检查时间:年月日4.建筑物基础模板安装监理抽检记录工程名称:编号:注:1.本表适用于变电所工程建筑物中对模板安装工程质量的检查。
2.主控项目共检查项,其中项满足设计和规范要求;一般项目共计检查点,合格点,合格率为:。
检查人(签字):检查时间:年月日5.构、支架(设备)基础混凝土工程监理抽检记录2.主控项目共检查项,其中项满足设计和规范要求;一般项目共计检查点,合格点,合格率为:。

工程名称工程地点结构类型面积/高度建设单位 施工单位资质等级项目负责人资质等级事故发生 时间及部位估计经济损失伤亡人数事故情况及 初步分析的 主要原因 应急措施及 事故处理情况 施工单位(盖章):负责人:工程质量事故报告注:此表由施工单位报建设、监理、质量监督机构。
SG —001SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制工程名称工程地址建设单位施工单位工程类别结构类型预算造价计划总投资建筑面积开工日期年月日竣工日期年月日主要实物工程量工程名称单位数量主要实物工程量工程名称单位数量土方工程门窗制安工程基础混凝土工程屋面防水工程主体钢筋安装t内墙抹灰工程主体现浇混凝土楼地面工程围护墙内隔墙砌筑外墙面砖资料与文件准备情况批准的建设立项文件或年度计划征用土地批准文件及红线图投标、议标、中标文件施工合同或协议书资金落实情况的文件资料三通一平的文件材料施工方案及现场平面布置图设计文件、施工图及施工图设计审查意见主要材料、设备落实情况施工许可证质量、安全监督手续建设单位:(公章)项目负责人:(签字)年月日监理单位:(公章)总监理工程师:(签字)年月日施工单位:(公章)项目负责人:(签字)年月日单位工程开工报告SG—002SN:9122840000000835 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制SG—003编号:施工日志工程项目名称:起止日期:四川省建设厅制注:本表由施工单位留存,规范有要求的检验批应将该记录存档。
SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制SG —004技 术 核 定 单提出单位西安飞机工业装饰装修工程股份有限公司施工图号(或部位)铝合金门窗 工程名称“时代豪廷广场”项目核定性质剔打门连窗门洞口核 定 内容商业 因C 、D 栋5—30层门连窗(每层4樘)门洞口宽度过窄,经建设方要求,由我单位安排人员剔打洞口。
工程名称:台州市路桥区金清渔港二期工程部位:编号:
施工单位:中国水利水电第十二工程局有限公司
施工负责人: 记录人: 记录日期:
工程名称:台州市路桥区金清渔港二期工程部位:编号:
施工单位:中国水利水电第十二工程局有限公司
施工负责人: 记录人: 记录日期:
钻孔灌注桩终孔验收单
工程名称:台州市路桥区金清渔港二期工程灌注桩类型:
桩位编号:中心桩号:
开孔日期:年月日终孔验收日期:年月日
编号:
施工单位:中国水利水电第十二工程局有限公司
初检负责人: 复检负责人: 终检负责人: 检验日期:
cheng
水下混凝土施工记录表
工程名称:台州市路桥区金清渔港二期工程桩号:天气温度
孔底标高:导管离开孔底(m)孔深节数
砼浇注时间:年月日时分至月日时分砼标号:
编号:
施工单位:中国水利水电第十二工程局有限公司
施工负责人: 记录人: 记录日期:。

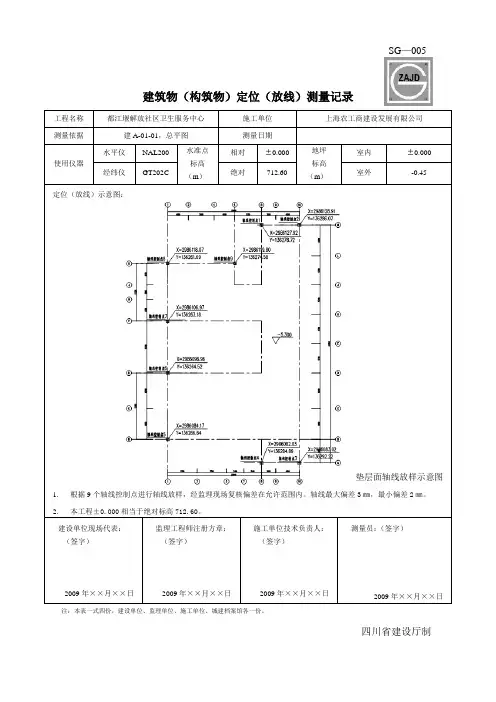

建筑物(构筑物)定位(放线)测量记录工程名称都江堰解放社区卫生服务中心施工单位上海农工商建设发展有限公司测量依据建A-01-01,总平图测量日期使用仪器水平仪NAL200 水准点标高(m)相对±0.000 地坪标高(m)室内±0.000 经纬仪GT202C 绝对712.60 室外-0.45定位(放线)示意图:垫层面轴线放样示意图1.根据9个轴线控制点进行轴线放样,经监理现场复核偏差在允许范围内。
轴线最大偏差3㎜,最小偏差2㎜。
2.本工程±0.000相当于绝对标高712.60。
建设单位现场代表:(签字)2009年××月××日监理工程师注册方章:(签字)2009年××月××日施工单位技术负责人:(签字)2009年××月××日测量员:(签字)2009年××月××日注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制建筑物(构筑物)定位(放线)测量记录工程名称都江堰解放社区卫生服务中心施工单位上海农工商建设发展有限公司测量依据建A-01-01,总平图测量日期使用仪器水平仪NAL200 水准点标高(m)相对±0.000 地坪标高(m)室内±0.000 经纬仪GT202C 绝对712.60 室外-0.45定位(放线)示意图:一层轴线放样示意图1.根据9个轴线控制点进行轴线放样,经监理现场复核偏差在允许范围内。
轴线最大偏差4㎜,最小偏差1㎜。
2.本工程±0.000相当于绝对标高712.60。
建设单位现场代表:(签字)2009年××月××日监理工程师注册方章:(签字)2009年××月××日施工单位技术负责人:(签字)2009年××月××日测量员:(签字)2009年××月××日注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
SG—001注:此表由施工单位报建设、监理、质量监督机构。
SN:9122840000000835 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制单位工程开工报告SG —002SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制编号:SG—003施工日志工程项目名称:起止日期:年月日至年月日四川省建设厅制word可编辑SG—004技术核定单提出单位施工图号(或部位)工程名称核定性质核定内容注册建造师(项目经理):技术负责人:监理︿建设﹀单位意见签字:年月日设计单位意见签字:年月日注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。
SN:9122840000000835 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制word 可编辑建筑物(构筑物)定位(放线)测量记录SG —005资料收集于网络,如有侵权请联系网站删除资料收集于网络,如有侵权请联系网站删除技 术 交 底SG —006SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号四川省建设厅监制资料收集于网络,如有侵权请联系网站删除word可编辑图纸会审记录word可编辑图纸会审记录word可编辑word可编辑word可编辑word 可编辑填表人:(签字)年月日word可编辑word 可编辑填表人:(签字)年月日资料收集于网络,如有侵权请联系网站删除抄 测 记 录SG —009SG—010主要原材料及构配件出厂证明及试验单目录单位工程名称:施工单位:共页第页SG —011设计变更通知单汇总表共页第页注册建造师(技术负责人):(签字)复核:(签字)制表:(签字)资料收集于网络,如有侵权请联系网站删除SG—012仪器、设备计量标定合格证清单Array注册建造师(技术负责人):(签字)质检员:(签字)材料:(签字)SN:9122840000000835 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制word可编辑word可编辑word可编辑word可编辑建筑物垂直度、标高、全高测量记录word可编辑word可编辑单位工程竣工资料工程名称:工程地址:设计单位:地勘单位:建设单位:监理单位:施工单位:开工时间:竣工时间:资料整理时间:年月日资料收集于网络,如有侵权请联系网站删除资料收集于网络,如有侵权请联系网站删除资料收集于网络,如有侵权请联系网站删除资料收集于网络,如有侵权请联系网站删除word可编辑word可编辑资料收集于网络,如有侵权请联系网站删除word可编辑word可编辑单位工程质量竣工验收记录单位(子单位)工程质量控制资料核查记录word可编辑单位(子单位)工程质量控制资料核查记录word可编辑单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制单位(子单位)工程观感质量检查记录资料收集于网络,如有侵权请联系网站删除分部工程质量验收记录资料收集于网络,如有侵权请联系网站删除子分部工程质量验收报告2. 单项工程完成设计和合同约定的内容后,监理单位(建设单位)应组织有关单位进行质量验收,并按规定的内容填写和签署意见,工程建设参与各方按规定承担相应质量责任。
建筑物垂直度、标高观测测量记录 共 页第 页 工程名称 轩达〃绿地中央工程 观测日期 年 月 日 观测时施工形象进度:1#区结构一层 施工单位专职测量员、记录员:石增寿、 监理(建设)单位旁站监督人:曾明祥
观测点 编 号 观测部位 (柱、墙轴线等) 结构层或全高顶面标高 (m) 实测高度 (m) 最大垂直偏差 (mm) 最大垂直度 (%) 倾斜方向 (总高) 设计 实测 层高 总高 层高 总高 层高 总高
A S- 42.200 42.196 3.503 42.646 3 14 0.086 0.033 北 5 10 0.143 0.023 东 2 1/F 42.200 42.200 3.502 42.650 2 8 0.057 0.019 南 4 12 0.114 0.028 东 3 12/A 42.200 42.195 3.503 42.645 3 15 0.086 0.035 北 2 19 0.057 0.045 西 4 12/F 42.200 42.195 3.496 42.645 1 12 0.029 0.028 南 5 16 0.143 0.038 东
观测点平面布置简图及说明:
施工单位观测结果: 经查,符合工程测量规范的允许垂直度偏差值和标高偏差值。 施工单位项目 专业技术负责人: 年 月 日 监理(建设)单位核查结论:
项目专业监理工程师 监理(建设)项目部(章) (建设单位项目技术负责人): 年 月 日
注:①房屋结构层及全高顶面标高,指室外地坪面到每层结构层的楼板板顶和到主要屋面板板顶的标高(不考虑局部突出屋顶部分)。②层高指结构层上下楼板的板顶至板顶的距离,总高指室外地坪面至结构施工层楼板板顶的高度。③层高、总高的高度及最大垂直偏差、垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。④施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手簿。
