皖北煤电公司祁东煤矿副井井筒管路更换安全技术措施年月日目录1、工程概述2、安装工作量3、安装前的准备工作4、施工程序5、施工方法6施工质量标准7、安装保证措施8、安全注意事项9、工期安排及保证措施10、施工机具材料一览表祁东煤矿副井井筒管路更换施工措施审批审批负责人审批意见、概述:祁东煤矿副井井筒装备与2000年安装投入使用,受井壁变形、井筒淋水腐蚀等影响,排水管、压风管、洒水管、托管梁等井筒装备现已锈蚀严重(尤其在井筒-380 米以下管路),为确保矿井安全生产,现对副井井筒-380m---600m段三趟D273排水管路、一趟D219压风管路、一趟D159洒水防尘管路进行更换,定安装156、I28托管梁各6根(含托架、支架等)。
井筒新增加的托管梁安装方式通过牛腿托架采用锚杆固定在井壁上。
因矿井为生产矿井,施工中存在不少困难和诸多不利因素,特编制该安全技术措施以指导施工。
二、安装工作量:(以下为图纸中工程量,实际工作量以施工完毕验收工程量为准)1、管路D273 x 10mm 60 米2、管路D273 x 12mm 600 米3、管路D159 x7mm 220 米4、管路D219 x6mm 220 米5、排水管导向卡130 个洒水管导向卡50 个压风管导向卡40 个6、冲压90°弯头D273x12mm 7 个D159x 7mm 2 个D219x 6mm 2 个7、排水管管套D275 X 10mm 30个D299 X 12mm 120 个8、压风管管套D233 X 6mm 50 个9、洒水管管套D161 X 8mm 50 个10、I56a 工字钢6 根6 米/ 根I28a 工字钢6 根6 米/ 根11、树脂锚杆M16X260 160 件M27 X 450 96 件12、托管梁主托架24 件13、托管梁支梁托架36 件三、安装前的准备工作:1、编制安全技术措施,并组织施工人员学习,2、安装构件提前按要求制作防腐,并统计编号运至现场。
排水管理措施5篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!排水管理措施5篇【第1篇】排水工程过程管理安全保证措施一.项目经理、项目技术负责人,认真审查图纸,熟悉施工和验收规范、标准,依照施工图纸,对各种管道、线路等非主体结构工程进行详细的交底,明确施工要求、技术措施、质量标准、安全目标,确保工程施工安全。
排水管路运输、安装安全技术措施因工作面出水严重,影响正常生产,根据矿总体安排对2301回顺外段直暗风井2号风井下口连接325排水管,为确保施工安全。
特制定本安全技术措施。
一、装车1、装车时必须使用专用花车并仔细检查车辆状况,对不合格及存在安全隐患的车辆严禁装运管路。
2、装车时,要根据专用花车实际状况合理装运,严禁超装超运。
3、装车时管路重心必须与车辆重心保持一致,管路伸出车辆两端长度相同。
4、管路装完后必须用钢丝绳捆绑结实牢固,管子两端的法兰盘必须用钢丝绳和16mm的铁钩,勾住法兰盘然后与花车用华兰螺丝紧固好,防止管子前后左右转动。
二、拉运1、管路拉运前必须对花车的连接装置,完好及稳固等情况进行全面检查,发现问题立即处理,确保运输安全。
2、管路运送过程中必须安排专人跟车,跟车工要时刻观察车辆运行情况,发现异常及时发出停车信号,待查明原因,处理完毕,确定安全后,方可拉运。
3、小绞车拉运时,必须严格执行小绞车各项管理制度,未经签字确认任何人不得私自开启绞车。
4、其他严格执行《煤矿安全规程》规定的相关内容。
三、卸车1、管路运送到位后,必须将所有花车用卡轨器卡死挡牢,防止车辆下滑。
2、每次只准卸一辆车,被卸车辆必须卡牢掩死,倾斜巷道卸车时必须用卡轨式阻车器卡死后方可卸车。
3、卸车前必须先将花车两侧垫稳,防止卸车过程中车辆重心偏移造成侧翻。
4、卸管子时人员应站在车辆两端的安全地点,做到互叫呼应,动作协调,口号一致。
5、卸车过程中,必须对卸料点的管线进行有效保护,严禁损坏。
四、安装1、管路安装、铺设必须做到平、直、稳、缓的原则。
管路吊挂高度严格按照施工要求规定吊挂。
2、325管子必须采用合格的钢绳进行吊挂,吊挂点必须选取牢固、可靠有足够锚固力的锚杆上固定,严禁吊挂在松动的锚杆或钢带上。
每节管路吊挂点不少于两处,绳卡打牢打死,吊挂间距统一。
3、管路连接必须平整,胶垫、螺栓、垫片齐全,且紧固到位,做到严密不漏水。
钢管排水管路安全技术措施一、工程概况:1、排水管路为Dg200钢管。
长度200余米。
2、位置:从风机至风井井底,大约20度倾角斜坡。
二、工程负责人:技术负责人:三、安全技术措施1、管道工应具备一定的钳工基本操作及流体力学的基础知识,经技术培训并考试合格后,方可上岗。
2、施工前沿线所有的障碍物及险段提前清理加固,确保施工的安全和进度。
3、应将用到的所有工具、材料准备齐全,规格质量符合要求。
4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。
5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。
6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。
7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。
8、要制定专用联络信号,即敲击管路作为联络信号。
9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。
10、螺栓紧固后,观察管路是否平直,待管路调平直后,用8#铁丝将管路固定牢固。
11、安装方法:①管路必须由下向上逐节连接,即从井底向风机方向连接。
②每隔15-20米加一处拉线,拉线必须绑扎牢固,防止管路位置发生移动、拉线采用多股的8#铁丝、绑扎。
③管路安装时,要做到文明施工,严禁乱抛配件及工具。
12、管路检查①管路连接好以后,再次认真检查所安装管路的平直度、三通数量,检查各三通及端头、堵头的阀门是否关闭好。
②开总阀门后,沿途安排人员查看管路,发现漏水或三通损坏等要及时处理,在试水的过程中,确保管路不漏水,观察时间为4小时。
13、工作结束后,清点人员、清点工具及剩余的材料配件,并妥善保存。
排水管路安装安全技术措施排水管路的安装需要严格遵守安全技术措施。
下面是几点常见的安全技术措施,供参考:1. 确保施工场地安全在排水管路施工前,必须对施工场地进行清理,并确保场地平整、无障碍物。
在施工过程中,必须保持施工现场整洁,将杂乱物品及时清理,以免妨碍施工,避免意外伤害。
另外,施工现场应标明安全警示标志,明确告诉工人施工过程中的危险区域和安全提示,以及如何应对可能遇到的困难和紧急情况。
2. 使用合适的工具和设备在进行排水管路施工时,应根据实际情况和需要使用合适的工具和设备,确保施工安全和效率。
需要注意的是,应该使用经过检修和维护的设备,确保设备能够正常工作,避免设备故障引起的安全事故。
3. 注意防护措施在排水管路施工中,必须注意防护措施,避免因工作需要而导致工人受伤。
例如,在开挖作业时,必须采取合适的措施,防止挖掘坍塌,如使用支撑设备等。
同时,施工中必须配备安全防护用品,包括防护手套、安全帽、安全鞋等,以免因意外事故而对工人造成伤害。
4. 检查材料质量排水管路施工过程中,需要使用大量的材料。
施工前,应对材料进行充分检查,杜绝使用质量不过关的材料。
在施工过程中,也要对材料的使用情况进行监控,确保材料不会因为质量问题而对工程带来不良影响。
5. 安全操作在排水管路施工过程中,必须具备安全意识,并严格执行操作规程,确保操作安全。
在操作过程中,应注意材料的搬运和堆放,以及机械设备的操作。
同时,在施工过程中,必须遵守安全标准,采取预防措施,严格执行安全操作规程。
以上是排水管路安装安全技术措施的几点建议,希望在排水管路安装过程中能够加以应用。
路基工程排水施工安全技术1.路基土层中需排水时,施工前应根据工程地质、水文地质、附近建(构)筑物、地下现状管线等情况进行综合分析,确定排水方案。
排水方案必须满足路基施工安全和路基附近建(构)筑物与现状地下管线的安全要求。
2.安装水泵时,电气接线、检查、拆除必须由电工进行;作业中必须保护缆线完好无损,发现缆线损坏、漏电征兆时,必须立即停机,并由电工处理;潜水泵运行时,其周围30m水域内人、畜不得入内。
3.施工中,应经常检查、维护施工区域内的排水系统,确认畅通;施工范围内有地表水应及时排除,施工区水域周围应设护栏和安全标志;泵体、管路应安装牢固,进入水深超过1.2m水域内作业时,必须选派熟悉水性的人员,并应采取防止发生溺水事故的措施。
4.施工中遇河流、沟渠、农田、池塘等,需筑围堰时应编制专项施工设计,并应符合下列要求:(1)围堰顶面应比施工期间可能出现的最高水位高70cm;围堰断面应据水力状况确定,其强度、稳定性应满足最高水位、最大流速时的水力要求;围堰外形应根据水深、水速和河床断面变化所引起水流对围堰、河床冲刷等因素确定;围堰必须坚固、防水严密;堰内面积应满足作业安全和设置排水设施的要求;筑堰应自上游开始至下游合拢。
(2)在水深大于1.2m水域筑围堰时,必须选派熟悉水性的人员,并采取防止发生溺水的措施。
(3)采用土袋围堰应符合下列要求:①水深1.5m以内、流速1.Om/s以内、河床土质渗透系数较小时可采用土袋围堰。
②堰顶宽宜为1m~2m,围堰中心部分可填筑黏土和黏土芯墙;堰外边坡宜为1:1~1:0.5;堰内边坡宜为1:0.5~1:0.2;坡脚与基坑边缘距离应据河床土质和基坑深度而定,且不得小于1m。
③草袋或编织袋内应装填松散的黏土或砂夹黏土。
④堆码土袋时,上下层和内外层应相互错缝、堆码密实且平整。
⑤水流速度较大处,堰外边坡草袋或编织袋内宜装填粗砂砾或砾石。
⑥黏土心墙的填土应分层夯实。
(4)采用土围堰应符合下列要求:①水深1.5m以内、流速50cm/s以内、河床土质渗透系数较小时,可筑土围堰。

供水管路整改安全技术措施标题:供水管路整改安全技术措施引言概述:供水管路是城市生活中不可或缺的重要设施,为了保障供水系统的正常运行和居民的生活用水安全,供水管路的整改工作显得尤为重要。
在进行供水管路整改时,必须严格遵守安全技术措施,以确保工作过程中不发生意外事故。
本文将详细介绍供水管路整改的安全技术措施。
一、施工前的准备工作1.1 确定施工范围和施工计划:在进行供水管路整改前,必须明确施工范围和施工计划,包括施工的时间、地点、工序等,以确保施工过程有序进行。
1.2 安全防护设施的设置:在施工现场周围设置警示标志、围挡等安全防护设施,确保施工现场的安全。
1.3 检查施工人员的安全装备:施工人员必须佩戴符合要求的安全帽、安全鞋、手套等安全装备,确保施工过程中的人身安全。
二、供水管路的拆除和更换2.1 确保供水管路的排水:在进行供水管路的拆除和更换时,必须先进行排水处理,避免施工过程中出现水压过大的情况。
2.2 使用专业工具进行拆除:供水管路的拆除必须使用专业工具,避免因操作不当导致事故发生。
2.3 定期检查施工现场:在供水管路拆除和更换过程中,必须定期检查施工现场,确保施工过程安全可控。
三、供水管路的连接和固定3.1 确保连接部位的密封性:在进行供水管路的连接时,必须确保连接部位的密封性,避免因连接不牢固导致漏水事故。
3.2 使用专业的连接工具:连接供水管路时,必须使用专业的连接工具,确保连接的牢固性和安全性。
3.3 固定供水管路:连接完成后,必须对供水管路进行固定,避免管路晃动或移位导致事故发生。
四、供水管路的测试和验收4.1 进行压力测试:在供水管路整改完成后,必须进行压力测试,确保管路的密封性和耐压性。
4.2 检查供水管路的运行情况:供水管路整改完成后,必须检查供水管路的运行情况,确保供水系统正常运行。
4.3 进行验收:供水管路整改完成后,必须进行验收,确保整改工作符合相关标准和要求。
五、施工后的清理和安全交底5.1 清理施工现场:供水管路整改完成后,必须及时清理施工现场,清除杂物和垃圾,确保施工现场的整洁和安全。

下水道施工安全技术操作规定
包括以下几个方面的内容:
1. 安全防护措施:施工人员应佩戴符合要求的安全帽、工作鞋、工作服等个人防护装备,保持清醒状态,严禁饮酒、吸烟和使用易燃易爆物品。
施工现场应明确划定安全区域,设置警示牌和警戒线,确保施工区域的安全。
2. 通风排气系统:下水道工程中,施工现场通常有大量的尘埃、毒气和有害物质产生,为了保护施工人员的健康,应设置通风设备和排气系统,及时排除有害气体,保证施工现场的空气流通。
3. 施工机具和设备的使用:施工人员应熟悉使用施工机具和设备的操作规程,确保正确使用,防止发生意外伤害。
同时,施工人员应经过相应的培训,了解机具和设备的维护和保养方法,确保设备的正常运行。
4. 电气安全:下水道施工中,往往需要使用电动工具和设备。
为了避免电气事故的发生,施工人员应保持工作场所的电气设备良好的状态,做好防电触电措施,确保施工现场的安全。
5. 高处作业安全:下水道施工中,有时需要在高处进行作业,如搭建脚手架、清理高处堵塞等。
施工人员应佩戴安全带,并使用稳固的脚手架和合适的安全设施,确保高处作业的安全。
6. 爆破作业安全:在特殊情况下,可能需要进行下水道的爆破作业。
这时施工人员应按照相关规定,制定详细的爆破作业方案,采取必要的防护措施,确保爆破作业的安全。
7. 废弃物处理:下水道施工会产生大量的废弃物,施工人员应将废弃物妥善处理,防止对环境和人员造成污染和伤害。
总之,下水道施工安全技术操作规定旨在保障施工人员的人身安全和施工现场的安全,确保工程的顺利进行,同时也对环境保护和公共安全起到积极的作用。
煤矿排水管路铺设安全技术措施1.施工前的准备工作:在施工前,需对管道的敷设路线进行勘测和设计,确保所选路线符合安全要求。
同时,还需对施工现场进行检查,确保地面坚实平整,无碎石、破洞、沉陷等隐患。
2.排水管道的选择:在煤矿排水管路的选择上,应优先选择抗压能力强、耐腐蚀能力好的管道材质,如钢铁或钢塑复合管。
同时,还需根据煤矿的排水容量和工作条件进行管道的尺寸设计,确保排水的畅通和灵活性。
3.排水管道的敷设:在管道的敷设过程中,应防止损坏和变形。
首先,要将管道进行预处理,去除锈蚀、油漆等杂质,确保管道的表面光滑。
其次,在敷设过程中,需注意管道与地面的接触,宜采用垫块或垫片,以减少与地面的摩擦和颠簸,确保管道的稳定。
4.排水管道的支撑和固定:为了确保排水管道的稳定性,应对其进行适当的支撑和固定。
在管道的跨越河流、道路等特殊环境下,应设置支撑桥梁或管道立柱,以增强其抗压能力和稳定性。
同时,还需对管道的异形部位进行固定,如弯头、接头等,可以采用带螺栓的管夹进行固定。
5.排水管道的密封:为了防止水泥浆泄漏,严重影响煤矿的安全生产,在管道连接处应采用机械密封或橡胶密封等接头方式,确保连接处的严密性。
同时,在施工时还需注意管道的质量检测,确保管道的质量合格。
6.排水管道的排气:在排水系统的初次通水前,应对管道进行排气操作,以排除管道内的气体和污物,确保排水的顺畅。
在排水过程中,还需定期对排水管道进行冲洗和清理,清除管道内的污物和沉淀物,防止管道堵塞。
7.排水管道的监测和维护:在排水管道的使用过程中,需定期对其进行巡视和检测,发现管道的损坏、渗漏等问题及时修复。
同时,还需定期对排水系统进行漏水检测,确保系统的完整性和安全性。
对于有腐蚀、震动等问题的排水管道,应做好防护措施,延长其使用寿命。
总之,煤矿排水管路铺设的安全技术措施是确保煤矿排水系统正常运行和生产安全的重要保障。
在施工过程中,需严格按照技术标准和规范进行操作,同时加强现场管理和安全培训,确保施工人员的安全意识和操作技能。

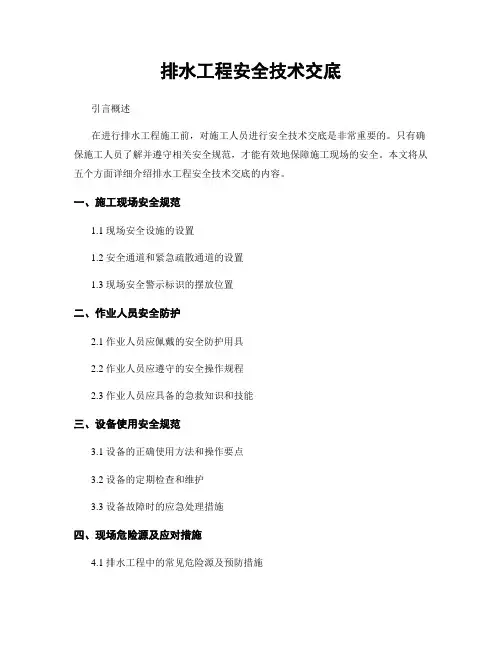

排水工程安全技术交底
引言概述
在进行排水工程施工前,对施工人员进行安全技术交底是非常重要的。
只有确保施工人员了解并遵守相关安全规范,才能有效地保障施工现场的安全。
本文将从五个方面详细介绍排水工程安全技术交底的内容。
一、施工现场安全规范
1.1 现场安全设施的设置
1.2 安全通道和紧急疏散通道的设置
1.3 现场安全警示标识的摆放位置
二、作业人员安全防护
2.1 作业人员应佩戴的安全防护用具
2.2 作业人员应遵守的安全操作规程
2.3 作业人员应具备的急救知识和技能
三、设备使用安全规范
3.1 设备的正确使用方法和操作要点
3.2 设备的定期检查和维护
3.3 设备故障时的应急处理措施
四、现场危险源及应对措施
4.1 排水工程中的常见危险源及预防措施
4.2 现场可能出现的意外情况及应急处理方法
4.3 紧急情况下的联络方式和求救流程
五、安全交底记录和监督管理
5.1 安全技术交底记录的填写和保存
5.2 安全技术交底内容的监督检查
5.3 安全技术交底的跟进和整改措施
结论
通过对排水工程安全技术交底的详细介绍,可以有效提高施工现场的安全水平,减少事故的发生概率,保障施工人员的生命财产安全。
在施工过程中,各方应严格按照安全规范执行,确保施工工作的顺利进行。

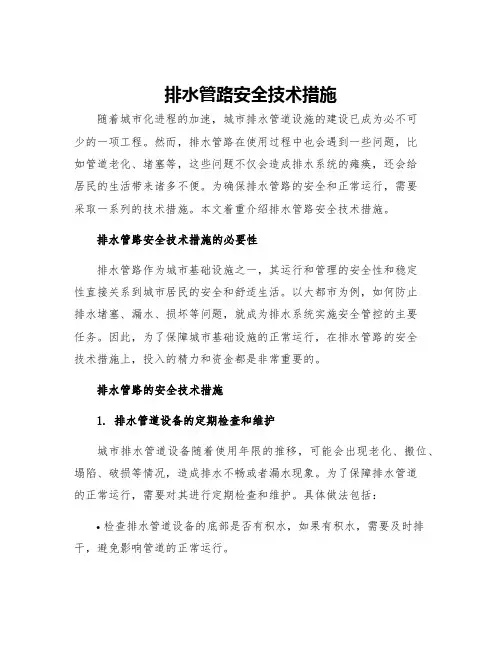

排水管路安全技术措施随着城市化进程的加速,城市排水管道设施的建设已成为必不可少的一项工程。
然而,排水管路在使用过程中也会遇到一些问题,比如管道老化、堵塞等,这些问题不仅会造成排水系统的瘫痪,还会给居民的生活带来诸多不便。
为确保排水管路的安全和正常运行,需要采取一系列的技术措施。
本文着重介绍排水管路安全技术措施。
排水管路安全技术措施的必要性排水管路作为城市基础设施之一,其运行和管理的安全性和稳定性直接关系到城市居民的安全和舒适生活。
以大都市为例,如何防止排水堵塞、漏水、损坏等问题,就成为排水系统实施安全管控的主要任务。
因此,为了保障城市基础设施的正常运行,在排水管路的安全技术措施上,投入的精力和资金都是非常重要的。
排水管路的安全技术措施1. 排水管道设备的定期检查和维护城市排水管道设备随着使用年限的推移,可能会出现老化、搬位、塌陷、破损等情况,造成排水不畅或者漏水现象。
为了保障排水管道的正常运行,需要对其进行定期检查和维护。
具体做法包括:•检查排水管道设备的底部是否有积水,如果有积水,需要及时排干,避免影响管道的正常运行。
•检查排水管道设备的通畅程度,如果发现管子堵塞,需要及时清理,避免造成严重后果。
•对城市排水管道设备的设施进行定期维护和保养,及时修复设备的损坏和老化问题,预防潜在的安全隐患。
2. 排水口防护措施的设置城市排水口是排污物出口,是污水和雨水最终排放的地方。
排水口防护措施的设置首先是应对污染物和杂物的危害,其次是为了保障排水系统的稳定运行。
具体措施包括:•设置过滤网,用于过滤固体颗粒和垃圾,从而避免它们堵塞排水管路。
•安装车辆限制,使车辆无法驶入排水口,从而防止油污和其他污染物对排水设备的损坏。
•建立防污染管理制度,确保排水口的污染物排放符合相关标准。
3. 排水管线建设技术措施城市排水管线的建设过程中,需要执行多种技术措施来保证管道的质量和安全性。
具体措施包括:•选择符合标准的材料和设计方案,为管道的正常运行提供保证。
411进风井安装排水管路安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《411进风井安装排水管路安全技术措施》正文如下:411进风井安装排水管路安全技术措施一、概况根据荫营煤矿要求,为解决4#风井区的井下排水问题,需要从411进风井井底水仓到地面安装约260米长的排水管路。
排水管每根长6m,直径108㎜,重约65㎏,法兰盘连接,用U型卡和直径不低于36mm的圆钢壁座固定在井壁上。
二、施工组织1、安全副经理宋万兴负责监督安全施工。
2、机电副经理郭晓东负责具体施工。
3、施工队伍从机电部人员中挑选。
三、安设排水管路施工方案施工时利用罐笼做为操作平台,首先在井壁上固定壁座,间距为6m。
先用风钻从井底自下而上至井口打1排 oslash;42mm、深400mm的钻孔,再用¢36mm、L=600mm的圆钢(壁座)加树脂锚固剂打入井壁400㎜,外露200㎜。
壁座圆钢之间孔距为6m,确定牢固后再用直径16㎜以上的圆钢U型卡固定排水管路。
施工期间施工人员站在罐笼上方自上而下安装排水管路,用JD11.4调度绞车和直径不低于15.5mm钢丝绳起吊排水管路。
安装第一根排水管路时,要在排水管上面固定绳卡和直径不低于15.5mm的两根钢丝绳,把排水管路锁在井口盘梁上确定牢固后,再把排水管路与井壁壁座上的U型卡螺丝上齐拧紧。
每接一根排水管路必需把排水管路的法兰连接螺栓和垫圈及井壁壁座上的U型卡螺丝上齐拧紧后,方可再安装第二根排水管路,以此类推直至安装结束。
接到井底后在井筒南侧用锚杆固定两个5吨滑轮,并确保滑轮固定牢靠,再安装2部JD11.4调度绞车,起吊连接井底水仓的排水管路(长约30m)。
连接完成后确保畅通无漏水现象,再用两根直径15.5mm的钢丝绳和绳卡把连接井底水仓的排水管路锁在井底盘上,并确保固定牢靠。
排水管路安装安全技术措施排水管路是建筑物或公共设施中重要的组成部分,负责排放各种废水和污水。
但是,排水管路在安装过程中,存在较多的安全隐患,因此需要进行一系列的安全技术措施,以确保管路安装的安全性和稳定性。
一、安装前的准备工作在排水管路安装前,应做好准备工作,包括用地选择、设计图纸审核、施工材料选用等。
确定用地时,应该考虑周围的地形和环境的影响。
设计图纸应经过层层审核,符合规范和要求。
选用的施工材料应符合国家相关标准,且质量可靠。
二、施工现场的安全检查在开始施工之前,需要对施工现场进行安全检查。
检查包括:施工区域的安全指示牌、安全防护设施是否完备;土方开挖是否符合标准和要求;搭设的脚手架或其他设施是否牢固。
安全检查的目的是确保施工现场符合安全要求和规定,避免施工安全事故的发生。
三、管路的选材和安装排水管路的选材应该选择质量可靠、符合国家标准的产品。
管材和管件的连接处应采用符合标准的密封材料和接口方式,确保管路的严密性和安全性。
在安装管材和管件时,应按照规范和要求进行施工,保证管路的牢固和稳定,避免漏水和破裂。
四、管路的检测和试运行管路安装完成后,需要进行检测和试运行。
检测是为了检查管道是否符合设计要求,是否存在漏水、破损等问题。
试运行的目的是测试管道的流量、速度、压力等参数,观察运行情况,发现问题及时处理。
五、施工人员的安全教育和培训在排水管路安装过程中,施工人员的安全教育和培训显得尤为重要。
施工人员应该全面了解相关安全规定和标准,并掌握正确的施工方法和技术。
另外,施工人员要认真配合安全检查,严格遵守安全操作规程,确保自身安全和施工质量。
综上所述,排水管路安装安全技术措施是保证管路安全、稳定的重要措施。
只有做好相关的安全准备工作,确保现场施工安全性,选用质量可靠的产品进行施工,配合管路的检测和试运行,加强人员安全教育和培训,才能确保排水管路安装的安全和可靠。
管道井安装排水管路的安全技术措施1.合理的施工计划:在开始施工前,制定一个详细的施工计划,并确保所有工人理解和遵守该计划。
计划应包括项目的时间表、安全检查和审查的时间,以及相关的法规和政策。
2.人员培训:所有参与管道井安装的工人都应接受相关的培训,包括安全操作和事故处理的知识。
必要时,他们还应获得特定类型的证书或许可证。
3.遵守安全规章制度:确保所有工人遵守所有相关的安全规章制度,例如佩戴个人防护设备(PPE),如安全帽、护目镜、手套和防护服。
4.评估风险:在安装排水管路之前,进行全面的风险评估。
评估应该包括对地下管道井的结构和条件的评估,以及可能的安全风险和潜在的危险。
5.合适的工具和设备:为工人提供适当的工具和设备。
这些工具和设备应经过检查,以确保其完好无损,并符合安全标准。
6.安全监测:在安装过程中,确保有足够的安全监测措施。
例如,使用安全监测仪器来检测有害气体和其他危险的环境条件。
7.紧急事故计划:制定一个紧急事故处理计划,以在事故发生时能够高效地应对。
所有工人都应该熟悉该计划,并知道应该采取什么措施。
8.安全标志和警告:在工作场所安装必要的安全标志和警告标志,以提醒工人注意潜在的危险和风险。
9.定期检查和维护:定期检查和维护安装好的排水管路和管道井,确保其运行正常,并按时清理和清洗。
这有助于减少堵塞和事故发生的可能性。
10.持续的监督和培训:持续监督和培训工人,以确保他们始终遵守安全规则和操作要求。
及时解决任何不安全行为或做法,以防止事故发生。
总之,管道井安装排水管路的安全技术措施是确保工人安全并减少事故发生的重要步骤。
施工前的计划、人员培训、风险评估、适当的工具和设备、安全监测、紧急事故计划、安全标志和警告、定期检查和维护,以及持续的监督和培训都是重要的举措。
只有通过采取这些措施,才能确保管道井安装排水管路的安全性。
煤矿排水管路铺设安全技术措施一、煤矿排水管路的铺设煤矿排水管路是煤矿生产过程中重要的设施,主要用于排放采掘过程中的废水和浸渍水等。
管路的铺设应符合煤矿安全生产的要求,保证管路的安全、可靠和稳定运行。
1. 管路的选型管路的选型应考虑煤矿地质、排水量、流量、管径、管壁厚度等因素。
在选择材料时应根据煤矿环境和排水流量进行选材,一般选用高密度聚乙烯、聚氯乙烯等材料。
2. 管道敷设管道敷设时应平整、垂直、水平、密封,避免出现管道滑动、水泄漏等问题。
为了保证排水管道的安全运行,应设置支架、吊架和钢筋网保护等设施。
3. 排水管路的连接管道的连接处应采用专用的接口方式,如热熔连接、电熔连接等,从而保证管道连接的牢固和管道的整体稳定。
二、煤矿排水管路铺设中的安全技术措施为了确保排水管的安全运行,下面介绍一些安全技术措施:1. 确保管道的稳定性管道设备整体安装时,应通过加固支撑等方式,确保设备在使用过程中稳定运行。
加固措施应考虑到管路的升降、水平运动和垂直变形问题,确保管道能够适应不同的地质条件和环境。
2. 设防盗设备密闭排水管路一般会设置防盗门,保证排水管路的安全不受外界威胁。
同时,在管顶设置铁丝网或钩针网,确保管道内部安全不受外来物质侵犯。
3. 定期检查管道的安全运行状态管道设备的安全运行状态应定期进行检查,发现安全隐患要及时排除。
对于发现的问题,在确认问题后应及时采取措施进行修复,保证排水管路能够安全运行。
4. 采取防爆措施在易燃易爆的地下环境中,应采取防爆措施,确保排水管道的安全和生产环境的安全。
防爆措施包括选用有防爆性的电气设备,选择低能火药,储存易燃易爆的物质离管路远等。
三、总结煤矿排水管路的铺设是煤矿安全生产中的重要措施。
为了保证管道的安全、可靠和稳定运行,应选用合适的材料,采取合理的敷设方式并且在使用过程中采取必要的安全技术措施。
通过这些措施,可以避免重大安全事故的发生,保护煤矿生产环境和职工人身安全。
煤矿安装排水管路的安全技术措施1.前期调查和设计阶段要充分考虑煤层地质情况、水文地质条件等因素,确定排水管路的布置位置和线路,避免设计和施工过程中的风险。
2.管路的选材和施工要符合国家相关标准和规范,确保管材质量合格,施工质量符合要求。
排水管道材料要具有耐磨、耐腐蚀的特点,以确保长期稳定运行。
同时,要注意管道的密封性,避免泄漏。
3.在管路布置过程中,要考虑煤矿井下的火灾和瓦斯爆炸等灾害的应对措施。
应合理设置安全出口和紧急排水口,并保持畅通,以便在发生灾害时及时疏导瓦斯和水。
4.在排水管路的铺设和固定过程中,要严格按照相关规范要求进行,确保管路连接牢固、不松动。
排水管道与井下工作面、巷道等固定设施的连接处要采取合适的密封措施,防止漏水和渗水。
5.在煤矿排水管路的使用过程中,要进行定期检查和维护,及时发现和处理管道破损、泄漏或堵塞等问题。
特别注重排水管道的防腐性能,定期进行防腐涂层的维修和更新。
6.煤矿排水管路与电气设备的距离要符合国家标准要求,避免电气设备引起的火灾和爆炸危险。
如有必要,可以安装防火、防爆设备,增加安全系数。
7.煤矿排水管道施工人员要定期接受安全培训,了解和掌握煤矿井下的安全操作规范和应急处理措施。
并配备必要的个人防护装备,如防滑鞋、安全帽、防护眼镜等。
8.煤矿排水管道系统应安装足够的监控设备和报警装置,实时监测管道的运行状态和水压变化,并能及时发出报警信号,以便及时采取措施防止事故发生。
9.定期进行抢修和维护,及时处理管道破损、泄漏和堵塞等问题。
定期清洁排水管道,避免沉积物和杂物积聚,影响排水效果。
总而言之,煤矿安装排水管路的安全技术措施需要从前期调查和设计、施工选材和施工、使用维护等多个环节加以保障,确保排水管道安全稳定地运行,为煤矿井下的安全生产提供保障。
编号:AQ-JS-02444
( 安全技术)
单位:_____________________
审批:_____________________
日期:_____________________
WORD文档/ A4打印/ 可编辑
排水管路安全技术措施
Safety technical measures of drainage pipeline
排水管路安全技术措施
使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科
学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
按照排水管路安装设计要求在回风斜井安装一回临时排水管路和2台水泵,设计要求从井口排水点至井下337米处安装一回直径为108mm,每根钢管长9米,大约38根。
为了施工安全顺利地进行,特编制本措施,机电科在安装过程中必须按照安全技术措施施工。
一、安装工程量
安装一回临时排水管路和2台水泵,排水管路从回风斜井井口出水口到井下337米处,安装9米长的Φ108mm无缝钢管38根,每根钢管重约80Kg。
二、铺设方法
人工从井口延井筒铺钢管(2人抬一根摆放)把钢管延井筒右帮全部摆开,然后进行连接。
链接由秦文斌、孙耀华、王文俊负责把关。
三、施工注意事项
1、施工前,安装人员必须先把井口右帮至井下337米处的浮矸石和杂物全部清理干净,然后从井口开始钢管摆放。
钢管摆放,后一根必须放在前一根尾部前300mm的地方。
施工开始前,主提升绞车必须停止运行,安全员负责现场安全管理。
所有参加此项工作的人员,必须听从机电科、安全员的指挥。
安监员必须加强对施工现场的安全检查和监督,对于不服从指挥的,安监员有权制止其停止工作。
2、人工搬运排水管时,协同作业人员要齐心协力,抬起、行走、放下都要相互沟通好,步调一致,保证安全。
3、因排水管比较重,搬运要协同合作,严禁任何人在排水管长度范围内行走或者逗留,严防排水管摆动伤人。
4、严格执行“行人不拉车,拉车不行人”制度。
5、由于回风斜井坡度较大(26°),为放止排水管往下滑,每30米必须在底板上安装一根直径不小于18mm、长不小于200的锚杆固定排水管。
6、排水管相互对接时要准确,人员要精力集中,配合默契。
严禁发生碰手碰脚现象。
16、排水管安装工程现场必须有一名专职安全员跟班,机电科负责人现场指挥,确保安装工作的安全顺利进行。
17、井下使用电焊焊接排水管时,必须严格按照《井下使用电焊安全技术措施》作业。
(1)、井下使用电焊安全技术措施:
①工作场地必须通风良好,无易燃、易爆物品,瓦检员要进行检查施工点20m范围内的瓦斯情况,瓦斯浓度大于0.5%时,不得作业。
②电焊设备及工具的绝缘和焊机外壳接地必须良好;
③前后20米放便携式瓦斯报警仪。
(2)、井下使用电焊防火防爆措施。
①进入工作地点,必须熟悉工作面的通风系统和避灾线路,施工前,瓦检员要进行检查施工点20m范围内的瓦斯情况,瓦斯浓度大于0.5%时,严禁作业,并派专人在现场指挥;;在回风流中施工,
产生粉尘的工作头必须停止作业,严禁在粉尘浓度大的环境中进行电焊作业。
②施工人员必须佩带自救器,并会正确使用;
③施工地点必须有两台(有效期内)的灭火器及河沙等灭火材料;
④施工完毕后,要对现场进行认真检查,把各种残留热源灭掉并留专人在作业地点观察一个小时,无复燃后方可撤离施工地点。
⑤施工负责人负责将电气焊设备及打火机当班拉上地面,严禁在井下存放。
四、质量要求
1、安装后备用排水管路应达到平、直标准。
2、临时排水管路安装符合安全质量标准化的规定。
3、正常排水时无泄漏现象的发生。
五、现场文明施工
1、施工结束后,应留专人对施工现场所遗留杂物进行清理,清理结束后方准离开。
六、以上未提及事项按《煤矿安全规程》执行。
