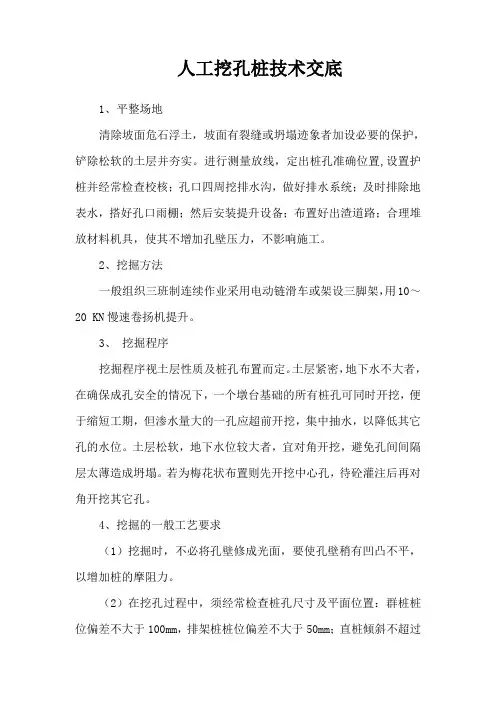

人工挖孔桩技术交底
- 格式:doc
- 大小:28.50 KB
- 文档页数:4
人工挖孔桩技术交底
1、平整场地
清除坡面危石浮土,坡面有裂缝或坍塌迹象者加设必要的保护,铲除松软的土层并夯实。进行测量放线,定出桩孔准确位置,设置护桩并经常检查校核;孔口四周挖排水沟,做好排水系统;及时排除地表水,搭好孔口雨棚;然后安装提升设备;布置好出渣道路;合理堆放材料机具,使其不增加孔壁压力,不影响施工。
2、挖掘方法
一般组织三班制连续作业采用电动链滑车或架设三脚架,用10~20 KN慢速卷扬机提升。
3、 挖掘程序
挖掘程序视土层性质及桩孔布置而定。土层紧密,地下水不大者,在确保成孔安全的情况下,一个墩台基础的所有桩孔可同时开挖,便于缩短工期,但渗水量大的一孔应超前开挖,集中抽水,以降低其它孔的水位。土层松软,地下水位较大者,宜对角开挖,避免孔间间隔层太薄造成坍塌。若为梅花状布置则先开挖中心孔,待砼灌注后再对角开挖其它孔。
4、挖掘的一般工艺要求
(1)挖掘时,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩阻力。
(2)在挖孔过程中,须经常检查桩孔尺寸及平面位置:群桩桩位偏差不大于100mm,排架桩桩位偏差不大于50mm;直桩倾斜不超过0.5%,孔径孔深必须符合设计要求。
(3)挖孔时如有水渗入,应及时支护孔壁,防止水在孔壁浸泡流淌造成塌孔,渗水应设法排除(水泵排水)。
(4) 桩孔挖掘支撑护壁两道工序必须连续作业,不宜中途停顿,以防塌孔。
(5)挖孔中如遇到涌水量较大的潜水层承压水时,可采用水泥砂浆压灌卵石环圈。
(6)挖孔达到设计深度后应进行孔底处理。
5、孔内爆破施工
为确保施工安全,提高生产效率,孔内爆破施工应注意以下事项:
(1)爆破人员必须有爆破证,导火线应做燃烧速度的试验,据以决定导火线所须长度,孔深超过5m时应采用电雷管引爆。
(2)必须打眼放炮严禁裸露药包,对于软岩石炮眼深度不超过0.8m,对于硬岩石炮眼深度不超过0.5m。炮眼数目,位置和斜插方向,应按岩层断面方向来定,中间一组集中掏心,四周斜插挖边。
(3)严格控制用药量,以松动为主。
(4)有水眼孔要用防水炸药,尽量避免瞎炮。
(5)炮眼附近的支撑应加固或设防护措施,以免炸坏支撑引起坍塌。
(6)孔内放炮后应迅速排烟,可采用高压风管或电动鼓风机放入孔底吹风排烟。
当孔深大于12m时,每次放炮后须待孔内有毒气体散开达到安全程度后方可入孔操作。
(7) 一个孔内进行爆破作业,其它孔内必须停止作业。
6 、挖掘的安全技术措施
(1) 挖孔工人必须配有安全帽,安全绳。
(2) 出土渣的吊桶,吊钩,钢丝绳,卷扬机等机具,必须经常检查。
(3) 井口周围须用木料,型钢或砼制成框架或围圈予以维护,其高度应高出地面20~30cm,防止土,石,杂物滚入孔内伤人。若井口地层松软为防止孔口坍塌,须在孔口用砼护壁,高约2m。
(4) 孔深超过10m时,应用机械通风。
(5) 挖孔工作暂停时,孔口必须罩盖。
(6)井孔应安设牢固可靠的安全梯,以便于施工人员的上下。
7、 护壁
护壁采用等厚度砼护壁,每挖掘1.2~1.5m深时,立即支模浇筑砼护壁,厚度10~15cm,强度等级不低于C25砼强度,两节护壁之间留20~30cm空隙以便浇筑护壁。空隙间宜用短木支撑。为加速砼凝结可掺入速凝剂。若土层松软,或需多次放炮开挖时,可在护壁内设置钢筋(ø8,靠内径放置)。模板不需光滑平整,以利于和桩体砼联结。
8、 排水
在挖孔桩成孔的施工过程中,排水工作至关重要。
(1) 除在地表墩台四周挖排水沟外,并应对孔内排出孔外的水妥善引流远离桩孔。
(2)孔内渗水量不大时,可用水桶人工排水,渗水量大时,可用水泵排水。
9、终孔检查处理
挖孔达到设计标高后,应进行孔底处理。必须做到平整,无松渣,污泥及沉淀等软层。嵌入岩层深度应符合设计要求。
交底人:
挖孔桩施工负责人:
年 月 日
