建筑工程安装工程费用组成及计算程序
- 格式:ppt
- 大小:463.00 KB
- 文档页数:18


[单选]某施工企业的企业管理费费率以人工费为计算基础,其生产工人年平均管理费
为4500元,年有效施工天数为300天,人工单价为80元/天,人工费占分部分项工程费
的比例为25%,则该企业的企业管理费费率为()。
A.18.75%
B.17.78%
C.15.00%
D.4.69%
[单选]某施工机械预算价格为120万元,折旧年限为l0年,残值率为6%,年平均工作
245个台班,则该机械台班折旧费为()元。
A.460
B.490
C.560
D.590
[单选]某施工项目分部分项工程费为l200万元,其中人工费为450万元,机械费为
300万元,可计量的措施项目费为400万元,该施工项目的安全文明施工费以人工费和
机械费为计算基础,费率为2%,则该施工项目的安全文明施工费为()万元。
A.32
B.24
C.23
D.15
[单选]工程量清单中综合单价的构成中包括下列选项中的()。
A.措施项目费
B.管理费
C.规费和税金
D.风险费用
[多选]下列属于建筑安装工程费用的有()。
A.人工费
B.施工机具使用费
C.设备及工器具购置费
D.企业管理费
[单选]某施工工程人工费为80万元,材料费为140万元,施工机具使用费为40万元
,企业管理费以人工费和机械费合计为计算基础,费率为l8%,利润率以人工费为计
算基础,费率为30%,规费30万元,综合计税系数为3.41%,则该工程的含税造价为
()万元。
A.316
B.347
C.360
D.450
[单选]下列税费项目中,不属于企业管理费的是()。
A.差旅交通费
B.土地使用税
C.工程排污费
D.检验试验费
[单选]某建筑工程项目的分部分项工程费为180万元,其中人工费为45万元,可计量
的措施项目费为65万元,安全文明施工费以定额基价为计算基础,费率为2.25%,则
该项目的安全文明施工费为()万元。
A.1.46
B.2.48
C.4.05
D.5.51
[单选]建筑安装工程费用中的安全文明施工费中不包括()。
A.环境保护费
B.安全施工费

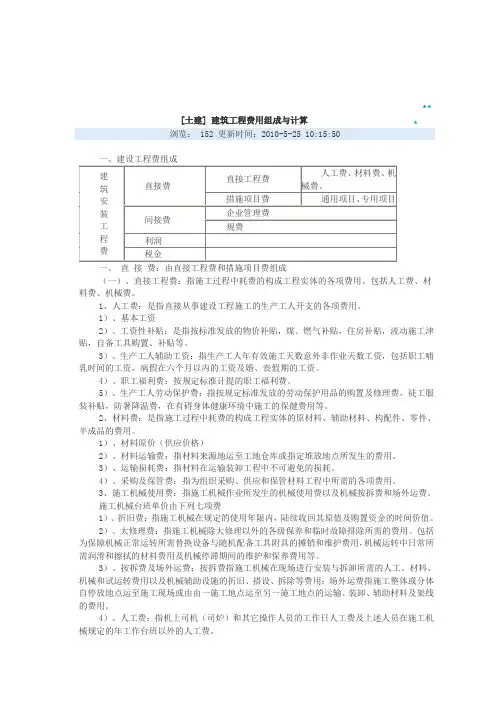

[土建] 建筑工程费用组成与计算
★★★
浏览: 152 更新时间:2010-5-25 10:15:50
一、建设工程费组成
建
筑
安
装
工
程
费 直接费 直接工程费 人工费、材料费、机械费、
措施项目费 通用项目、专用项目
间接费 企业管理费
规费
利润
税金
一、 直 接 费:由直接工程费和措施项目费组成
(一)、直接工程费:指施工过程中耗费的构成工程实体的各项费用。包括人工费、材料费、机械费。
1、人工费:是指直接从事建设工程施工的生产工人开支的各项费用。
1)、基本工资
2)、工资性补贴:是指按标准发放的物价补贴,煤、燃气补贴,住房补贴,流动施工津贴,自备工具购置、补贴等。
3)、生产工人辅助工资:指生产工人年有效施工天数意外非作业天数工资,包括职工哺乳时间的工资,病假在六个月以内的工资及婚、丧假期的工资。
4)、职工福利费:按规定标准计提的职工福利费。
5)、生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2、材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
1)、材料原价(供应价格)
2)、材料运输费:指材料来源地运至工地仓库或指定堆放地点所发生的费用。
3)、运输损耗费:指材料在运输装卸工程中不可避免的损耗。
4)、采购及保管费:指为组织采购、供应和保管材料工程中所需的各项费用。
3、施工机械使用费:指施工机械作业所发生的机械使用费以及机械按拆费和场外运费。
施工机械台班单价由下列七项费
1)、折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
2)、大修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常所需润滑和擦拭的材料费用及机械停滞期间的维护和保养费用等。

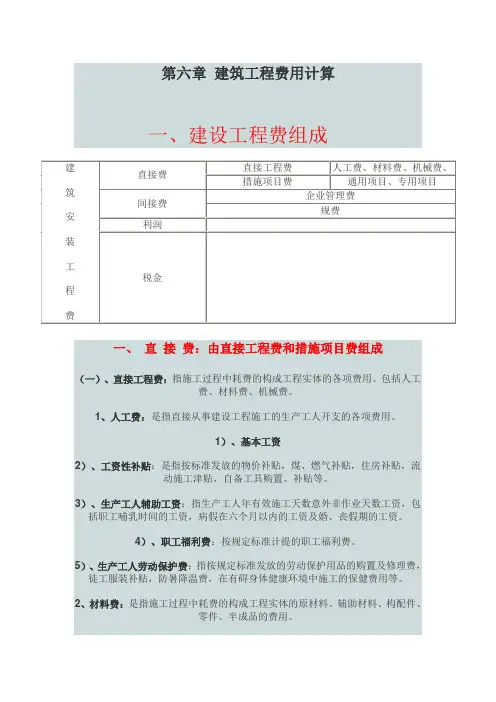

第六章 建筑工程费用计算
一、建设工程费组成
建
筑
安
装
工
程
费 直接费 直接工程费 人工费、材料费、机械费、
措施项目费 通用项目、专用项目
间接费 企业管理费
规费
利润
税金
一、 直 接 费:由直接工程费和措施项目费组成
(一)、直接工程费:指施工过程中耗费的构成工程实体的各项费用。包括人工费、材料费、机械费。
1、人工费:是指直接从事建设工程施工的生产工人开支的各项费用。
1)、基本工资
2)、工资性补贴:是指按标准发放的物价补贴,煤、燃气补贴,住房补贴,流动施工津贴,自备工具购置、补贴等。
3)、生产工人辅助工资:指生产工人年有效施工天数意外非作业天数工资,包括职工哺乳时间的工资,病假在六个月以内的工资及婚、丧假期的工资。
4)、职工福利费:按规定标准计提的职工福利费。
5)、生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2、材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。 1)、材料原价(供应价格)
2)、材料运输费:指材料来源地运至工地仓库或指定堆放地点所发生的费用。
3)、运输损耗费:指材料在运输装卸工程中不可避免的损耗。
4)、采购及保管费:指为组织采购、供应和保管材料工程中所需的各项费用。
3、施工机械使用费:指施工机械作业所发生的机械使用费以及机械按拆费和场外运费。
施工机械台班单价由下列七项费
1)、折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
2)、大修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常所需润滑和擦拭的材料费用及机械停滞期间的维护和保养费用等。
3)、按拆费及场外运费:按拆费指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工整体或分体自停放地点运至施工现场或由由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线的费用。
序号项目费用计算
直接费(一)+(二)
(一)直接工程费∑(定额人工费×工程量)+∑(定额材料费×工程量)+(定额施工机械费×工程量)
(二)措施费1+2
1.通用措施费(一)×相应费率
2.专业工程措施费按施工组织设计或按定额计或估算
企业管理费3+4
3.企业管理费(一)×企业管理费率
4.总承包服务费按有关规定计算
三利润(一)×利润率
四人材机差价
五规费前合计一+二+三+四规费5+6+7+8+9
5.安全施工费五×费率
6.社会保障费五×费率
7.工程排污费五×费率
8.危险作业意外伤害保险五×费率
9.住房公积金五×费率
七税金(五+六)×税率
八建筑工程费用合计五+六+七
序号项目费用计算
直接费(一)+(二)
(一)直接工程费∑(定额人工费×工程量)+∑(定额材料费×工程量)+(定额施工机械费×工程量)
其中:人工费(R)∑(定额人工费×工程量)
(二)措施费1+2
1.通用措施费R×相应费率
2.专业工程措施费按施工组织设计或按定额计或估算
企业管理费3+4
3.企业管理费R×企业管理费率
4.总承包服务费分包安装工程的人工费×费率
三利润R×利润率
四人材机差价1.建筑工程概算费用计算程序
一
二
六建筑安装工程概算费用计算程序
2.安装工程概算费用计算程序
一
二五规费前合计一+二+三+四
规费5+6+7+8+9
5.安全施工费五×费率
6.社会保障费五×费率
7.工程排污费五×费率
8.危险作业意外伤害保险五×费率
9.住房公积金五×费率
七税金(五+六)×税率
八安装工程费用合计五+六+七
序号项目费用计算
直接费(一)+(二)
(一)直接工程费∑(定额人工费×工程量)+∑(定额材料费×工程量)+∑(定额施工机械费×工程量)
其中:人工费(R)∑(定额人工费×工程量)
施工机械费(J)∑(定额施工机械费×工程量)
(二)措施费1+2
1.通用措施费(R+J)×相应费率
2.专业工程措施费按施工组织设计或按定额计或估算
企业管理费3+4
3.企业管理费(R+J)×企业管理费率
4.总承包服务费分包安装工程的人工费×费率
