脚手架拆除安全技术交底

  • 格式:docx
  • 大小:38.18 KB
  • 文档页数:4

脚手架拆除安全技术交底

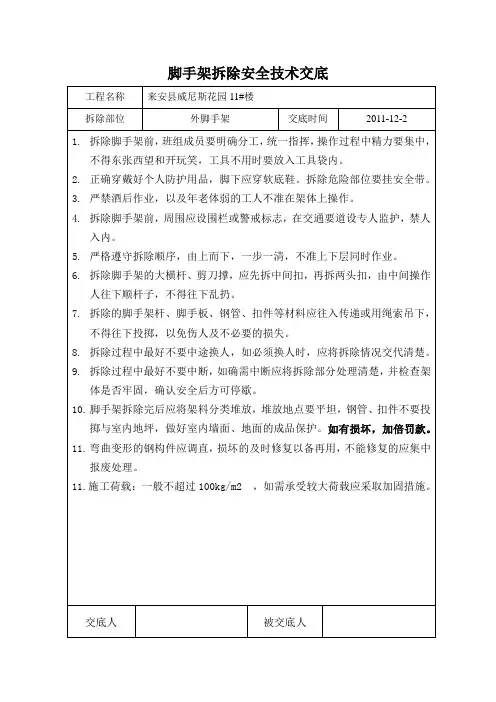

脚手架拆除施工安全技术交底

工程名称:

施工单位

分项工程名

交底部

监理单位

作业部位

年月日至年

交底人施工期限

月日门

接受交底班组或员工签名(盖手印):

交底内容:

1、严格按照《脚手架拆除施工方案》作业,作业人员必须由符合劳动部颁发的《特种作业人员安全技术培训考核管理规定》,经考核合格持证上岗。所有高处作业人员,应严格按高处作业规定执行和遵守安全纪律。 2、大雾及雨、雪天气和6级以上大风特殊气候,不应进行脚手架的拆除。夜间实施拆除作业,应具备良好的照明设备。雨、雪天后作业,必须采取安全防滑措施。

3、拆除脚手架前,班组成员要明确分工,统一指挥,拆除现场必须设警戒区域,张挂醒目的警戒标志。警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工。地面监护人员必须履行职责周围应设围栏或警戒标志,在交通要道设专人监护,禁人入内。

4、拆除脚手架作业时的安全注意事项:

(1)作业人员应正确所有佩戴的平安帽、平安带和穿防滑鞋。作业前应留意检查作业环境是否可靠,平安防护设施是否齐全有用,确认无误后方可作业。(2)架上作业人员应作好合作和共同,传递杆件应掌握好重心,平稳传递。在架面上运送材料经过正在作业中的人员时,要及时发出“请留意”、“请让一让”的旌旗灯号。材料要轻搁稳放,不许采用倾倒、猛磕或其他匆忙卸料方式。在进行撬、拉、推等操作时,要留意采取正确的姿势,站稳脚根,或一手把持在稳固的结构或支持物上,以免用力过猛身体失去平衡或把工具甩出。在脚手架上拆除模板时,应采取必要的支托措施,以防拆下的模板材料掉落架外。对每完成的一道工序,要彼此询问并确认后才能进行下一道工序。

(3)作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。

(4)拆除人员进入岗位以后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块。所有清理物应安全输送至地面,严禁高处抛掷,以免发生掉物伤人。地面上的配合人员应避开可能落物的区域。

(5)每次收工以前,所有上架材料应全部清除,不要存留在架子上。对尚未形成或已失支稳定结构的脚手架部位加设临时支撑或拉结予以加固。拆除过程中最好不要中断,如确需中断应将拆除部分处理清楚告一段落,并检查是否会倒塌,确认安全后方可停歇。拆除过程中最好不要中途换人,如必须换人时,应将拆除情况交代清楚。

(6)拆除挑架等危险部位必须两人一组,安全带长度不够时需考虑加长,将安全带挂在室内可靠的部位。

(7)脚手架拆除完后应将架料分类堆放,堆放地点要平坦,下设支垫排水优秀。钢类最好放置室内,堆放在室外应加以遮盖。对扣件、螺栓等零星小构件应用柴油清洗干净装箱、袋分类存放室内以备再用。弯曲变形的钢构件应调直,损坏的及时修复并刷漆以备再用,不能修复的应集中报废处理。?

(8)严禁在架面上打闹戏耍、退着行走和跨坐在外防护横杆上苏息。不要在架面上抢行、跑跳,彼此躲避时应留意身体不要失衡。

5、脚手架拆除顺序

(1)拆除时采用先上后下,即平安网-竖挡笆-垫铺笆-防护栏杆-搁栅-斜拉杆-连墙杆-大横杆-小横杆-立、杆。

(2)不允许分立面拆除或上、下二步同时拆除(踏步式)。认真做到一步一清,一杆一清。

(3)所有连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降。不准先行拆除。
