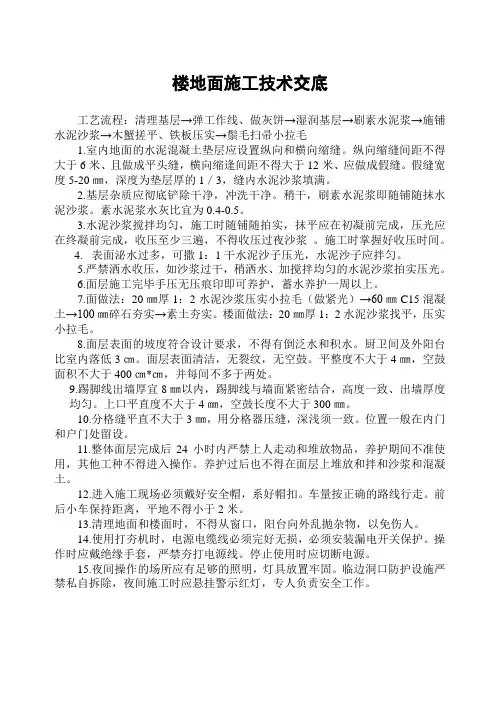

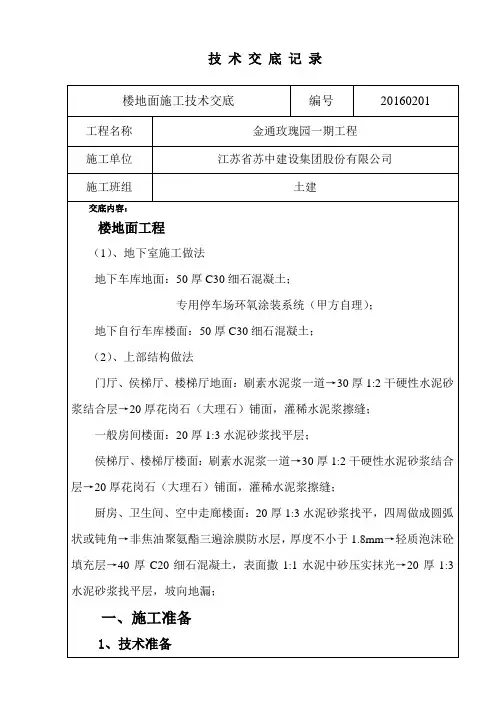

楼地面施工技术交底
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
技 术 交 底 记 录
第 1 页
工 程 名 称 施工单位
交底部位 楼地面 工序名称
交底提要: 楼地面施工技术交底
项目(专业)
技术负责人 交底人 接受人
1、细石混凝土楼面一:30mmC20细石混凝土(住宅起居室、卧室、书房、餐厅)
1。1、工艺流程
基层处理→找标高、弹线→抹灰饼和标筋→基层湿润→刷结合层水泥浆→30厚的C20细石混凝土面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护
1。2、操作工艺
1.2。1、基层处理:先将楼面附着物清理干净,用打毛机清除松动的混凝土以及浆皮,人工清理墙根等部位高出混凝土,清扫干净基层上的灰尘.
1。2.2、根据墙上的1050mm水平线(建筑一米线),往下量测出面层标高,并弹在墙上。
1。2.3、浇水湿润:在施工前一天将楼面浇水充分湿润。
1。2.4、抹灰饼:根据房间内四周墙上弹的面层标高水平线,确定面层厚度(不应小于20mm),然后拉水平线开始抹灰饼(50mm×50mm),横竖间距为1.5~2m,灰饼上平面即为地面面层标高。
1。2.5、刷水泥浆结合层:在铺设细石混凝之前,做水灰比为0。4~0。5(重量比)的素水泥浆结合层。
1。2。6、地面采用C20细石混凝土,用于铺设地面的混凝土塌落度不应大于30mm。
1.2。7、铺C20细石混凝土面层:涂刷水泥浆之后紧跟着铺细石混凝土,在灰饼之间将细石混凝土铺均匀,然后用刮杠按灰饼高度刮平。在刮杠刮平后将已经硬化的灰饼敲掉,并用细石混凝土补平,然后用滚筒进行往返纵横滚压,直至表面出现泌水现象,再用刮杠由内向外退着进行刮平;
1.2。8、木抹子搓平:刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度.
1。2。9、木抹子抹平后立即用铁板压抹第一遍,直到出浆为止。在抹平压光过程中,确因水灰比控制不严,用水量过大而出现表面泌水,宜采用干拌合均匀的1:2水泥:砂体积比,均匀撒布面层上,待被水吸收后即可抹平压光,但应防止面层起砂、起灰和龟裂等缺陷的发生。上述操作均在细石混凝土初凝之前完成。
1。2.10、第二遍抹压:面层初凝后、人踩上去有脚印但不下陷时,用铁板抹压第二遍,边抹边将坑凹填平,要求不漏压、表面压平压光;有分格的地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝内光滑顺直。
1.2.11、抹压第三遍:在水泥砂浆进入终凝前(人踩上去稍有脚印)、铁抹子抹压不再有抹纹时,进行第三遍抹压,用铁板将第二遍抹压留下的抹纹压平压实、收光(必须在终凝前完成)。
1。2。12、养护:地面面层施工24小时后进行浇水养护7天,养护期间禁止上人。
1。3、质量要求
1。3。1、所用的材料的品种、质量符合设计与施工规范要求;
1。3。2、楼地面各层之间必须粘接牢固、无脱层空鼓现象。
1。3.3、水泥楼地面面层表面洁净无裂缝,起砂、起皮、蜕皮、麻面和起砂现象。
1。3。4、有地漏的层面,坡度符合设计要求,不倒泛水、不渗漏、无积水、与地漏(管道)结合处严密平顺。
1.3.5、水泥楼地面表面平整度允许偏差2mm、缝格平直度允许偏差3mm。
2、细石混凝土楼面二:30mmC20细石混凝土(厨房)
2。1、工艺流程
基层处理、阴角小圆弧→(防水单位施工防水层)→找标高、弹线→抹灰饼和标筋→基层湿润→刷结合层水泥浆→30厚的C20细石混凝土面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护
2。2、操作工艺:具体操作工艺同楼面一 技 术 交 底 记 录
第 2 页
工 程 名 称 施工单位
交底部位 楼地面 工序名称
交底提要: 楼地面施工技术交底
项目(专业)
技术负责人 交底人 接受人
3、砂浆楼面一(二-屋面层楼梯)
3.1、工艺流程
基层清理→洒水润湿→刷素水泥浆→铺20厚1:3水泥砂浆压头遍→第二遍压光→第三遍压光→养护
3。2、操作工艺
3。2.1、基层清理:踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
3。2。2、弹线:在楼梯墙面弹水平控制线,用于控制找平层的厚度。
3.2.3、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
3。2.4、刷素水泥浆一遍:在清扫湿润后的基层表面,刷一遍水灰比为0。5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
3.2。5、铺抹水泥砂浆压头遍:铺水泥砂浆,砂浆配比为1:3,稠度小于35cm。用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查。当水泥砂浆面层抹压时,其干湿度不适宜时,应采取措施:如表面稍干,宜淋水予以压光;如确因水灰比稍大,表面难于收水,可撒干拌的水泥和砂进行压光,其体积比为1:1(水泥:砂),砂需过3mm筛,但撒布时应均匀。
3。2。6、第二遍压光:在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光,阴阳角横平竖直。
3。2.7、第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。压光时间应控制在终凝前完成。
3。2.8、防滑条:在离踏步边缘30mm处压出10mm宽、6mm深的防滑凹槽,隔15mm做第二道凹槽,如图所示,要保证凹槽的顺直和美观。
3.2.9、养护:踏步面层压光交活后,第二天洒水养护,养护期内不允许压重物和碰撞。
3。2。10、质量要求:楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm.
4、砂浆楼面二(卫生间)
4。1、工艺流程
基层清理→洒水润湿→刷素水泥浆→铺20厚1:3水泥砂浆压头遍→第二遍压光→第三遍压光→养护→(防水单位施工防水层)
4。2、操作工艺
4。2.1、基层清理:阴角处要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整.
4。2。2、弹线、做灰饼:在墙面弹水平控制线,并根据水平线在基层做灰饼,用于控制找平层的厚度。
4。2。3、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
4。2.4、刷素水泥浆一遍:在清扫湿润后的基层表面,刷一遍水灰比为0。5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
4。2.5、铺抹水泥砂浆压头遍:根据灰饼,铺抹水泥砂浆(1%坡向积水排除器),砂浆配比为1:3(DSM15),稠度小于35cm。用木抹子赶铺拍实,然后搓平,四周做成圆弧状。当水泥砂浆面层抹压时,其干湿度不适宜时,应采取措施:如表面稍干,宜淋水予以压光.如确因水灰比稍大,表面难于收水,可撒干拌的水泥和砂进行压光,其体积比为1:1(水泥:砂),砂需过3mm筛,但撒布时应均匀。 技 术 交 底 记 录
第 3 页
工 程 名 称 施工单位
交底部位 楼地面 工序名称
交底提要: 楼地面施工技术交底
项目(专业)
技术负责人 交底人 接受人
4。2。6、第二遍压光:在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光。
4.2.7、第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。压光时间应控制在终凝前完成.
4。2。8、养护:面层压光交活后,第二天洒水养护,养护期内不允许压重物和碰撞。
5、砂浆楼面三(阳台)
5。1、工艺流程:
基层处理、阴角小圆弧→(防水单位施工防水层)→洒水润湿→铺20厚1:3水泥砂浆压头遍→第二遍压光→第三遍压光→养护
5.2、操作工艺:具体操作工艺同卫生间,1%坡向地漏。
6、安全文明施工注意事项
6.1所有进入现场人员佩戴好安全帽,临边作业系好安全带.
6。2班组加强安全教育,禁止酒后作业。
6.3泵车司机必须是专业人员,泵管必须固定好,保证足够的稳定性,竖向泵管应有可靠固定约束措施。
6。4临时用电必须遵守相关规章制度。
6.5做好工完场清工作。
7、卫生间、厨房、阳台建筑做法总览
7。1、卫生间建筑做法(明防水):
➢1.2厚聚氨酯涂膜防水层上翻550,管道穿楼板处1.2厚涂膜加强(直径200),上翻300
➢20厚(最薄处)1:3水泥砂浆找坡层,1%坡向积水排除器,四周做成圆弧状
➢刷素水泥浆结合层一道
➢现浇钢筋砼楼板,清理干净
7。2、厨房间建筑做法(暗防水,混凝土保护层):
➢30厚C20细石混凝土原浆收光
➢1。0厚JS防水涂膜上翻300
➢钢筋混凝土楼板原浆收光,清理干净
7.3、阳台建筑做法(暗防水,砂浆保护层):
➢20厚(最薄处)1:3水泥砂浆找坡层,1%坡向地漏
➢1.2厚JS涂膜防水层,泛水高度300
➢现浇钢筋砼楼板原浆收光,清理干净
