表C2-2技术、安全交底记录施工单位:XXXX集团有限公司 2014年10月20日编号:工程名称XXXX交底部位剪力墙、柱及顶板配管共 3 页第 1 页交底内容:(电气配管)一、依据标准1、《建筑工程施工质量验收统一标准》GB50300-20132、《建筑电气工程施工质量验收规范》GB50303-20023、施工方案、XX版施工图纸和图纸会审中有关电气配管安装。
二、要求1、电线管路宜沿最近的路线敷设并应减少弯曲。
2、埋入地下的电线管路不宜穿过设备基础,且刷沥青漆做防腐。
3、金属导管严禁对口熔焊连接。
4、钢管进配电箱的长度不得大于1cm。
三、施工准备1、材料准备:焊接钢管DN15、DN20、DN25,86H80八角盒、86H80方盒,电焊条、防锈漆、圆钢Φ6、绑丝、木螺丝、管堵、胶带、塑料包装布。
2、主要机具:煨管器、手锤、钢锯、水平尺、电焊机、焊把线、地线、线坠、油刷、液压煨弯器。
3、作业条件:3.1、86H80八角盒、86H80方盒无变形开焊,敲落孔完整无缺。
3.2、焊管预先灌漆防腐。
3.3、现浇混凝土板内配管,在底层钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置进行配管,固定线盒。
四、操作工艺管盒预加工→按图定位→固定接线盒→连接配管→变形缝及后浇带处理→焊跨接线1、管盒预加工施工前加工管盒,接线盒与15cm长的短管一端需点焊连接,短管另一端焊接5cm的套管。
管盒用Φ6圆钢做跨接线,盒内刷铁红防锈漆,涂刷均匀。
用包装布先包裹线盒,包裹严密后后用胶带包裹一遍,加强盒子的包裹强度。
2、按图定位根据设计图要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。
3、固定接线盒现浇混凝土板墙固定盒用Φ6圆钢固定,现浇混凝土楼板将盒子包好随底板钢筋固定技术负责人:交底人:接交人:表C2-2技术、安全交底记录施工单位:XXXX集团有限公司 2014年10月20日编号:工程名称XXXX交底部位剪力墙、柱及顶板配管共 3 页第 2 页交底内容:牢固,管路配好后,用红漆在顶板模板上标记好线路的走向,在土建浇灌混凝土施工前完成。
工程名称建设单位交底部位施工单位交底人签字接收人签字(班组长)交底日期3.4 稳埋盒、箱:3.4.1砖墙稳埋箱、盒(1)预留箱子孔洞:根据设计图及深化设计图规定的箱预留具体位置,随土建砌体电工配合施工,在图纸所示标高处预留出进入箱子的管子,将管子甩在箱子预留孔外,线管必须垂直进入箱子,管口端用管帽堵好,等待最后一管、一孔的进入箱子稳埋完毕。
如下图:砖墙上配电箱盒预埋(2)隔墙稳埋开关盒、插座等底盒。
如在砖墙、泡沫混凝土墙等,在砌砖完成后进行开关插座底盒的安装,对土建砌体时预留孔不够的适当切槽再安装,按设计标高将预留管接入盒子,将盒子调平,调正后用水泥沙浆固定。
(注:二次墙体部位有内保温处线盒出墙5cm,无保温处线盒出墙1cm)。
3.4.2顶板稳埋线盒首先在线盒里填木屑,用胶带封好,现浇混凝土楼板模板铺完后,根据深化设计图标注出灯位的位置尺寸,用钉子将盒子牢固固定在模板上。
定位时需注意的是:必须根据结构梁柱来定位。
如下图:工程名称建设单位交底部位施工单位交底人签字接收人签字(班组长)交底日期线盒安装(定位→标识→固定线盒→接管)3.4.3盒、箱固定应平整、牢固,灰浆饱满,收口平整,纵横坐标标志准确,符合设计要求,偏差不大于5mm,两相邻的盒子边于边之间为12mm。
3.5 暗敷管路3.5.1 管路连接3.5.1.1 塑料管管路连接应使用直接粘接连接(包括端接头接管)。
在管路连接前插管外壁应干净,用小刷子沾配套供应的塑料管粘接剂,均匀涂抹在管外壁上,将管子旋转插入直接;管口应插到位。
粘接剂性能要求粘接后1分钟内不移位,粘性保持时间长,并具有防水性。
3.5.1.2 JDG管JDG管连接,安装时先把导管与管接头插紧定位后,再持续拧紧螺钉,使导管与管接头成一整体,连接后,在连接处用胶带缠好,以防水泥砂浆进入管路。
连接如图:工程名称建设单位交底部位施工单位交底人签字接收人签字(班组长)交底日期线管连接(注意:接头处螺帽拧断、胶带严密包扎接头)3.5.1.3 厚壁钢管,主要是埋地钢管,采用套管连接,钢管暗埋连接采用套管连接,套管长度为管外径1.5~3倍,管与管的对口处须位于套管的中心,管口要平整无毛刺铁屑,焊接应牢固严密;进入线盒的钢管应弯灯叉,以便平直进入,管盒连接采用套丝加锁母连接,管口宜出盒内壁3毫米,管口用水泥卷纸塞住,盒内再填充水泥纸。
一、交底对象参与电气配管施工的所有人员,包括施工人员、监理人员、管理人员等。
二、交底目的为确保电气配管施工过程中的安全,提高施工质量,特进行安全技术交底。
三、交底内容1. 施工现场安全规定(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
(2)施工现场严禁酒后作业、疲劳作业,确保施工人员精神状态良好。
(3)施工现场严禁吸烟、使用明火,防止火灾事故发生。
(4)施工现场应设置明显的警示标志,如“危险”、“禁止通行”等。
2. 电气配管施工安全要求(1)严格按照设计图纸和规范要求进行施工,不得擅自更改。
(2)施工前应检查施工设备、工具是否完好,确保施工安全。
(3)施工过程中,必须遵守以下规定:a. 不得在未接地的情况下进行施工。
b. 不得在未切断电源的情况下进行带电作业。
c. 不得使用不合格的电缆、电线、接线盒等材料。
d. 不得在潮湿、有腐蚀性气体等环境下进行施工。
e. 不得在施工过程中随意改变施工顺序。
(4)施工过程中,应保持施工现场整洁,不得乱扔垃圾、杂物。
3. 电气配管施工注意事项(1)施工前,应对施工现场进行勘察,了解地下管线、设备等情况,确保施工安全。
(2)施工过程中,应加强沟通协调,确保施工进度和质量。
(3)施工结束后,应对施工现场进行清理,恢复原状。
四、安全技术措施1. 人员培训对施工人员进行安全教育和技能培训,提高安全意识和操作技能。
2. 施工设备检查施工前,对施工设备、工具进行检查,确保其完好。
3. 安全防护措施(1)施工现场设置安全警示标志。
(2)施工人员佩戴个人防护用品。
(3)施工过程中,确保施工现场整洁。
4. 应急预案制定应急预案,一旦发生安全事故,立即启动应急预案,进行处置。
五、交底人(此处填写交底人姓名及职务)六、交底时间(此处填写交底时间)七、备注(如有其他要求,请在此处填写)【以下为交底记录】交底人:________交底时间:____年__月__日参与人员:________记录人:________注意事项:1. 施工过程中,如发现安全隐患,应立即停止施工,及时上报。
电气配管技术交底记录电气配管就像一场神秘的地下管道大冒险。
你看啊,那些配管就像是城市的地下血管,而电线就是在血管里流淌的血液。
咱先说这配管的材料选择,就像挑对象,得慎重。
PVC管就像个年轻时尚的小青年,轻便又实惠,很适合在一些普通环境里耍耍。
而金属管呢,那就是稳重的大叔,坚固可靠,在一些比较“危险”或者要求高的地方就得靠它撑场子。
在配管的铺设路线上,这可不能瞎来。
就好比你开车,得按交通规则走。
要是乱拐弯,那电线可就像在迷宫里迷路的小老鼠,到时候全乱套了。
而且配管不能有太多的弯弯绕绕,不然电线在里面穿行就像胖子挤过窄胡同,费劲得很。
说到管子的连接,那得像搭积木一样精准。
要是连接不紧密,就像衣服破了个洞,里面的电线就可能会暴露出来,这就危险啦。
就像小秘密被泄露一样糟糕。
还有管子的固定,可不能让它像喝醉的大汉东倒西歪。
得稳稳当当的,就像把调皮的小孩按在椅子上一样。
不然的话,说不定哪天它就自己移位了,那电线还不得哭死在里面。
在配管的时候,千万要注意管径和线径的搭配。
管径要是太小,电线在里面就像一群大汉挤在小帐篷里,难受得很,还容易出故障。
而管径太大呢,又有点浪费资源,就像开着大卡车去拉一根小木棍。
管子的弯曲也有讲究,不能弯得像麻花一样。
要是弯得太狠,电线在里面通过就像坐过山车,忽上忽下的,说不定哪下就把自己给折腾坏了。
配管的时候还要考虑到未来的维修和扩展。
这就好比盖房子的时候要留个后门,万一以后有什么情况,能方便进出。
要是把路都堵死了,那以后出了问题就只能干瞪眼了。
电气配管虽然看起来是个不起眼的活儿,但它可是整个电气系统的基础。
就像盖大楼的地基,要是没打好,上面盖得再漂亮也可能会塌。
所以咱可得认认真真地对待这个“地下管道大冒险”,把每一个细节都做好,这样才能让整个电气系统健康稳定地运行起来。
电气配管技术交底记录嘿,咱今儿个就来唠唠电气配管技术交底记录这档子事儿。
你想想看啊,电气配管就像是给电线们修的专属通道。
这通道要是修得不好,那电线不就跟那无头苍蝇似的,到处乱撞啦?所以啊,这技术交底记录可太重要啦!咱先说说选材吧,那管子的质量可得把好关呐!不能随随便便就挑个看着差不多的,得要结实耐用的,不然哪天破了裂了,那不就麻烦大啦?就好比你盖房子,那砖头要是质量不行,房子能牢固吗?然后呢,配管的走向也得设计好。
不能这儿拐一下,那儿弯一下的,得让电线能顺顺溜溜地通过去呀。
这就跟咱走路似的,要是路上全是弯弯绕绕的,走起来得多费劲呐!而且啊,还得注意避开那些容易受损的地方,别到时候磕着碰着了,把电线给伤着咯。
在施工的时候,那可得仔细着点儿。
该固定的地方得固定好,不能让管子晃晃悠悠的。
你说要是走在路上,路摇摇晃晃的,你心里踏实吗?肯定不踏实呀!这配管也是同样的道理。
还有啊,不同的场所对配管的要求也不一样呢。
就好比在潮湿的地方,那管子就得有防潮的措施,不然不就容易出问题嘛。
这就跟人一样,在不同的环境里得有不同的应对方法呀。
这技术交底记录呢,就像是个备忘录。
把这些要点都清清楚楚地记下来,以后万一有啥问题,一翻记录,哦,原来这儿该这么做呀!多方便呐!咱再想想,要是没有这记录,大家都凭记忆做事,那能靠谱吗?万一有人记错了呢?那后果可不堪设想啊!所以说呀,这记录可不能马虎。
每次看到那些整齐规范的配管,我就忍不住感叹,这都是技术交底记录的功劳啊!它让一切都变得井井有条,让电气配管这项工作能顺利进行。
总之呢,电气配管技术交底记录可不是什么可有可无的东西,它是保障电气配管质量的重要环节。
咱可不能小瞧了它,得认真对待,把每一个细节都记录好,这样才能让咱的电气配管工作做得又好又稳当!大家说是不是这个理儿呀?。

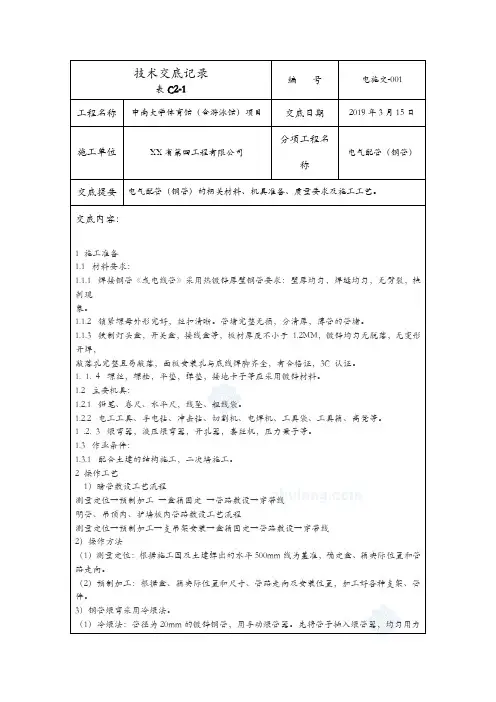

技术交底记录编号电施交-001表C2-1工程名称中南大学体育馆(含游泳馆)项目交底日期2019年3月15日分项工程名施工单位XX省第四工程有限公司电气配管(钢管)称交底提要电气配管(钢管)的相关材料、机具准备、质量要求及施工工艺。
交底内容:1 施工准备1.1 材料要求:1.1.1 焊接钢管《或电线管》采用热镀锌厚壁钢管要求:壁厚均匀,焊缝均匀,无劈裂,棱刺现象。
1.1.2 锁紧螺母外形完好,丝扣清晰。
管堵完整无损,分清厚,薄管的管堵。
1.1.3 铁制灯头盒,开关盒,接线盒等,板材厚度不小于1.2MM,镀锌均匀无脱落,无变形开焊,敲落孔完整且易敲落,面板安装孔与底线焊脚齐全,有合格证,3C 认证。
1. 1. 4 螺丝,螺栓,平垫,弹垫,接地卡子等应采用镀锌材料。
1.2 主要机具:1.2.1 铅笔、卷尺、水平尺,线坠、粗线袋。
1.2.2 电工工具、手电钻、冲击钻、切割机、电焊机、工具袋、工具箱、高凳等。
1 .2. 3 煨弯器,液压煨弯器,开孔器,套丝机,压力案子等。
1.3 作业条件:1.3.1 配合土建的结构施工,二次墙施工。
2 操作工艺1)暗管敷设工艺流程测量定位→预制加工→盒箱固定→管路敷设→穿带线明管、吊顶内、护墙板内管路敷设工艺流程测量定位→预制加工→支吊架安装→盒箱固定→管路敷设→穿带线2)操作方法(1)测量定位:根据施工图及土建弹出的水平500mm线为基准,确定盒、箱实际位置和管路走向。
(2)预制加工:根据盒、箱实际位置和尺寸、管路走向及安装位置,加工好各种支架、管件。
3)钢管煨弯采用冷煨法。
(1)冷煨法:管径为20mm的镀锌钢管,用手动煨管器。
先将管子插入煨管器,均匀用力至煨出所需弯度。
管径为25mm及其以上的镀锌钢管时,使用液压煨管器,即先将管子放入模具,然后操作煨管器,煨出所需弯度。
(2)管子切断:宜采用钢锯或切割机进行切管,严禁用电气焊断管。
断口处平齐并刮铣光滑。
(3)管子套丝:根据管外径选择相应板牙进行套丝。
电气配管安全技术交底表 工程名称施工单位交底部位 电气配管 工种 电工、焊工、杂工安 全 技 术 交 底 内 容一、 总体概况总配管量为75000米,主要配管范围为站内的插座、照明、疏散和动力,区间的照明及疏散,照明和疏散基本上为SC25和SC32的镀锌钢管,站厅层和站台层层高都为4.4米,照明配管大部分为沿顶面敷设,区间总长为5748米,大部分配管高度在2米以上。
二、 施工工艺1.工艺流程2. 施工要求○1.敷设于多尘和潮湿场所的电气管路的管口、管子连接处均应做好密封处理。
○2.暗配管路宜沿最近的路径敷设,并应减少弯曲。
埋入墙或混凝土内的管路,管外壁距墙面或地面的距离应大于15mm 。
○3.埋入地下的管路不宜穿过设备基础,在穿过建筑物时,应加装保护管。
○4.进入箱盒的管路排列应整齐,管口应在一个标高线上。
对于落地箱,管口应高出地面不少于50mm 。
对于悬挂箱,管子进入长度应为露出锁紧螺母5mm 为宜,箱外箱内均应安装锁紧螺母。
○5.管子镀锌破损处均应做防腐处理。
三、施工注意事项1.进入施工现场必须正确佩戴好安全帽,系紧下颚带,不得超走近道或翻越护拦,应走安全通道。
严禁穿三鞋(高跟鞋、拖鞋、塑料硬底鞋)。
严禁酒后作业。
2.交叉作业较频繁时,要注意周边的施工人员,避免三不伤害发生,即不伤害自己,不伤害他人,不被他人伤害。
3.根据地铁施工的特性,本工程中高空作业较多,在施工过程中容易发生坠落事故,故在没有防护设施的高空作业,必须系安全带,安全带挂设牢固,距地面2米以上作业要有防护栏杆、挡板或安全网。
严禁穿硬底易滑的鞋,防止高空坠落。
4.施工现场的防护设施,安全标志和警告牌,不得擅自拆动。
需要拆动的,要项目部安全负责人申请同意后方可改动。
5.在洞、坑、沟、升降口、漏斗、高处临空面等危险处施工需要特别注意,各项安全措施必须要做到位,做到无防护不施工。
放线测量 加工预制 管路敷设 地线连接 箱盒安装 管路与箱盒连接 防腐处理注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
电气配管技术交底一、工程概述本次电气配管施工主要涵盖了建筑物内部的照明、插座、动力等电气线路的管道敷设工作。
施工范围包括_____楼的_____层至_____层,总面积约为_____平方米。
电气配管的类型主要包括 PVC 管、JDG 管和焊接钢管,根据不同的场所和功能需求进行选择和安装。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸,了解电气配管的走向、位置、标高以及与其他专业的交叉情况。
制定详细的施工方案,并向施工班组进行技术交底,确保施工人员清楚施工工艺和质量要求。
2、材料准备根据施工图纸和材料清单,准备好所需的电气配管材料,如 PVC 管、JDG 管、焊接钢管、管接头、锁母、接线盒、开关盒等。
材料进场时,应进行质量检验,检查管材的外观是否光滑、无裂缝、无变形,管接头、锁母等配件是否齐全、完好。
对不合格的材料应及时退场,严禁使用在工程中。
3、主要机具准备准备好所需的施工机具,如弯管器、套丝机、切割机、电焊机、电钻、电锤等。
施工机具应性能良好,安全可靠,并定期进行维护和保养。
4、作业条件准备配合土建结构施工,预留好电气配管所需的孔洞和预埋件。
土建墙面抹灰完成,地面清理干净,具备电气配管施工的条件。
三、施工工艺流程1、 PVC 管敷设工艺流程弹线定位:根据施工图纸,在墙、柱、梁等部位弹出水平和垂直控制线,确定电气配管的位置。
加工管弯:对于 PVC 管,使用弯管弹簧或弯管器进行弯管,弯曲半径不应小于管外径的 6 倍。
稳注盒箱:根据弹线定位的位置,将接线盒、开关盒等固定在墙、柱、梁等部位,固定应牢固可靠。
暗敷管路:将PVC 管沿墙、柱、梁等部位敷设,管路应保持顺直,固定间距不应大于 1m。
扫管穿线:管路敷设完成后,使用钢丝或压缩空气对管路进行清扫,清除管内的杂物和积水,然后穿入电线或电缆。
2、 JDG 管敷设工艺流程弹线定位:同 PVC 管。
加工管弯:对于 JDG 管,使用专用弯管器进行弯管,弯曲半径不应小于管外径的 6 倍。
一、交底日期:____年__月__日二、交底地点:____施工地点三、交底单位:____施工单位四、参与人员:施工项目经理、技术负责人、安全员、电工及所有参与电气配管工程的施工人员五、交底内容:1. 施工准备(1)材料要求:所有电气配管工程所需材料,如焊接钢管、JDG管、镀锌钢管等,必须符合国家相关标准和规定,确保壁厚均匀、焊缝均匀、无劈开、砂眼、棱刺和凹扁现象。
所有材料均需具备合格证及检测报告。
(2)主要材料:弯管器、开孔器、压力案子、套丝机、手锤、钢锯、圆锉、扁锉、手电钻、台钻、高凳、人字梯、盒尺、粉笔、砂轮锯及电工常用工具。
(3)作业条件:主体结构已完工,根据施工图尺寸位置配合施工;材料已到施工现场并验收合格;施工临时水、电已到位,具备施工的一切条件。
2. 施工工艺(1)工艺流程:弯管、切管、测定线箱盒位置、开槽、箱盒固定、管路连接、管路保护。
(2)电线管敷设:暗配的电线管路宜沿最近的线路敷设,并应减少弯曲。
埋入墙内或混凝土地面内的管子距表面的净距不应小于15mm。
(3)电线管弯制:电线管弯制采用冷弯法,一般管处应平齐歪斜,刮锉光滑,无毛刺。
(4)以土建弹出的水平线或轴线为基准,确保电线管敷设的水平和垂直度。
3. 安全注意事项(1)电工必须经过专业及安全技术培训,持证上岗。
(2)电工上岗前应按规定穿戴好个人防护用品,如绝缘鞋、绝缘手套等。
(3)施工过程中,严禁酒后上岗作业。
(4)电工操作时应严格遵守操作规程,确保操作安全。
(5)施工过程中,应定期检查电气设备和工具,发现隐患及时消除。
(6)严禁非电工进行电气作业。
(7)所有绝缘、检测工具应妥善保管,严禁他用,并应定期检查、校验。
(8)电气设备的金属外壳必须做接地或接零保护,在总箱、开关箱内必须安装漏电保护器实行两级漏电保护。
(9)电气设备所用保险丝,禁止用其他金属丝代替,并且需与设备容量相匹配。
六、交底要求(1)所有参与电气配管工程的施工人员应认真听取交底内容,并做好记录。
一、交底目的为确保电气配管配线工程的安全、顺利进行,防止发生安全事故,现将电气配管配线过程中的安全技术要求及注意事项进行交底。
二、交底内容1. 施工人员要求(1)施工人员必须具备电气专业知识和操作技能,持有相应的操作证。
(2)施工人员应熟悉电气配管配线工程的安全技术规范和操作规程。
(3)施工人员应严格遵守施工现场的安全管理制度,确保自身和他人的安全。
2. 施工现场安全措施(1)施工现场应设置安全警示标志,明确危险区域和注意事项。
(2)施工现场应配备必要的消防设施,如灭火器、消防沙等。
(3)施工现场应设置安全通道,确保人员疏散畅通。
3. 电气配管配线安全要求(1)施工前,应检查施工材料是否符合国家相关标准和要求。
(2)配管配线前,应清理施工现场,确保施工环境安全。
(3)配管配线过程中,应确保导线绝缘良好,防止短路、漏电等事故发生。
(4)配管配线时,应遵循“先布管后穿线”的原则,确保管道内无杂物、积水。
(5)穿线过程中,应避免导线扭曲、打结,防止导线损坏。
(6)配线时,应按照电路图和接线规范进行接线,确保接线正确、牢固。
(7)导线与设备、线路的连接应采用专用接线端子或接线盒,确保连接可靠。
(8)配线完成后,应进行绝缘测试,确保线路绝缘良好。
4. 电气配管配线注意事项(1)施工过程中,应保持施工现场通风良好,防止有害气体积聚。
(2)施工人员应穿戴符合要求的个人防护用品,如绝缘手套、绝缘鞋等。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工过程中,应保持施工区域整洁,防止杂物掉落。
(5)施工过程中,应密切关注施工现场动态,发现安全隐患及时报告并处理。
三、交底时间及地点交底时间:____年____月____日交底地点:____地点四、交底人及接收人交底人:____(工程负责人)接收人:____(施工人员)五、其他事项1. 施工人员应认真阅读本交底内容,确保理解并遵守。
2. 施工过程中,如遇特殊情况,应及时报告工程负责人,寻求解决方案。
电气配管技术交底记录一、PVC塑料管1. 材料要求1。
1凡所有使用的阻燃型(PVC)塑料管,其材质均具有阻燃、耐冲性能。
其氧指数不应低于27%的阻燃指标,并应有检定检验报告单和产品出厂合格证。
1.2阻燃型塑料管,在其外壁应有间距不大于1m的连续阻燃标记和制造厂厂标.管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准.管壁厚度应均匀一致. 1。
3所有阻燃型塑料管附件及暗配阻燃型塑料制品,如各种灯头盒、开关盒、接线盒、插座盒、端接头、管箍等,必须使用配套的阻燃塑料制品。
1。
4阻燃型塑料灯头盒、开关盒、接线盒,均应外观整齐,开孔齐全,无劈裂损伤等现象.1。
5要使用专用粘结剂胶结。
2。
作业条件2.1配合土建砌体(如砖混结构加砌砖、矿渣等)施工时,跟据电气设计图纸要求与土建墙上弹出的水平线,安装管路与箱盒。
2。
2配合土建混凝土结构施工时,模板施工混凝墙在钢筋绑扎过程中根据设计图要求预埋盒及管路,同时办理隐检手续。
2。
3家砌混凝土楼板,圆孔板,应配合土建施工,同时根据设计要求进行配管。
3。
操作3.1根据设计要求,在砖墙,模板混凝土墙等处,确定盒、箱位置进行弹线定位,按弹出的水平线用小线和水平尺测量出盒、箱的准确位置并标出尺寸。
3。
2根据设计图灯位要求,在现浇混凝土板上进行测量后,标出灯头盒的准确位置尺寸。
3.3箱、盒应平正牢固、灰浆饱满、收口平整、纵横坐标准确,符合设计图和施工验收规范规定。
3.4预留盒、箱空洞,根据设计图规定的盒、箱预留具体位置,随土建砌体电工配合施工,在约300毫米处预留出、入盒箱的管子长度,将管子甩在盒、箱预留处,管端头堵好,等待最后一管一孔地进入盒、箱,稳埋完毕。
3.5管路连接应使用套管连接(包括端接头接管),用小刷子湛配套供应的塑料管粘结剂,均匀涂抹在管外壁上,将管子插入套箍,管口应到位,粘结剂性能要求粘结后1分钟内不移位,粘性保持时间长,并具有防水性。
3.6管路垂直或水平敷设时,每隔1米应有一个固定点,在弯曲部位应以圆弧中心点为始点距两端300-500毫米处各加一个固定点。
