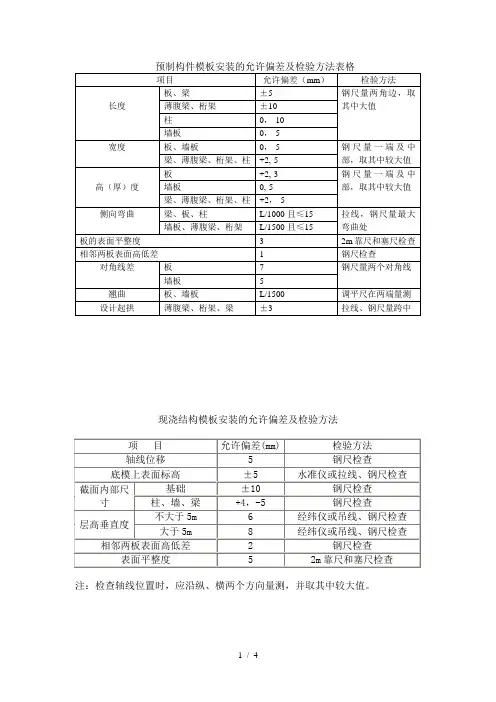

现浇结构模板安装的允许偏差及检验方法注:检查轴线位置时,应沿纵、横两个方向量测,并取其中较大值。
预埋件和预留孔洞的允许偏差注:检查中心线位置时,应沿纵、横两个方向量测,并取其中较大值。
预制构件模板工程检验批质量验收记录表GB50204—2002说明020101主控项目:1、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
观察检查。
一般项目:1、模板安装的一般要求。
观察检查。
(1) 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,模板内无积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
观察检查。
3、跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
水准仪、拉线和尺量检查。
4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差符合规定。
尺量检查。
5、预制构件模板允许偏差,2m靠尺和塞尺检查,拉线和尺量检查。
主控项目:1、底模及其支架拆除时混凝土强度应符合设计要求,或下表规定。
检查同条件试件试验报告。
2、后张法预应力混凝土结构构件侧模在预应力张拉前拆除,底摸拆除时间应符合设计方案,并不得在结构构件建立预应力前拆除。
3、后浇带模板的拆除和支顶应按施工技术方案执行。
对照技术方案观察检查。
一般项目:1、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
观察检查。
2、模板拆除时,不应对楼层形成冲击荷载,拆除的模板和支架宜分散堆放并及时清运。
观察检查。
模板安装工程检验批质量验收记录表GB50204—2002。
现浇结构模板安装的允许偏差及检验方法注:检查轴线位置时,应沿纵、横两个方向量测,并取其中较大值。
预埋件和预留孔洞的允许偏差注:检查中心线位置时,应沿纵、横两个方向量测,并取其中较大值。
预制构件模板工程检验批质量验收记录表GB50204—2002说明020101主控项目:1、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
观察检查。
一般项目:1、模板安装的一般要求。
观察检查。
(1) 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,模板内无积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
观察检查。
3、跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
水准仪、拉线和尺量检查。
4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差符合规定。
尺量检查。
5、预制构件模板允许偏差,2m靠尺和塞尺检查,拉线和尺量检查。
主控项目:1、底模及其支架拆除时混凝土强度应符合设计要求,或下表规定。
检查同条件试件试验报告。
2、后张法预应力混凝土结构构件侧模在预应力张拉前拆除,底摸拆除时间应符合设计方案,并不得在结构构件建立预应力前拆除。
3、后浇带模板的拆除和支顶应按施工技术方案执行。
对照技术方案观察检查。
一般项目:1、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
观察检查。
2、模板拆除时,不应对楼层形成冲击荷载,拆除的模板和支架宜分散堆放并及时清运。
观察检查。
模板安装工程检验批质量验收记录表GB50204—2002。

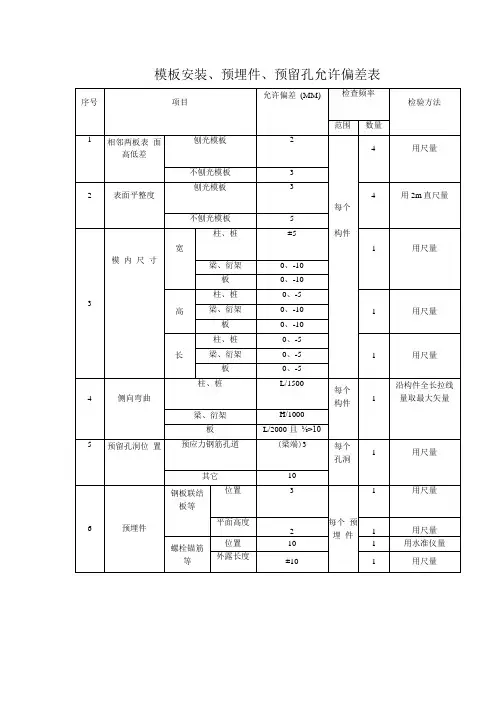

模板尺寸偏差允许值
模板尺寸偏差允许值根据不同的工程和规范有所不同。
一般来说,以下是一些常见的允许偏差值:
1.轴线偏位允许误差:通常为±10mm。
2.模板内尺寸偏差允许值:这取决于具体的设计和工程要求,通常会在相关规范中明确规定。
3.高程偏差侧(模板上标线)垂直度或坡度允许值:这也会根据具体的设计和工程要求有所不同,一般在相关规范中有明确规定。
需要注意的是,以上允许偏差值仅供参考,具体的允许值应根据实际情况和相关规范来确定。

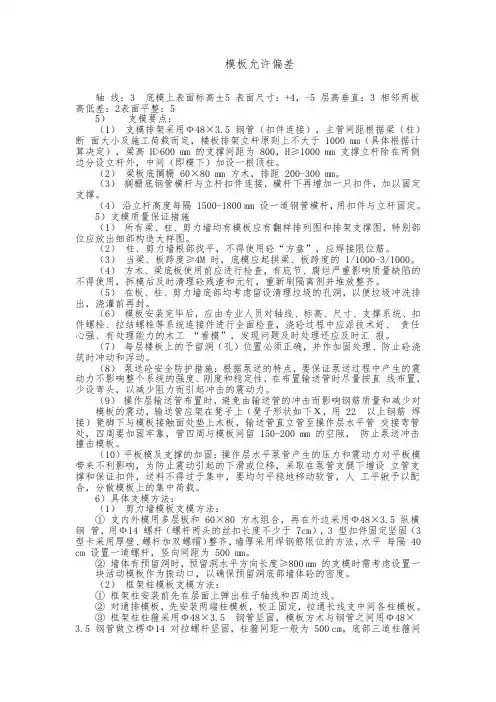

模板允许偏差轴线:3 底模上表面标高±5 表面尺寸:+4,-5 层高垂直:3 相邻两板高低差:2表面平整:55)支模要点:(1)支模排架采用Ф48×3.5 钢管(扣件连接),主管间距根据梁(柱)断面大小及施工荷载而定,楼板排架立杆原则上不大于1000 mm(具体根据计算决定),梁高H>600 mm 的支撑间距为800,H≥1000 mm 支撑立杆除在两侧边分设立杆外,中间(即模下)加设一根顶柱。
(2)梁板底搁栅60×80 mm 方木,排距200-300 mm。
(3)搁栅底钢管横杆与立杆扣件连接,横杆下再增加一只扣件,加以固定支撑。
(4)沿立杆高度每隔1500-1800 mm 设一道钢管横杆,用扣件与立杆固定。
5)支模质量保证措施(1)所有梁、柱、剪力墙均有模板应有翻样排列图和排架支撑图,特别部位应放出细部构造大样图。
(2)柱、剪力墙根部找平,不得使用砼“方盘”,应焊接限位筋。
(3)当梁、板跨度≥4M 时,底模应起拱梁、板跨度的1/1000-3/1000。
(4)方木、梁底板使用前应进行检查,有庇节、腐烂严重影响质量缺陷的不得使用,拆模后及时清理砼残渣和元钉,重新刷隔离剂并堆放整齐。
(5)在板、柱、剪力墙底部均考虑留设清理垃圾的孔洞,以便垃圾冲洗排出,浇灌前再封。
(6)模板安装完毕后,应由专业人员对轴线、标高、尺寸、支撑系统、扣件螺栓、拉结螺栓等系统连接件进行全面检查,浇砼过程中应派技术好、责任心强、有处理能力的木工“看模”,发现问题及时处理还应及时汇报。
(7)每层楼板上的予留洞(孔)位置必须正确,并作加固处理、防止砼浇筑时冲动和浮动。
(8)泵送砼安全防护措施:根据泵送的特点,要保证泵送过程中产生的震动力不影响整个系统的强度、刚度和稳定性,在布置输送管时尽量按直线布置,少设弯头,以减少阻力而引起冲击的震动力。
(9)操作层输送管布置时,避免由输送管的冲击而影响钢筋质量和减少对模板的震动,输送管应架在凳子上(凳子形状如下Х,用22 以上钢筋焊接)凳脚下与模板接触面处垫上木板,输送管直立管至操作层水平管交接弯管处,四周要加固牢靠,管四周与模板间留150-200 mm 的空隙,防止泵送冲击撞击模板。
预埋件和预留孔洞的允许误差
现浇结构模板安装的允许误差及查验方式
预制构件模板安装的允许误差及查验方式
注:L为构件长度(mm)。
查验方式:检查同条件养护试件强度实验报告。
盘卷钢筋和直条钢筋调直后的断后伸长率、重量负误差要求
注:1.断后伸长率A的量测标距为5倍钢筋公称直径;
2.重量负误差(%)按公式(Wo-Wd)/ Wo×100计算,其中Wo为钢筋理论重量(kg/m),
Wd为调直后钢筋的实际重量(kg/m);
3.对直径为28mm~40mm的带肋钢筋,表中断后伸长率可降低1%;对直径大于40mm的
带肋钢筋,表中断后伸长率可降低2% 。
钢筋加工的允许误差
钢筋安装位置的允许误差和查验方式
注1 检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
2 表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值倍的尺寸误差。
现浇结构外观质量缺点
现浇结构尺寸允许误差和查验方式
注:检查轴线、中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
混凝土设备基础尺寸允许误差和查验方式
注:检查坐标、中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
预制构件尺寸允许误差和查验方式
注:为构件长度(mm);2.检查中心线、螺栓和孔道位置时,应由纵、横两个方向量测,并取其中的较大值;
3.对形状复杂或有特殊要求的构件,其尺寸误差应符合标准图或设计的要求。
构件的承载力查验系数允许值
注:热轧钢筋系数指HPB235级、HRB335级、HRB400级和RRB400级钢筋。
纵向受拉钢筋的最小搭接长度。

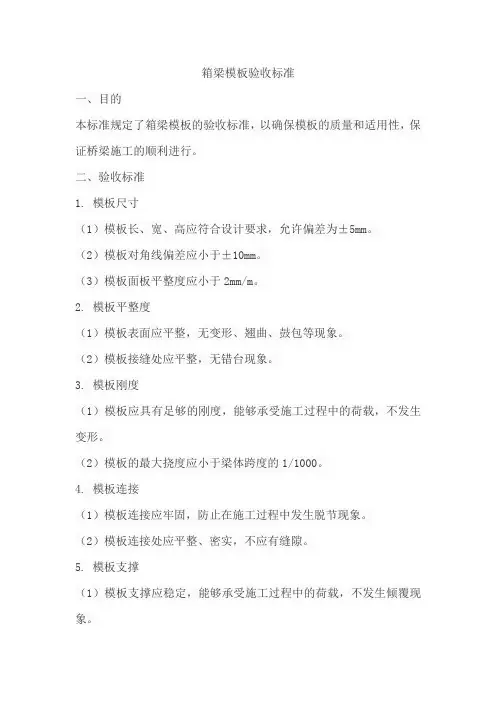

箱梁模板验收标准
一、目的
本标准规定了箱梁模板的验收标准,以确保模板的质量和适用性,保证桥梁施工的顺利进行。
二、验收标准
1. 模板尺寸
(1)模板长、宽、高应符合设计要求,允许偏差为±5mm。
(2)模板对角线偏差应小于±10mm。
(3)模板面板平整度应小于2mm/m。
2. 模板平整度
(1)模板表面应平整,无变形、翘曲、鼓包等现象。
(2)模板接缝处应平整,无错台现象。
3. 模板刚度
(1)模板应具有足够的刚度,能够承受施工过程中的荷载,不发生变形。
(2)模板的最大挠度应小于梁体跨度的1/1000。
4. 模板连接
(1)模板连接应牢固,防止在施工过程中发生脱节现象。
(2)模板连接处应平整、密实,不应有缝隙。
5. 模板支撑
(1)模板支撑应稳定,能够承受施工过程中的荷载,不发生倾覆现象。
(2)模板底部应设置支撑,保证模板的稳定性。
6. 模板清洁
(1)模板表面应清洁,无杂物、灰尘等。
(2)模板内部应清洁,无残留物。
7. 模板涂层
(1)模板涂层应均匀、平整、光滑,不得有漏涂、流淌等现象。
(2)涂层厚度应符合设计要求。
8. 模板验收
(1)模板验收应在施工前进行,确保模板的质量和适用性。
(2)验收内容包括模板尺寸、平整度、刚度、连接、支撑、清洁和涂层等方面。
三、注意事项
1. 模板应按照设计要求进行制作和安装,不得随意更改设计。
2. 在使用过程中,应避免剧烈碰撞和磨损,防止模板变形和损坏。

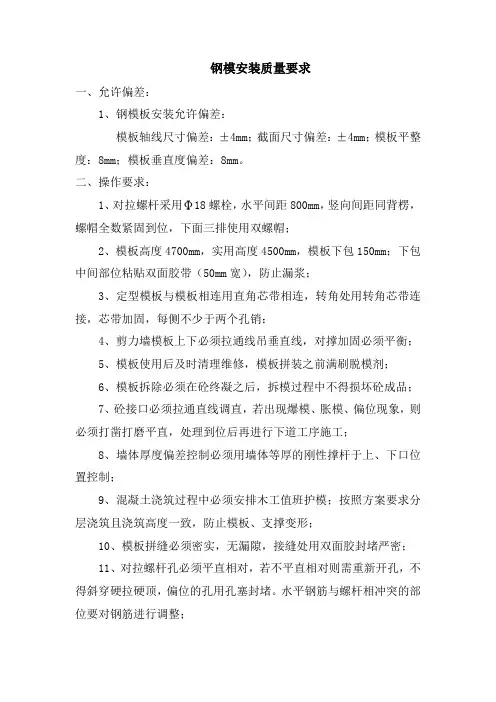

钢模安装质量要求一、允许偏差:1、钢模板安装允许偏差:模板轴线尺寸偏差:±4mm;截面尺寸偏差:±4mm;模板平整度:8mm;模板垂直度偏差:8mm。
二、操作要求:1、对拉螺杆采用Φ18螺栓,水平间距800mm,竖向间距同背楞,螺帽全数紧固到位,下面三排使用双螺帽;2、模板高度4700mm,实用高度4500mm,模板下包150mm;下包中间部位粘贴双面胶带(50mm宽),防止漏浆;3、定型模板与模板相连用直角芯带相连,转角处用转角芯带连接,芯带加固,每侧不少于两个孔销;4、剪力墙模板上下必须拉通线吊垂直线,对撑加固必须平衡;5、模板使用后及时清理维修,模板拼装之前满刷脱模剂;6、模板拆除必须在砼终凝之后,拆模过程中不得损坏砼成品;7、砼接口必须拉通直线调直,若出现爆模、胀模、偏位现象,则必须打凿打磨平直,处理到位后再进行下道工序施工;8、墙体厚度偏差控制必须用墙体等厚的刚性撑杆于上、下口位置控制;9、混凝土浇筑过程中必须安排木工值班护模;按照方案要求分层浇筑且浇筑高度一致,防止模板、支撑变形;10、模板拼缝必须密实,无漏隙,接缝处用双面胶封堵严密;11、对拉螺杆孔必须平直相对,若不平直相对则需重新开孔,不得斜穿硬拉硬顶,偏位的孔用孔塞封堵。
水平钢筋与螺杆相冲突的部位要对钢筋进行调整;12、剪力墙模板上口必须位于同一水平面上,拉通线控制,严格防止墙顶标高不统一。
三、严格执行工序交接制度,在钢筋施工完成之后,需班组长确认是否满足模板安装条件,及时提出模板安装过程中因上道工序不到位而存在的质量隐患,并形成书面记录。
四、模板拼装、加固完成之后班组需进行自检,检查垂直度及平整度数据并形成书面记录报项目部复核,未见自测数据不予进行验收,所造成的工期延误费用由你部承担。
甲方项目部对乙方所完工程检验批进行实测实量,其实测合格率与过程结算单价挂勾,实测实量由甲方项目部质检员实施,劳务负责人参加并签字认可,若参加后拒绝签字认可的,按项目部意见执行。
现浇结构模板安装的允许偏差及检验方法
注:检查轴线位置时,应沿纵、横两个方向量测,并取其中较大值。
预埋件和预留孔洞的允许偏差
注:检查中心线位置时,应沿纵、横两个方向量测,并取其中较大值。
预制构件模板工程检验批质量验收记录表
GB50204—2002
说明
020101
主控项目:
1、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
观察检查。
一般项目:
1、模板安装的一般要求。
观察检查。
(1) 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,模板内无积水;
(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;
(3)浇筑混凝土前,模板内的杂物应清理干净;
(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
观察检查。
3、跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
水准仪、拉线和尺量检查。
4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差符合规定。
尺量检查。
5、预制构件模板允许偏差,2m靠尺和塞尺检查,拉线和尺量检查。
主控项目:
1、底模及其支架拆除时混凝土强度应符合设计要求,或下表规定。
检查同条件试件试验报告。
2、后张法预应力混凝土结构构件侧模在预应力张拉前拆除,底摸拆除时间应符合设计方案,并不得在结构构件建立预应力前拆除。
3、后浇带模板的拆除和支顶应按施工技术方案执行。
对照技术方案观察检查。
一般项目:
1、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
观察检查。
2、模板拆除时,不应对楼层形成冲击荷载,拆除的模板和支架宜分散堆放并及时清运。
观察检查。
模板安装工程检验批质量验收记录表
GB50204—2002。
