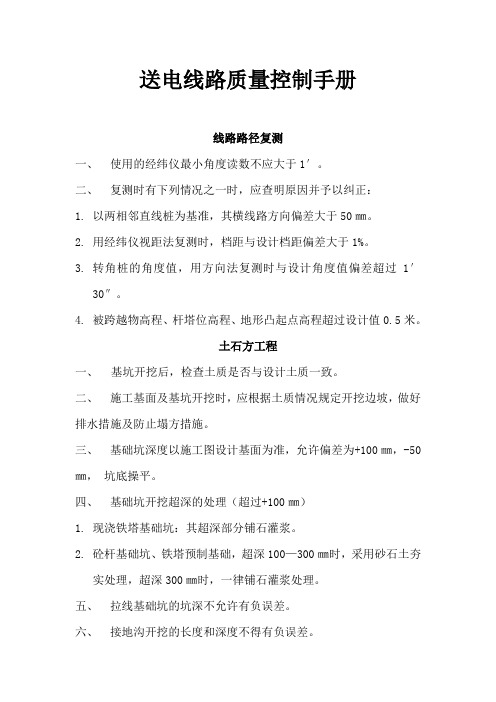

送电线路质量控制手册线路路径复测一、使用的经纬仪最小角度读数不应大于1′。
二、复测时有下列情况之一时,应查明原因并予以纠正:1.以两相邻直线桩为基准,其横线路方向偏差大于50㎜。
2.用经纬仪视距法复测时,档距与设计档距偏差大于1%。
3.转角桩的角度值,用方向法复测时与设计角度值偏差超过1′30″。
4.被跨越物高程、杆塔位高程、地形凸起点高程超过设计值0.5米。
土石方工程一、基坑开挖后,检查土质是否与设计土质一致。
二、施工基面及基坑开挖时,应根据土质情况规定开挖边坡,做好排水措施及防止塌方措施。
三、基础坑深度以施工图设计基面为准,允许偏差为+100㎜,-50㎜,坑底操平。
四、基础坑开挖超深的处理(超过+100㎜)1.现浇铁塔基础坑:其超深部分铺石灌浆。
2.砼杆基础坑、铁塔预制基础,超深100—300㎜时,采用砂石土夯实处理,超深300㎜时,一律铺石灌浆处理。
五、拉线基础坑的坑深不允许有负误差。
六、接地沟开挖的长度和深度不得有负误差。
七、基础坑回填土时,防沉层为300-500㎜,接地沟防沉层为100-300㎜。
八、掏挖基础坑以人工掏挖为主,对于风化岩或较坚硬岩石可采用松动爆破与人工开凿相结合,保持坑壁完整。
掏挖基础坑和岩石坑尺寸不允许有负误差。
基础工程施工一、对砂石料质量的控制1.参与砂石采购场地的选择2.对砂石送检样品的取样进行见证,送检进行跟踪。
3.对运到现场的砂石料逐基进行检查,不合格者不准用于浇筑混凝土。
砂的控制标准石的控制标准二、对水泥质量的控制1、检查水泥品种硅酸盐水泥:代号P I硅酸盐水泥:代号P II普通硅酸盐水泥:代号P.O矿渣水泥:代号P.C线路工程多用普通硅酸盐水泥2、检查水泥的强度等级:42.5,代有“R”字母的为早强水泥。
3、水泥的生产厂家和生产日期。
4、检查水泥的重量:每袋标志重量为50kg,实际重量不得少于49.5kg,随机抽取20袋,总重量不得少于1000kg(包括包装袋)。
第1篇一、施工图纸1. 电气施工图:包括电气线路、电气设备、照明、插座、开关等布置图,以及电气设备、线缆、导线等规格、型号、数量等信息。
2. 结构施工图:包括建筑物的平面、立面、剖面图,以及电气线路在建筑物中的布置情况。
3. 防雷接地施工图:包括防雷接地系统的布置、接地装置、接地线等设计要求。
4. 电气设备安装图:包括电气设备、线缆、导线等在设备上的布置、连接方式等信息。
二、施工方案1. 施工工艺:根据施工图纸和现场实际情况,制定合理的施工工艺,包括线路敷设、设备安装、调试等。
2. 施工进度计划:根据工程量和施工条件,编制详细的施工进度计划,确保工程按时完成。
3. 施工质量控制措施:针对施工过程中可能出现的问题,制定相应的质量控制措施,确保工程质量。
4. 施工安全措施:针对施工现场可能存在的安全隐患,制定相应的安全措施,确保施工安全。
三、施工材料清单1. 电气设备清单:包括电气设备、线缆、导线、开关、插座等名称、规格、型号、数量等信息。
2. 电气材料清单:包括绝缘材料、接插件、紧固件、线槽等名称、规格、型号、数量等信息。
3. 施工工具清单:包括电动工具、手动工具、测量工具等名称、规格、型号、数量等信息。
四、施工记录1. 施工日志:记录施工过程中的重要事件、施工进度、质量问题、整改措施等。
2. 材料验收记录:记录材料进场、验收、使用等过程。
3. 施工验收记录:记录施工过程中各个阶段的验收情况。
4. 施工变更记录:记录施工过程中因设计变更、现场条件变化等原因导致的施工变更。
五、施工质量控制标准1. 电气设备、线缆、导线等应符合国家标准和行业标准。
2. 施工过程中应严格执行施工工艺,确保工程质量。
3. 施工完成后,应进行严格的验收,确保工程质量达到设计要求。
4. 施工过程中应加强质量监控,发现问题及时整改。
总之,电路工程施工资料是确保工程顺利进行的重要依据。
施工过程中,应严格按照施工图纸、施工方案、施工质量控制标准进行施工,确保工程质量。
电气工程施工资料一些规定施工资料管理基本规定一、同步性、真实、清楚、签章1、工程资料应真实反映工程质量的实际情况,并与工程进度同步形成、收集和整理。
2、工程资料应字迹清楚并有相关人员及单位的签字盖章。
二、多方资料、各方其责工程参建各单位应对本单位形成的工程资料负责管理,并保证工程资料的可追溯性。
由多方共同形成的工程资料,各自承当相应的管理责任。
工程参建各单位应确保各自资料的真实有效、完整齐全,严禁伪造或有意撤换。
工程参建各单位应适时对工程资料进行确认、签字。
工程参建各单位应在合同中对工程资料的编制、套数、费用和移交期限等提出明确要求。
合同中对工程资料的技术要求不应低于本规程的规定。
三、建设方与总包方资料管理由建设单位采购供应的建筑材料、构配件和设备,建设单位应供给相应的质量证明文件。
由建设单位发包的专业承包施工工程,分包单位应按本规程的要求,将形成的施工资料直接交建设单位;由总包单位发包的专业承包施工工程,分包单位应按本规程的要求,将形成的施工资料交总包单位,总包单位汇总后交建设单位。
四、复印件资料资料1、工程资料应为原件。
当为复印件时,应加盖复印件供给单位的章,注明复印日期,并有经手人签字。
施工管理资料1、重要内容包括施工现场质量管理检查记录施工过程中报监理审批的各种报验报审表施工试验计划施工日志等计量器具检定证书资质资格证书(分包资质、岗位证书等)2、施工现场质量管理检查记录施工现场质量管理检查记录应由施工单位填写报项目总监理工程师(或建设单位项目负责人)审查,并做出结论。
3、施工现场质量管理检查记录单位工程施工前,施工单位应科学、合理地编制施工试验计划并报送监理单位4、施工日志要求施工日志应以单位工程为记载对象,从工程开工起至工程竣工止,按专业指定专人负责逐日记载,其内容应真实。
施工技术资料ENTERTITLE1、重要内容包括施工组织设计由施工单位编制完成,经企业技术负责人审批并填写工程技术文件报审表报监理单位批准实施。
送电线路工程量清单要求送电线路工程量清单要求是电力施工行业中重要的一项工作,直接关系到工程项目的准确评估、设计和施工过程中的管理。
一份完整、准确的工程量清单是保证项目工程实施质量和进度的重要保障之一。
工程量清单对于送电线路的建设非常重要,它是工程项目实施的依据和目标,对于项目的质量、进度、成本等方面都有非常直接的影响。
因此,送电线路的工程量清单必须精确、详尽、全面、可靠,以满足工程实施的需要。
首先,工程量清单需要具有精确性。
因为精确的工程量清单可以更准确的反映出工程项目的实际需求和规模,并可以更好的评估项目开支。
同时,更加精确的工程量清单可以使项目的管理更加明确,头脑更加清晰,更容易进行细节管理。
其次,工程量清单需要具有详尽性。
详细的工程量清单可以更好的反映出工程项目的具体要求和范围,可以更好的规划项目进度。
在实际的工程过程中,需要对清单进行不断的更新、完善以满足实际情况的需求。
第三,工程量清单需要具有全面性。
全面的工程量清单可以更好的满足项目实施的各个方面的要求,可以更好的进行材料和设备标准化,还可以降低施工过程中的不必要开支。
其次,还需要考虑施工流程和建设周期,以确保项目能够顺利、安全的完成。
最后,工程量清单需要具有可靠性。
可靠的工程量清单可以更好的保证工程项目的质量和规模,避免因工程量清单错误或疏漏而造成的误差;而且工程量清单需要在建设过程中不断地进行修正和完善,以保证其完整性和准确性。
综上所述,送电线路工程量清单要求是保证工程项目实施质量和进度的重要保障之一。
因此,对工程量清单的编制和监督必须要求高度,需要考虑全面、精确、详尽、可靠等方面,并要根据实际情况不断修订和完善。
只有这样,才能更加精准的完成工程项目,为社会发展和经济建设做出更大的贡献。
电力工程施工全套资料一、施工前准备1. 项目概述(1)项目名称:XXX电力工程项目(2)项目地点:XXXXX(3)项目范围:XXX(4)项目背景:XXX2. 施工图纸(1)工程建设方案(2)设计图纸(3)验收标准3. 施工人员及设备(1)施工人员名单及职责分工(2)施工设备清单及机械设备购置合同4. 施工材料(1)材料清单及购置合同(2)材料验收标准5. 施工环境准备(1)施工场地清理(2)施工现场安全措施6. 施工进度计划(1)施工时间节点(2)施工进度监控方案二、施工过程1. 施工准备(1)施工人员到岗签到(2)施工现场布置2. 基础施工(1)埋地管道敷设(2)基础桩基施工3. 主体工程施工(1)设备设施安装(2)电气绝缘测试(3)系统检测与调试4. 功能性工程施工(1)防雷装置安装(2)电缆布线5. 安全工程施工(1)安全标志设置(2)防火工程施工6. 环保工程施工(1)垃圾处理(2)废水处理7. 质量验收(1)设备验收(2)安全验收(3)环保验收8. 整理交接(1)施工场地清理整理(2)工程文件整理三、施工后总结1. 施工过程中经验总结(1)问题及解决措施(2)工艺优化建议2. 质量评估与改善(1)质量反馈(2)质量改善方案3. 安全评估(1)安全事故分析(2)安全改进措施4. 环保评估(1)环保质量评估报告(2)环保改善建议以上是电力工程施工全套资料的详细内容,希望对你有所帮助。
如果有任何问题,请随时与我们联系。
祝工程顺利进行!。
工程施工现场输配电线路安全要求1. 施工现场输配电线路安全要求中,首要考虑的是线路的可靠性和人员的安全。
2. 在布设输配电线路时,应根据现场需求合理选择导线规格和安全间距,确保线路对电流负荷有足够的承载能力。
3. 所有输配电线路及配电设备应符合国家标准,采用合格的电缆、导线等材料,确保线路的质量和使用寿命。
4. 在施工过程中,应严格按照设计要求进行线路敷设,避免弯曲、挤压、磨损等情况发生,确保线路的完整性和可靠性。
5. 输配电线路的接头和连接件应采用合格的接头盒、绝缘子、端子等,确保连接的可靠性和安全性。
6. 在线路敷设完成后,应进行必要的绝缘测试,确保线路无漏电、短路等安全隐患。
7. 输配电线路的维护保养工作应定期进行,包括检查线路的接头、连接件是否松动,线路是否有磨损、老化等情况。
8. 在线路敷设区域附近应设置明显的警示标识,提醒人员注意高压电线的存在,避免发生触电事故。
9. 在施工现场应合理布置临时用电线路,确保其安全可靠。
临时用电线路的敷设应离开施工区域,并采取有效的保护措施,避免损坏和触电等事故的发生。
10. 施工现场应严禁在输配电线路上存放物品,避免物体掉落导致线路短路或烧损的情况发生。
11. 在处理电线故障时,必须先切断电源,确保人员的安全,然后进行故障排查和修复工作。
12. 施工现场的工作人员应接受专业培训,了解电气安全知识,并掌握正确的操作方法和应急处理措施。
13. 施工现场应配备必要的防护设施,如绝缘手套、绝缘鞋、绝缘垫等,确保人员在操作电气设备时的安全。
14. 施工现场输配电线路的设备应定期检查和维护,确保其正常运行和安全使用。
15. 在施工现场,应确保电源及电气设备的接地良好,减少漏电和触电的风险。
16. 施工现场应建立健全的安全管理制度和责任体系,明确工作人员的安全职责和权责,加强对安全知识的培训和宣传,提高施工现场安全意识。
施工现场的配电线路的安全要求是非常重要的,它直接关系到工作人员的生命安全和设备的正常运行。
以下是关于施工现场配电线路安全要求的详细介绍。
1. 设计合理性施工现场配电线路的设计应符合相关国家和地方的电气安全标准和规范。
线路设计应合理布置,能够在正常工作条件下满足施工现场对电力的需求。
2. 线路绝缘配电线路的绝缘层应具有足够的耐电压和耐热性能,在使用过程中能够有效地阻止漏电和短路事故的发生。
绝缘层的接触电阻应符合规定的要求,以确保安全可靠的电气连接。
3. 相线标识施工现场的配电线路应进行准确的相线标识,以方便工作人员进行维护和检修工作。
相线标识应清晰可见,以防止误操作和事故发生。
4. 线路保护措施为了保护配电线路的安全运行,必须设置相应的线路保护装置,如熔断器、断路器、避雷器等。
这些装置能够在短路、过载和其他异常情况下及时切断电源,保护线路和设备不受损害。
5. 电缆穿管在施工现场的配电线路中,应采用适当的电缆穿管方式,确保电缆整齐地布置,避免过多的弯曲和受压,保证电缆的正常通风和散热,从而提高线路的安全性能。
6. 接地保护配电线路的接地是保证电气安全的重要环节。
施工现场的配电线路应该设置良好的接地装置,确保线路和设备的剩余电流能够及时、安全地通过接地系统排除,减少触电事故的发生。
7. 防火阻燃施工现场的配电线路应使用防火、阻燃性能良好的电缆和配电箱,在火灾发生时能够减少火势蔓延的风险,保护工作人员的生命财产安全。
8. 定期检修施工现场配电线路需要定期进行检修和维护,及时发现和排除设备故障和安全隐患。
检修工作应由有资质的专业人员进行,并按照相关的规范和标准进行操作。
9. 人员培训施工现场的工作人员应接受专业的安全培训,掌握配电线路的安全操作方法和应急处理技能,增强对电气安全的认识和意识,确保在施工现场的配电线路工作中能够妥善应对各种情况。
10. 安全警示标志在施工现场的配电线路周围应设置清晰的安全警示标志,提醒工作人员注意电气安全事项,防止意外接触和触电事故的发生。
输变电创优工程必备内业资料和要求第一篇:输变电创优工程必备内业资料和要求输变电工程创优基本要求1、2、建设单位编制工程建设创优规划,其中工程创优目标要明确;施工和监理单位编制创优实施细则,必须根据国家电网公司颁发的工艺标准库编制,并应及时进行交底;3、建设单位应编制安全文明施工总体策划,指导各施工单位据此编制安全文明施工实施细则4、建设单位根据国家电网公司《输变电工程建设强制性条文实施规程》(Q/GDW248-2008)编制对投标单位的工程建设标准强制性条文执行要求;设计单位和施工单位根据工程实际情况,分别编制输变电工程设计强制性条文执行计划和输变电工程施工强制性条文执行计划5、监理单位根据《电力建设工程监理规范》(DL/T 5434-2009)编制监理规划和监理实施细则。
6、建设单位在工程开工前,应按照国家电网公司件《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量〔2010〕19号)通病防治由建设单位负责组织实施,由参建各方会签的《XXX 工程质量通病防治任务书》;施工单位认真编写《XXX工程质量通病防治措施》,工程完工后,填写《XXX工程质量通病防治工作总结》;监理单位审查施工单位提交的《XXX工程质量通病防治措施》,提出要求并编写《XXX工程质量通病防治控制措施》,工程完工后,认真填写《XXX工程质量通病防治工作评估报告》。
7、工程施工阶段,强制性条文执行的主体责任单位为施工单位。
工程施工过程中,施工单位相关责任人应及时将强制条文实施计划的落实情况,根据工程进展按分项工程据实记录、填写《输变电工程施工强制性条文执行记录表》,并由监理工程师审核。
8、根据国家电网公司文件《国家电网公司输变电工程典型施工方法管理规定》(国家电网基建〔2010〕165号)要求,关于应用《国家电网公司输变电工程典型施工方法》的通知.施工单位应结合工程实际积极应用典型施工方法,组织进行施工方案编制,开展施工技术交底、培训等工作9、按照《国家电网公司工程建设质量管理规定(试行)》(国家电网基建[2006]699号)规定,监理单位完成中间初验收和竣工初验收报告,并及时报送建设单位,由建设单位完成中间验收和竣工验收,并按照文件规定的内容,完成相应报告。
工程施工电路安装要求一、前期准备工作1. 施工单位应在施工前仔细核对设计单位提供的电气设计图纸和相关施工文件,确保理解设计意图和要求。
2. 施工单位应提前购买和准备好安全可靠的施工设备和工具,包括但不限于绝缘电工工具、安全带、防护用品等。
3. 施工单位应在施工现场设置明显的工地标识和警示标识,确保施工现场的安全和通行畅通。
4. 施工单位应认真组织施工人员进行安全生产培训,确保了解并遵守相关施工安全规定和操作规程。
5. 施工单位应定期检查施工设备和工具的使用情况,及时维修和更换损坏的设备和工具。
6. 施工单位应遵守当地法律法规和相关安全标准,确保施工活动符合法律要求。
二、电路布线和配线1. 在进行电路布线和配线前,施工单位应仔细查看设计图纸,了解电路的走向和连接方式,以确保布线的准确性和规范性。
2. 施工单位应选用优质可靠的电缆和导线进行布线和配线,保证电路安全可靠。
3. 在布线和配线过程中,施工单位应注意线路的敷设方式和走向,避免发生接触短路和线路混乱的情况。
4. 施工单位应根据设计图纸要求,合理布置电气设备和配电盘,确保电路接线正确并符合设计要求。
5. 施工单位应对电路进行必要的测试和检验,确保电路正常工作和安全可靠。
6. 施工单位应在电路布线和配线完成后,测试电路的通电情况,确认电路连接正确,无松动或短路等情况。
7. 施工单位应定期检查和维护电路,及时处理线路故障和损坏,确保电路的正常运行和安全使用。
三、电气设备安装1. 在进行电气设备安装前,施工单位应仔细查看设计图纸和相关施工文件,了解设备的安装要求和位置。
2. 施工单位应根据设计要求,正确安装各种电气设备,并严格按照设备说明书和操作手册进行安装和调试。
3. 在安装电气设备时,施工单位应严格遵守相关操作规程和安全标准,确保设备的安全和可靠性。
4. 施工单位应定期检查和维护电气设备,及时处理设备故障和损坏,确保设备的正常运行和安全使用。
5. 在安装完毕后,施工单位应测试设备的工作状态,确保设备功能正常和符合设计要求。
最新版架空输电线路施工及验收规范部分内容解读(QGDW10115-2022)国网企业标准《110kV~1000kV 架空输电线路施工及验收规范》(Q/GDW10115-2022)于2022年10月14日发布并实施,本标准代替Q/GDW 1153-2012《1000kV架空输电线路施工及验收规范》、Q/GDW 10225-2018 《±800kV架空送电线路施工及验收规范》、Q/GDW 10115-2019《750kV架空输电线路施工及验收规范》、Q/GDW 1569-2015《±660kV架空输电线路施工及质量验收规范》。
该企标涵盖了110-1000千伏电压等级、包括交直流,内容整合后,扩充和很多,比之前具有十分明显的进步,值得称赞。
而且多项标准合成一个,也减轻了施工现场选用标准的压力。
笔者百忙之中,抽了一下午时间,大致浏览了一番,对其中的一部分内容,发表一下自己的看法:(1)新版规范,增加了三跨耐张段耐张压接管X光检测的规定:输电线路跨越高速铁路、高速公路、重要输电通道,跨越耐张段内按照耐张线夹总数量10%的比例开展 X 射线无损检测。
这里有个问题:三跨耐张段有时候是耐-直-直-耐,非跨越档内有可能存在直线接续管,这个时候,接续管用不用做x射线无损检测。
已经有网友向我咨询这个问题,我的答复是:做。
建议规范不应仅仅规定抽取耐张管,应该为压接管,包括接续管和耐张管。
(2)关于放线区段滑车个数,我个人认为不够明确。
新规范规定:“10.2.3 张力放线区段不宜超过 20个放线滑车。
超过时,应采取相应的安全质量保证措施。
”原来的750规范,对放线段长度也做了规定,宜为6-8km。
新版规范不再对放线段长度做规定,但是2021版的《架空输电线路张力架线施工工艺导则第1部分:放线》中,仍然要求放线段6-8km。
实际施工,执行哪个标准,又给现场理解造成了难度。
此外,关于滑车个数,现场往往等同于杆塔数量,但是特殊情况下,连续多基耐张塔,每个耐张转角塔都设置双滑车,那么20个滑车可能就10个杆塔,放线区段长度进一步受限,对现场施工很不利,建议改成20个杆塔。
