沉淀池土方开挖及井点降水方案
- 格式:doc
- 大小:57.50 KB
- 文档页数:5
目录一、工程概况二、地形地貌及周边环境三、场地水文地质条件概况四、施工准备五、开挖区划分六、开挖方法七、实际开挖试点情况八、施工难点、危险源分析与预防控制措施九、施工方案十、土方运输十一、预防及应急措施十二、安全操作技术措施十三、文明施工保证措施十四、项目管理机构图十五、附图一、工程概况工程名称:工程地点:事故水防控设施建筑面积3696.64平方米,蓄水量15000立方。
建筑结构为钢筋混凝土框架结构。
基础为承台、底板、柱、顶板组成,±0.000相当于绝对标高10.700,底板顶标高6.4000。
地下水在地表下8.700~8.200,土方开挖土层为素填土、粉质粘土、建筑垃圾。
二、地形地貌及周边环境(五)、抽水试验根据勘察现场钻孔抽水试验在2013年11月02日至2014年01月15日进行,采用14组井点降水,四、施工准备(一)、熟悉审查图纸,并查看地质堪察报告,核对平面尺寸和开挖坑底标高,掌握设计内容及各项技术要求,根据支护设计要求确定土方开挖方坡坡度尺寸,制定好土方开挖程序,明确施工工期及质量要求,并向参加施工人员层层进行技术交底。
(二)、查看施工现场,按地质堪察报告及其他资料摸清施工场地地形、地貌、地质、水文、道路及市政排水系统等情况,以便为施工规划和准备提供可靠的资料数据。
(三)、根据设计图及规划控制点以轴线设置控制网和高程控制点,并将控制网、控制点设置与四周可靠的永久性的物体上,或深埋设置于易于保护的地方。
再根据支护设计方案的放坡系数及基础施工时的工作面要求施放土方开挖线。
(四)、修好临时土用道路,工地出入口设置沉淀池。
(五)、为阻止地表水或地面雨水流入基坑内,应根据地形情况在基坑四周地面设置排水沟。
(六)、现场四周接通临时水电设施,确保施工用电。
(七)、作好基坑及基坑四周的监测工作,观测点布置图中要求布置沉降观测点和水平位移观测点。
五、开挖区划分开挖深度为-4.5~-6.4米,开挖区以地下室后浇带为依据,根据后浇带分布情况逐块大开挖,根据后浇带分布情况,按开挖区域的开挖顺序先挖6#楼、7#楼、5#楼、4#楼、3#楼、1#楼、2#楼全部,让部份能先行安排地下室底板的施工。
地下车库基坑工程管井降水及土方开挖施工方案一、前言地下车库基坑工程是城市建设中常见的工程项目,其中降水和土方开挖是关键的施工环节。
本文将针对地下车库基坑工程中管井降水和土方开挖的施工方案进行探讨和总结,以确保工程施工的顺利进行。
二、管井降水方案1. 降水原理管井降水是指通过设置排水管井,利用抽水设备将基坑中的地下水位降低,以确保基坑周边土体的稳定。
降水过程需要考虑地下水位、降水速度等因素。
2. 设计方案•确定管井布设位置,保证覆土良好,避免地下水流入基坑。
•选择适当排水管材料和规格,确保排水效果。
•合理设置抽水设备,进行定期检查和维护。
3. 施工方法•按设计要求施工管井,保证连接紧密,防止漏水。
•安装抽水设备并进行试运行,监测降水效果。
•定期检查管井和抽水设备的运行情况,确保降水效果。
三、土方开挖施工方案1. 开挖前准备•清理基坑周边建筑物和设施,确保施工安全。
•制定土方开挖方案,确定开挖顺序和深度,并考虑土方运输和堆放等问题。
2. 开挖方法•采用机械开挖,根据设计要求逐层逐步进行。
•定期检查开挖边坡稳定情况,确保施工安全。
•控制土方开挖速度,避免发生坍塌事故。
3. 土方处理•对开挖出的土方进行分类处理,合理利用或运输处理。
•处理好开挖现场,清理杂物,确保施工场地整洁。
四、总结地下车库基坑工程管井降水及土方开挖施工方案是地下车库建设中重要的环节,合理的降水和土方开挖方案能够保障工程的顺利进行,减少施工风险。
在实际施工中,施工单位应严格按照设计要求和施工方案进行操作,确保施工质量和安全。
渗井降水及土方开挖专项施工方案
一、前言
为保障施工顺利进行,确保工程质量,特制定此渗井降水及土方开挖专项施工方案。
二、渗井降水方案
1. 渗井设置
1.1 根据工程地质条件和水文地质条件,在施工区域确定渗井布设位置。
1.2 渗井布设应考虑覆土深度、土体层理及地下水流动方向等因素,确保渗井合理布设。
2. 渗井施工
2.1 选择合适的钻孔方法和设备进行渗井施工,保证孔壁不发生塌方。
2.2 渗井管道采用防渗透性材料进行封闭,确保渗井效果。
3. 渗井降水监测
3.1 定期监测渗井的降水效果,根据监测数据及时调整渗井水位。
3.2 随时注意渗井变化情况,发现问题及时处理。
三、土方开挖方案
1. 土方开挖前准备
1.1 按照设计要求测定开挖区域土质参数,制定相应的开挖方案。
1.2 清除开挖区域内的杂物和障碍物,保证施工通畅。
2. 土方开挖方法
2.1 采用机械化方法进行土方开挖,确保开挖效率和质量。
2.2 根据土方材料性质,合理选择开挖机械和工艺,防止土方变形和滑坡等危险。
3. 土方开挖监测
3.1 定期监测土方开挖过程中的变形和沉降情况,及时采取补救措施。
3.2 关注开挖现场周围环境变化,保证周边建筑物和道路的安全。
四、总结
本文详细介绍了渗井降水及土方开挖专项施工方案,包括渗井布设、施工、监测以及土方开挖前准备、方法和监测等内容。
希望本方案能对施工工作提供指导和参考,确保工程安全、顺利完成。

二沉池土方开挖专项施工方案一、项目背景为解决污水处理设施处理效率低的问题,我公司决定在二沉池进行土方开挖工程,以提高处理效率,保障环境卫生。
二、工程概况1. 工程地点本工程地点位于XX省XX市XX区XX街道。
2. 工程内容本次工程主要涉及二沉池土方开挖,包括削坡、挖土、运输等工序。
3. 工程量及质量要求预计总土方量为XXX立方米,开挖深度为XX米,质量要求符合相关标准。
三、施工方案1. 施工前准备•制定施工计划,确定施工顺序和时间节点;•准备开挖设备和相关施工人员;•确保施工现场秩序和安全。
2. 土方开挖2.1 削坡•根据设计要求,进行边坡坡度削坡,确保施工安全;•对削坡后的边坡进行检查,保证削坡质量。
2.2 挖土•按照设计要求,采用机械开挖的方式进行土方开挖;•控制挖土速度、深度和坡度,防止发生坍塌事故。
3. 土方运输•使用专业运输车辆进行土方运输,避免污染环境;•定期清理运输车辆,确保无漏土现象发生。
4. 施工结束•完成土方开挖后,进行现场整理,确保施工现场干净整洁;•检查土方开挖质量,满足设计要求后方可结束施工。
四、安全保障施工过程中,严格遵守安全操作规程,保障施工人员及周围环境安全。
五、质量控制施工过程中,严格按照设计要求和标准进行施工,保证土方开挖质量符合要求。
六、总结本文详细介绍了二沉池土方开挖专项施工方案,重点阐述了施工前准备、土方开挖、安全保障、质量控制等内容,为工程施工提供了详细的指导,希望通过努力,顺利完成本次工程,达到预期效果。
以上为二沉池土方开挖专项施工方案,谢谢!。
工程基坑开挖降水方案模板一、项目概况1.1 项目名称:XXX基坑工程1.2 建设地址:XXX市XXX区XXX路1.3 建设单位:XXX集团1.4 设计单位:XXX设计院1.5 施工单位:XXX施工公司二、工程背景2.1 基坑规模:基坑占地面积XXX平方米,最大挖掘深度为XXX米。
2.2 地质条件:地基土层为XXX层,含水量较高。
2.3 周边环境:周边建筑密集,需加强对降水的管理和控制。
三、降水方案3.1 降水目标基于工程背景的分析,制定本次基坑开挖降水方案的主要目标如下:- 控制基坑开挖过程中的地下水位,保证施工安全;- 保护周边建筑物和地下管网的稳定性;- 最大程度地减少对周边环境的影响。
3.2 降水原理降水方案的制定需要在分析地下水位、水质、地质构造等情况的基础上,确定合适的降水原理。
主要包括:- 地下水位降低:通过井点降低地下水位,以减少基坑开挖过程中的地下水灌注;- 排水渗滤:在基坑周边设置排水渗滤设施,加强对地下水的排放和控制;- 沉淀过程:采用沉淀池或沉淀槽进行处理,保证地下水质量的稳定和可控。
3.3 降水方案建议3.3.1 井点降水通过在基坑周边设置抽水井点,利用抽水泵抽取地下水,控制地下水位。
具体方案包括:- 确定抽水井点的位置:根据地质勘察资料和实际情况,确定井点的设置位置,保证地下水位的有效降低。
- 抽水井点的设计:选择合适的井点类型和排水泵类型,保证抽水效率。
- 水质监测:对抽取的地下水进行水质监测,保证地下水质量符合相应标准,避免对环境的影响。
3.3.2 排水渗滤在基坑周边设置排水渗滤设施,加强对地下水的排放和控制。
具体建议包括:- 排水渗滤设施的设置:根据地下水位和土层情况,确定排水渗滤设施的设置位置和类型。
- 排水管道设计:设计合理的排水管道和排水口,保证排水的通畅和有效。
- 排水管道的排放:对排水管道中的地下水进行监测和排放,确保地下水的控制和处置。
3.3.3 沉淀处理在基坑周边设置沉淀池或沉淀槽,对抽取的地下水进行预处理。

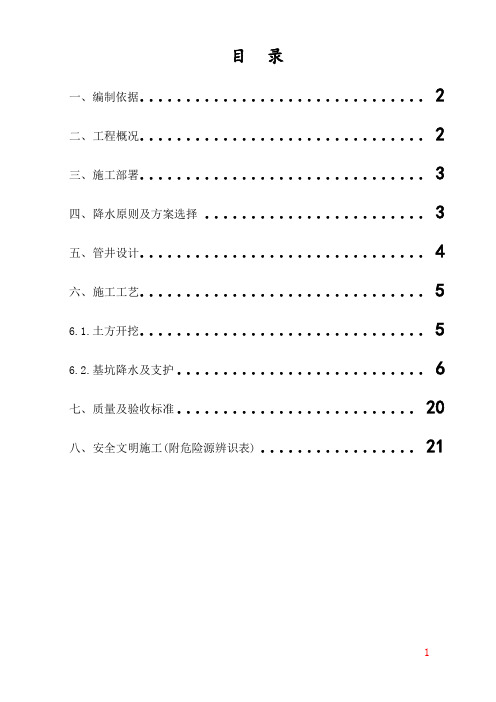

目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (3)四、降水原则及方案选择 (3)五、管井设计 (4)六、施工工艺 (5)6.1.土方开挖 (5)6.2.基坑降水及支护 (6)七、质量及验收标准 (20)八、安全文明施工(附危险源辨识表) (21)一、编制依据《建筑与市政降水工程规范》(JGJ/T111-98)《建筑基坑支护技术规范》(JGJ120-2012)《喷射混凝土施工技术规程》(YBJ226-91)《岩土工程勘察报告》工程编号2013-X199《建筑边坡工程技术规范》GB50330-2002《复合土钉墙基坑支护方案》 GB50739-2012施工区域总平面图及具体施工图纸二、工程概况2.1工程概况该工程为拟建厂区总建筑占地面积201~207为9834.92m、208~212约为3041.42m,厂区目前地下水位约为1108.70,基坑开挖前须对基坑进行降水,水位控制在基底1000mm以下。
2.2水文地质条件2.2.1地下水条件场区地下水属孔隙潜水类型,勘察期间为平水季节,实测稳定水位埋深0.6~3.0m(以孔口原始地坪始计),水位高程在1108.7m左右,近5年最高水位在1110.0m左右,历史最高水位在1110.5m左右。
2.2.2地质条件说明: 统计厚度时主层厚度中不含亚层厚度。
统计厚度时每孔最后一层不参与统计。
三、施工部署3.1施工人员部署3.2机械部署3.3材料部署四、降水原则及方案选择4.1降水原则①快速有效的使地下水降至设计标高②有效的控制降水,在满足水量和基坑降水要求前提下,布设合理的降水井点,减少由于降水而引起地面沉陷及对周围建筑物的影响。
③充分考虑该地段的水文地质条件计算基坑降水量,同时考虑基坑特点和环境条件,必须考虑基坑开挖和地下施工不受影响④在确保降水成功的同时,尽可能的降低工程造价4.2降水方案的选择根据场区自然条件和建筑物的实际情况,并结合当地施工经验,确定采用无砂混凝土大口井降水,视管井降水效果辅助轻型井点抽水及明排方法进行基坑降水,采用基础均匀分布井点降水,井深25m ,井点管间距20.0米,降水水位至基底以下1000mm 。

水池基坑降水专项施工方案一、项目背景水池基坑施工中,降水是一个非常重要的环节。
在进行基坑开挖之前,需要制定一套科学合理的降水专项施工方案,以确保基坑施工顺利进行,保障工程质量和安全。
二、降水方案制定1. 水文地质勘察在制定降水方案之前,首先需要进行水文地质勘察,了解地下水位、水文地质条件及水质情况,为后续降水方案制定提供基础数据支持。
2. 降水目标在制定降水方案时,需要明确降水目标,即控制基坑工地内水位,保证施工作业安全进行。
一般情况下,基坑内水位不得高于一定标高值,需要根据具体工程情况确定。
3. 降水方式常见的降水方式有抽水降水和排水降水两种方法。
在实际应用中,可以根据基坑地质条件、周边环境及工程要求等因素选择合适的降水方式。
4. 技术方案根据水文地质勘察数据和降水目标,制定具体的降水方案,包括抽水设备选择、降水井布置、降水管道设计等技术细节,确保降水施工顺利进行。
5. 安全措施在降水施工过程中,需要加强安全管理,确保降水设备正常运行,避免降水设备故障或操作不当引发安全事故,保障施工人员和工地安全。
三、施工过程管理在降水施工过程中,需要加强现场管理,定期检查降水设备运行情况,及时处理异常情况,确保降水施工按照预定方案进行。
四、总结水池基坑降水施工是基坑施工中的重要环节,合理制定降水方案并严格执行,可以保证基坑施工顺利进行,提高工程质量和安全性。
在实际施工过程中,需要根据具体工程情况灵活调整降水方案,不断优化施工方案,以确保工程施工取得良好效果。
以上即是水池基坑降水专项施工方案的相关内容,希望能为相关人员提供参考。
汝州市杨楼镇中心社区环境连片整治污水处理厂工程土方开挖基坑支护及降水专项施工方案(调节池)施工单位:河南森苑园林建筑工程有限公司二0一五年十二月审批栏施工单位:河南森苑园林建筑工程有限公司(签章)编制:审核:监理单位:平顶山市科正工程建设监理有限公司(签章)审批:施工单位:汝州市杨楼镇人民政府(签章)审批:第一部分综述1.工程概况1)、杨楼镇污水处理厂位于杨楼镇北灌渠南侧空地,污水主要采用:格栅—调节池—A/O池—沉淀池—人工湿地—清水池,镇中心社区污水通过地下污水管道自流进入污水处理厂格栅井和调节池,在调节池末端用提升泵对污水进行一次提升后经过生化处理排入灌渠。
调节池是开挖最深的单体构筑物,池底标高5米左右,位于水厂西端,南北紧邻污水处理厂围墙,东邻A/O池间隔9.2米,西邻格栅井2.5米,因此对调节池基坑开挖、降水及支护编制本施工方案。
2)、调节池为地下式带盖钢筋混凝土结构,净尺寸10*12m(B*H)。
池壁350mm 厚,底板400厚,为C30 P6混凝土,底板垫层为100厚C15素砼。
3)、配筋、池顶盖、梁等详见施工图纸。
4)、工程概况其余详见施工设计图纸。
该工程地下水位较高,根据5月份地质报告,地下水位埋深3.0m左右,因此土方开挖前须做好基坑降水。
2.编制依据该专项施工方案的编制主要依据:施工蓝图;现行规范、规程以及现场实际情况。
主要规范、规程如下:《建筑边坡工程技术规范》(GB50330-2002)《建筑与市政降水工程技术规范》(JGJ/T111-1998)《建筑基坑支护技术规程》(JGJ120-1999)《基坑土钉支护技术规程》(CCECE96:97)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)3.总体施工部署3.1质量目标根据设计文件要求,确保合格,争创优良工程。
六种常用土木工程降水方法
土木工程中,降水是一项非常重要的任务。
合理有效地进行降水可以保证工程的顺利进行和质量安全。
下面介绍了六种常用的土木工程降水方法。
1. 土方开挖
土方开挖是一种常见的降水方法。
在进行土方开挖时,可以通过挖掘工作面附近的井点进行抽水,将井点内的水排出。
这种方法适用于土方开挖较深的情况。
2. 排沉淀池
另一种常用的降水方法是通过排沉淀池来处理降水。
在工程施工过程中,降水可以收集到沉淀池中,通过沉淀池的沉淀作用,可以减少悬浮颗粒的含量,达到净化降水的目的。
3. 排灌水井
排灌水井也是一种常用的降水方法。
通过在工程施工现场打井抽水,将地下水排出。
这种方法适用于地下水位较高的地区。
4. 束流泥浆墙
束流泥浆墙是一种通过注浆形成的围堰结构来降低地下水位的方法。
通过封闭注浆墙,可以有效地阻止地下水的进入。
5. 排水明沟
排水明沟是一种简单直接的降水方法。
在工程施工过程中,可以开挖排水明沟,将降水通过明沟排出。
这种方法适用于降水量不大的情况。
6. 抽水井排水
最后一种常用的降水方法是通过抽水井排水。
在工程施工过程中,可以设置抽水井进行排水,将地下水抽出。
这种方法适用于地下水位较高且降水量较大的情况。
综上所述,六种常用的土木工程降水方法包括土方开挖、排沉淀池、排灌水井、束流泥浆墙、排水明沟和抽水井排水。
根据实际情况选择合适的降水方法可以确保工程的安全和顺利进行。
基坑降水方案范文一、确定降水方式和降水量基坑降水的方式主要包括土方开挖降水和先进开挖降水两种。
土方开挖降水是指在土方开挖时采取降水措施来降低基坑内的水位,常见的方法有抽水和挖槽等。
先进开挖降水是指在土方开挖过程中,采用钢支撑或混凝土支撑结构来保持基坑的稳定性,并通过降水来降低基坑内的水位,以实现无潜水开挖。
确定降水量需要考虑基坑的尺寸、土层性质、地下水位等因素。
一般来说,降水量应根据实际情况进行计算,通常按照基坑地面积每小时0.1到0.5毫米的降水量进行设计。
二、确定降水设备和施工方法降水设备主要包括抽水机组、管道、阀门、沉砂池等。
抽水机组是基坑降水过程中最核心的设备之一,需要根据基坑的尺寸和所需降水量来确定抽水机组的型号和数量。
管道和阀门的设置需要考虑基坑的布局和降水水位的控制。
沉砂池用于沉降淤泥和悬浮颗粒物,可以有效提高降水效果。
基坑降水的施工方法主要包括开挖和降水两个阶段。
开挖阶段需要按照设计要求进行土方开挖和支护结构施工,同时进行降水措施的设置。
降水阶段主要是通过抽水机组将基坑内的水排出,同时控制降水水位,并及时处理沉降淤泥和悬浮颗粒物。
降水过程中需要根据实际情况不断调整降水设备和施工方法,以确保降水效果达到要求。
定期监测基坑内的水位和降水水量,对抽水机组进行维护和检修,及时处理降水产生的淤泥和颗粒物,以保证基坑的稳定性和施工的顺利进行。
以上就是基坑降水方案的主要内容。
基坑降水是土木工程中常见的施工技术,对于确保基坑的稳定性和施工的顺利进行具有重要意义。
在实际施工过程中,需要根据具体情况确定降水方式和降水量,并合理选择降水设备和施工方法。
通过科学的降水方案,可以有效降低基坑内的水位,保证施工的安全和顺利进行。

打井降水工程实施方案1. 背景在施工中,地下水位过高会对建筑物稳定性及施工安全构成一定的威胁,为了解决这一问题,需要进行相关的降水工程。
2. 工程要求将地下水位降低至可承受的安全范围内,同时确保施工区域内不受污染。
3. 工程方案由于实现降水的主要手段是打井,因此我们提出以下实施方案:3.1 打井按照地质勘探结果,在施工区域内定点打井,井深根据现场实际需要设计,一般不少于20米,确保能够达到地下水位以下。
3.2 排水系统将各井通过排水管道连接起来,建立排水管网,将地下水通过排水管道输送到附近的排水沟或河流等地方。
3.3 装置泵站对于无法借助重力效应排水的井点,需要建立泵站,通过安装水泵将地下水抽出,并通过管道输送至排水管网。
3.4 沉淀池为了避免将污水排至自然水体,需要在排水沟或者河流等地方建立沉淀池,对地下水中悬浮物进行过滤和沉淀,然后将水排放至自然水体中。
同时,要对沉淀池进行管理和维护,确保沉淀池的有效清理和过滤。
3.5 施工安全为确保工程安全,施工期间应加强实施期间的安全管理措施,加强工人防护,确保所有施工人员的安全,防止施工过程中发生意外。
3.6 环保在施工过程中,要把环保列为重要任务,遵守国家环保法规,加强对施工中产生的垃圾、废料等污染物的管理和处理,确保不对周围环境造成污染。
4. 工期该工程预计需持续3个月左右,具体施工时间安排根据实际情况而定。
5. 成本该工程的总成本预估为200万元左右,具体的详细成本信息需要根据实际施工情况进行具体细化。
6. 结论以上是本工程的打井降水工程实施方案,希望通过此项工程的实施,能够有效降低地下水位,保障施工安全及环境保护,实现工程计划的顺利进行。
深基坑井点降水方案一、工程概况。
咱们这个工程啊,有个深基坑,就像个大坑洞一样,它的深度挺深的,地下水那是相当活跃,就像调皮的小怪兽一样随时可能冒出来捣乱。
所以呢,为了让咱们的基坑施工能够顺顺利利的,就必须得把这些地下水给制住,这就需要咱们的井点降水啦。
二、降水目的。
1. 降低地下水位。
把地下水的水位给它降下去,就好比把那些调皮的小水怪赶到一个低低的地方,让咱们的基坑底部保持干燥,这样在进行基础施工的时候就不会被水淹啦,工人师傅们也能舒舒服服地干活。
2. 提高土体强度。
地下水少了,土里的水也跟着少了,土体就会变得更结实,就像面团被挤干了水分就变硬了一样。
这样在挖基坑的时候,周围的土就不容易塌下来,能保证基坑的稳定性。
三、降水方法选择井点降水。
为啥选择井点降水呢?这就像抓鱼得用网一样,井点降水就像是一张专门抓地下水的大网。
1. 轻型井点降水。
如果咱们这个基坑不是超级深,而且土质比较均匀,就像一块平平常常的蛋糕一样,轻型井点降水就比较合适。
它就像一个个小小的抽水兵,在基坑周围安营扎寨,把地下水一点点地抽走。
2. 喷射井点降水。
要是地下水位降得比较深,轻型井点降水搞不定的时候,喷射井点降水就该上场了。
它就像个强力抽水机,能把更深层的地下水给抽上来。
3. 管井井点降水。
要是咱们这个基坑面积比较大,水量也比较大,管井井点降水就像一群大力士,每个管井就像一个大力士,大家齐心协力把地下水给抽走。
根据咱们这个工程的具体情况,[具体选择哪种井点降水方式,例如:咱们选择轻型井点降水,因为基坑深度和土质情况比较适合它]。
四、井点布置。
1. 平面布置。
咱们要像下棋一样,精心规划井点的位置。
沿着基坑的周围,就像给基坑围上一圈保护圈一样,把井点均匀地布置开。
井点之间的距离要合适,不能太近,不然它们会互相抢水抽;也不能太远,不然有些地方的水就抽不干净。
一般来说,[根据所选井点类型给出间距范围,例如:轻型井点间距1.2 1.8米就比较合适]。
降水排水及沉淀井施工措施1.初步方案设计:根据建筑物周围的地理环境和降水情况,制定初步的排水方案。
包括确定降水排水井的位置和尺寸,并与相关部门协商。
2.地面标志:在施工区域的地面标定井口的位置和尺寸,以便后续的施工和验收。
井口的尺寸应根据设计要求确定,一般要求不低于1m×1m。
3.开挖井坑:根据井口的尺寸,在地面上开挖井坑,井坑的深度一般取决于施工要求和井底的地质状况。
井坑的边缘要保持清晰整齐,以便后续的施工。
4.井壁施工:井壁的施工材料一般采用混凝土或砖石。
在井坑的四个边缘上,先进行防渗处理,然后进行混凝土或砖石的施工,保证井壁的稳固和坚实。
5.井底施工:井底的施工一般分为两个步骤。
首先,铺设防渗层,使井底不容易渗漏。
其次,铺设滤层和过滤层,以防止沉积物进入排水系统。
6.井盖安装:井盖的选择应根据使用环境和安装要求确定。
一般情况下,井盖可以采用铸铁、复合材料或钢筋混凝土等材料。
井盖应保证坚固、平整,并能够承受一定的压力和冲击力。
7.排水管道的施工:降水排水井通过排水管道与建筑物或周围的排水系统相连。
在井壁或井底的一侧,预留出连接排水管道的孔洞,并进行密封和防渗处理,确保排水管道能够顺利连接井口。
8.施工验收:一旦施工完成,应进行施工验收。
验收的主要内容包括检查井口的位置和尺寸是否符合要求,井壁和井底是否牢固,井盖是否安装牢固等。
以上是降水排水及沉淀井施工的一般步骤和措施。
不同的项目和地理环境可能有所不同,具体的施工措施应根据实际情况和相关规范来确定。
同时,施工过程中应注意安全和环保要求,确保施工质量和工人的安全。
第三章井点降⽔⽅案第三章井点降⽔⽅案⼀、施⼯降⽔(1)坑内降⽔采⽤管井降⽔。
基坑预降⽔时间不少于10天。
(2)基坑周边降⽔管井间距20m。
(3)管井深度⾃然地⾯下20m,降⽔井的布置位置及数量详细见附图。
(1)根据地勘报告数据,地下⽔位在⾃然地⾯下3.6m处,降⽔在⼆⽪⼟挖前开始。
(2)清⽔护壁,成孔直径为φ600mm,井管内径不⼩于400mm. (3)透⽔层采⽤内径不⼩于280mm的⽆砂过滤井管(外径400mm)。
(4)每⼝深井配⽔泵⼀台(5.5KW),保证⽔位在开挖⾯以下1m左右。
(5)在⽔泵正常抽⽔条件下,降⽔10天以上并且观测井中⽔位达到⼀定深度以后⽅可进⾏⼟⽅开挖。
在⼟⽅开挖的同时,继续进⾏降⽔,保证⽔位始终在暴露⼟层1m以下。
(6)基坑上⼝及基坡坡脚应设置排⽔沟,防⽌⾬⽔渗⼊边坡或侵泡基坑。
1. 操作⼯艺1.1 管理⼈员现场管理⼈员:项⽬经理⼀名,⽣产经理⼀名,⼯程师两名,专职质检员两名,专职安全员⼀名,专职测量员三名。
1.2 施⼯降⽔1、施⼯流程进场→定井位→⽴钻架→成孔→下井管→安装⽔泵→基坑降⽔→降⽔井封堵2、⽔位变化情况基坑⽔位的变化情况及抽⽔量得变化情况:降⽔深度随降⽔时间逐渐增⼤,但⽔位下降幅度逐渐减⼩,到⼀定时间以后⽔位趋于稳定。
3、成井(1)成孔、下管、回填(下部5m回填中粗砂,其上采⽤快硬⽔泥封闭)施⼯过程应连续进⾏。
(2)成孔、井管下放应达到设计深度。
4、安装⽔泵(1)安装前须检查电机和泵体,确认完好⽆误后⽅可安装;(2)施⼯过程中必须保证各连接部位可靠;(3)安装完毕,须进⾏试运转,有不正常现象必须及时排除;5、深井降⽔管理(1)安排专业⼈员⽇夜值班,进⾏排⽔降⽔控制操作、⽔位观测和数据记录。
每天汇总报送总包⼀份。
(2)如在降⽔过程中,发现抽出的⽔质混浊,则采⽤洗井⽅式以保证⽔质较清。
对井点管沉设后的渗⽔性能,则通过出⽔量统计检查。
(3)基坑出⽔量统计⽅法:根据深⽔井泵的额定流量(m3/h)统计,⽤秒表计时,简易可靠,误差⼩,较为可⾏。
一、工程概况根据场地的水文地质条件,本工程基坑水位降深约为6m,采用深井降水,共布置深井32口,降水井深度为20m;井管外径为800mm,内径(钢筋笼直径)为600mm,钢筋笼外侧包20目的铁丝滤网和40目尼龙滤网;井壁与井管之间以0.5~1.0cm的卵石或碎石填充。
基坑坡顶设置500×500截水沟,阻止地表水流入坑内。
本工程井点降水布置及做法详见附图。
二、施工方法1.井位确定:每孔井位置用经纬仪根据设计图提供的相关轴线位置进行确定。
2.护筒埋设:井位确定后,进行人工挖孔,按钢护筒长度,埋设好钢护筒,钢护筒中心应与井孔中心对齐。
3.钻井施工:(1)钻机主动钻杆应与井孔中心对齐,钻机安装要水平牢固,天车外沿、主动钻杆与井孔中心应垂直与一条线上。
主动钻杆垂直偏差应小于5%。
(2)钻机开孔时轻压慢转,钻进中应根据各土层特性,选用适当的钻进技术参数。
(3)应随时注意钻进情况,如在软硬交替层或遇地下障碍物,应控制好转速和压力,以防止产生孔斜及孔内事故。
(4)如钻孔产生孔斜,应将钻头提离孔斜段,采用高转速,低钻压吊磨以纠正孔斜。
(5)钻进中及时调整钻井液性能。
钻液宜采用低固相、低浓度、较高粘性粘土优质泥浆,以利于携带钻渣,又不至于产生厚的孔壁泥皮。
(6)当钻进至井底标高后,应用大泵冲孔清渣,清渣过程中应调整泥浆性能,以达到初步洗孔的要求。
(7)钻头外径与设计孔径比,其偏差应不小于30mm,以确保井孔直径符合要求。
4.井管制作与安装(1)本工程井管钢筋笼主筋采用13Φ20,箍筋采用Φ8@100,长度20m,外包密目滤网。
(2)钢筋笼制作:钢筋笼应严格按施工图纸及有关规范规程制作,允许偏差详见下表:钢筋笼制作完成后,外侧通长包扎一层20目滤网,用尼龙丝扎紧固定。
(3)井管的吊装:结合现地面标高加设笼吊筋,吊筋长度待现场自然地面标高测定后定,吊筋和主筋焊接要牢固,焊缝长度10d(d 为主筋直径),且焊缝要饱满,以防吊装和下入孔内时脱落,起吊钢筋笼时不应过猛,以防撞坏钢筋笼。
井点降水方案根据地质勘察报告中所显示的地质构造及水文地质资料,拟采用深井井点降低地下水位进行施工,地下水位高度降到梁底垫层以下50cm左右,方可开挖基槽。
井点的布置及井的深度根据我方多年的施工经验及天津市当地的水文地质情况予以设置。
机械设备的使用根据井点布置图的实际使用情况予以配备。
1、人员的准备:①、钻探井管:施工负责人1人临时用电值班人员2人钻井施工人8人临时用水值班人员2人开钻人员2人挖蓄水坑2人机械维修1人勤杂人员1人②、抽水人员安排:施工负责人1人临时用电1人抽水人员9人机械维修1人槽内疏通2人集水坑排水2人2、机械设备:3、材料准备:3)、钻井所需的水电由施工现场的临时水电管网中接出。
钻井所用的电由二级配电箱内接出后,再接入各分配电箱。
临时用用电一律采用“三相五线”制,每个配电箱内必须全部安装灵敏的漏电保护器,应做到“一机一闸一触保”,并有可靠的接零、接地保护措施。
配电箱、开关箱应装设在干燥、通风及常温场所。
配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在牢固的支架上。
配电箱、开关箱的导线的进口线和出口线应设在箱体下底面,严禁设在箱体的上顶面、侧面、后面和箱门处。
开关箱应由末级分配电箱配电。
电气设备的操作a、施工现场的临时用电必须由专业电工持证操作。
b、掌握安全用电基本知识和所用设备的性能。
c、使用设备前必须穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好。
严禁设备带“病”运行。
d、停用的设备必须拉闸断电,锁好开关箱。
e、电器操作人员应保护好所用设备的负荷线、保护零线和开关箱。
f、移动设备电箱必须由电工切断电源并做妥善处理后进行。
g、专业电工定期对用电临时用电机械进行检测,并检查接地、设备绝缘值、漏电保护器的动作参数是否可靠,并做好检测记录。
h、定期对临时用电电气设备进行维修,及时发现和消除隐患,并做好维修记录。
i、临时用电上岗人员,必须持证上岗,所有机电设备落实到人。
沉淀池基坑开挖降排水方案
一、工程概况
沉淀池又称二沉池,是污水三期工程中单体工作量仅次于曝气池的构筑物,位于曝气池的东侧,呈圆型,直径52.1米,池体深度5.95米。
基础垫层下口标高为-1.35米,局部标高达-3.05米,而地下水位标高在0.50米左右,现场平均标高约0.51米。
二、基坑开挖
①、施工方式选择:基坑开挖采用人工与机械相结合的整体大开挖,人工与机械相结合运土。
②、基坑开挖顺序:整个基坑开挖以对称轴线划分为两大区,两大区从中间同时进行。
各区基坑开挖顺序由北向南后退开挖,具体开挖顺序详见图1;开挖顺序及运土路线示意图。
③、基坑开挖工艺顺序为:测量放线(定位)→井点降水→械挖、运土→标高测量、边坡放线→人工挖土、修坡到位→基坑验收。
④、基坑边坡按1:1.5设放。
基坑边坡由机械挖土后,人工及时修整到位。
修坡土方均由人工挑运至基坑上、人工运至弃土场。
三、基坑降、排水
根据工程地质勘察报告及现场实际情况,其桩基工程在静压桩过程中已出现涌砂、冒水现象,因沉淀池开挖较深为确保基坑开挖安全,本工程基坑开挖采用轻型井点降水,结合坑底明沟、盲沟和集水井等降排水。
(一)明沟、盲沟和集水井等降排水
①、明沟降排水
为保证基坑在雨后基坑集水的迅速降排,在基坑四周坡顶部位设置一条250宽、300深环形明沟;基坑内坡脚部位设置一道600宽、800深环形排水盲沟与基坑内部十字盲沟相通;环形盲沟与十字盲沟相交处设集水井以便抽水降排水使用。
详见图2:基坑排水布置图
②、盲沟做法:盲沟开挖成功后,先在沟底铺设100厚的粗砂,再铺设100厚碎石,然后铺设200厚的狗头石在沟的中心部位,接着按反向铺设碎石和粗砂,一直填之砂垫层底部。
盲沟详细做法详见下图:
③、集水井做法:先在集水井部位开挖1.5米深孔,然后在孔底铺设200厚粗砂,竖直插入做好的滤水井筒,四周用细石填充与盲沟相连通。
滤水井筒采用Ф500㎜的钢管制作,钢管周围按间距100㎜梅花形满钻10㎜直径的小孔,外用棕麻进行包裹。
集水井内置潜水泵不定时的排除基坑积水。
(二)、轻型井点降水工程
1、井点降水系统布置
总管的直径选用127mm,井点管选用6m,直径50mm,底部孔洞1m,
滤管外裹两层棕麻,外再裹一层土工布。
井点管外露0.2m。
基坑上口尺寸为φ60m,井点管布置离基坑边1.0m,采用闭合环形布置,等基坑开挖至设计标高内径达20m范围时插一圈井点降水管,为确保施工进度、基础施工质量中间一圈降水管直接浇筑到垫层内超出底板的降水管用氧气割掉。
总管长度为197.66m
基坑要求降水深度:
S=1.85m
采用单级轻型井点,井点管所需埋设深度:
H=H1+h+iL =2.35+0.5+1/10*31.47=5.997m,符合埋设要求。
○1、基坑涌水量计算:
按无压完整井环形井点系统涌水量计算公式:
Q=1.366×K×(2H-S)S/lgR-lgX0
=1.366×14.5×(2×5.997-1.85)×1.85/1.67-1.5
=2186.51m3/d
○2、井点管数量与间距计算:
q=65*3.14dlk-3
=24.9m3/d
井点管数量:
n=1.1Q/q=1.1*2186.51/24.9=87.8(根)取88根
井点管最大间距D=L/n=197.66/88=2.2 m 取1.5m
则实际井点管数量为:197.66/1.5=131.77(根)取132根
○3、抽水设备选用:
根据总管长度和井点数量。
选用射流泵井点降水设备。
按50m需布置一套井点降水设备考虑,现场共计需要降水设备4套。
2、井点降水系统施工
○1、准备工作包括井点设备、动力、水源及必要的材料准备,其中井点设备除了正常的运行外,应配备第二电源,防止因停电造成井点堵塞。
○2、施工顺序:井孔扎孔→灌0.5m砂→井点就位→灌砂1.6m→粘土封口→布置总管→用支管连接井点管与总管→安装水泵→试抽水。
○3、井点的埋设用冲水法进行冲孔,冲孔直径为φ300,冲孔深度比滤管底部深0.5m,随即拔出冲管,插入井点管,井点管与孔壁之间立即填土、粗砂至滤管以上 1.0m,上部用粘土捣实土封口,确保密封性好,防止漏气。
○4、系统全部安装完毕后试抽,若有问题分析原因,及时排除故障。
3、井点管的拆除:±0.00以下验收结束,土方回填前拆除。
4、注意事项
○1、轻型井点安装与使用时,应特别注意漏气,防止井点管失效影响降水效果。
○2、井点降水安装完毕后,需进行试抽,以检查有无漏气现象,使用时连续不断的抽水,以免引起滤管孔堵塞和边坡塌方事故。
5、井点降水系统布置见图2:
四、相邻建筑物的保护
该沉淀池南侧为二期沉淀池和接触池,其基础采用的是复合处理地基,为防止北侧沉淀池井点降水对二期沉淀池和接触池基础附近的水头损失而产生不均匀沉降,在厂区道路南侧采用回灌井点及地面灌水法来均衡二期沉淀池和接触池基础附近的水头损失,同时做好二期沉淀池和接触池的沉降观测,请专业测绘队测量沉降观测每2小时1次,并在补水区和降水区插两根水位观测孔如发现异常情况立即停止降水。
回灌井点做法为先挖一条长80米左右、宽1米、深0.6米的沟槽,沟槽两端超出二期沉淀池和接触池500mm。
为防止地面泥砂(污水)进入管内堵塞回灌管在沟槽两侧砌120mm高挡泥浆(污水)带。
井点的埋设用冲水法进行冲孔,冲孔冲好随即拔出冲管,插入井点管,冲孔的间距为1米。
为保证回灌管注水畅通采用自来水,并派24小时专人负责保持沟槽内满水,管口包裹绿纱一层,防止杂物堵塞管口。
地面布管及方法见附图:
五、边坡的支护
根据地质勘察报告地下水位较高,该基坑开挖较深再根据现场实际情况,基坑南侧贴近厂区道路,其道路下埋有厂区超越管,该道路经常有厂内装淤泥重车辆进出,而基坑南侧无法正常放坡开挖。
为确保基坑开挖安全边坡采用[20钢板桩支护,槽钢需正反咬口方法打入土中,以起到止水效果。
施工顺序:测量放线→钢板桩安放就位→钢板桩打设。
