手动吊篮脚手架设计与施工参考文本
- 格式:docx
- 大小:85.33 KB
- 文档页数:21
手动吊篮脚手架设计与施工1. 引言手动吊篮脚手架是一种常见的施工设备,也被广泛应用于建筑、桥梁、水利、电力、铁路、矿山等工程领域。
本文将介绍手动吊篮脚手架的设计与施工要点,帮助施工人员更好地理解和操作手动吊篮脚手架。
2. 手动吊篮脚手架的基本构造和原理手动吊篮脚手架由脚手架主体、吊篮、悬挂装置等组成。
脚手架主体由立杆、横杆、斜杆等组成,用于支撑和固定吊篮。
吊篮由升降机构、工作平台等组成,用于运载人员、物料等进行施工作业。
悬挂装置将吊篮悬挂在脚手架上,同时提供升降功能。
手动吊篮脚手架的工作原理是通过悬挂装置的升降机构,控制吊篮在垂直方向上的运动。
同时,脚手架主体提供稳定的支撑和固定,在施工过程中确保安全稳定。
3. 手动吊篮脚手架的设计要点3.1 载荷计算在设计手动吊篮脚手架时,需要进行载荷计算,确保吊篮能够承受施工作业所需的重量。
载荷计算应考虑施工人员、物料、工具等的总重量,并留有一定的安全系数。
3.2 结构设计手动吊篮脚手架的结构设计应满足强度、刚度和稳定性的要求。
结构设计应考虑脚手架主体和吊篮的连接方式、悬挂装置的设计等因素。
3.3 安全措施设计为确保施工人员的安全,手动吊篮脚手架应设计相应的安全措施。
包括但不限于安全扶手、安全锁、安全网等。
这些安全措施的设计应符合相关法律法规和标准要求。
3.4 设备选型在设计手动吊篮脚手架时,需要根据具体施工条件选择合适的设备。
包括吊篮类型、悬挂装置的选型等。
选型应综合考虑施工需求、设备性能和成本等因素。
4. 手动吊篮脚手架的施工要点4.1 基础施工手动吊篮脚手架的施工首先需要进行基础施工。
基础施工包括基坑开挖、灌注混凝土等工序,确保脚手架的稳固性和承载能力。
4.2 脚手架搭设根据设计要求,按照搭设工艺流程进行脚手架的搭设。
搭设过程中应确保脚手架的牢固性和安全稳定。
4.3 吊篮安装吊篮安装应按照设计要求和操作规程进行。
吊篮安装完成后,应进行检查和试运行,确保吊篮的正常运行和使用安全。

吊篮式脚手架施工方案本工程位于德惠路东北侧,人民大街东南侧,和平路西南侧,利民街西北侧。
建筑面积为61655.85㎡,上部结构为钢筋砼框架结构,外立面局部为玻璃幕墙。
建设单位为吉林万帮职业有限公司。
监理单位为吉林五星建设监理有限公司。
设计单位为吉林北银规划建筑设计有限责任公司。
施工单位为吉林禹润建筑工程有限公司,建筑物外墙装饰工程采用吊篮脚手架,其具体搭设方案如下:一、吊篮脚手架的结构吊篮脚手架的设计制作应符合JG/T5032—93《高处作业吊篮》及《编制建筑施工脚手架安全技术的统一规定》,并经企业技术负责人审核批准。
根据本工程实际,吊篮采用钢管焊接预制成吊篮架,吊篮防护栏杆采用钢管扣件组成,宽为1.5m,长为3m,采用2个吊点,吊篮平台通过3T手板葫芦悬挂在建筑物顶部的悬挑梁上、可随作业要求进行升降。
二、吊篮的挑梁与埋件挑梁采用有效直径为150㎜的优质落叶松木杆,不应用腐朽、扭曲变形、大横透节的木材,挑出长度400㎜、预埋件采用不小于Ф8钢筋,且不少与两个锚固点,第一个锚固点距支撑点为2.0m,两个锚固点间距为2m,预埋件制作成Ω型,Ω型埋件的两脚埋进砼长度不小于0.20m,且与砼板筋底端连接,上端距砼不小于5㎝,每根挑梁间距为2。
5m,挑梁两端用纵向水平杆将挑梁连接成整体。
三、吊篮脚手架的设计计算已知节点间距l=3。
0m、高h=1。
8m、宽为1。
0m,吊篮自重为600N/m2,施工荷载为1000N/m2吊篮防护栏杆采用Ф48Χ3。
5㎜钢管扣件组装,f=215N㎜2 。
桁架由两榀组成,每榀荷载分别为:q1= =300N/mq2= =500N/m总荷载q=q1+q2=300+500=800 N/m桁架内力将均布荷载化为集中荷载,按铰接桁架计算。
P=lΧq=3.0X800=2400N吊索拉力RA=RB=2P=4800N上弦内力S=RAΧ=4800 =8016N上弦弯矩M=1/8ql2=625N/mФ48Χ3.5㎜钢管A=489㎜2截面抵抗矩W=5075㎜3i= 0。

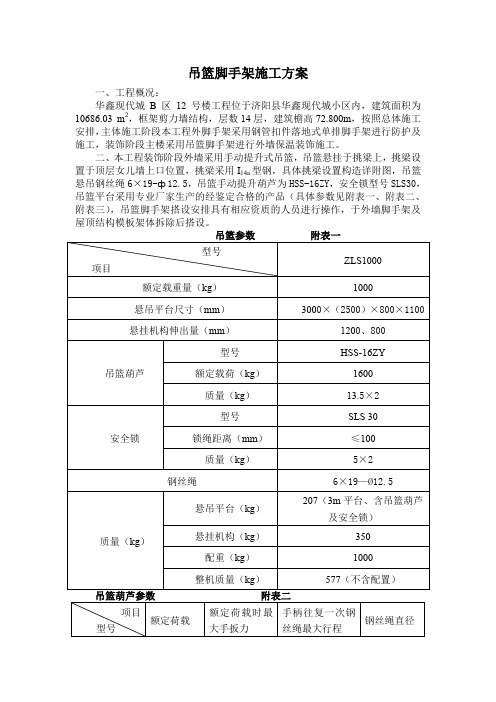

吊篮脚手架施工方案一、工程概况:华鑫现代城B区12号楼工程位于济阳县华鑫现代城小区内,建筑面积为10686.03 m2,框架剪力墙结构,层数14层,建筑檐高72.800m,按照总体施工安排,主体施工阶段本工程外脚手架采用钢管扣件落地式单排脚手架进行防护及施工,装饰阶段主楼采用吊篮脚手架进行外墙保温装饰施工。
二、本工程装饰阶段外墙采用手动提升式吊篮,吊篮悬挂于挑梁上,挑梁设置于顶层女儿墙上口位置,挑梁采用I14a型钢,具体挑梁设置构造详附图,吊篮悬吊钢丝绳6×19-ф12.5,吊篮手动提升葫芦为HSS-16ZY,安全锁型号SLS30,吊篮平台采用专业厂家生产的经鉴定合格的产品(具体参数见附表一、附表二、附表三),吊篮脚手架搭设安排具有相应资质的人员进行操作,于外墙脚手架及屋顶结构模板架体拆除后搭设。
1、技术准备:吊篮搭设方案已编制好并经过审批,并由技术负责人向操作人员详细交底。
预埋吊环在施工六层砼楼板时已按所需尺寸预埋完毕,吊环件为¢12钢筋。
预埋点间距为2m-3m,距墙外侧1.8m,阳台部位以阳台外侧为准。
2、材料准备:选用符合国家强制标准的I14a工字钢,钢管采用外径48mm,壁厚3.5mm的焊接钢管,材料性能必须符合GB700-88的相应规定,扣件无脱落、裂纹、滑脱的现象。
三、搭设方法1、屋面支承挑梁及脚手架的搭设:a、搭设双排脚手架:脚手架沿屋面周边交圈,立杆间距为750MM,横杆步距为600MM,立杆与横杆必须用直角扣件扣紧,不准用铁丝绑扎,也不能隔步设置或遗漏。
扫地杆沿屋面周边交圈设置,剪刀撑每榀钢梁下都设置。
立杆下部加设5cm厚垫木。
b、脚手架全部搭设完毕后,在横杆上部架设挑梁,挑梁通过上下的水平横杆固定,挑梁端部的水平横杆通过预埋吊环与结构连接以此做为挑梁的配重,以增强抗倾覆。
挑梁悬挑端部及挑梁与预埋吊环连接部位焊接L50×5角钢,以防钢丝绳及吊环滑脱。
c、悬吊主绳、安全副绳:悬吊主绳和安全副绳均采用6×19-Ø12.5mm钢丝绳,绳头用3个U型钢丝绳卡扣牢,U型钢丝绳卡同向布置,用M12锚栓紧固,为防止吊篮倾覆,应使主绳、安全副绳始终处于吊篮上方。
一、工程概况本工程为XX建筑项目,位于XX市XX区XX路XX号。
建筑高度为XX米,地下层数为XX层,地上层数为XX层。
本工程采用吊篮脚手架施工,旨在提高施工效率,确保施工安全。
二、施工方案1. 施工准备(1)组织施工人员学习吊篮脚手架施工的相关规范、标准和操作规程,确保施工人员熟悉施工工艺和安全操作。
(2)对吊篮脚手架进行全面的检查和调试,确保其性能良好,符合施工要求。
(3)准备施工所需的材料、工具和设备,包括吊篮、脚手板、安全绳、防护网等。
2. 施工流程(1)脚手架搭设1)根据施工图纸,确定脚手架搭设位置和高度。
2)按照脚手架搭设规范,从底层开始逐层搭设,确保搭设牢固。
3)搭设过程中,对脚手架进行拉结和加固,防止倾倒。
(2)吊篮安装1)根据吊篮安装规范,确定吊篮安装位置和高度。
2)将吊篮吊装至安装位置,确保吊篮水平。
3)安装吊篮的支撑装置,确保吊篮稳定。
(3)施工操作1)施工人员进入吊篮,按照施工图纸和规范进行施工。
2)施工过程中,加强安全防护,确保施工人员安全。
3)施工完成后,对吊篮进行清理,确保施工现场整洁。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)吊篮运行过程中,确保吊篮内人员不得超过规定人数。
(3)定期检查吊篮、脚手架等设施,发现问题及时处理。
(4)施工现场设置警示标志,提醒施工人员注意安全。
4. 施工进度安排根据工程进度要求,制定详细的施工进度计划,确保工程按时完成。
三、施工质量保证措施1. 严格按照施工图纸和规范进行施工,确保工程质量。
2. 对施工过程中发现的问题,及时进行处理,确保工程质量。
3. 对施工完成的工程进行验收,确保工程质量符合要求。
四、施工环境保护措施1. 施工现场保持整洁,及时清理垃圾,减少对周围环境的影响。
2. 严格控制施工噪音,减少对周边居民的影响。
3. 施工过程中,合理使用水资源,减少对水资源的浪费。
本施工方案旨在确保吊篮脚手架工程施工的安全、高效和优质,为我国建筑事业的发展贡献力量。
吊篮脚手架施工方案1. 引言本文档描述了吊篮脚手架的施工方案。
该方案旨在提供一种安全、高效的施工方法,确保工人在高空作业时的安全和施工质量。
2. 施工准备在开始吊篮脚手架施工之前,需要进行以下准备工作:2.1. 设计与规划在选址和设计吊篮脚手架时,需要考虑以下因素:•建筑物结构和高度•施工任务的性质和要求•施工现场的环境和条件根据这些因素,制定吊篮脚手架的设计和规划,确保其稳定性和安全性。
2.2. 材料和设备准备在开始施工前,需要准备以下材料和设备:•吊篮脚手架•钢管和连接件•安全绳索和安全带•手动工具和电动工具确保所有材料和设备在施工现场准备就绪,以便顺利进行施工工作。
2.3. 环境调查和安全措施在施工前,必须对施工现场进行环境调查,并采取相应的安全措施,以确保施工过程中的安全性。
包括但不限于:•确保地面平整,无障碍物•检查天气条件,并根据需要采取相应的措施•检查周围设施和建筑物的稳定性,确保施工区域的安全3. 施工步骤以下是吊篮脚手架施工的主要步骤:3.1. 搭建脚手架结构首先,根据设计和规划,搭建脚手架的主体结构。
这需要使用钢管和连接件进行组装。
确保所有的连接点牢固可靠,以提供稳定的支撑。
3.2. 安装吊篮在脚手架主体结构搭建完成后,安装吊篮以便工人在其中进行作业。
吊篮需要与脚手架主体结构连接,并保证平稳、安全。
3.3. 安全措施在吊篮脚手架施工中,必须采取适当的安全措施,以保障工人的安全。
包括但不限于:•工人必须佩戴安全帽、安全绳索和安全带•工人必须接受相关培训和指导,了解吊篮操作要点和应急措施•安装防护网和安全管道,以防止工人跌落和材料掉落4. 施工结束和清理在完成高空作业后,必须进行施工结束和清理工作。
以下是一些常见的工作:4.1. 拆除吊篮首先,拆除吊篮并妥善存放。
确保吊篮不受损坏,并准备下次使用。
4.2. 拆除脚手架结构根据施工计划和要求,拆除脚手架主体结构。
确保拆除过程中没有危险和材料掉落。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改手动吊篮脚手架设计与施工(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes手动吊篮脚手架设计与施工(新版)吊篮脚手架作为施工外用脚手架,与外墙面满搭钢管脚手架相比,具有搭设速度快、节约大量脚手架材料、节省劳力、操作方便、灵活、技术经济效益较好等优点。
吊篮脚手架一般分手动和电动两种。
目前采用手动吊篮的较多,它具有安拆方便,不占场地,经济适用等特点。
手动吊篮无定型设计,当前由取得建筑机械生产许可的厂家生产,其产品质量必须符合行业标准《建筑施工安全检查标准》(JGJ59-99)和《高处作业吊篮安全规则》(JG5027-92)的规定。
施工单位依据《施工现场安全防护用具及机械设备使用监督管理规定》使用由建筑安全监督机构推荐的经鉴定合格的吊篮脚手架,无论采用何种吊篮脚手架,都必须对吊篮及挑梁结构进行强度和刚度验算,钢丝绳安全系数验算,并经上级审批。
制作及组装搭设时,应加强技术安全监督,严格检查质量,经上级技术、质量、安全部门验收合格后投入使用,确保安全施工。
1.吊篮脚手架构造及装置手动吊篮脚手架由支承设施(挑梁或桁架)、吊篮绳、安全绳、安全锁、手板葫芦和吊篮架等组成。
吊篮架由空腹型钢焊接(或锚栓连接)成格构式篮型架。
(注意:由自制吊篮片和架杆扣件组装而成的吊篮架,已禁止使用)一组吊篮长不得超过 3.0m,宽0.7~1.0m,外侧及两端防护栏杆高不低于1.50m,每道栏杆间距不大于0.50,挡脚板不低于0.18m,吊篮内侧必须于0.60m和 1.20m,高处各设护身栏杆一道,挡脚板不低于0.18m,立杆纵距不得大于2.0m。
吊篮脚手架施工方案(一)引言概述:本文旨在介绍吊篮脚手架施工方案,以提供相关工程人员在吊篮脚手架施工过程中的指导和参考。
吊篮脚手架是一种常用的高空施工工具,能够提供安全舒适的施工环境,保障工人的安全与效率。
本文将从设计准备、安装步骤、监控系统、施工操作和安全保障等五个方面进行详细的阐述。
正文:一、设计准备1. 确定吊篮脚手架的使用范围和作业高度。
2. 根据使用范围和作业高度选择适合的吊篮脚手架类型。
3. 进行吊篮脚手架的设计计算,确保结构稳定可靠。
4. 完成吊篮脚手架的详细设计图纸,并获得相关审批文件。
5. 确保所有相关设备和材料的准备工作,并进行验收。
二、安装步骤1. 根据设计图纸,确定吊篮脚手架的位置和方向。
2. 按照安装顺序,逐个组装吊篮脚手架的主体结构。
3. 检查吊篮脚手架的安装情况,确保每个连接点牢固可靠。
4. 安装和调整吊篮脚手架的悬挂系统,确保吊篮能够平稳运行。
5. 进行安全检查,确保吊篮脚手架的安装符合相关标准和要求。
三、监控系统1. 安装吊篮脚手架的安全防护装置,包括安全网、防护栏杆等。
2. 安装吊篮脚手架的照明系统,确保施工过程中有足够的光照。
3. 安装吊篮脚手架的通风系统,保障施工人员的舒适与安全。
4. 安装吊篮脚手架的监控设备,包括摄像头、温度传感器等。
5. 进行系统调试和测试,确保监控系统正常工作。
四、施工操作1. 培训施工人员,确保他们了解吊篮脚手架的使用方法和注意事项。
2. 制定安全操作规程,包括吊篮使用、荷载限制等相关内容。
3. 定期检查吊篮脚手架的使用情况,发现问题及时处理。
4. 确保施工现场的清洁和整齐,减少意外事故的发生。
5. 做好记录和汇报工作,提供实时的施工进展和安全情况。
五、安全保障1. 进行定期的检修和维护工作,确保吊篮脚手架的正常运行。
2. 建立健全的安全管理体系,包括事故预防和应急处理。
3. 定期进行安全培训,提高施工人员的安全意识和技能。
4. 加强现场监督和管理,确保施工人员遵守安全规定。
吊篮脚手架搭设施工方案(标准版)(标准施工方案,可以直接使用,可编辑优秀版资料,欢迎下载)吊篮脚手架搭设施工方案一、编制依据:编写方案所依据法律、法规、标准、规范及文件、图纸等.二、工程概况及施工条件本工程为盘龙三期工程3#楼A段,位于珠江广场西北侧,建筑面积为9000平方米,地下一层,地上十七层。
三、基本构造本工程使用手吊篮.手动吊篮支撑设施(建筑物顶部悬梁或行梁)、吊梁绳(钢丝绳或钢盘链杆)、安全钢丝绳、手动葫芦(或倒链)和型架子(一般称吊篮架体)组成。
手动吊篮无定型设计。
设计吊篮时,必须对吊篮进行强度验算,制作及组装搭设时,应加强技术安全监督,严格检查质量,确保施工安全。
四、支设要点1、吊篮内侧距离建筑物间隙为100-200mm,两个吊篮之间的间隙不得大于200 mm。
吊篮的最大长度不宜超过8m,自制吊篮的最大长度不能超过6m,宽度为0。
8-1。
2m,高度一般不宜超过两层。
特殊需要应专门设计,每层高度不超过2m。
吊篮的立杆(或单元片),纵向间距为2-3m。
吊篮外侧顶部防护栏杆高1.5m,每道栏杆间距不大于500mm,挡脚板不小于180 mm;吊篮外侧必须于0.6m和1.2m高处各设护身栏杆一道,挡脚板不小于180mm高.此外,吊篮顶部必须设护头棚,外侧与两端用安全网封严.2、支撑脚手架的横向水平杆间距与插口架相同,脚手架必须与横向水平杆扣牢,不允许有松动或探头板。
横向水平杆与支撑的纵向水平杆亦要有扣件卡牢。
3、吊篮内侧两端应装有可伸缩的护墙轮等装置,使吊篮与建筑物在工作状态时能靠紧,以减少架体晃动;同时超过一层架高的吊篮要设梯,每层架的上下人孔要有盖板.4、钢管伸出扣件应不小于100 mm,吊篮架体外侧大面和两端小面应加设剪刀撑或斜撑杆卡牢。
5、悬挂吊篮的挑梁,必须按设计规定与建筑物结构固定牢靠,挑梁挑出长度应保证悬挂吊篮的钢丝绳垂直地面。
挑梁之间应用纵向水平杆连接成整体,以保证挑架结构的稳定。
吊篮脚手架专项施工方案一、工程概况本工程位于XX市XX区XX街道,建设项目为一座高层建筑,总高约为50米,地上共有20层,地下1层,建筑面积约为5000平方米。
为了进行外墙装修以及各项施工作业,需要搭建吊篮脚手架,以满足施工需要。
二、施工前准备1.制定详细的施工方案,明确各项工作的步骤和安排。
2.购买或租赁必要的工具和设备,如吊篮、脚手架材料等。
3.组织施工人员进行专项培训,包括安全操作规程、工艺流程等,确保人员熟练掌握各项技术要求。
4.与相关单位进行沟通,了解施工现场的具体情况,包括地质条件、气象条件等。
三、施工步骤1.脚手架搭设(1)根据建筑的结构特点,确定脚手架的搭设位置和数量,制定搭设方案。
(2)安装铁管支撑,确保脚手架的稳定性。
(3)安装横杆和竖杆,使脚手架形成一个完整的框架结构。
(4)安装脚手架的连接件,确保各个部分的连接牢固。
2.吊篮搭设(1)根据建筑的高度和形状,选择合适的吊篮型号和规格。
(2)安装吊篮的主体结构,包括安装脚钉、端梁等部件。
(3)安装吊篮的防护装置,包括安装防护网、安全绳等。
(4)进行吊篮的调试,确保其稳定性和各项功能正常。
3.施工作业(1)进行外墙的清洗和修复工作,包括清除墙面上的污渍、修补墙面的破损部分等。
(2)进行外墙的保温和防水工作,包括施工保温层、打砂浆、刷防水涂料等。
(3)进行外墙的装饰工作,包括涂刷外墙漆、安装外墙面板等。
四、安全管理1.制定安全操作规程,明确施工人员的安全责任和安全操作要求。
2.设置必要的警示标志和警示标识,提醒施工人员注意安全。
3.配备必要的劳保用品,如安全帽、防护鞋、防护手套等,确保施工人员的安全。
4.加强现场巡查和监督,及时发现和处理安全隐患。
5.组织安全培训和演练,提高施工人员的安全意识和应急处理能力。
五、环境保护1.设置施工围挡,避免施工过程中对周边环境的影响。
2.合理利用施工材料,减少浪费和污染。
3.严格按照相关环保要求进行废弃物的处理和回收。
手动吊篮脚手架设计与施工参考文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月手动吊篮脚手架设计与施工参考文本使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
吊篮脚手架作为施工外用脚手架,与外墙面满搭钢管脚手架相比,具有搭设速度快、节约大量脚手架材料、节省劳力、操作方便、灵活、技术经济效益较好等优点。
吊篮脚手架一般分手动和电动两种。
目前采用手动吊篮的较多,它具有安拆方便,不占场地,经济适用等特点。
手动吊篮无定型设计,当前由取得建筑机械生产许可的厂家生产,其产品质量必须符合行业标准《建筑施工安全检查标准》(JGJ59-99)和《高处作业吊篮安全规则》(JG5027-92)的规定。
施工单位依据《施工现场安全防护用具及机械设备使用监督管理规定》使用由建筑安全监督机构推荐的经鉴定合格的吊篮脚手架,无论采用何种吊篮脚手架,都必须对吊篮及挑梁结构进行强度和刚度验算,钢丝绳安全系数验算,并经上级审批。
制作及组装搭设时,应加强技术安全监督,严格检查质量,经上级技术、质量、安全部门验收合格后投入使用,确保安全施工。
1.吊篮脚手架构造及装置手动吊篮脚手架由支承设施(挑梁或桁架)、吊篮绳、安全绳、安全锁、手板葫芦和吊篮架等组成。
吊篮架由空腹型钢焊接(或锚栓连接)成格构式篮型架。
(注意:由自制吊篮片和架杆扣件组装而成的吊篮架,已禁止使用)一组吊篮长不得超过3.0m,宽0.7~1.0m,外侧及两端防护栏杆高不低于1.50m,每道栏杆间距不大于0.50,挡脚板不低于0.18m,吊篮内侧必须于0.60m和1.20m,高处各设护身栏杆一道,挡脚板不低于0.18m,立杆纵距不得大于2.0m。
脚手板使用3mm的钢板或30mm厚的木板,龙骨间距小于0.50m,铺设严密。
外侧与两端用2000目安全网密封;高度超过30m的,还须在吊篮顶部设防护顶棚。
吊篮内侧两端应有可伸缩的护墙轮装置,使吊篮与建筑物在工作状态时能靠紧,以减少架体晃动。
多组吊篮同时使用时,两组吊篮之间的间隙不得大于0.20m,内侧距墙间隙为0.10~0.20m。
悬挑吊篮的挑梁宜选用不小于I14的工字钢,与建筑连接使用φ16的锚环,锚环距挑梁支撑点大于3.0,埋入砼中长度la=30d;一个锚环只能套一根挑梁,两根以上时,应计算核定。
挑梁外挑长度即支点至吊点的距离不宜超过0.70m,外留0.10m,挑出位置与吊篮吊点保持垂直,保证吊篮稳定。
挑梁之间应用纵向水平杆连接成整体,以保证挑梁结构的稳定,挑梁与吊篮吊绳连接端应有防剪防滑脱的防护装置。
内、外侧力矩之比应大于3。
升降吊篮的机具,必须使用推荐的建筑吊篮专用产品。
即天津市津久起重工具厂生产的HSS-16ZY建筑吊篮专用手板葫芦和HSS-16ZYA建筑吊篮专用安全锁,吊索和安全绳均使用12.5mm的钢丝绳,绳头用3个U型卡扣牢,受力绳在内,绳头在外,末端设有安全弯。
为防止吊篮倾覆,应设置使吊绳和保险绳始终处在吊篮上方的装置。
此外,应根据需要配备超载保护装置,制动器和行程限位装置。
2.吊篮、脚手架结构计算吊篮脚手架结构设计按《建筑结构设计统一标准》(GBJ68-84)概率极限状态设计法,计算依据《建筑结构荷载规范》(GBJ9-87)、《钢结构设计规范》(GBJ17-88)《高处作业吊篮安全规则》(JG5027-92)和参考《建筑施工安全技术手册》、《建筑施工脚手架实用手册》。
本例采用经鉴定合格的建筑安全监督机械推荐的吊篮脚手架。
吊篮外形尺寸为3.0×0.8×1.5m,施工高度50m,不做吊篮设计计算,只验算钢丝绳安全系数和挑梁结构强度和刚度。
根据GBJ68-84基本计算模式:S≤R (1)式中荷载效应组合设计值:S= (2)结构重要性系数采用:=0.9;荷载分顶系数:对恒载=1.2;施工荷载:=1.4;荷载效应组合系数,仅考虑施工荷载=1.0,不考虑风载时,实用设计表达式:Sd=0.9(1.2SGk+1.4SQK)≤R (3)(1)荷载计算:吊篮自重:750N/m²×3.0×0.8=1800N手板葫芦及安全锁重:(140+30)N/个×2=340N,4根φ12.5钢丝绳重:5.4N/m×4×50m=1080N SGK=3220N施工荷载:SQK=1500N/m²×3.0×0.8=3600N在不考虑风荷载作用时一组吊篮架的计算荷载:Sd=0.9(1.2×3220+1.4×3600)=8023.6N (2)钢丝绳安全系数验算:由n=S.a/W≥10 (4)钢丝绳破断拉力:S=αPg=0.85×97300=82705N受力钢丝绳数:a=2;自重荷载:W=SGK+SQK=6820N;n=82705×2/6820=24.25>[n]=10满足要求。
(3)挑梁强度验算:挑梁使用I14号工字钢,考虑同时悬挂两个相同吊篮的一端,不计工字钢本身重量时:M=Sd.a=8023.6×700=5616520N.mmWX=1.02×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)mm²;=1.05σX=M/XWX=5616520/(1.05×1.02×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)=52.44N/mm²<f=215N/mm²IX:SX=12.0;d=5.5mmV=Sd=8023.6N;т=V.Sx/lx.d=8023.6/(12.0×5.5)=121.4N/mm²<fv=125N/mm²,满足要求。
(4)挑梁挠度验算:ω=Fa²l(l+a/l)/3EI (5)式中:E=2.06×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)N/mm²;Ix=7.21×10的6次方(原多次方位置应该标在右上位置,但word格式不支持)mm的4次方(原多次方位置应该标在右上位置,但word格式不支持)F=Sd=8023.6Nω=8023.6×700²×3000×(1+700/3000)/(3×2.06×7.12×10的11次方(原多次方位置应该标在右上位置,但word格式不支持))=3.31mm<21/250=2×700/250=5.6mm满足要求(5)锚环验算在屋面板上预埋φ16的锚环,埋入砼内长度不少于30d,距支撑点间距大于3.0m,在不考虑挑梁本身重量时锚环拉力:F=Sd.a/L=8023.6×0.7/3.0=1874.2N锚环强度:σ=F/2As=8023.6/(2×201)=9.22N/mm²<[f]=50N/mm²满足要求在施工实践中,对于高度在25m以下多层建筑中,一般施工单位多采用架杆扣件组合成桁架式挑梁。
对此我们通过计算采用了一种用三根纵杆中间插一根横杆,由直角扣件组合成桁架式挑梁,见图2,该挑梁强度和挠度验算如下:(6)桁架式桃梁强度验算:单根φ48×3.5钢管:I=1.22×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)mm的4次方(原多次方位置应该标在右上位置,但word格式不支持),A=489mm²;三根φ48×3.5钢管组合成三角形截面桁架,对应X-X轴(即形心)的惯性矩。
(图1)图1 截面计算简图3×1.22×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)+×489×71²+2×489×35²=4.03×10的6次方(原多次方位置应该标在右上位置,但word 格式不支持)mm的4次方(原多次方位置应该标在右上位置,但word格式不支持)Wx₁=Ix/y₁=4.03×10₆/71=5.67×10₄mm₃Wx₂=Ix/y₂=4.03×10₆/35=1.15×10₅mm₃同理根据前述计算公式可得:SGK=2688N;Sd=8942.4N;M=Sd.a=6259680b\N.mm;x=1.0;σ₁=M/xWx1=6259680/1.0×5.67×10的4次方(原多次方位置应该标在右上位置,但word格式不支持)=110.40N/mm²<f=180N/mm²σ₂=M/rxwx2=6259680/1.0×1.15×10的5次方(原多次方位置应该标在右上位置,但word格式不支持)=54.44N/mm²<f=180N/mm²强度满足要求。
(7)桁架式挑梁挠度验算ω=Sd.a²(l+a)/3EIx=8942.4×700²(3000+700)/3×2.06×4.03×10的11次方(原多次方位置应该标在右上位置,但word格式不支持)=6.5mm<2l/250=5.6mm挠度满足要求。
3.吊篮脚手架使用要点(1)吊篮脚手架必须使用经建筑安全监督机构鉴定合格的产品,其施工安装操作要求应符合《高处作业吊篮安全规则》(JG5027-92)的规定。
(2)组装完成以后,应进行空载试运行,1.25倍施工荷载试验,安全绳、安全锁抗冲击试验,并经企业技术、质量、安全部门验收合格后,主准投入使用。
(3)使用中必须有2根直径为12.5mm的钢丝绳做安全绳且配备经鉴定合格的安全锁,严禁在安全锁不起作用的情况下使用。
(4)吊篮在工作时,必须将手扳葫芦上的松卸手柄卸下来,以防误操作发生事故。
4.安全注意事项(1)吊篮操作人员必须身体健康,无高血压等疾病,经过培训和实习合格者,方可上岗操作。
