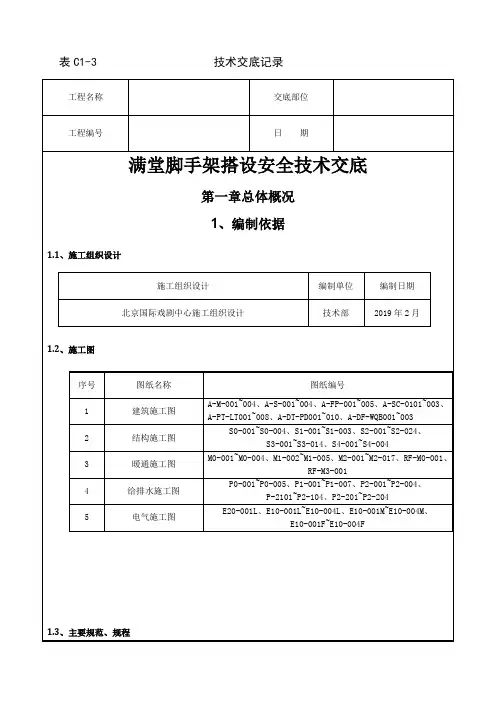

满堂脚手架搭设安全技术交底
满堂脚手架所运用材料和搭设方法同普通脚手架。
⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒉横杆:纵横向程度拉杆步距≯1.8m,操作层大横杆间距≯40cm。
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,两头每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。
⒋架板铺设:架高在4m之内,架板间隙≯20cm,架高大于4m,架板必须满铺。
⒌辅助装备:上料通道周围应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。
⒍施工荷载:普通不超过100kg/m2 ,如需承受较大荷载应采取加固措施,或经设计。
满堂脚手架安全技术交底满堂脚手架安全技术交底强交底地点项目部会议室记录人曾志志交底内容摘要:满堂脚手架搭设施工主要涉及高空作业,搭设脚手架的施工人员必须系挂安全带。
脚手架搭设要严格遵守相关施工方案,基础要夯实平整,坚决杜绝安全事故发生:一、地基与基础1、1在软土地基上采用满堂支架法施工应注意的主要问题是防止或减少地基沉陷。
软土地基处理措施包括清表、排除地表水、填平坑凹、将原地基30cm 进行灰土处理,再在上铺砂垫层。
其中砂垫层必须冲水压实,压实度满足要求后,方可搭设支架。
1、2脚手架底座底面标高宜高于自然地坪50mm。
1、3脚手架基础经验收合格后,应按要求放线定位。
二、搭设2、1底座安放应符合下列规定:1)底座、垫板均应准确地放在定位线上;2)垫板采用1、8m0、15m0、25m的枕木。
2、2立杆搭设应符合下列规定:1)严禁将外径48mm与51mm 的钢管混合使用;2)立杆接长除顶层顶步可采用搭接外,其它各层各步接头必须采用对接扣件连接;相邻立杆的对接扣件不得在同一高度内,且应符合下列规定:3)两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500mm;各接头中心至主接点的距离不宜大于步距的1/3;4)搭接长度不应于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
2、3开始搭设立杆时,应每隔6跨设置一根抛撑,直至支架安装稳固后,方可根据情况拆除;2、4纵向水平杆搭设应符合下列规定:1)纵向水平杆宜设置在立杆内侧,其长度不宜小于2、7m;2)纵向水平杆接长宜用对接扣件,也可采用搭接。
对接、搭接应符合下列规定:3)纵向水平杆的对接扣件应交错布置各接头至最近主接点的距离不宜大于纵距的30cm。
4)搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
5)纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
满堂脚手架搭设技术交底满堂脚手架是一种在建筑施工中广泛应用的支撑结构,用于提供大面积的工作平台和支撑模板、混凝土浇筑等施工操作。
为了确保施工安全和质量,现将满堂脚手架的搭设技术要点向大家进行交底。
一、施工准备1、材料准备钢管:应选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
扣件:应采用可锻铸铁制作的扣件,其材质应符合《钢管脚手架扣件》(GB 15831)的规定。
在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
扣件应有出厂合格证,严禁使用有裂缝、变形或滑丝的扣件。
脚手板:可选用竹笆脚手板、木脚手板或钢脚手板。
竹笆脚手板应采用由毛竹或楠竹制作的竹串片板、竹笆板;木脚手板应采用厚度不小于 50mm 的杉木或松木制作,宽度不宜小于 200mm,板长宜为 2~6m,两端应设直径为 4mm 的镀锌钢丝箍两道;钢脚手板应有防滑措施。
安全网:应选用符合国家标准的密目式安全立网和安全平网。
2、技术准备施工前,应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向作业人员进行技术交底。
对脚手架搭设场地进行清理和平整,确保场地排水良好,无杂物和积水。
3、人员准备架子工必须经过专业培训,取得特种作业操作资格证书,并定期进行体检,合格后方可上岗作业。
架子工应配备必要的个人防护用品,如安全帽、安全带、防滑鞋等。
二、脚手架搭设1、立杆立杆间距应根据荷载大小、脚手架用途等因素确定,一般不宜大于15m。
立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于 500mm;各接头中心至主节点的距离不宜大于步距的1/3。
搭接长度不应小于 1m,应采用不少于 2 个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于 100mm。

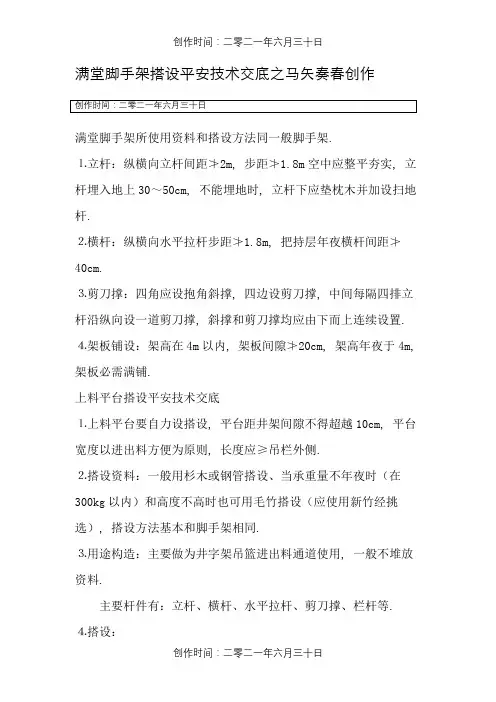

满堂脚手架所使用资料和搭设方法同一般脚手架.⒈立杆:纵横向立杆间距≯2m, 步距≯1.8m空中应整平夯实, 立杆埋入地上30~50cm, 不能埋地时, 立杆下应垫枕木并加设扫地杆.⒉横杆:纵横向水平拉杆步距≯1.8m, 把持层年夜横杆间距≯40cm.⒊剪刀撑:四角应设抱角斜撑, 四边设剪刀撑, 中间每隔四排立杆沿纵向设一道剪刀撑, 斜撑和剪刀撑均应由下而上连续设置.⒋架板铺设:架高在4m以内, 架板间隙≯20cm, 架高年夜于4m, 架板必需满铺.上料平台搭设平安技术交底⒈上料平台要自力设搭设, 平台距井架间隙不得超越10cm, 平台宽度以进出料方便为原则, 长度应≥吊栏外侧.⒉搭设资料:一般用杉木或钢管搭设、当承重量不年夜时(在300kg以内)和高度不高时也可用毛竹搭设(应使用新竹经挑选), 搭设方法基本和脚手架相同.⒊用途构造:主要做为井字架吊篮进出料通道使用, 一般不堆放资料.主要杆件有:立杆、横杆、水平拉杆、剪刀撑、栏杆等.⒋搭设:⑴立杆间距在1~1.5m以内, 步距1.5m~1.8m视建筑物层高而定, 平台以每层楼面平.⑵每隔1~1.5m高设一道纵横向水平拉杆, 在把持层通道处可设在1.8m高处.⑶横杆:当平台铺设竹架板时, 年夜横杆间距在40cm以内, 当使用钢、木脚手板时, 年夜横杆间距不年夜于60cm.⑷剪刀撑:外立杆四周应自下而上连续设置, 在进、出料口处可断开留出通道.⑸栏杆:平台四周按规定设置1~1.2m高的防护栏杆.正面设可开启的平安门.⑹缆风:当平台高度超越10m时, 四面要设缆风绳, 或与建筑物固定牢固, 其实不得固定在井架上 .脚手架裁撤平安技术交底⒈裁撤脚手架前, 班组成员要明确分工, 统一指挥, 把持过程中精力要集中, 不得东张西望和开玩笑, 工具不用时要放入工具袋内.⒉正确穿着好个人防护用品, 脚应穿软底鞋.裁撤挑架等危险部位要挂平安带.⒊裁撤脚手架前, 周围应设围栏或警戒标识表记标帜, 在交通要道设专人监护, 禁人入内.⒋严格遵守裁撤顺序, 由上而下, 一步一清, 禁绝上下层同时作业.⒌裁撤脚手架的年夜横杆、剪刀撑, 应先拆中间扣, 再拆两头扣, 由中间把持人往下顺杆子, 不得往下乱扔.⒍裁撤的脚手架杆、脚手板、钢管、扣件等资料应往入传递或用绳索吊下, 不得往下投扔, 以免伤人和不需要的损失.⒎裁撤过程中最好不要中途换人, 如必需换人时, 应将裁撤情况交代清楚.⒏裁撤过程中最好不要中断, 如确需中断应将裁撤部份处置清楚告一段落, 并检查是否会倾圮, 确认平安后方可停歇.⒐脚手架裁撤完后应将架料分类堆放, 堆放地址要平坦, 下设支垫排水良好.钢类最好放置室内, 堆放在室外应加以遮盖.对扣件、螺栓等零星小构件应用柴油清洗干净装箱、袋分类寄存室内以备再用.⒑弯曲变形的钢构件应调直, 损坏的及时修复并刷漆以备再用, 不能修复的应集中报废处置.11辅助设施:上料通道四周应设1m高的防护栏杆, 上下架应设斜道或扶梯, 禁绝攀登脚手架杆上下.12施工荷载:一般不超越100kg/m2 , 如需接受较年夜荷载应采用加固办法, 或经设计.平安交底一.工程概况:现场根据总平面图规划进行平面安插, 收支口、通道、危险品、消防设施设置平安标识表记标帜.施工现场有平安口号, 危险区设平安警示标识表记标帜.1.临边、洞口及高处作业1.1外架搭设与裁撤时, 设警戒区, 并派专人监护.严禁上下同时裁撤.1.2对临边高处作业, 设置防护办法, 并符合下列规定:(1)基坑周边、楼层周边等处设置钢管防护栏杆.(2)分层施工的楼梯口和梯段边, 装置临时护栏;顶层楼梯口随工程结构进度装置正式防护栏杆.(3)施工用电梯和脚手架等与建筑物通道的两侧边, 设置防护栏杆, 空中通道上部装设平安防护棚.双笼电梯通道中间分隔封闭.平安目标:一般轻伤率控制在1.5‰以下, 根绝重年夜伤亡事故、火灾事故和重年夜机械事故, 根绝施工过程有危及工作人员和在校师生的平安隐患.3.1 平安教育制:施工人员进入现场, 首先进行入场三级平安教育, 考核合格后上岗, 施工过程中坚持经常性的全员平安教育和针对性平安教育.3.2 平安技术交底:根据平安办法要求和现场实际情况, 各级管理人员需亲自逐级进行书面交底.分部(分项)工程施工前进行书面平安技术交底, 交底要有针对性, 内容全面, 且履行签字手续.坚持“五同时”、“四不放过”制度.3.3 班前讲话制度:要求各个班组在每天进行作业前, 针对班组作业特点和周边作业环境对所属班组进行班前平安讲话.3.4 周一平安活动制度:经理部每周一要组织全体工人进行平安活动和教育, 对上周平安方面存在的问题进行总结, 对本周的平安重点和注意事项做需要的交底, 使广年夜工人心中有数, 提高全员的平安意识.3.5 按期检查与隐患整改制度:经理部每周要组织一次平安生产检查, 对查出的平安隐患必需定办法、按时间、定整改人、定复查人安插整改落实, 并作好平安隐患整改消项记录.3.6 特殊工种持证上岗制:特殊工种必需持有处在有效期限内的上岗把持证, 按相关工种要求进行特种作业.3.7高年夜外脚手架、年夜中型机械设备装置实行启用验收制度, 由平安、技术、机械部份联合组织验收.凡不经验收的, 一律不得投入使用.4.1 项目经理部负责整个现场的平安生产工作, 严格遵照施工组织设计和施工技术办法规定的有关平安办法组织施工;4.2 在施工过程中对薄弱部位、环节要予以重点控制, 如塔吊等从设备进场检验、装置及日常把持要严加控制与监督.凡设备性能、防护装置不符合平安要求的一律禁绝使用;4.3 对平安生产设施进行需要的、合理的投入.重要劳动防护用品必需购买定点厂家的认定产物.4.4分析平安难点, 确定平安管理重点, 开展平安预评价制度.在每个年夜的施工阶段开始前, 分析该阶段的施工条件、施工特点、施工方法, 预测施工平安难点和事故隐患, 确定管理点和预控办法.在结构施工阶段, 平安重点集中在:(1)施工防高处坠落, 立体交叉施工防物体冲击;(2)“三宝”、“四口”、“五临边”等防护办法的落实;(3)脚手架工程搭设、使用、裁撤过程中的平安办法等;(4)各种电开工具施工用电的平安等;(5)现场消防等工作.技术交底一. 工程概况1. 工程特点:2. 本脚手架工程特点1) 在施工中应遵守国家、北京市和总公司有关高层脚手架的要求和规定.2) 本工程脚手架用于窗户裁撤, 装置和外墙装饰.二. 脚手架搭设方法本工程采纳扣件式钢管脚手架, 根据工程实用需要搭设双排脚手架, 沿东、西两面外墙形成脚手架体系, 脚手架外形随建筑物外形变动而变动.把持层满铺脚手板.脚手架排距1.50m, 脚手架里侧立杆距外墙外侧围护结构墙0.40m.1. 立杆搭设1) 立杆间距约1.50m, 因建筑物外形和用途需要, 立杆间距可稍作调整, 立杆排距1.50m.里排立杆与墙面之间净距0.40m, 外排立杆与墙面净距1.90m, 架体下段用双立杆, 上段用单立杆.2) 相邻立杆接头应错开2~3m, 必需使用一字扣件连接, 不得用十字扣件接在年夜横杆上或用转轴扣件搭接, 立杆必需垂直, 允许偏差1/200立杆高度.里、外排两立杆的连线要与墙面垂直. 3) 脚手架搭设到建筑物顶层时, 里排立杆要低于建筑物檐口40~50cm,外排立杆高出建筑物檐口1~1.5m, 搭设两道护身栏, 并挂密目平安网.2. 年夜横杆搭设1) 脚手架纵、横方向必需各设置一道扫地杆, 本工程年夜横杆步距1.5m, 可以满足楼层把持的需要, 但不应超越1.5m.年夜横杆搭设必需水平连接, 使用一字卡通长连接, 不得用转轴卡连接, 同步的内排接头及同排的上下步接头均需错开一个竖杆间距.年夜横杆与立杆的边接应使用十字卡.3. 小横杆搭设:小横杆间距随立杆间距1.50m左右, 靠墙端距结构墙30cm, 外端探出竖杆外5cm, 小横杆铺板时, 间距不得年夜于1.5m, 不铺板时不得年夜于3.0m.小横杆和竖杆的固定后用十字卡, 不得用转轴卡替.小横杆应压在年夜横杆之上, 不得吊在其下使用 .4. 脚手板本工程采纳5cm厚木脚手板, 采纳松木或杉木制作, 长度为4m, 宽度为20~25cm, 单块重量不年夜于30Kg.施工作业层脚手板必需铺满、铺严、铺稳, 不得有探头板、飞跳板, 脚手板接头平接, 接头处必需设双横向水平杆.脚手板上用Φ12或Φ14钢筋横压脚手板, 用8#铅丝与小横杆绑牢, 压脚手板钢筋间距2.0m, 且每块脚手板上不得小于3道.作业层脚手架外侧必需设置挡脚板, 高度不得小于18cm.6. 防护1) 栏杆设置在把持面外侧的上、下两道年夜横杆之间, 高度1/2步距, 随把持面而设置.施工期间, 设在外排竖杆上.栏杆与竖杆相交处应用十字卡卡牢, 一字卡连接做法与年夜横杆相同.2) 小眼立网应从下至上全部封平, 并与脚手板同层处的年夜横杆绑紧, 防止漏人.结构期间小眼网封在外排架上.7. 平安防护办法:1) 钢管:管身应平直, 外径48~51毫米, 壁厚3~3.5毫米, 长度以六米、三米和二米使用最多其次为四米杆, 钢管进场前应该检查其生产厂家的营业执照和资质证明, 进现场须有质量保证单(合格证)并检查外观质量, 壁厚不够、有严重锈蚀、弯曲、压扁或有裂纹的禁止使用.2) 扣件:需是经劳动部份批准的单元生产的玛钢扣件, 外表无缺陷, 连接转动灵活, 有出厂合格证明, 并检查其外观质量, 发现有脆裂、变形、滑丝、脱轴的禁止使用3) 脚手板材, 松木或杉木质, 长度为2~6米, 厚5厘米, 宽23~25厘米, 购买后用铅丝打箍.腐朽臂裂有活动节点, 偏移和变形严重的脚手板禁止使用.4) 平安网宽度不小于3米, 长度不年夜于6米, 网眼不得年夜于10cm.必需用维纶、绵纶和尼龙等资料纺织的符合国粗标准的平安网严禁使用拉坏和腐朽的平安网, 丙纶小眼网只准当立网使用.三.脚手架裁撤1. 架子的裁撤法式, 应由上而下按步的裁撤, 先拆呵护平安网,脚手板和排木, 再依次拆十字盖的上部扣件和接杆.裁撤下一道剪刀撑以前, 必需绑好临时斜支撑, 防止架子倾侧禁止采纳推侧或拉侧的方式裁撤.2. 拆杆或放杆时, 必需协同把持, 拆下来的钢管要逐根传递下来, 不要从高处丢下来.以防将钢管摔坏或发生事故, 拆下来的扣件要集中放在工具袋内装满后平稳吊运下来, 不要从上面丢下来.3. 裁撤架子时, 作业面周围及进出口处必需派专人了望, 严禁作业人员进入危险区, 裁撤架子应该加临时围挡, 作业区内电线及其设备有防碍时, 应该事先与有关单元联系裁撤转移或加防护.四. 平安把持规定1. 从事脚手架搭设的工人必需经培训考核合格, 持特种作业把持证上岗作业, 非架子工未经同意不得独自进行作业.2. 架子工必需经过体检, 凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合登高的, 不得从事登高架设作业.3. 脚手架搭设前应清除障碍物、平整场地、夯实基土、做好排水.4. 脚手架未经验收合格前, 禁止上架子作业.5. 六级以上强风和年夜雨、年夜雪、年夜雾天气, 应停止高空作业.6. 作业中呈现不服安险情时, 必需立即停止作业, 组织撤离危险区域, 陈说领导解决, 禁绝冒险作业.。

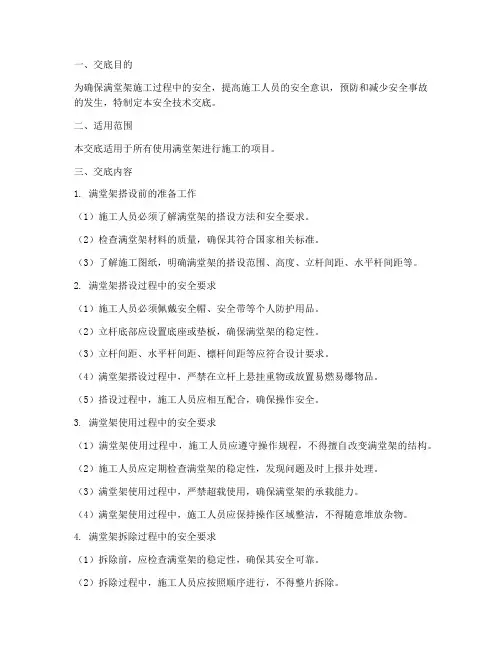

一、交底目的为确保满堂架施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有使用满堂架进行施工的项目。
三、交底内容1. 满堂架搭设前的准备工作(1)施工人员必须了解满堂架的搭设方法和安全要求。
(2)检查满堂架材料的质量,确保其符合国家相关标准。
(3)了解施工图纸,明确满堂架的搭设范围、高度、立杆间距、水平杆间距等。
2. 满堂架搭设过程中的安全要求(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)立杆底部应设置底座或垫板,确保满堂架的稳定性。
(3)立杆间距、水平杆间距、檩杆间距等应符合设计要求。
(4)满堂架搭设过程中,严禁在立杆上悬挂重物或放置易燃易爆物品。
(5)搭设过程中,施工人员应相互配合,确保操作安全。
3. 满堂架使用过程中的安全要求(1)满堂架使用过程中,施工人员应遵守操作规程,不得擅自改变满堂架的结构。
(2)施工人员应定期检查满堂架的稳定性,发现问题及时上报并处理。
(3)满堂架使用过程中,严禁超载使用,确保满堂架的承载能力。
(4)满堂架使用过程中,施工人员应保持操作区域整洁,不得随意堆放杂物。
4. 满堂架拆除过程中的安全要求(1)拆除前,应检查满堂架的稳定性,确保其安全可靠。
(2)拆除过程中,施工人员应按照顺序进行,不得整片拆除。
(3)拆除过程中,施工人员应相互配合,确保操作安全。
(4)拆除后的材料应分类堆放,并进行修整检查。
四、交底责任人1. 施工单位安全部门负责组织编制和实施安全技术交底。
2. 施工现场负责人负责监督安全技术交底的执行情况。
3. 施工人员应认真阅读安全技术交底,确保自身安全。
五、附则1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底由施工单位负责解释。
3. 如有未尽事宜,可根据实际情况进行补充和完善。
注:本模板仅供参考,具体内容可根据实际情况进行调整。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 项目负责人:____________________5. 施工日期:____________________二、安全技术交底1. 人员安全- 所有施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高空作业人员必须系好安全带,安全带应高挂低用。
- 严禁酒后作业,作业人员必须身体健康,符合岗位要求。
2. 设备安全- 机械设备必须经过定期检查和维护,确保其处于良好状态。
- 电气设备应按照规定安装漏电保护器,防止触电事故。
- 机械设备操作人员必须经过专业培训,取得操作资格证书。
3. 材料安全- 模板、钢管、扣件等材料必须符合国家标准,严禁使用不合格产品。
- 材料堆放应整齐有序,不得超高堆放,防止坍塌事故。
- 钢管应顺直,不得有弯曲、变形等情况。
4. 施工操作安全- 满堂架搭设前,应进行安全技术交底,确保施工人员了解安全操作规程。
- 搭设过程中,应严格按照施工图纸和规范进行操作。
- 搭设完毕后,应进行检查验收,确保满堂架的稳定性和安全性。
5. 特殊作业安全- 高空作业:严禁攀登模板、脚手架等设施进行作业。
- 搬运材料:应使用专用工具,严禁抛掷材料。
- 混凝土浇筑:应严格按照施工方案进行,防止模板变形、移位。
三、安全措施1. 人员培训- 对施工人员进行安全技术培训,提高安全意识。
- 定期组织安全检查,及时发现和消除安全隐患。
2. 现场管理- 施工现场应设置明显的安全警示标志。
- 施工区域应设置围挡,防止非施工人员进入。
- 严禁在施工现场吸烟、饮酒。
3. 应急预案- 制定应急预案,明确事故报告、救援、疏散等程序。
- 定期组织应急演练,提高应急处置能力。
四、交底人1. 项目负责人:____________________2. 安全员:____________________3. 施工员:____________________五、日期年月日六、备注1. 本安全技术交底内容为模板,具体内容应根据实际情况进行调整。
满堂脚手架搭设安全技术交底范本1:满堂脚手架搭设安全技术交底一、目的为确保满堂脚手架搭设过程中的施工安全,保护施工人员的身体安全,减少施工事故的发生,特制定本指南,对满堂脚手架搭设的安全技术进行交底。
二、适用范围本指南适用于满堂脚手架搭设作业的相关人员,包括搭设负责人、搭设工人、安全监督人员等。
三、责任及职责划分1. 搭设负责人需负责指导搭设工作、制定搭设方案,确保搭设过程安全;2. 搭设工人要严格按照搭设方案进行操作,及时报告搭设中的问题;3. 安全监督人员需进行现场巡查,及时发现并整改安全隐患。
四、脚手架搭设前准备1. 搭设之前需确保搭设材料齐全,并进行检查确认其完好无损;2. 搭设过程中需预留安全通道,便于人员疏散;3. 严禁在搭设过程中使用搭设材料的残损、破损部分。
五、脚手架搭设步骤1. 绘制搭设方案,包括搭设布局、支撑与连接方式等;2. 按照方案搭设主体结构,确保稳固牢靠;3. 安装水平杆、纵向杆等次要结构;4. 安装保护栏杆等安全设施;5. 进行适当的防护措施,如安装安全网等;6. 搭设完成后进行验收,确保符合要求。
六、安全注意事项1. 搭设过程中需注意防滑,注意踩实板面,避免发生滑倒事故;2. 严禁超负荷使用脚手架,及时清理脚手架上的杂物;3. 严禁悬挂重物于脚手架上,避免引发坠物事故;4. 雨雪天气下禁止使用脚手架;5. 在高风险区域加强安全防护,配备必要的安全设备。
七、附件1. 满堂脚手架搭设方案;2. 满堂脚手架搭设验收记录表;3. 满堂脚手架搭设安全巡查记录表。
八、法律名词及注释1. 脚手架:一种临时性的工作平台,用于搭设、维修或拆除高层建筑的施工工程。
2. 安全通道:在脚手架搭设中留下的人员疏散通道,用于应对紧急情况。
3. 安全网:一种用于防止坠落和坠物的防护措施,防止人员和物品从脚手架上掉落。
范本2:满堂脚手架搭设安全规范交底一、目的本安全规范的目的是为了确保满堂脚手架搭设的施工过程安全可靠,降低施工事故发生的可能,保护施工人员的身体安全。
满堂脚手架技术交底高支模满堂脚手架技术交底1、钢管扣件式满堂架,支撑钢管立杆间距不得大于1200mm,高支模支撑区域不大于900mm立杆顶端自由高度不超过200mm,距立杆顶部200mm处沿纵横向设置一道扫天杆,中间纵横向水平杆间距不得大于1.8m。
离地面200mm高设一道扫地横杆。
立杆各层各部的接头采用对接扣件连接,对接扣件交错布置。
2、满堂脚手架,在外侧周围设置由下至上的竖向连续式剪刀撑,中间在纵横向每隔10m左右设由下至上的竖向连续式剪刀撑,其宽度为4~6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。
剪刀撑杆件的底端应与地面顶紧,夹角宜为45*~60*。
由于本分项工程高度大于10m除应满足上述规定外,还应在纵横向相邻的两竖向连续式剪刀撑之间增加之字斜撑,在有水平剪刀撑的部位,应在每个剪刀撑中间处增加一道水平剪刀撑。
3、剪刀撑主要采用6m长钢管,最下面的斜杆与立杆的连接点离地面不应大于500mm,除斜杆两端扣紧外,中间每步与立杆用旋转扣件连接。
4、剪刀撑斜杆的采用搭接时,搭接长度不小于1.0m,且设置三个旋转扣件固定。
5、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm。
6、剪刀撑必须按规范要求进行搭设,并在所有梁底加设人之字撑,扣件立杆以及相邻立杆之间必须在各节点有足够的连接。
7、剪刀撑应采用搭接,搭接长度不得小于500mm,用两个旋转扣件分别在离杆端不小于100mm处进行固定。
8、搭设时要注意各杆件相交伸出的端头均应大于100,以防杆件滑脱。
扣件拧紧力矩必须控制在45至60N.m之间。
在荷载集中处的立杆扣件应加设双扣件。
,。
满堂脚手架搭设安全交底一、搭设安全交底1、室内满堂脚手架搭设应严格按施工组织设计要求搭设。
2、满堂脚手架的纵、横距不应大于2m。
3、满堂脚手架应设登高措施,保证操作人员上下安全。
4、操作层应满铺竹笆,不得留有空洞。
必须留空洞者,应设围栏保护。
5、大型条形内脚手架,操作步层两侧,应设防护栏杆保护。
6、满堂脚手架的步距,应控制在2m内,必须高于2m者,应有技术措施保护。
7、满堂脚手架的稳固,应采用斜杆(剪刀撑)保护。
8、满堂脚手架不准采用钢、竹混搭。
9、严禁操作人员在酒后进入施工现场作业。
10、每个工人进入施工现场都必须头戴安全帽。
11、班组如果因劳力不足需要再招新工人时,应事先向工地报告。
12、新工人进场后应先经过三级安全交底,并经考试合格后方可让其正式上岗。
13、新工人进场应具有四证,即:职业资质证、身份证、计划生育证和外来人口暂住证。
二、期保证措施1、抓好标准化、机械化施工,认真贯彻执行标准,通过合理的施工组织和正确的施工方法来提高施工进度,要稳产高产,防止大起大落。
2、成立技术组,与现场管理人员共同研究,制定严密、科学、经济、实用、合理的施工方案和方法,依靠科技,开展科技攻关活动,优化施工方案,为加快施工进度、保证工期提供技术保障。
同时加强现场施工组织指挥,作到指挥正确,指挥得力,效率高、应急能力强。
当实际进度落后施工组织计划要求时,提出加快施工进度的措施。
3、抽调实践经验丰富,年富力强的管理人员,有施工经验、战斗力强的施工队伍,根据施工现场的环境特点和施工特点,统一部署组建各施工队伍,配备足够、结构合理的施工人员和机械设备,承担本合同段施工。
4、拟投入项目的主要人员参与工程投标工作,提前进入角色,熟悉工程内容和业主要求,以便认真实现我单位的承诺。
5、加强施工计划的科学性,运用统筹法、网络技术、系统工程等新技术编制切实可行的实施性施工组织设计,选择最优施工方案。
该工程施工做到点段明确、轻重分明、施工计划可靠、资源配置得当,确保工程按计划完成。
一、交底对象全体参与满堂撑脚手架施工的作业人员、管理人员及监理人员。
二、交底时间[具体时间]三、交底内容1. 满堂撑脚手架工程概况(1)工程名称:[工程名称](2)施工单位:[施工单位名称](3)建设单位:[建设单位名称](4)分项工程名称:满堂撑脚手架工程2. 满堂撑脚手架安全技术要求(1)搭设要求1)脚手架立杆底部应设置底座或垫板,确保脚手架稳定性。
2)立杆间距为0.9m,设两道水平横杆,梁底部位采用小横支顶。
板底部位立杆上设顶托,顶托上设钢管支撑一道,钢管上设方木支撑,方木间距不大于30cm。
3)支架立杆应竖直设置,2m高度的允许偏差为15mm。
4)设在支架立杆顶部的顶托,伸出长度超过300mm时,应采取可靠措施固定。
5)满堂模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。
6)支撑系统的抗滑扣件的个数应根据力学计算确定,每个直角、旋转扣件抗滑承载力设计值为8.0KN,每个扣件应上紧但不得过紧,即不应小于40N·m,且不应大于65N·m。
7)不同规格的钢管、扣件不得混用。
8)钢管上不得打孔,应保持顺直状态。
9)旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
10)拆除作业时不得整片拆除,应分步按顺序拆除,作业范围应有警戒标志,拆除卸下的模板及各种构配件应分类堆放,修整检查后周转使用。
11)混凝土强度未达到设计要求时不得拆除。
(2)安全防护要求1)作业人员必须戴好安全帽,系好下颚带;高空必须系安全带、安全带高挂低用。
2)模板支设前必须搭好脚手架。
3)拆墙模前不准脚手架拆除,用塔吊时应有起重工配合,拆顶板前必须规划安全区域和安全通道,将非安全通道用钢管、安全网封闭,并挂禁止通行”标志,非操作人员不得进入此区域,必须在铺好跳板的操作架上操作。
仔细检查吊钩是否开焊、脱扣等。
4)浇砼前检查支撑是否可靠,扣件是否松动,浇筑砼时必须由模板支设班组派专人看模。
满堂脚手架安全交底一、满堂脚手架结构体系1、满堂脚手架类型(1)满堂脚手架顶部作业层的施工荷载通过水平杆传递给立杆,顶部立杆呈偏心受压状态。
(2)满堂支撑架顶部的施工荷载通过可调托撑传给立杆,顶部立杆呈轴心受压状态。
(3)在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的承力支架。
2、满堂脚手架和满堂支撑架,在极限荷载作用下的可能破坏形式为:(1)以水平剪刀撑设置层为反弯点的沿较弱方向的架体大波整体失稳。
(2)架体较大步距间立杆段的局部弯曲失稳。
(3)满堂支撑架有可能发生顶步距立杆段的局部弯曲失稳。
二、脚手架搭设措施1、技术要求(1)满堂脚手架的高宽比不宜大于3;当高宽比大于2时,应在架体的四周和内部水平间隔6m~9m,竖向间隔4m~6m设置连墙件与建筑结构拉结。
(2)纵向水平杆设于横向水平杆之下,在立杆内侧,采用直角扣件与立杆扣紧,纵向、横向水平杆长度不宜小于3跨,并不小于6m。
立杆上应增设防滑扣件,防滑扣件应安装牢固,且顶紧立杆与水平杆连接的扣件。
(3)每搭完一步支撑架后,应及时校正步距、立杆的纵横距、立杆的垂直偏差与水平杆的水平偏差;控制立杆的垂直偏差不应大于3H/1000,且不得大于90mm;纵向水平杆的纵向水平高差不超过500mm,同一排纵向水平杆的水平偏差不得大于1/3002、钢管扣件式脚手架搭设要求(1)脚手架步距应符合规范要求,并按照脚手架搭设方案进行搭设。
一般立杆纵距为1.4~1.6m,立杆横距≤1.2m,平杆步距为1.5~1.8m。
(2)纵向扫地杆距立杆端头不大于20cm,横向扫地杆紧靠纵向扫地杆下方立杆上。
(3)立杆接头必须采取对接扣件,对接扣件交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于50cm,各接头中心距主节点的距离不应大于步距的1/3。
(5)纵向水平杆对接扣件连接应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于50cm,并应避免设在纵向水平跨的跨中。
