单层工业厂房施工组织设计
- 格式:pdf
- 大小:229.88 KB
- 文档页数:12

☆编制依据1.本工程招标文件、图纸、招标补遗书、招标答疑书。
2 •现场考察所得资料3.国家、部颁和茂名市等相关行业颁发的设计规范、施工规范、验收标准及安全准则。
4.我单位可投入本工程的资源和在类似工程施工中积累的施工、管理经验。
☆编制原则1.根据工程实况•突出难点•重点。
2.科学合理.统筹安排•坚持以人为本的原则•合理配置生产要素•坚持以机械化施工为主.人工辅助的总体指导思想.投入足够的人员、精良的机械设备进场.提高机械化程度•降低施工人员的劳动强度。
3 •施工最大限度地减少对环境的影响。
遵照国家、北京市有关环境保护的规定.制定完善的环境保护等措施。
4.建立强有力的后勤保障系统.确保工程施工对人员、设备、物资等需要。
5.坚持高起点、高标准、高质量、高效率.严格要求.严格管理.争创一流的指导方针.确保优质、安全、高效地完成施工任务.创建优质精品工程。
6.科学合理的施工组织设计.遵循技术先进可行、经济合理、安全可靠的原则.认真阅读、研究招标文件.严格遵照招标文件中对质量、工期、安全、环保等要求.结合工程实际编制。
第一章工程概况一、工程简介该工程是位于XX市某开发工业区的两跨各18m的单层工业厂房.厂房长84m.柱距6m.共有14个车间。
该车间为装配式单层二跨工业厂房.分为高、低两跨。
主要构件是:钢筋混凝土工字型截面柱;钢筋混凝土T型吊车梁;预应力混凝土折线屋架;预应力混凝土屋面板。
厂房平、剖面图如附图1所示。
二、施工准备施工前必须切实做好各项准备工作•准备工作的内容包括:场地检查、基础准备、构件准备和机具准备等;施工现场已做好三通一平。
1、场地检查场地检查包括比如起重机开行道路是否平整坚实.运输方便;构件堆放场地是否平整坚实.起重机回转范围内无障碍物.电源是否接通等等。
2、基础准备装配式钢筋混凝土柱基础一般设计成杯形基础.且在施工现场就地浇注。
在浇注杯形基础时.应保持定位轴线及杯口尺寸准确。
在吊装前要在基础杯口面上弹出建筑物的纵、横定位线和柱的吊装准线(如图 1.1、图1.2所示).作为柱对位、校正的依据。
单层钢结构工业厂房施工组织设计一、概述单层钢结构工业厂房是一种常见的建筑类型,其施工组织设计是确保施工过程顺利进行的关键。
本文将介绍单层钢结构工业厂房的施工组织设计,包括施工准备、施工方案、施工进度计划、施工质量保证措施等方面的内容。
二、施工准备1、技术准备:进行图纸会审,确认施工图纸的正确性;编制施工组织设计,明确施工方案、技术要求和安全措施;进行技术交底,确保施工人员了解施工方案和技术要求。
2、物资准备:根据施工需要,采购合格的钢材、焊接材料、涂料等原材料;准备施工机具、检测仪器等设备。
3、劳动力准备:选择具有丰富经验的施工队伍,并进行安全培训和技术交底;合理安排劳动力,确保施工进度。
4、现场准备:进行现场勘查,确定施工场地和临时设施的位置;进行现场清理和整平,确保施工条件符合要求。
三、施工方案1、钢结构制作:按照图纸要求,制作钢结构构件;进行构件检验和校正,确保符合规范要求;进行防腐处理,提高构件的使用寿命。
2、钢结构安装:根据施工图纸,进行钢结构安装定位;按照安装顺序,逐一安装钢结构构件;进行安装检验和校正,确保钢结构安装精度符合要求。
3、焊接与防腐:按照焊接规范进行焊接作业;进行焊缝质量检验,确保焊接质量符合要求;进行防腐处理,提高厂房的使用寿命。
四、施工进度计划1、制定施工进度计划表:根据施工合同和施工方案,制定详细的施工进度计划表;明确各阶段的任务、时间节点和完成标准。
2、进度监控与调整:对施工进度进行实时监控,及时发现并解决问题;根据实际情况,对施工进度计划进行调整,确保按时完成施工任务。
五、施工质量保证措施1、建立质量管理体系:建立完善的质量管理体系,明确质量标准和检测方法;制定质量管理计划,指导施工过程中的质量控制。
2、原材料质量控制:对原材料进行严格把关,确保进场的原材料符合规范要求;进行原材料检验和试验,确保原材料质量稳定可靠。
3、施工过程质量控制:对施工过程进行全面质量控制,包括焊接、防腐处理等关键环节;进行质量检测和验收,确保施工质量符合要求。

单层工业厂房施工方案设计 (一)单层工业厂房是工业用途的主要建筑之一,一般采用钢结构体系。
为了确保工业厂房的安全性、实用性和美观度,一个合理的单层工业厂房施工方案需要经过详细的设计和处理。
一、地基处理地基处理是确保单层工业厂房稳定的基础。
首先要进行勘测,确定厂房建设区域所处的地质情况,拟定相应的地基处理方案。
主要包括地基准备、基础处理和加固等措施。
二、钢结构设计钢结构体系的设计是单层工业厂房的重要组成部分,也是工业厂房的技术核心。
其施工方案必须保证结构的承载能力和稳定性,同时考虑生产设备的布置和使用效率。
通常在钢结构体系的设计中,要考虑钢柱、梁、支撑等部位的参数设置和设计强度,以达到经济、实用和合理的效果。
三、墙体设计单层工业厂房的墙体通常采用混凝土预制板或钢板进行封闭,也有采用轻质板材进行封闭。
在设计时,要考虑不同的材料、规格和生产要求,以确保墙体的强度、防水和隔音效果,并保证其美观度。
四、屋面设计单层工业厂房的屋面施工需要考虑遮阳和隔热效果。
主要采用彩钢板进行覆盖,采用防水膜和多孔保温材料加强隔热效果。
同时,还要考虑雨水的排水和通风效果。
五、安全管理施工过程中,要严格按照现场人员配备、危险化学品灭火器等方面的要求实施安全管理。
对建筑材料和设备的选择、施工工艺、质量验收等环节要有完善的管理制度,确保施工质量和人员安全。
六、总体布局在单层工业厂房的设计过程中,还需要考虑到总体布局的合理性和实用性。
包括生产线布局、行车道通行、库房布置、通风和采光等方面。
这些布局都要按照生产要求实施,以提高生产效率和工作效率。
总之,单层工业厂房施工方案设计不仅仅是一个工程的技术问题,而是需要从多方面出发,实现安全、实用和美观的综合效果。
设计方案要满足生产和使用的需要,达到设计目标,确保施工效果和质量。

单层工业厂房施工组织设计一、工程概况本工程为多跨单层工业厂房,建筑面积24000平方米,主要由三部分组成:第一部分为总成偶件车间,第二部分为恒温车间,第三部分为生活间.其平面、立面、剖面和主要作法如图1所示.本车间抗震烈度按8度设防。
其结构类型:车间为预制钢筋混凝土铰结排架,生活间为砖混结构。
基础工程:总成偶件车间和恒温车间为钢筋混凝土杯形基础,车间内有大量的现浇钢筋混凝土设备基础。
生活间为钢筋混凝土条形基础。
地上结构:总成偶件车间、恒温车间为预制柱(现场预制)、预制屋面大梁、基础梁、屋面板以及预制陶粒混凝土外墙板(现场预制),有两道现浇钢筋混凝土圈梁。
生活间为现砌砖墙、预制短向钢筋混凝土空心楼板,在每层楼板处现浇一道钢筋混凝土圈梁。
设备方面:总成偶件车间内设有动力暗线、照明明配线、雨水、下水、上水暗线,外围设有上行下给暖气系统,厂房中心设有辐射布置的暖风机。
恒温车间内设有动力、照明暗线,上水下水、雨水和空调系统。
生活间设有动力照明暗线,上下水及采暖系统。
室外设有给水管网、排水管网、雨水管网、热力地沟系统,以及高压电缆、照明电缆系统。
本工程特点是工程量大,现场现浇钢筋混凝土量大,材料供应较紧,非标准设计较多,现场场地宽阔,整个工程要求一年建成,故应精心组织协作,才能多快好省地完成任务。
二、施工准备应认真抓好“三通一平",即水通、电通、道路通和场地平整,搭建必要的生活设施,落实设计施工图.1。
生产准备(1)障碍物清除:将地上地下障碍物搞清楚,然后作出障碍物清理计划。
(2)场地平整:利用铲运机、推土机等大型机械,按设计的室外地坪标高进行平整。
(3)电源经计算选用一台360千伏安变压器,做好临时外线和变电站的申请、安装和通电工作,并尽量利用正式电源。
(4)临时上水外线按消防用水要求,施工用水即够用,故确定管径为φ75毫米向自来水公司申请、安装和通水。
但应尽量利用正式上水。
(5)场内场外修筑6米宽临时施工道路,大部分结合永久道路的路基修筑。

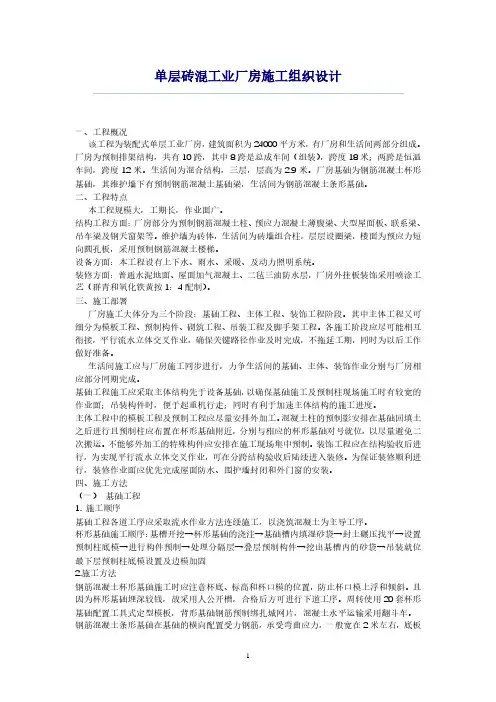

单层砖混工业厂房施工组织设计一、工程概况该工程为装配式单层工业厂房,建筑面积为24000平方米,有厂房和生活间两部分组成。
厂房为预制排架结构,共有10跨,其中8跨是总成车间(组装),跨度18米;两跨是恒温车间,跨度12米。
生活间为混合结构,三层,层高为2.9米。
厂房基础为钢筋混凝土杯形基础,其维护墙下有预制钢筋混凝土基础梁,生活间为钢筋混凝土条形基础。
二、工程特点本工程规模大,工期长,作业面广。
结构工程方面:厂房部分为预制钢筋混凝土柱、预应力混凝土薄腹梁、大型屋面板、联系梁、吊车梁及钢天窗架等。
维护墙为砖体,生活间为砖墙组合柱,层层设圈梁,楼面为预应力短向圆孔板,采用预制钢筋混凝土楼梯。
设备方面:本工程设有上下水、雨水、采暖、及动力照明系统。
装修方面:普通水泥地面、屋面加气混凝土、二毡三油防水层,厂房外挂板装饰采用喷涂工艺(群青和氧化铁黄按1:4配制)。
三、施工部署厂房施工大体分为三个阶段:基础工程、主体工程、装饰工程阶段。
其中主体工程又可细分为模板工程、预制构件、砌筑工程、吊装工程及脚手架工程。
各施工阶段应尽可能相互衔接,平行流水立体交叉作业,确保关键路径作业及时完成,不拖延工期,同时为以后工作做好准备。
生活间施工应与厂房施工同步进行,力争生活间的基础、主体、装饰作业分别与厂房相应部分同期完成。
基础工程施工应采取主体结构先于设备基础,以确保基础施工及预制柱现场施工时有较宽的作业面;吊装构件时,便于起重机行走;同时有利于加速主体结构的施工进度。
主体工程中的模板工程及预制工程应尽量安排外加工。
混凝土柱的预制影安排在基础回填土之后进行且预制柱应布置在杯形基础附近,分别与相应的杯形基础对号就位,以尽量避免二次搬运。
不能够外加工的特殊构件应安排在施工现场集中预制。
装饰工程应在结构验收后进行,为实现平行流水立体交叉作业,可在分跨结构验收后陆续进入装修。
为保证装修顺利进行,装修作业面应优先完成屋面防水、围护墙封闭和外门窗的安装。

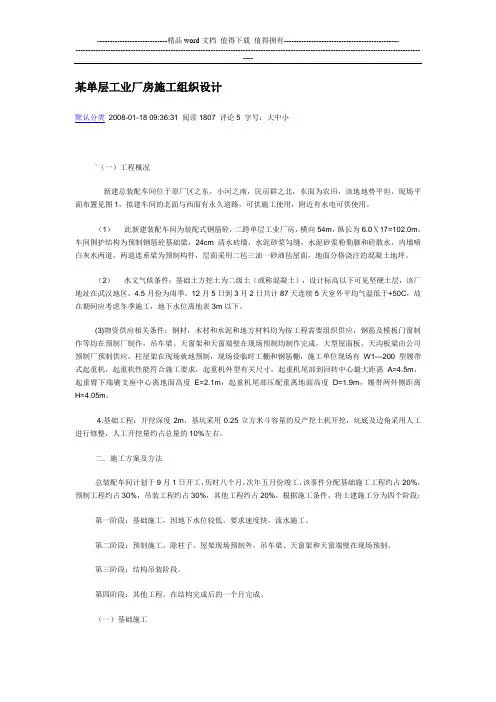

某单层工业厂房施工组织设计默认分类2008-01-18 09:36:31 阅读1807 评论5 字号:大中小`(一)工程概况新建总装配车间位于原厂区之东,小河之南,民房群之北,东面为农田,该地地势平坦,现场平面布置见图1,拟建车间的北面与西面有永久道路,可供施工使用,附近有水电可供使用。
(1)此新建装配车间为装配式钢筋砼,二跨单层工业厂房,横向54m,纵长为6.0Ⅹ17=102.0m,车间围护结构为预制钢筋砼基础梁,24cm清水砖墙,水泥砂浆勾缝,水泥砂浆粉勒脚和砼散水,内墙喷白灰水两道,两道连系梁为预制构件,层面采用二毡三油一砂油毡屋面,地面分格浇注的混凝土地坪。
(2)水文气候条件:基础土方挖土为二级土(或称混凝土),设计标高以下可见坚硬土层,该厂地址在武汉地区,4.5月份为雨季,12月5日到3月2日共计87天连续5天室外平均气温低于+50C,故在期间应考虑冬季施工,地下水位离地表3m以下。
(3)物资供应相关条件:钢材,木材和水泥和地方材料均为按工程需要组织供应,钢筋及模板门窗制作等均在预制厂制作,吊车梁、天窗架和天窗端壁在现场预制均制作完成,大型屋面板、天沟板梁由公司预制厂预制供应,柱屋架在现场就地预制,现场设临时工棚和钢筋棚,施工单位现场有W1---200型履带式起重机,起重机性能符合施工要求,起重机外型有关尺寸,起重机尾部到回转中心最大距离A=4.5m,起重臂下端剿支座中心离地面高度E=2.1m,起重机尾部压配重离地面高度D=1.9m,履带两外侧距离H=4.05m。
4.基础工程:开挖深度2m,基坑采用0.25立方米斗容量的反产挖土机开挖,坑底及边角采用人工进行修整,人工开挖量约占总量的10%左右。
二.施工方案及方法总装配车间计划于9月1日开工,历时八个月,次年五月份竣工,该事件分配基础施工工程约占20%,预制工程约占30%,吊装工程约占30%,其他工程约占20%,根据施工条件,将土建施工分为四个阶段:第一阶段:基础施工,因地下水位较低,要求速度快,流水施工。

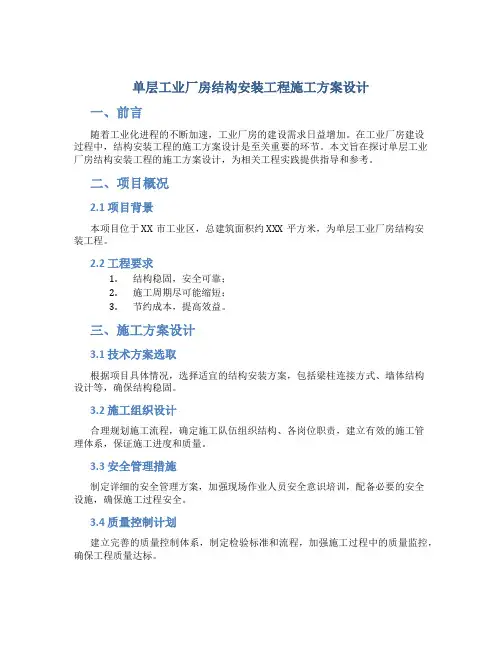

单层工业厂房结构安装工程施工方案设计一、前言随着工业化进程的不断加速,工业厂房的建设需求日益增加。
在工业厂房建设过程中,结构安装工程的施工方案设计是至关重要的环节。
本文旨在探讨单层工业厂房结构安装工程的施工方案设计,为相关工程实践提供指导和参考。
二、项目概况2.1 项目背景本项目位于XX市工业区,总建筑面积约XXX平方米,为单层工业厂房结构安装工程。
2.2 工程要求1.结构稳固,安全可靠;2.施工周期尽可能缩短;3.节约成本,提高效益。
三、施工方案设计3.1 技术方案选取根据项目具体情况,选择适宜的结构安装方案,包括梁柱连接方式、墙体结构设计等,确保结构稳固。
3.2 施工组织设计合理规划施工流程,确定施工队伍组织结构、各岗位职责,建立有效的施工管理体系,保证施工进度和质量。
3.3 安全管理措施制定详细的安全管理方案,加强现场作业人员安全意识培训,配备必要的安全设施,确保施工过程安全。
3.4 质量控制计划建立完善的质量控制体系,制定检验标准和流程,加强施工过程中的质量监控,确保工程质量达标。
四、施工实施4.1 施工准备组织相关人员进行施工前的准备工作,包括材料准备、施工设备调试等。
4.2 施工过程管理实施施工方案设计中确定的具体施工工艺,严格按照施工计划推进各项工作。
4.3 施工验收在工程完成后进行全面的验收,检查工程质量是否符合要求,合格后交付使用。
五、总结与展望本文围绕单层工业厂房结构安装工程的施工方案设计展开讨论,探讨了技术方案选取、施工组织设计、安全管理措施和质量控制计划等方面内容。
通过合理的施工方案设计和严格的施工实施,可有效提高工程质量,缩短施工周期,降低成本,为工业工程的发展提供有力的支持。
希望未来在工业工程领域的发展中能够不断提升技术水平,推动工业化进程。
以上是本文的全部内容,希望对相关工程实践提供一定的参考和帮助。

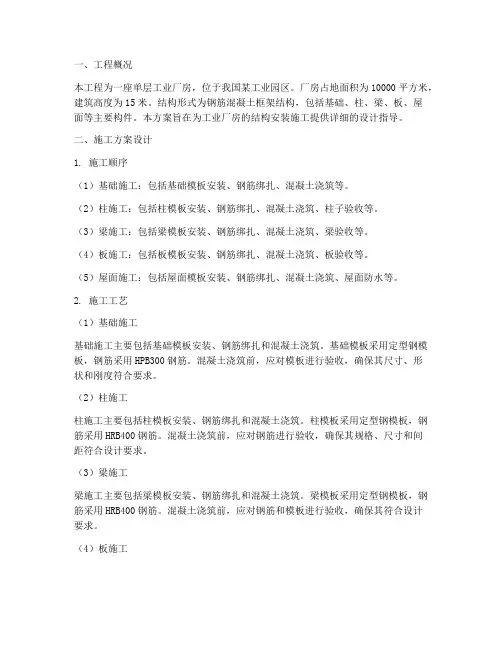

一、工程概况本工程为一座单层工业厂房,位于我国某工业园区。
厂房占地面积为10000平方米,建筑高度为15米。
结构形式为钢筋混凝土框架结构,包括基础、柱、梁、板、屋面等主要构件。
本方案旨在为工业厂房的结构安装施工提供详细的设计指导。
二、施工方案设计1. 施工顺序(1)基础施工:包括基础模板安装、钢筋绑扎、混凝土浇筑等。
(2)柱施工:包括柱模板安装、钢筋绑扎、混凝土浇筑、柱子验收等。
(3)梁施工:包括梁模板安装、钢筋绑扎、混凝土浇筑、梁验收等。
(4)板施工:包括板模板安装、钢筋绑扎、混凝土浇筑、板验收等。
(5)屋面施工:包括屋面模板安装、钢筋绑扎、混凝土浇筑、屋面防水等。
2. 施工工艺(1)基础施工基础施工主要包括基础模板安装、钢筋绑扎和混凝土浇筑。
基础模板采用定型钢模板,钢筋采用HPB300钢筋。
混凝土浇筑前,应对模板进行验收,确保其尺寸、形状和刚度符合要求。
(2)柱施工柱施工主要包括柱模板安装、钢筋绑扎和混凝土浇筑。
柱模板采用定型钢模板,钢筋采用HRB400钢筋。
混凝土浇筑前,应对钢筋进行验收,确保其规格、尺寸和间距符合设计要求。
(3)梁施工梁施工主要包括梁模板安装、钢筋绑扎和混凝土浇筑。
梁模板采用定型钢模板,钢筋采用HRB400钢筋。
混凝土浇筑前,应对钢筋和模板进行验收,确保其符合设计要求。
(4)板施工板施工主要包括板模板安装、钢筋绑扎和混凝土浇筑。
板模板采用定型钢模板,钢筋采用HPB300钢筋。
混凝土浇筑前,应对钢筋和模板进行验收,确保其符合设计要求。
(5)屋面施工屋面施工主要包括屋面模板安装、钢筋绑扎、混凝土浇筑和屋面防水。
屋面模板采用定型钢模板,钢筋采用HPB300钢筋。
混凝土浇筑前,应对钢筋和模板进行验收,确保其符合设计要求。
3. 施工质量控制(1)严格按照设计图纸进行施工,确保构件尺寸、形状和标高符合要求。
(2)加强施工过程中的质量控制,确保混凝土强度、钢筋保护层厚度、模板支撑系统稳定性等符合规范要求。

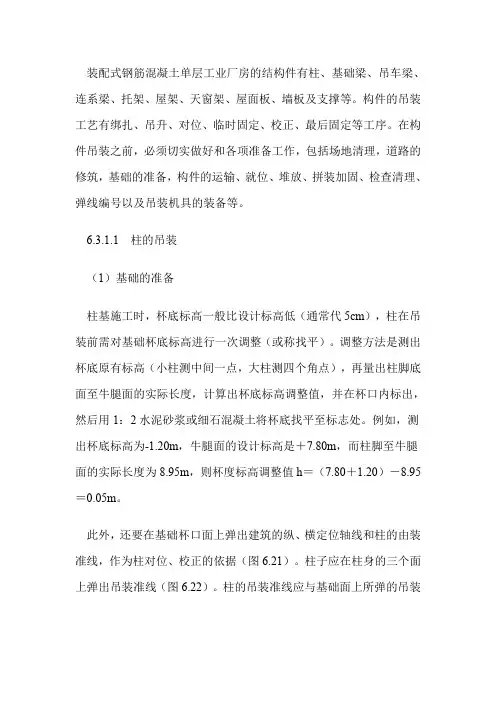

装配式钢筋混凝土单层工业厂房的结构件有柱、基础梁、吊车梁、连系梁、托架、屋架、天窗架、屋面板、墙板及支撑等。
构件的吊装工艺有绑扎、吊升、对位、临时固定、校正、最后固定等工序。
在构件吊装之前,必须切实做好和各项准备工作,包括场地清理,道路的修筑,基础的准备,构件的运输、就位、堆放、拼装加固、检查清理、弹线编号以及吊装机具的装备等。
6.3.1.1柱的吊装(1)基础的准备柱基施工时,杯底标高一般比设计标高低(通常代5cm),柱在吊装前需对基础杯底标高进行一次调整(或称找平)。
调整方法是测出杯底原有标高(小柱测中间一点,大柱测四个角点),再量出柱脚底面至牛腿面的实际长度,计算出杯底标高调整值,并在杯口内标出,然后用1:2水泥砂浆或细石混凝土将杯底找平至标志处。
例如,测出杯底标高为-1.20m,牛腿面的设计标高是+7.80m,而柱脚至牛腿面的实际长度为8.95m,则杯度标高调整值h=(7.80+1.20)-8.95=0.05m。
此外,还要在基础杯口面上弹出建筑的纵、横定位轴线和柱的由装准线,作为柱对位、校正的依据(图6.21)。
柱子应在柱身的三个面上弹出吊装准线(图6.22)。
柱的吊装准线应与基础面上所弹的吊装准线位置相适应。
对矩形截面柱可按几何中线弹吊装准线;对工字形截面柱,为便于观测及避免视差,则应靠柱边弹吊装准线。
图6.21基础的准线图6.22柱的准线1-基础顶面线;2-地坪标高线;3-柱子中心线;4-吊车梁对位线;5-柱顶中心线(2)柱的绑扎柱的绑扎方法、绑扎位置和绑扎点数,应根据柱的形状、长度、截面、配筋、起吊方法和起重机性能等因素确定。
由于柱起吊时吊离地面的瞬间由自重产生的弯矩最大,其最合理的绑扎点位置,应按柱子产生的正负弯矩绝对值相等的原则来确定。
一般中小型柱(自重13t 以下)大多数绑扎一点;重型柱或配筋少而细长的柱(如抗风柱),为防止起吊过程中柱的断裂,常需绑扎两点甚至三点。
对于有牛腿的柱,其绑扎点应选在牛腿以下200mm处;工字形断面和双肢柱,应选在矩形断面处,否则应在绑扎位置用方木加固翼缘,防止翼缘在起吊时损坏。
