001-市政施—17 高压旋喷桩施工记录
- 格式:xls
- 大小:36.00 KB
- 文档页数:1
高压旋喷桩技术交底记录表F.0.2技术交底记录施表F.0.2编号工程名称xxxx工程交底日期分项工程名称页数004咬合桩围护墙共4页,第1页施工单位交底摘要交底内容:一、施工准备XXX高压旋喷桩施工⑴旋喷桩根据设计图的位置布置,严格按基线测放桩位,桩位偏差不得大于50mm,桩径偏差不得大于4%,做好每根桩的施工记录,深度记录误差不应大于10mm,时间记录误差不应大于5s。
旋喷钻杆提升速度为10~15cm/min。
旋喷速度20rpm,水泥浆液的水灰比≤1:1,桩体要求28天无侧限抗压强度qu≥1.5MPa(淤泥质土层);qu≥3.0MPa(砂层)。
桩身垂直度偏差不超过0.5%。
桩位偏差不得大于50mm。
⑵施工前应按设计要求由试验室进行配合比试验,施工时按配合比配置混合料。
⑶桩应在设想开挖龄期28d采用钻芯法检测桩身完整性,钻芯数量不宜小于总桩数的1%,且不应少于6根,并应取样进行单轴抗压强度实验。
⑷高压泥浆泵,额定压力不小于50MPa,旋喷注浆时工作压力不小于35MPa,电机功率不得小于90kW。
⑸空压机,不小于12m3,工作压力为0.6MPa。
二、施工办法及工艺流程采用Φ600双重管法高压旋喷注浆工艺,其施工顺序为:定位→工程钻机成孔→旋喷管插入,原地旋转旋喷管→送浆,提升旋喷管,进行由下而上旋喷→冲洗、移机。
⑴定位桩位准确,施工之前,应根据设想图纸、周围情形和埋设标志位置等情形,复核高压旋喷桩的桩位,其误差不得大于50mm。
⑵工程钻机成孔采用工程钻机成孔,故成孔时应依据相应土层采用合金钻头或金刚石钻头,以便钻进设计深度。
⑶旋喷管插入表F.0.2技术交底记录施表F.0.2编号工程名称xxxx工程交底日期分项工程名称页数0042016年5月1日咬合桩围护墙共4页,第2页施工单位交底择要XXX高压旋喷桩施工成孔完成以后,必须拔出钻具,换上旋喷管并将其插入至设想深度,在旋喷管插入过程当中,边射水,边插入。
⾼压旋喷桩施⼯记录1、定孔位在定孔位时,⼀定严格按照设计放样定孔位,其误差不⼤于2cm,并⽤⽊桩固定。
在⾼喷灌浆轴线拐弯处应设固定桩,同时在施⼯轴线5~10m范围设控制桩。
2、造孔把钻机移⾄钻孔位置,对准孔位⽤⽔平尺掌握机台⽔平,⽴轴垂直、垫牢机架、钻机的垂直度满⾜精度要求,经技术⼈员验测合格后⽅可开钻。
如发现钻机倾斜,则停机找平后再开钻。
钻进过程中,遇到异常情况及时查明原因,采取相应措施,对地层变化、颗粒⼤⼩、硬度等要详细记录,钻孔结束后,由技术⼈员进⾏质量检查,合格后⽅可移位进⾏下⼀个孔的钻进。
3、下喷射管将喷射台车移⾄成孔处,先在地⾯进⾏浆、⽓试喷,检查各项⼯艺参数符合设计要求后将喷射管下⾄设计深度,经现场质检⼈员检查认可后⽅可进⾏⾼喷灌浆施⼯,喷射过程中如遇特殊情况,如浆压过⾼或喷嘴堵塞等,应将喷射管提出地⾯进⾏处理,处理好后再进⾏施⼯。
4、喷浆材料采⽤普通硅酸盐⽔泥搅制同,⽔泥应为新鲜⽆结块,通过0.08mm⽅孔筛的筛余量为≤5%,每批次进场⽔泥必须有⽣产⼚家产品合格证,并根据有关规定进⾏抽查检验。
制浆⽤⽔必须保证清洁⽆污染,符合拌制⽔⼯砼的要求。
⼀般采⽤1:1-1:1.5的⽔灰⽐,并掺⼊少量的外加剂。
5、制浆浆液配置:⾼压旋喷桩的浆液,采⽤抗腐蚀的矿渣⽔泥,⽔泥浆液配制严格按设计要求控制为⽔灰⽐1∶1,⽔泥浆⽐重⼀般采⽤1:1-1:1.5的⽔灰⽐。
搅拌灰浆时,先加⽔(制浆⽤⽔必须保证清洁⽆污染,符合拌制⽔⼯砼的要求。
,并掺⼊少量的外加剂。
),然后加⽔泥,每次灰浆搅拌时间不得少于2分钟,浆液⽤⾼速搅拌机搅制,拌制浆液必须连续均匀,⽔泥浆应在使⽤前⼀⼩时制备,浆液在灰浆拌和机中要不断搅拌,直到喷浆前。
喷浆时,⽔泥浆从灰浆拌和机倒⼊集料⽃时,过滤筛,把⽔泥硬块剔出。
⽔泥浆通过胶管送到旋转振动钻机的喷管内,最后射出。
注意:按设计配⽐进⾏浆液搅制,在制浆过程中应随时测量浆液⽐重,每孔⾼喷灌浆结束后要统计该孔的材料⽤量。

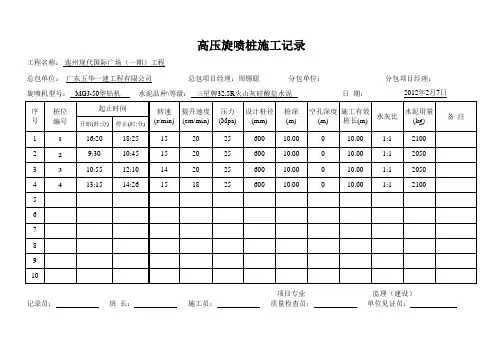

高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月7日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月8号项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月9日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月10日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月11日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月12日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月13日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月16日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月16日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月17日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月17日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月17日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月19日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月19日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月20日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月20日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月21日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月21日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月22日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月23日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月23日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月10日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年2月20日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月11日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月11日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月12日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月12日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:1高压旋喷桩施工记录工程名称:连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机水泥品种\等级:三星牌32.5R火山灰硅酸盐水泥日期:2012年3月13日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员:12012年3月13日项目专业监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员: 1高压旋喷桩施工记录工程名称: 连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机 水泥品种\等级: 三星牌32.5R 火山灰硅酸盐水泥 日 期:监理(建设)记录员: 班 长: 施工员: 质量检查员: 单位见证员: 1项目专业高压旋喷桩施工记录工程名称: 连州现代国际广场(一期)工程总包单位: 广东五华一建工程有限公司 总包项目经理:周锡聪 分包单位: 分包项目经理:旋喷机型号: MGJ-50型钻机 水泥品种\等级: 三星牌32.5R 火山灰硅酸盐水泥 日 期:2012年3月14日。
高压旋喷桩-技术交底记录京津高速公路工程技术交底记录制表机关:天津市市政工程局批准文号:质监字[2001]315号表号:通用管表004京津高速天津中段工程四标工程名称施工单位天津城建集团东堤头互通立交工程分部分项工程名称高压旋喷桩施工交底时间 06(03(08交底内容:(一)技术准备1。
引入现场的水准点,做好测量放线工作。
2.工程技术人员进场后,首先进行场地抄平并填写《工程定位复测记录》及标高记录,每10`20米测一个高程点。
各点高差小于20cm者,场地高程取平均值即可,否则标高应分区控制.3。
根据轴线及桩位图,误差?50mm,钉入20mm钢筋或木钉并洒白灰示意。
施放完毕后,由监理单位复核鉴定,并填写《工程定位测量、复核记录》。
4.进场水泥必须具备“三证”,即:?生产许可证?天津市建筑工程材料准用证?水泥出厂检验报告单.水泥实施“双控”,运至现场后要按有关规定进行抽样复检,双控合格后方可使用。
5。
技术人员按设计要求及现场施工条件向各机组进行施工技术、作业流程工序、质量标准和安全生产交底并做好记录。
填写《安全交底记录》《施工技术交底记录》。
6.旋喷桩施工前应进行加固土的室内试验,根据被加固土的性质及单桩承载力要求,确定水灰比,水灰比一般为1:1。
7。
施工前,应打不少于3根的试桩以确定施工工艺、旋喷参数、浆液配比、钻进和提升速度等,保证单桩承载力要求,并上报监理工程师。
根据试验桩确定和调整好的技术参数编制质量控制措施及施工工艺,包括打桩顺序,提交监理认可.根据试桩得到的最佳灰浆稠度、控制喷浆、搅拌提升速度及重复搅拌时的下沉和提升速度等技术参数,制定出保证质量的措施,并上报监理。
(二)高压旋喷桩施工本段工程地质条件差,根据设计要求对此建设范围内地基进行高压旋喷注浆加固处理,旋喷桩采用单管旋喷方法.桩径为600mm ,桩间距为1.6m和2m。
旋喷桩施工采用32。
5#抗硫酸盐水泥,水灰比采用1:1。
水泥每延米用量180~220kg。
高压旋喷桩施工记录
工程名称:武汉轨道交通四号线二期六标土建工程
3
施工单位现场负责人: 监理单位现场负责人:
高压旋喷桩施工记录
工程名称:武汉轨道交通四号线二期六标土建工程
3
施工单位现场负责人: 监理单位现场负责人:
高压旋喷桩施工记录
工程名称:武汉轨道交通四号线二期六标土建工程
3
施工单位现场负责人: 监理单位现场负责人:
高压旋喷桩施工记录工程名称:武汉轨道交通四号线二期六标土建工程
3
施工单位现场负责人: 监理单位现场负责人:
高压旋喷桩施工记录工程名称:武汉轨道交通四号线二期六标土建工程
3
施工单位现场负责人: 监理单位现场负责人:。
