配管配线操作方案1、配管的一般要求(1)敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理。
(2)暗配管宜沿最近的路线敷设并应减少弯曲,埋入墙或混凝土内的管子离表面的净距不得小于15mm。
(3)进入落地式配电箱的管路排列应整齐,管口高出基础面不应小于50mm。
(4)埋于地下的管路不宜穿过设备基础。
穿过建筑物时,应加保护管保护。
(5)明配钢管不允许焊接,只可用管箍丝接。
在防火区域属防爆等级配管、管箍、接线盒的连接处必须焊接地过桥。
(6)钢管(镀锌钢管除外)内、外均应刷防腐漆,但埋于混凝土的管路外壁不刷,埋入土层内的钢管应刷两道沥青。
(7)穿电线的管子不允许焊接。
如需要焊接(用于暗配)可采用套管连接,套管长度为连接管外径的1。
5~3倍,连接管的对口应在套管的中心,焊接牢固、严密。
(8)钢管与设备的连接,应将钢管敷设到设备内部。
如不能直接进入时,应采取如下措施:1)在干燥房屋内,可从管口起加保护软管引入设备内;2)在潮湿处,可在管口处增设防水弯头,由防水弯头引出的导线应套绝缘保护软管,弯成防水弧度后引入设备。
3)金属软管引入设备时,软管与钢管或设备应用软管接头连接,不得利用金属软管作为接地导线。
2、管子的选择(1)电线管:管壁较薄,适用于干燥场所的明、暗配。
(2)焊接钢管:管壁较厚,适用于潮湿、有机械外力、有轻微腐蚀气体场所的明、暗配。
(3)硬塑料管:耐腐蚀性较好,易变形老化,机械强度次于钢管,适用腐蚀性较大的场所的明、暗配。
(4)半硬塑料管:刚柔结合、易于施工,劳动强度较低,质轻,运输较为方便,已被广泛应用于民用建筑暗配管。
3、管子的加工(1)管子在使用前应去毛刺、除锈、刷防腐漆。
(2)管子的切割有钢锯切割、切管机切割、砂轮机切割。
砂轮机切割是目前先进、有效的方法,切割速度快、功效高、质量好。
切割后应打磨管口,使之光滑。
禁止使用气焊切割。
(3)管子套丝扣的方法与管工套丝相同。
(4)管子煨弯,其方法有冷煨弯和热煨弯两种。
电路配管、配线工程施工流程一、项目准备在开始电路配管、配线工程施工之前,需要进行一系列的准备工作。
首先,施工队需要收集和整理相关施工图纸和设计文件,以便理解工程的具体要求。
其次,需要准备相应的施工材料和设备,如电缆、线管、插座等。
同时,还需要对施工现场进行清理和准备,确保施工的顺利进行。
二、布线规划在进行电路配线之前,需要进行布线规划。
根据设计文件和施工图纸,施工队需要确定电线、电缆的走向和布置方式。
同时,还需要考虑到电线的安全距离和防护要求,确保电路的可靠性和安全性。
布线规划完成后,施工队可以开始进行实际的配线工作。
三、配管安装配管是电路配线的基础,它可以保护电线不受外力损害,并方便后期的维护和检修。
根据布线规划,施工队需要安装线管或走线槽,将电线安全地隐藏在墙壁、地板或天花板中。
在安装过程中,需要注意线管或走线槽的密封性和固定性,以确保电线的稳定和安全。
四、电线引入在配管安装完成后,施工队需要将电线引入到对应的管道中。
这一步需要注意电线的引入方式和位置,避免电线弯曲或受到不必要的压力。
同时,还需要对电线进行标识和分类,以便后期维护和检修。
五、配线连接配线连接是电路配线工程的核心环节。
施工队需要根据设计文件和施工图纸,将电线连接到对应的插座、开关或其他设备上。
在进行连接之前,需要仔细检查电线的绝缘和导线的接触性能,确保连接的可靠性和安全性。
同时,还需要进行必要的测试和验收,以确保电路的正常运行。
六、维护和检修电路配管、配线工程施工完成后,施工队还需要进行维护和检修工作。
定期检查电线的连接情况和绝缘性能,及时发现和解决潜在的问题。
同时,还需要保持电路的清洁和整洁,避免灰尘和杂物对电路的影响。
总结起来,电路配管、配线工程施工流程包括项目准备、布线规划、配管安装、电线引入、配线连接以及维护和检修等环节。
在每个环节中,施工队都需要严格按照要求进行操作,确保电路的可靠性和安全性。
电路配管、配线工程的施工流程需要经验丰富的施工队进行操作,并且需要严格遵守相关的施工标准和规范。
电气配管、配线、桥架在进行电气配管、配线、桥架施工前,需要做好材料和机具的准备工作。
所选用的管材、器材应符合国家现行技术标准的规定,并应有产品合格证。
管材及器材的规格型号应符合本标准及设计要求,各种规格的配件也应相互匹配。
黑色金属件应镀锌,紧固件也应镀锌。
所需材料包括电线钢管、弯管、可挠金属管,配电箱、接线箱、灯头盒、插座盒、直管接头、爪型螺纹管接头、管卡、圆钢、角钢、扁钢、支架,吊杆,镀锌螺栓、螺母、垫圈、膨胀螺栓、镀锌木螺丝、自攻螺钉、铁钉、射钉及子弹、防腐漆、调和漆、沥青油、机油、水泥、砂子、铅丝、地线卡子等。
在进行电气配管、配线、桥架施工时,需要准备相应的机具。
扣压器、手扳弯管器、液压开孔器、砂轮锯、无齿锯、台钻、手电钻、电锤、电焊机、气焊工具、射钉枪等都是常用的机具。
此外,还需要专用搬子、活搬子、钢锯、切割刀、铣子、扁锉、半圆锉、圆锉、木锉、平锉、手锤、錾子、钻头、管钳子等。
同时,也需要水平尺、角尺、卷尺、尺杆、红铅笔、铁画笔、点冲子、线坠、小线、灰铲、灰桶、水桶、绝缘手套、工具袋、工具箱、高凳等。
在电气配管施工中,暗管敷设是必不可少的环节。
各层水平线、墙厚度线和设备基础线需要事先弹好,以配合其他施工。
预制混凝土楼板上配管,在楼板吊装就位并调整好后、地面做好以前,弹好水平线。
现浇混凝土楼板配管,在底层钢筋绑扎完后,上层钢筋未绑扎前进行;墙板配管在钢筋绑扎后进行。
随墙(砌体)配合土建施工立管。
吊顶内管路敷设也是电气配管施工的常见内容。
在进行预埋件、预留孔洞工作时,需要配合建筑结构进行。
单独支撑、吊挂的管路,在吊顶龙骨安装进行施工;敷设在吊顶主龙骨上的管路,需要配合龙骨安装进行施工。
在内部装修施工时,需要配合土建做好吊顶灯位及电气器具位置样图,并在顶板或地面弹出实际位置。
在进行暗管敷设时,需要注意箱、盒测位。
根据施工图纸确定箱、盒轴线位置,以土建弹出的水平线为基准,挂线拉平,线坠找正,标出箱、盒实际位置。
第一部分:电气配管配线基础知识1、电线管:分为套接扣压式薄壁镀锌铁管(KBG)和套接紧定式镀锌铁管(JDG),以及MT电线管(黑铁电线管),黑铁管内外壁需要刷油,若埋在混凝土中则外壁不用刷油。
2、钢管:分为SC焊接钢管和RC水煤气管,他们有镀锌和非镀锌(黑铁)之分,根据05D1第133页图表可知:SC焊接钢管是一种薄壁钢管,而RC是国标管。
3、可绕金属套管:即可挠金属电线保护套管(本定额是指普利卡金属套管(PULLKA):具有可挠性可自由弯曲的金属套管,可挠金属电线保护套管外层为镀锌钢带中间层为冷轧钢带里层为耐水电工纸;包塑可挠金属电线保护套管:可挠金属电线保护套管表面包覆一层塑料。
主要用于混凝土内埋设及低压室外电气配线方面。
其规格代号是以管内径为标准的,如10#内径为9.2mm,24#内径为23.8mm,50#内径为49.1mm。
4、塑料电线管:有UPVC阻燃电线管、硬塑料管、阻燃硬塑管、半透明塑料管等。
5、金属软管:电气工程中所使用的金属软管是指用镀锌低碳钢带制成的无填料的金,适用于无双保护层绝缘属软管,结构上又有单扣与双扣之分,俗称“金属蛇皮管”导线,在易燃或易撞击部位加以保护(如常见的P3 型镀锌软管)。
金属软管一般与用电设备及电动机接线盒与线缆保护钢管末端口的连接处,用来保护导线或电缆不受机械损伤;也常用于明配管过伸缩(沉降)缝时的连接保护管。
不锈钢金属软管;材质:304不锈钢/301不锈钢;结构:单扣型、双扣型;用途:用作自动化仪表信号的电线保护金属软管;用于保护精密光学尺、保护传感线路的不锈钢软管;具有良好的柔软性、耐蚀性、耐高温、耐磨损、抗拉性、防水性;并且提供一定的屏蔽作用的金属软管。
不锈钢仪表线路保护软管能保护电缆或管道避免受到电火花、热金属屑和化学污染的损害。
独特的制造技术确保产品的稳定性和柔顺性。
特殊预制材料的使用可屏蔽电磁波。
产品有两种基本类型:简单的啮合结构;双层扣接结构的不锈钢仪表线路保护软管。
配管配线工程施工技术完整(完整版资料,可直接使用可编辑,推荐下载)配管配线工程施工技术配管配线常用的管子有水煤气钢管(焊接钢管,分镀锌和不镀锌钢管,其管径以内径计算)、电线管(管壁较薄,管径以外径计算)、硬塑料管、半硬塑料管、塑料波纹管、软塑料管和软金属管(俗称蛇皮管)等。
1 配管的一般要求(1)金属管路必须可靠接地或接零,镀锌钢管不得熔焊跨接接地线,应用专用接地卡且连线为截面积不小于4 mm²的铜芯软导线。
非镀锌管螺纹连接处应焊接跨接线.在TN—s、TN—C-S系统中,当金属电线保护管、金属盒箱、塑料电线保护管、塑料盒箱混合使用时,金属电线保护管和金属盒箱必须与保护线有可靠的电气连接。
钢管的接地连接应符合下列要求:黑色钢管螺纹连接时,连接处的两端应焊接跨接接地线或采用专用接地线卡跨接.镀锌钢管或可挠金属电线保护光的跨接地线宜采用专用接地线卡跨接,不采用熔焊连接.(2)敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应做密封处理;潮湿场所和直埋于地下的电线保护管,应采用厚壁钢管或防液型可挠金属电线保护管.干燥场所的电线保护管宜采用薄壁钢管或可挠金属电线保护管,钢管不应有折扁和裂缝,管内应无铁屑和毛刺,切断口应平整,管口应光滑。
(3)埋于地下的管路不宜穿过设备基础,穿过建筑物时,应加保护管保护.暗配管宜沿最近的线路敷设并应减少弯曲,埋入墙或混凝土内的管子离表面的净距不得小于15mm,且用强度等级不小于M10的水泥砂浆抹面保护、保护层厚度应大于15mm。
进入落地式配电箱的管路排列应整齐,管口高出基础面不应小于50mm.(4)钢管(镀锌钢管除外)的内壁、外壁均应做防腐处理。
当埋设于混凝土时,可不做外壁防腐处理;直埋于土层内的钢管外壁应涂两道沥青漆;采用镀锌钢管时,锌层剥落处应涂防腐漆。
设计如有特殊要求,则应按设计要求进行防腐处理。
(5)管路敷设时,在安装电器或元件的部位应设置接线盒,接线盒的敷设方式与管路相同,即管路暗设,则盒应暗设;管路明设,盒也明设。

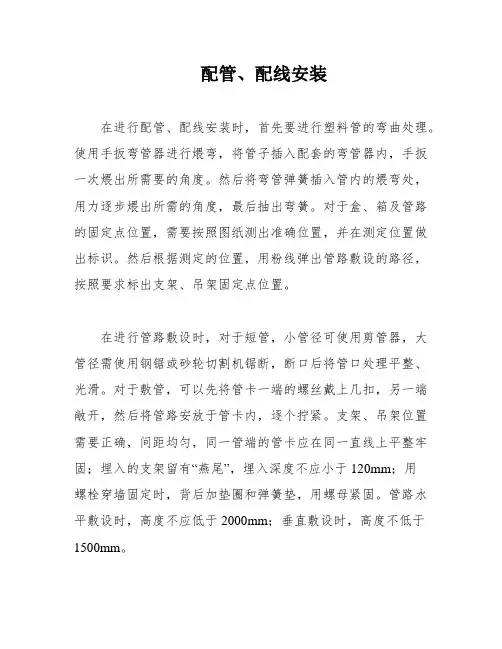

配管、配线安装在进行配管、配线安装时,首先要进行塑料管的弯曲处理。
使用手扳弯管器进行煨弯,将管子插入配套的弯管器内,手扳一次煨出所需要的角度。
然后将弯管弹簧插入管内的煨弯处,用力逐步煨出所需的角度,最后抽出弯簧。
对于盒、箱及管路的固定点位置,需要按照图纸测出准确位置,并在测定位置做出标识。
然后根据测定的位置,用粉线弹出管路敷设的路径,按照要求标出支架、吊架固定点位置。
在进行管路敷设时,对于短管,小管径可使用剪管器,大管径需使用钢锯或砂轮切割机锯断,断口后将管口处理平整、光滑。
对于敷管,可以先将管卡一端的螺丝戴上几扣,另一端敞开,然后将管路安放于管卡内,逐个拧紧。
支架、吊架位置需要正确,间距均匀,同一管端的管卡应在同一直线上平整牢固;埋入的支架留有“燕尾”,埋入深度不应小于120mm;用螺栓穿墙固定时,背后加垫圈和弹簧垫,用螺母紧固。
管路水平敷设时,高度不应低于2000mm;垂直敷设时,高度不低于1500mm。
对于管路较长的情况,需要加装接线盒。
管路无弯时,每隔30m;管路有一个90°弯时每隔20m;管路有二个弯时,每隔15m;管路有三个弯时,每隔8m。
如果按照路径上受具体情况限制无法加装接线盒时,管径应加大一级。
支架、吊架及敷设在墙上的管卡固定点及盒、箱边缘的距离为150~300mm,管路中间距离见下表。
在进行塑料管暗敷时,需要配合土建砌体施工或土建结构混凝土施工进行。
根据图纸要求和土建专业放出的轴线和水平线,安装管路和盒、箱。
对于大模板、滑模板施工混凝土墙,在绑扎钢筋过程中,根据设计图要求预埋盒套及管路,该过程应及时向有关方办理隐检手续。
管路保护层小于15mm时,需要将管槽深度削到管外径深度的1.5倍,并使用水泥砂浆保护和抹平灰层,以避免外露现象。
对于稳埋盒箱,需要注意其是否歪斜、破口、位置尺寸是否超出允许偏差值等问题。
在固定稳埋盒箱时,应先使用线坠找正,然后进行吊线、尺量平直度、拉线、尺量直径等检查,以确保位置正确并固定稳埋。

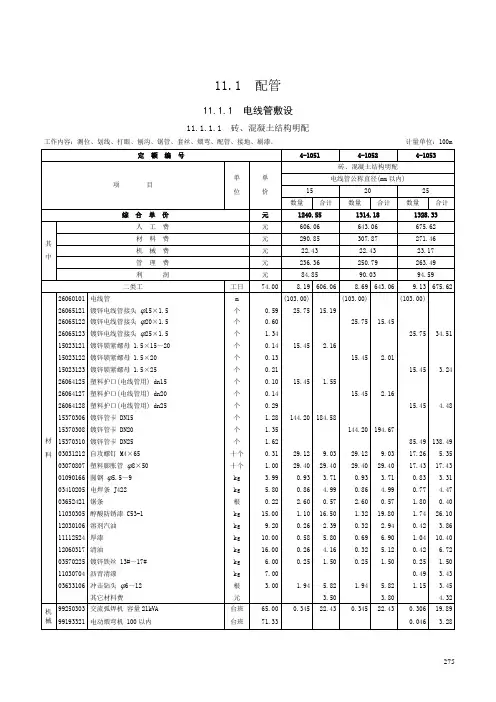

11.1 配管11.1.1 电线管敷设11.1.1.1 砖、混凝土结构明配工作内容:测位、划线、打眼、刨沟、锯管、套丝、煨弯、配管、接地、刷漆。
计量单位:100m275工作内容:同前。
计量单位:100m27611.1.1.2 砖、混凝土结构暗配工作内容:测位、划线、打眼、切割墙体、刨沟、锯管、套丝、煨弯、配管、接地、刷漆、抹砂浆保护层。
计量单位:100m277工作内容:同前。
计量单位:100m27811.1.1.3 钢结构支架配管工作内容:测位、划线、打眼、上卡子、安装支架、锯管、套丝、煨弯、配管、接地、刷漆。
计量单位:100m279工作内容:同前。
计量单位:100m28011.1.1.4 钢索配管工作内容:同前。
计量单位:100m28111.1.2 紧定式镀锌电线管(JDG管)敷设11.1.2.1 砖、混凝土结构明配工作内容:测位、划线、打眼、埋螺栓、锯管、煨弯、配管、固定、安装管件等。
计量单位:100m282工作内容:同前。
计量单位:100m28311.1.2.2 砖、混凝土结构暗配工作内容:测位、划线、打眼、切割墙体、刨沟、锯管、煨弯、配管、固定、安装管件、抹砂浆保护层。
计量单位:100m284工作内容:同前。
计量单位:100m28511.1.2.3 钢结构支架配管工作内容:测位、划线、打眼、上卡子、安装支架、锯管、煨弯、配管、安装管件等。
计量单位:100m286工作内容:同前。
计量单位:100m28711.1.2.4 钢索配管工作内容:测位、划线、上卡子、锯管、煨弯、配管、安装管件等。
计量单位:100m28811.1.2.5 吊顶内配管工作内容:测位、划线、打眼、锯管、煨管、配管、安装管件等。
计量单位:100m289工作内容:同前。
计量单位:100m29011.1.3 扣压式镀锌电线管(KBG管)敷设11.1.3.1 砖、混凝土结构明配工作内容:测位、划线、打眼、埋螺栓、锯管、煨弯、配管、固定、安装固件等。
电路配管、配线工程施工流程一、引言电路配管、配线工程是建筑物电气系统中的重要环节,负责将电源线路引入各个用电设备,并确保安全可靠地供电。
本文将从施工流程的角度,详细介绍电路配管、配线工程的实施过程。
二、前期准备1. 工程勘察:施工前需要进行工程勘察,包括测量建筑物内部的空间尺寸、确定电源引入位置等。
2. 材料采购:根据勘察结果,制定材料清单,并进行采购。
常见的材料包括电线、电缆、电线槽、接线端子等。
三、施工准备1. 施工图纸制作:根据勘察结果和设计要求,制作电路配管、配线的施工图纸,明确每个电器设备的位置和电源引入路径。
2. 施工人员培训:组织施工人员进行相关培训,确保其掌握电路配管、配线的基本知识和安全操作规范。
四、电路配管施工1. 穿线槽安装:根据施工图纸,安装电线槽,将电线槽固定在墙面或天花板上,并注意与其他管道的交叉与分离。
2. 穿线槽连接:根据电路布置,将电线穿过电线槽,并注意保持线路的整齐、有序。
3. 弯头安装:根据需要,安装电线槽的弯头,使线路能够顺利转弯。
4. 线槽固定:使用固定件将电线槽固定在墙面或天花板上,确保线槽的牢固和稳定。
五、配线施工1. 电线剥皮:根据需要,将电线的绝缘层剥去一段距离,以便连接电器设备或接线端子。
2. 线端处理:根据电路要求,将电线连接到相应的电器设备或接线端子上,确保连接牢固。
3. 接线端子安装:根据需要,安装接线端子,将电线连接到端子上,以便后期维护和检修。
4. 接线端子固定:使用固定件将接线端子固定在墙面或电线槽上,确保端子的稳定和可靠。
六、施工验收1. 电路测试:施工完成后,进行电路测试,包括电压测试、电流测试等,确保电路的正常工作。
2. 整理清理:清理施工现场,将多余的材料和工具进行整理和清理。
3. 安全检查:对施工过程中可能存在的安全隐患进行检查,确保施工质量和工人的安全。
七、总结电路配管、配线工程施工流程包括前期准备、施工准备、电路配管施工、配线施工和施工验收等环节。
配管及配线安装方法(1)配管:(根据消防要求配置镀锌管)①敷设在多尘或潮湿场所的电线保护管、管口及其各连接处均应密封。
②当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲,埋入建筑物、构筑物内的电线保护管,与建筑物、构筑物表面的距离不应小于15mm。
③进入落地式配电箱的电线保护管,排列应整齐,管口宜高出配电箱基础面50~80mm。
④电线保护管不宜穿过设备或建筑物、构筑物的基础;当必须穿过时,应采取保护措施。
⑤电线保护管的弯曲处,不应有折皱、凹陷和裂缝,且弯扁程度不应大于管外径的10%。
⑥电线保护管的弯曲半径应符合下列规定:a.当线路明配时,弯曲半径不宜小于管外径的6倍;当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径的4倍。
b.当线路暗配时,弯曲半径不应小于管外径的6倍;当埋设于地下或混凝土内时,其弯曲半径不应小于管外径的10倍。
⑦当电线保护管遇下情况之一时,中间应增设接线盒或拉线盒,且接线盒或拉线盒的位置应便于穿线:a.管长度每超过30m,无弯曲。
b.管长度每超过20m,有一个弯曲。
c.管长度每超过15m,有二个弯曲。
d.管长度每超过8m,有三个弯曲。
⑧垂直敷设的电线保护管遇下列情况之一时,应增设固定导线用的拉线盒:a.管内导线截面为50mm2及以下,长度每超过30m。
b.管内导线截面为70~95 mm2,长度每超过20m。
c.管内导线截面为120~240 mm2,长度每超过18m。
⑨水平或垂直敷设的明配电线保护管,其水平或垂直安装的允许偏差为1.5‰,全长偏差不应大于管内径的1/2。
(2)配线:①配线所采用的导线型号、规格应符合设计规定。
②导线的连接应符合下列要求:a.当设计无特殊规定时,导线的芯线应采用焊接、压板压接或套管连接。
b.导线与设备、器具的连接应符合下列要求:1)截面为10 mm2及以下的单股铜芯线和单股铝芯线可直接与设备、器具的端子连接;2)截面为2.5 mm2及以下的多股铜芯线的线芯应先拧紧搪锡或压接端子后再与设备、器具的端子连接;3)多股铝芯线和截面大于2.5 mm2的多股铜芯线的终端,除设备自带插接式端子外,应焊接或压接端子后再与设备、器具的端子连接。
配管、配线工程量计算规则1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。
3、管内穿线的工程量,应区别线路性质、导线材质、导线截面,以单线“延长米”为计量单位计算。
线路分支接头线的长度已综合考虑在项目基价中,不得另行计算。
照明线路中的导线截面大于或等于6mm2以上时,应执行动力线路穿线相应项目。
4、线夹配线工程量,应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(木、砖、混凝土结构)以及导线规格,以线路“延长米”为计量单位计算。
5、绝缘子配线工程量,应区别绝缘子形式(针式、鼓形、蝶式)、绝缘子配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱,木结构、顶棚内及砖、混凝土结构,沿钢支架及钢索)、导线截面积,以线路“延长米”为计量单位计算。
绝缘子暗配,引下线按线路支持点至天棚下缘距离的长度计算。
6、槽板配线工程量,应区别槽板配线位置(木结构、砖、混凝土结构)、导线截面、线式(二线、三线),以线路“延长米”为计量单位计算。
7、塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖、混凝土结构、沿钢索),以单根线路“延长米”为计量单位计算。
8、线槽配线工程量,应区别导线截面,以单根线路“延长米”为计量单位计算。
9、钢索架设工程量,应区别圆钢、钢索直径( 6、 9),按图示墙(柱)内缘距离,以“延长米”为计量单位计算,不扣除拉紧装置所占长度。
10、母线拉紧装置及钢索拉紧装置制作安装工程量,应区别母线截面、花篮螺栓直径(12、16、18)以“套”为计量单位计算。
11、车间带形母线安装工程量,应区别母线材质(铝、铜)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱)以“延长米”为计量单位计算。
电路配管、配线工程施工流程一、引言电路配管和配线工程是建筑和装修过程中不可或缺的一部分。
它们是确保电力供应安全可靠的关键步骤。
本文将从施工流程的角度,为读者详细介绍电路配管和配线工程的具体步骤和注意事项。
二、前期准备1.设计方案:在施工前,必须根据建筑物的具体情况,制定电路配管和配线的设计方案。
该方案应包括布线图、配管图和材料清单等内容。
2.材料准备:根据设计方案,准备所需的电线、电缆、配线盒、配线管等材料,并确保其质量合格、数量充足。
三、施工步骤1.布线:根据设计方案,在墙壁和天花板上进行布线。
首先,找到合适的位置,打孔预留线管的位置。
然后,将电线从线管中穿过,并固定在墙壁上。
注意,电线应保持一定的弯曲半径,避免过度弯折导致电线损坏。
2.配管:将预留的线管固定在墙壁上,确保线管的位置准确。
然后,将电线从线管中穿过,注意保持电线的整齐和紧凑。
在穿过弯曲处时,可使用弯头和接头来保护电线,并确保电线顺利通过。
3.连接:将电线连接到配线盒中。
根据设计方案,将电线的端子剥去一定长度,然后将电线插入配线盒中的接线端子。
使用绝缘帽或绝缘胶带,确保接线牢固和绝缘良好。
在连接过程中,应注意连接的正确性和稳定性。
4.安装开关插座:根据设计方案,在合适的位置安装开关和插座。
首先,打孔穿线,然后将开关和插座安装在墙壁上。
在安装过程中,应注意和遵循安全操作规程,确保设备安装牢固、接线正确。
5.测试与调试:在完成配线工作后,进行电路的测试与调试。
使用万用表等测试仪器,检查电路的接线是否正确,各个开关和插座是否正常工作。
如有问题,及时排查并解决。
四、安全注意事项1.施工过程中,必须严格遵守安全操作规程,佩戴好个人防护装备,确保施工人员的安全。
2.电路施工必须由具有资质的电工进行,确保施工质量和安全性。
3.在进行电路测试与调试时,应断开电源,避免触电危险。
4.施工完成后,应对电路进行全面检查,确保没有漏电、短路等安全隐患。
五、总结电路配管和配线工程是建筑和装修过程中必不可少的一环。
电路配管、配线工程施工流程
电路配管、配线工程施工流程一般包括以下几个步骤:
1. 施工准备:确定工程施工范围、施工时间和施工队伍,制定施工计划,并进行相关材料的采购和现场准备工作。
2. 配管施工:根据设计图纸要求,进行电路配管的施工。
主要包括管道的敷设、固定和连接等工作。
施工过程中需要注意管道的走向、高度和间距等要求,确保电线能够顺利通过。
3. 配线施工:根据设计图纸要求,进行电路配线的施工。
主要包括电线的敷设、接线和连接等工作。
施工过程中需要注意电线的规格、线路的连接方式和绝缘处理等要求,确保电路能够正常运行。
4. 安装电器设备:根据设计要求,进行电器设备的安装工作。
主要包括开关、插座、灯具等设备的安装和调试等工作。
施工过程中需要注意设备的安装位置和高度等要求,确保设备能够正常使用。
5. 接地和绝缘测试:进行接地和绝缘测试,确保电路的接地和绝缘性能符合要求。
主要包括接地电阻测试和绝缘电阻测试等工作。
6. 施工验收:完成施工后,进行施工验收工作。
主要包括对电路的功能性测试、安全性检查和质量评估等工作。
确保电路能够正常运行,符合相关规范和标准要求。
以上是电路配管、配线工程施工的一般流程,具体的施工流程可能
会因工程规模和要求的不同而有所调整。
在施工过程中,需要严格按照相关规范和标准进行施工,确保施工质量和安全性。
