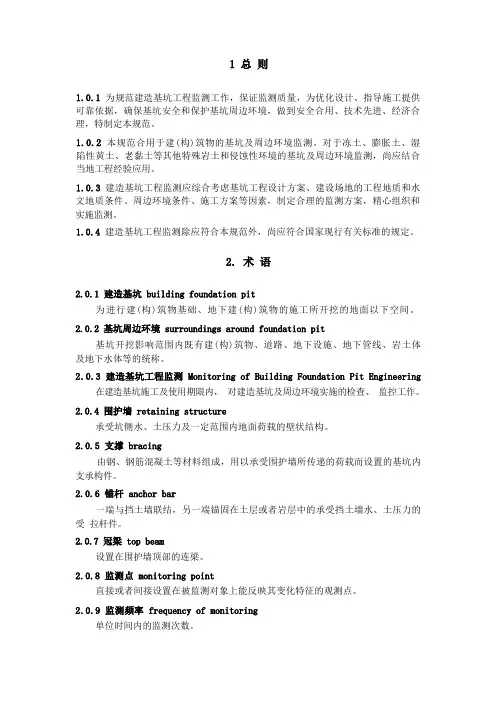

为规范建造基坑工程监测工作,保证监测质量,为优化设计、指导施工提供可靠依据,确保基坑安全和保护基坑周边环境,做到安全合用、技术先进、经济合理,特制定本规范。
本规范合用于建(构)筑物的基坑及周边环境监测。
对于冻土、膨胀土、湿陷性黄土、老黏土等其他特殊岩土和侵蚀性环境的基坑及周边环境监测,尚应结合当地工程经验应用。
建造基坑工程监测应综合考虑基坑工程设计方案、建设场地的工程地质和水文地质条件、周边环境条件、施工方案等因素,制定合理的监测方案,精心组织和实施监测。
建造基坑工程监测除应符合本规范外,尚应符合国家现行有关标准的规定。
为进行建(构)筑物基础、地下建(构)筑物的施工所开挖的地面以下空间。
基坑开挖影响范围内既有建(构)筑物、道路、地下设施、地下管线、岩土体及地下水体等的统称。
在建造基坑施工及使用期限内,对建造基坑及周边环境实施的检查、监控工作。
承受坑侧水、土压力及一定范围内地面荷载的壁状结构。
由钢、钢筋混凝土等材料组成,用以承受围护墙所传递的荷载而设置的基坑内支承构件。
一端与挡土墙联结,另一端锚固在土层或者岩层中的承受挡土墙水、土压力的受拉杆件。
设置在围护墙顶部的连梁。
直接或者间接设置在被监测对象上能反映其变化特征的观测点。
单位时间内的监测次数。
为确保基坑工程安全,对监测对象变化所设定的监控值。
用以判断监测对象变化是否超出允许的范围、施工是否浮现异常。
开挖深度超过 5m、或者开挖深度未超过 5m 但现场地质情况和周围环境较复杂的基坑工程均应实施基坑工程监测。
建造基坑工程设计阶段应由设计方根据工程现场及基坑设计的具体情况,提出基坑工程监测的技术要求,主要包括监测项目、测点位置、监测频率和监测报警值等。
基坑工程施工前,应由建设方委托具备相应资质的第三方对基坑工程实施现场监测。
监测单位应编制监测方案。
监测方案应经建设、设计、监理等单位认可,必要时还需与市政道路、地下管线、人防等有关部门商议一致后方可实施。

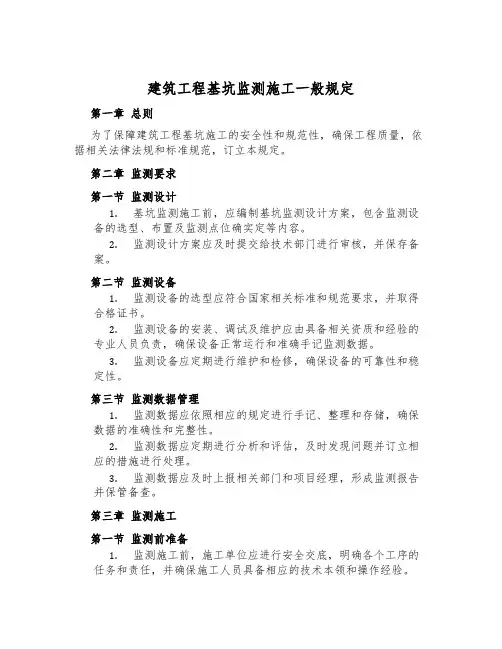

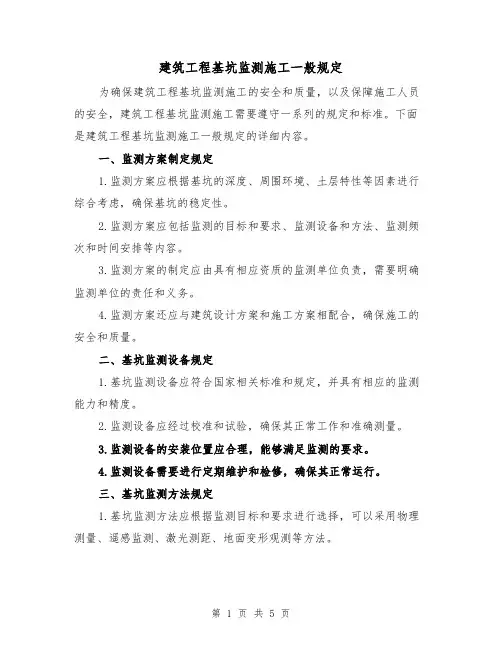

建筑工程基坑监测施工一般规定第一章总则为了保障建筑工程基坑施工的安全性和规范性,确保工程质量,依据相关法律法规和标准规范,订立本规定。
第二章监测要求第一节监测设计1.基坑监测施工前,应编制基坑监测设计方案,包含监测设备的选型、布置及监测点位确实定等内容。
2.监测设计方案应及时提交给技术部门进行审核,并保存备案。
第二节监测设备1.监测设备的选型应符合国家相关标准和规范要求,并取得合格证书。
2.监测设备的安装、调试及维护应由具备相关资质和经验的专业人员负责,确保设备正常运行和准确手记监测数据。
3.监测设备应定期进行维护和检修,确保设备的可靠性和稳定性。
第三节监测数据管理1.监测数据应依照相应的规定进行手记、整理和存储,确保数据的准确性和完整性。
2.监测数据应定期进行分析和评估,及时发现问题并订立相应的措施进行处理。
3.监测数据应及时上报相关部门和项目经理,形成监测报告并保管备查。
第三章监测施工第一节监测前准备1.监测施工前,施工单位应进行安全交底,明确各个工序的任务和责任,并确保施工人员具备相应的技术本领和操作经验。
2.监测施工前,应对基坑周边的环境进行全面调查,了解地质情况,订立相应的施工方案。
第二节监测操作1.监测施工中,应依照监测设计方案的要求,严格依照操作规程进行监测。
2.监测操作过程中,应及时记录监测数据,并进行数据校验,确保数据的准确性和可靠性。
第三节监测报告1.监测施工结束后,应编制监测报告,包含监测期间的数据汇总及分析、发现的问题及处理情况等内容。
2.监测报告应及时提交给相关部门和项目经理,形成施工档案。
第四章质量掌控第一节施工组织1.监测施工过程中,应依照相关法律法规和标准规范要求,订立施工组织设计,明确各个工序的施工内容、工期及责任人。
2.施工组织设计应通过技术部门的审核,并保存备案。
第二节监督检查1.监测施工过程中,应由专业的监督检测人员进行现场监督和检查,确保施工的安全性和规范性。
基坑监测操作规定1、总则1.1 为了统一基坑监测技术规格、监测方法、监测参数,以确保基坑监测资料的成果质量,特制订本规定。
1.2 本规定适用于各种基坑的监测工作,亦可作为此类基坑监测技术操作方案制定、现场监测质量监督及成果检查验收的依据。
1.3 基坑监测工作应以基坑监测方案为依据,监测人员应按方案指定的方法和设备完成测试工作。
1.4 基坑监测时,除符合本规定外,尚应符合国家、行业现行有关标准、规范的规定。
2、基坑监测操作流程2.1 基坑监测前期工作指监测人员在接到任务书及监测方案至进场监测这一阶段的工作。
包括现场踏勘、对拟投入使用的设备进行检查及选用符合技术要求的仪器、设备、监测材料等。
2.2 现场监测工作指在现场监测中所进行的一切工作。
包括:监测元件的埋设安装、测试、仪器的检查、数据的采集和整理等工作。
3、土压力量测3.1 一般规定土压力量测主要是指量测作用在挡土墙即围护墙体上的侧向土应力。
3.2 设备和仪器土压力量测主要的元件为土压力盒,采集数据的设备为数字式频率仪。
3.3 埋设与安装土压力量测前,应选择合适的土压力盒。
土压力盒的传感器的量程应满足被测压力范围要求,其上限可取最大设计力的1.2倍;分辨率不大于0.2%(F.S),精度为±0.5%(F.S);稳定性强、坚固耐用、防水性能好,并具有抗震和抗冲击性能;匹配误差较小。
在现场量测中,接受多采用袖珍式数字频率接收仪,使用携带方便,量测简便快捷。
3.3.1 土压力量测点布置监测点的布置首先应该考虑监测目的和要求。
把测点布设在有代表性的结构断面和土层上。
3.3.2 土压力盒的现场埋设和安装土压力盒埋设于压力变化的部位即压力曲线变化处,用于监测界面土压力。
土压力盒水平埋设间距原则上为盒体间距的3倍以上(≥0.6m),垂直间距于水平间距相同,土压力盒的受压面须面对量测的土体;埋设时,承受土压力盒的土面须严格整平,回填的土料应与周围的土料相同(去除石料)用人工分层夯实,土压力盒及其电缆上压实的填土超过1m以上,方可用重型碾压机施工。
基坑监测工作流程及要求一、业务接洽要求:1、了解工程地址,建设单位等基本情况。
2、通过委托单位获取工程地质报告,围护设计方案、电子图等相关技术资料。
3、根据相关规范及设计、甲方单位的要求拟写并签署合同(合同拟写由项目负责人会同业务联系人共同完成)。
二、方案编制1根据规范及设计,甲方的要求编制监测方案。
2监测方案的内容必须包括以下内容:○1、工程概况○2、监测目的和监测依据○3监测项目及监测点的布置○4各监测项目、监测方法及精度○5监测人员、仪器设备及核定要求○6监测周期,变频、报警值及异常情况下的监测措施○7监测数据处理机信息反馈○8作业安全级质量保证措施另外还须附上本工程监测点平面布置图或示意图、水准控制网平面布置图或示意图、企业人员资质等相关资料3、监测方案作为本工程的执行纲领性文件,在编制是应该充分考虑到实际实施的难易问题,尽量做到监测方案中的实施办法都具有最佳可操作性4、监测方案中所应用的监测方法,监测频率、周期、报警值等内容必须严格按照相关规范、设计要求确定,若监测方案设计人员认为频率过缓或者报警值过大,在请示公司技术负责人,并讨论确认的情况下可在原数据基础上,适当提高报警值及监测频率。
但绝不允许擅自将报警值数据改大,将监测频率降低。
5、监测方案中测点数量应与合同内严格一致。
6、在编制监测方案时,应熟读基坑围护设计,了解设计思路,同时还应了解工程的地质状况7、编制方案完成后,必须经公司领导审核通过后,才可加盖公章,并提交委托单位确认。
在委托单位确认后,拿回2份,一份交由公司归档,另一份交由项目负责人使用。
三、监测实施外业监测实施部分1、项目负责人,根据监测方案内容到现场尸体踏勘场地,并告知甲方、施工单位、监测班组进场施工2、项目负责人,在现场踏勘后,安排各班组主要人员召开进场准备会议,在会中明确各班组实施细则,实施时间,质量要求等内容,并做好会议记录。
3、钻机班组、测量班组实施作业时,必须严格按照方案及公司制度执行4、钻机、测量班组在预埋件施工时,若遇困能,应想办法自己解决。

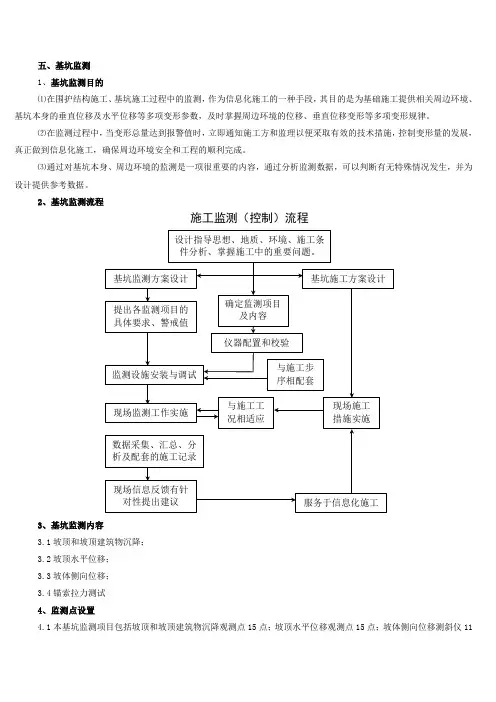

五、基坑监测1、基坑监测目的⑴在围护结构施工、基坑施工过程中的监测,作为信息化施工的一种手段,其目的是为基础施工提供相关周边环境、基坑本身的垂直位移及水平位移等多项变形参数,及时掌握周边环境的位移、垂直位移变形等多项变形规律。
⑵在监测过程中,当变形总量达到报警值时,立即通知施工方和监理以便采取有效的技术措施,控制变形量的发展,真正做到信息化施工,确保周边环境安全和工程的顺利完成。
⑶通过对基坑本身、周边环境的监测是一项很重要的内容,通过分析监测数据,可以判断有无特殊情况发生,并为设计提供参考数据。
2、基坑监测流程施工监测(控制)流程3、基坑监测内容3.1坡顶和坡顶建筑物沉降;3.2坡顶水平位移;3.3坡体侧向位移;3.4锚索拉力测试4、监测点设置4.1本基坑监测项目包括坡顶和坡顶建筑物沉降观测点15点;坡顶水平位移观测点15点;坡体侧向位移测斜仪11点;锚索拉力测试点4组。
监测数据要及时处理并及时通知有关单位,调整设计,保证围护结构安全,达到信息化施工的目的。
基坑监测点位置详见《基坑支护观测点布置平面图》4.2监测点埋设4.2.1坡顶水平位移观测点埋设在砼冠梁上钻孔,采用锚固胶植入水平位移观测点4.2.2坡顶沉降观测点埋设在砼冠梁上钻孔,采用锚固胶植入沉降观测点4.2.3坡顶建筑物沉降观测点埋设在建筑物墙体上钻孔,采用锚固胶植入沉降观测点4.2.4测斜孔埋设在施工到钻孔灌注桩位置时,将测斜管逐节绑扎在支护桩钢筋笼迎土面一侧上,孔深同钻孔灌注桩相当。
管间用管套衔接,自攻螺丝固定并密封。
测斜管的顶、底两端头用布料堵塞,盖好管盖;检查测斜管内壁的一组导槽,使其与围护墙体水平延伸方向基本垂直;测斜管内注入清水,防止其上浮;测斜管口高度与冠梁顶部高度相当。
5、控制测量5.1仪器设备选用平面控制点测量用1全站仪。
全站仪水准测量用精密水准仪+FS1(测微器)配合精密铟钢水准尺,其标称精度为:0.4mm。
精密水准仪(测微器)5.2控制测量精度要求⑴水准控制网按国家二等水准要求进行,各项技术指标如下:⑵平面控制网采用二级城市导线,其各项技术指标如下:⑶在测量过程中固定观测人员和仪器,测量成果必须严密平差。

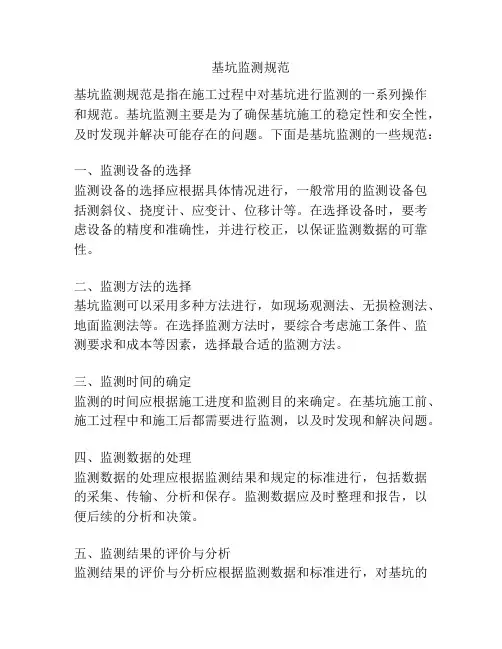

基坑监测规范基坑监测规范是指在施工过程中对基坑进行监测的一系列操作和规范。
基坑监测主要是为了确保基坑施工的稳定性和安全性,及时发现并解决可能存在的问题。
下面是基坑监测的一些规范:一、监测设备的选择监测设备的选择应根据具体情况进行,一般常用的监测设备包括测斜仪、挠度计、应变计、位移计等。
在选择设备时,要考虑设备的精度和准确性,并进行校正,以保证监测数据的可靠性。
二、监测方法的选择基坑监测可以采用多种方法进行,如现场观测法、无损检测法、地面监测法等。
在选择监测方法时,要综合考虑施工条件、监测要求和成本等因素,选择最合适的监测方法。
三、监测时间的确定监测的时间应根据施工进度和监测目的来确定。
在基坑施工前、施工过程中和施工后都需要进行监测,以及时发现和解决问题。
四、监测数据的处理监测数据的处理应根据监测结果和规定的标准进行,包括数据的采集、传输、分析和保存。
监测数据应及时整理和报告,以便后续的分析和决策。
五、监测结果的评价与分析监测结果的评价与分析应根据监测数据和标准进行,对基坑的稳定性和安全性进行评价,并提出相应的建议和措施。
监测结果应及时向相关人员通报,以便及时采取措施。
六、监测记录的保存监测记录应详细、准确地记录到每一个监测点,包括监测时间、监测数据和监测人员等信息。
监测记录应保存,并依据需要归档,以备后续的查阅和分析。
七、监测报告的编制监测报告应包括监测目的、监测方法、监测结果和评价、监测数据和分析、监测建议和措施等内容。
监测报告应由专业人员编制,并及时向相关人员提交。
八、监测人员的要求监测人员应具备相关专业知识和技能,能够正确使用监测设备和方法,并能够分析和评价监测结果。
监测人员应进行必要的培训,提高监测能力和水平。
九、监测安全的保障监测过程中应注意安全,采取相应的安全措施,确保监测人员和周围环境的安全。
监测设备应经过严格的检验和维护,确保设备的正常运行和使用安全。
十、监测结果的应用监测结果应及时应用于基坑施工的决策和调整,根据监测结果进行相应的改进和措施。

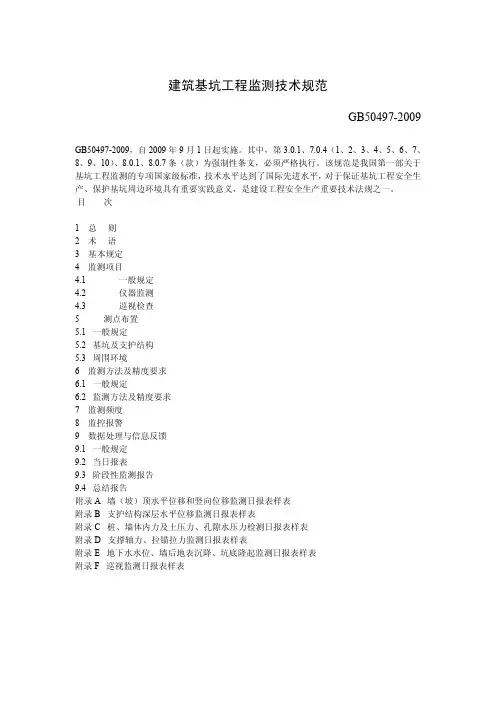

4 监测项目4、1 一般规定4、1、1 基坑工程得现场监测应采用仪器监测与巡视检查相结合得方法.4、1、2 基坑工程现场监测得对象应包括:1 支护结构。
2地下水状况.3 基坑底部及周边土体。
4 周边建筑.5 周边管线及设备。
6 周边重要得道路。
7其她应监测得对象。
4、1、3基坑工程得监测项目应与基坑工程设计、施工方案相匹配。
应针对监测对象得关键部位,做到重点观测、项目配套并形成有效得、完整得监测系统。
4、2 仪器监测4、2、1 基坑工程仪器监测项目应根据表4、2、1进行选择。
表4、2、1 建筑基坑工程仪器监测项目表续表4、2、1注:基坑类别得划分按照现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202-2002执行。
4、2、2 当基坑周边有地铁、隧道或其她对位移有特殊要求得建筑及设施时,监测项目应与有关管理部门或单位协商确定.4、3 巡视检查4、3、1基坑工程施工与使用期内,每天均应由专人进行巡视检查。
4、3、2 基坑工程巡视检查宜包括以下内容:1 支护结构:1)支护结构成型质量;2)冠梁、围檩、支撑有无裂缝出现;3)支撑、立柱有无较大变形;4)止水帷幕有无开裂、渗漏;5)墙后土体有无裂缝、沉陷及滑移;6)基坑有无涌土、流沙、管涌。
2施工工况:1)开挖后暴露得土质情况与岩土勘察报告有无差异;2)基坑开挖分段长度、分层厚度及支锚设置就是否与设计要求一致;3)场地地表水、地下水放状况就是否正常,基坑降水、回灌设施就是否运转正常;4)基坑周边地面有无超载.3 周边环境:1)周边管道有无破损、泄漏情况;2)周边建筑有无新增裂缝出现;3)周边道路(地面)有无裂缝、沉陷;4)邻近基坑及建筑得施工变化情况。
4 监测设施:1)基准点、监测点完好状况;2)监测元件得完好及保护情况;3)有无影响观测工作得障碍物。
5 根据设计要求或当地经验确定得其她巡视检查内容。
4、3、3 巡视检查宜以目测为主,可辅以锥、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。
基坑工程监测方案流程一、基坑工程监测方案流程1、工程前期调研在制定基坑工程监测方案之前,需要开展工程前期调研工作,对工程的地质情况、施工方案、周边环境和建筑物结构等进行全面的了解和分析。
调研内容包括施工区域的地质构造和地下水情况、附近建筑物的结构情况和使用情况、施工方案及支护设计等,通过调研得到的数据为制定监测方案提供依据。
2、制定监测方案基于前期调研的数据和工程特点,制定基坑工程监测方案,包括监测内容、监测点位、监测周期、监测方法和仪器设备的选择等。
监测内容主要包括基坑变形、地下水位、地下水压力、建筑物结构变形和周边道路、管线等影响因素的监测。
监测点位应根据实际情况设置在基坑周边建筑物、管线和地下水位变化较大的地方,并密集设置在基坑边缘和潜在变形区域。
监测周期要根据工程的具体情况确定,可以根据施工进度和地质变化进行调整。
监测方法主要包括实测法、仪器观测法、遥感技术和数学模型等。
在选择监测仪器设备时,应考虑其精度、稳定性、性能价格比和自动化程度等因素,以满足监测要求。
3、实施监测方案在基坑工程施工过程中,按照监测方案的要求,对基坑周边地表变形、地下水位变化、建筑物结构变形等指标进行实时监测。
监测具体操作包括布设监测点位、安装监测仪器设备、定期观测和记录监测数据、进行数据处理和分析等环节。
监测数据及时反馈给施工单位和监理单位,以供施工管理和工程决策参考。
同时,应加强现场巡查和监测设备的保养维护,确保监测数据的准确性和可靠性。
4、数据处理和分析监测数据的处理和分析是基坑工程监测方案的关键环节。
通过对监测数据的处理和分析,可以评估基坑工程的安全状况,及时发现存在的问题和隐患,并制定相应的应对措施,以确保基坑工程的安全顺利进行。
数据处理和分析中需要运用现代化的数据处理软件和数学模型,通过数据处理和分析得出工程变形趋势和变化规律,进行安全评价和预警预测。
5、做好监测报告定期编制监测报告,总结分析监测数据,评估工程风险,提出改进建议,随时向相关单位汇报工作进展和安全预警情况,保持沟通、监测数据共享。
深基坑工程施工监控量测要求1、项目监测管理项目部检测数据分析流程:测量主管拿到监测方每日上报的监测日报,对监测结果进行筛选、分析;工程部部长对监测数据提出处理意见;项目总工对监测结果进行审批,得出结论,并将监测报告结论传达到项目经理、副经理、安全总监,指导施工。
2、监测项目为了及时收集、反馈和分析周围环境及围护结构在施工中的变形信息,实现信息化施工,确保施工安全。
根据施工现场环境条件、围护结构本工程基坑变形控制保护等级二级的要求,确定本工程设置以下几方面监测项目,各种观测数据需相互印证,确保监测结果的可靠性,监测项目详见下表。
监测项目一览表3、监测方案3.1、围护结构水平位移监测本项监测是深入到围护体内部,用测斜仪自下而上测量预先埋设在围护体内的测斜管的变形情况,以了解基坑开挖过程中,作为围护体的围护桩在深度方向上的水平位移情况。
实测时首先将测头导轮高轮向基坑内侧方向放入测斜管,使测头上的导向轮卡在测斜管内壁的导槽中,沿槽划至管底以上50cm (防止掉入异物时测头无法到达起测位置而影响数据连续观测),测读时由管底开始,利用测读仪每提升0.5 m读数一次,直至管口。
拿出侧头后旋转180度重测一次,两次测量的深度必须一致。
由管底到管口的各段位移累计相加,即为各测点的实际位移。
性能指标:传感灵敏度0.04‰、精度±4mm/15m。
3.2、基坑周边建筑物沉降、地下管线、道路沉降监测(1)基坑周边建筑物沉降监测地下结构的施工会引起周围地表的下沉,从而导致地面建筑物的沉降。
这种沉降一般都是不均匀的,因此将造成地面建筑物的倾斜,甚至开裂破坏,应进行严格控制。
设点前对周边所有需进行监测保护的建筑物进行拍照存档。
建筑物沉降监测点一般均匀布设在施工场地周围的建筑物外墙上主要在大的边角等易变形位置设点。
建筑物沉降监测点间距一般为10~15m。
离基坑较近的建筑物和建筑物近基坑侧在中部适当加密监测点,测点埋设如下图所示或在建筑物外墙上直接打入射钉作为测量标志。

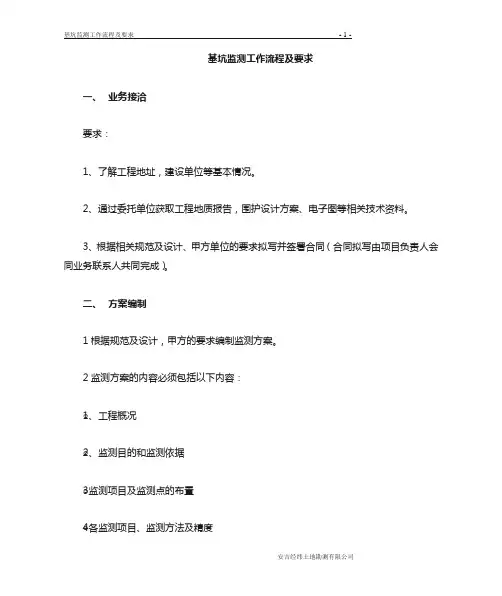

基坑监测工作流程及要求
一、业务接洽
要求:
1、了解工程地址,建设单位等基本情况。
2、通过委托单位获取工程地质报告,围护设计方案、电子图等相关技术资料。
3、根据相关规范及设计、甲方单位的要求拟写并签署合同(合同拟写由项目负责人会同业务联系人共同完成)。
二、方案编制
1根据规范及设计,甲方的要求编制监测方案。
2监测方案的内容必须包括以下内容:
○1、工程概况
○2、监测目的和监测依据
○3监测项目及监测点的布置
○4各监测项目、监测方法及精度
○5监测人员、仪器设备及核定要求
○6监测周期,变频、报警值及异常情况下的监测措施
○7监测数据处理机信息反馈
○8作业安全级质量保证措施
另外还须附上本工程监测点平面布置图或示意图、水准控制网平面布置图或示意图、企业人员资质等相关资料
3、监测方案作为本工程的执行纲领性文件,在编制是应该充分考虑
到实际实施的难易问题,尽量做到监测方案中的实施办法都具有最佳可操作性
4、监测方案中所应用的监测方法,监测频率、周期、报警值等内容必须严格按照相关规范、设计要求确定,若监测方案设计人员认为频率过缓或者报警值过大,在请示公司技术负责人,并讨论确认的情况下可在原数据基础上,适当提高报警值及监测频率。
但绝不允许擅自将报警值数据改大,将监测频率降低。
5、监测方案中测点数量应与合同内严格一致。
6、在编制监测方案时,应熟读基坑围护设计,了解设计思路,同时还应了解工程的地质状况
7、编制方案完成后,必须经公司领导审核通过后,才可加盖公章,并提交委托单位确认。
在委托单位确认后,拿回2份,一份交由公司归档,另一份交由项目负责人使用。
三、监测实施
外业监测实施部分
1、项目负责人,根据监测方案内容到现场尸体踏勘场地,并告知甲方、施工单位、监测班组进场施工
2、项目负责人,在现场踏勘后,安排各班组主要人员召开进场准备会议,在会中明确各班组实施细则,实施时间,质量要求等内容,并做好会议记录。
3、钻机班组、测量班组实施作业时,必须严格按照方案及公司制度
执行
4、钻机、测量班组在预埋件施工时,若遇困能,应想办法自己解决。
解决不了的问题,应及时向公司反映,通过公司委托单位协商解决,切不可擅自做主,乱移点位。
5、钻机、测量班组,在预埋件施工后,应通知项目负责人进行验收,未验收合格的设备一律不准退场擅自退场者,验收均为不合格,工作量不予统计。
(附,钻机、测量班组预埋件工作表)
6完成预埋件施工后就进入日常监测流程,日常监测外业作业组暂定为潘东明班组
7日常监测实施时,应规范使用各类仪器(详见各类仪器使用说明书),应严格按照监测方案中的监测方法、频率、周期的安排执行。
8、日常监测中杜绝弄虚作假,一切数据均要求为实测数据。
9外业班组可根据工作实际施工情况调整每次监测点的观测数量,要突出观测重点、最具代表性的测点,应严格按照方案执行,不必每次监测都全部观测。
10外业班组在现场监测过程时,应注意各测孔的保护,若预埋孔遭破坏,切不可在讲仪器设备放入测孔,以防仪器卡住。
11、外业人员在现场监测完成后,应及时填写相关表格,并交由项目负责人。
(附:外业制作人员工作量统计表,工程巡视情况登记表)12、项目负责人应定期去工地察看工程情况,并根据实际情况,制定下一步监测计划及监测重点。
13、项目负责人应负责每一期监测简报的审核工作
14、外业作业人员,每次到工地,均要负责将上次监测简报送达相关单位并签收。
若遇无人认签收,应电话联系,并口头通知,事后立即补签。
15、若基坑已处于报警状态,监测班组应加大监测频率,必要时要求24小时轮番监测。
16、监测报警解除,需满足一下几个条件:
①、位移、沉降速率变小,且不超报警值3天以上;
②、施工单位采取有效的支护措施,基坑支护体系强度增加;
③、清除完可能对基坑结构存在不安全因素后,(如基坑边的荷载、裂缝等)
内业资料处理部分
1、内业资料处理由项目负责人带头组织实施,主要内容包括:合
同编制、监测简报、阶段性报告、总结报告、报警处置、施工联系单等内容
2、内业资料整理,必须遵守公司相关规定,不准向不相关单位、
部门泄露文件内容、资料
3、内业资料作业人员,应熟练掌握各类规定数据的处理能力,并
了解本项目的监测频率、监测报警值等内容。
4、内业资料条理清晰,各类资料按序排放。
四、总报告编制及项目归档
监测总报告由项目负责人或者相关技术人员负责拟写,总报告内
容应包含以下内容
1、工程概况
2、监测依据
3、监测项目
4、测点布置
5、监测设备和监测方法
6、监测频率
7、监测报警值
8、各监测项目全过程的发展变化分析及整体分析
9、监测工作结论与建议
此外,总报告上还应标明工程名称、监测单位、整个监测工作的起始日期,并应有监测单位章及项目负责人,单位技术负责人,企业行政负责人签字。
归档资料应包含以下内容
1.工程围护设计
2.地质勘察报告
3.工程相关单位书面来函
4.监测合同
5.钻机成孔质量验收表
6.测量班组预埋件质量验收表
7.基坑监测项目管理表
8.本工程基坑监测简报(日报)
9.阶段性成果报告
10.总结性成果报告
11.各分项监测点记录原始资料(电子版)
12.资料签收登记表
五、附件
1、附件1-项目管理表
2、附件2-钻机成质量验收表
3、附件3-测量班组预埋件质量验收表
4、附件4-基坑监测项目签收登记表
5、附件5-监测简报(样本)
6、附件6-巡视检查报表
7、附件7-水平位移和竖向位移监测表
8、附件8-地下水位、周边地表竖向位移、坑底隆起监测日报
表
9、附件9-围护墙内力、立柱内力、孔隙水压力监测日报表
10、附件10-支撑轴力、锚杆及土钉拉力监测日报表
11、附件11-裂缝监测日报表
12、附件12-测斜管作业注意事项
13、附件13-测斜管、水位管埋设及其要求。
