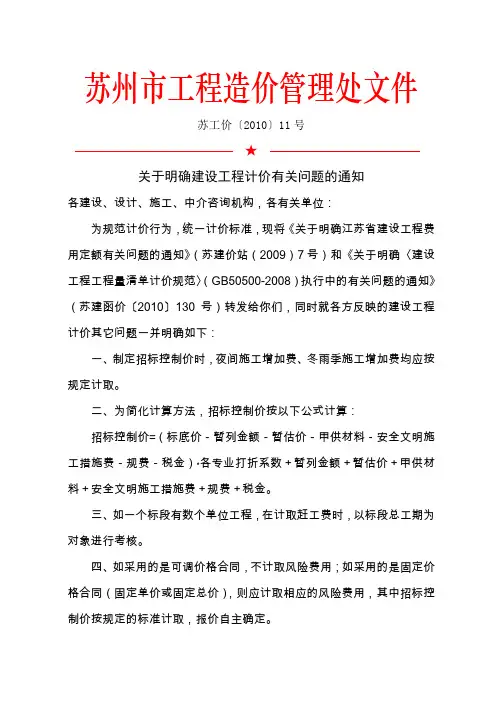

苏州市工程造价管理处文件苏工价〔2010〕11号★关于明确建设工程计价有关问题的通知各建设、设计、施工、中介咨询机构,各有关单位:为规范计价行为,统一计价标准,现将•关于明确江苏省建设工程费用定额有关问题的通知‣(苏建价站(2009)7号)和•关于明确†建设工程工程量清单计价规范‡(GB50500-2008)执行中的有关问题的通知‣(苏建函价…2010‟130号)转发给你们,同时就各方反映的建设工程计价其它问题一并明确如下:一、制定招标控制价时,夜间施工增加费、冬雨季施工增加费均应按规定计取。
二、为简化计算方法,招标控制价按以下公式计算:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
三、如一个标段有数个单位工程,在计取赶工费时,以标段总工期为对象进行考核。
四、如采用的是可调价格合同,不计取风险费用;如采用的是固定价格合同(固定单价或固定总价),则应计取相应的风险费用,其中招标控制价按规定的标准计取,报价自主确定。
五、计取风险费用的工程,竣工结算时,调增(减)部分如采用投标报价的单价,也应计取相应的风险费用,费率按投标时报价中的费率。
六、制定招标控制价时,措施项目费中的人工、材料、机械等价格的取定与分部分项工程费相同。
七、预拌混凝土公布价配合比为泵送混凝土配合比,不含泵送费;建筑工程计价表相应子目中已含泵送费,不另计;市政工程计价表中不含泵送费,编制招标控制价时,按13.5元/m³计取;现场集中搅拌混凝土不采用泵送的,仅调整配合比,其它不变。
八、在签订施工合同时,如需采用招标文件中的有关条款,应在合同中明确,否则以经过备案的合同为准。
九、目前我省人工工资预算单价还未放开,因此,省工程造价管理机构发布的人工工资预算单价调整,不属于风险范围的内容,但市场劳务价格变化属于风险的范畴。

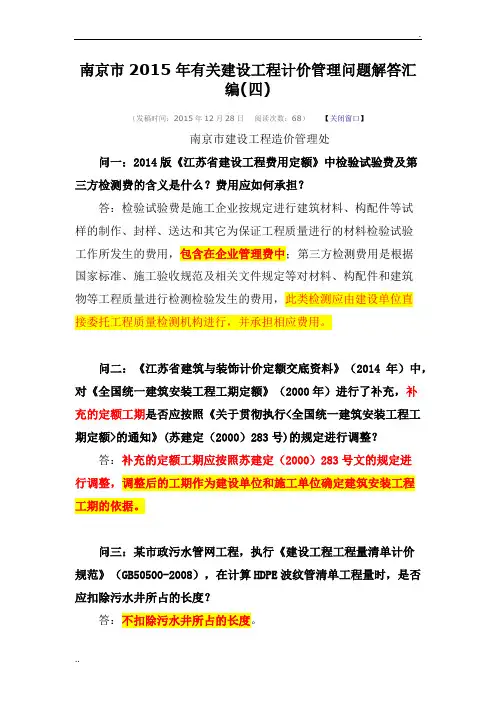

南京市2015年有关建设工程计价管理问题解答汇编(四)(发稿时间:2015年12月28日阅读次数:68)【关闭窗口】南京市建设工程造价管理处问一:2014版《江苏省建设工程费用定额》中检验试验费及第三方检测费的含义是什么?费用应如何承担?答:检验试验费是施工企业按规定进行建筑材料、构配件等试样的制作、封样、送达和其它为保证工程质量进行的材料检验试验工作所发生的费用,包含在企业管理费中;第三方检测费用是根据国家标准、施工验收规范及相关文件规定等对材料、构配件和建筑物等工程质量进行检测检验发生的费用,此类检测应由建设单位直接委托工程质量检测机构进行,并承担相应费用。
问二:《江苏省建筑与装饰计价定额交底资料》(2014年)中,对《全国统一建筑安装工程工期定额》(2000年)进行了补充,补充的定额工期是否应按照《关于贯彻执行<全国统一建筑安装工程工期定额>的通知》(苏建定(2000)283号)的规定进行调整?答:补充的定额工期应按照苏建定(2000)283号文的规定进行调整,调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据。
问三:某市政污水管网工程,执行《建设工程工程量清单计价规范》(GB50500-2008),在计算HDPE波纹管清单工程量时,是否应扣除污水井所占的长度?答:不扣除污水井所占的长度。
问四:某安防监控工程招标时,中标单位在投标报价中安装调试费按17%的费率计取。
该工程结算审核单位根据工程的大小和内部测算认为中标单位报价中安装调试费率17%计取过高,要求调整费率为15%。
该调整要求是否合理?答:安装调试费不是规费,审核单位对该安装调试费采用内部测算系数的方式进行核减,无相应依据,应按照原中标单位报价的费率计取安装调试费。
问五:某建筑电气防雷工程,执行2014版《江苏省安装工程计价定额》,利用建筑物柱子内主筋作接地引下线,利用圈梁内主筋作防雷均压环,利用基础底板主筋作接地时,应分别套用哪几项定额子目?答:1、利用建筑物柱子内主筋作接地引下线套用4-915“利用建筑物主筋引下”定额:该定额是按每一柱子内利用2根主筋考虑,连接方式采用焊接,如采用多根应乘以相应系数。

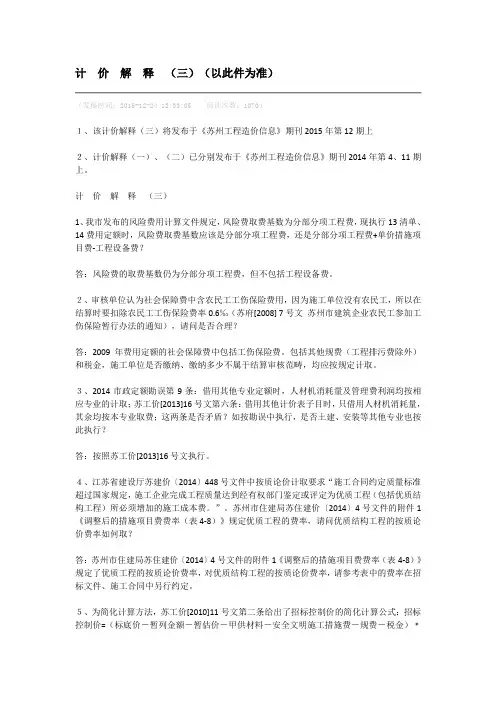

计价解释(三)(以此件为准)(发稿时间:2015-12-24 13:33:05 阅读次数:1070)1、该计价解释(三)将发布于《苏州工程造价信息》期刊2015年第12期上2、计价解释(一)、(二)已分别发布于《苏州工程造价信息》期刊2014年第4、11期上。
计价解释(三)1、我市发布的风险费用计算文件规定,风险费取费基数为分部分项工程费,现执行13清单、14费用定额时,风险费取费基数应该是分部分项工程费,还是分部分项工程费+单价措施项目费-工程设备费?答:风险费的取费基数仍为分部分项工程费,但不包括工程设备费。
2、审核单位认为社会保障费中含农民工工伤保险费用,因为施工单位没有农民工,所以在结算时要扣除农民工工伤保险费率0.6‰(苏府[2008] 7号文苏州市建筑企业农民工参加工伤保险暂行办法的通知),请问是否合理?答:2009年费用定额的社会保障费中包括工伤保险费。
包括其他规费(工程排污费除外)和税金,施工单位是否缴纳、缴纳多少不属于结算审核范畴,均应按规定计取。
3、2014市政定额勘误第9条:借用其他专业定额时,人材机消耗量及管理费利润均按相应专业的计取;苏工价[2013]16号文第六条:借用其他计价表子目时,只借用人材机消耗量,其余均按本专业取费;这两条是否矛盾?如按勘误中执行,是否土建、安装等其他专业也按此执行?答:按照苏工价[2013]16号文执行。
4、江苏省建设厅苏建价〔2014〕448号文件中按质论价计取要求“施工合同约定质量标准超过国家规定,施工企业完成工程质量达到经有权部门鉴定或评定为优质工程(包括优质结构工程)所必须增加的施工成本费。
”。
苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定优质工程的费率,请问优质结构工程的按质论价费率如何取?答:苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定了优质工程的按质论价费率,对优质结构工程的按质论价费率,请参考表中的费率在招标文件、施工合同中另行约定。

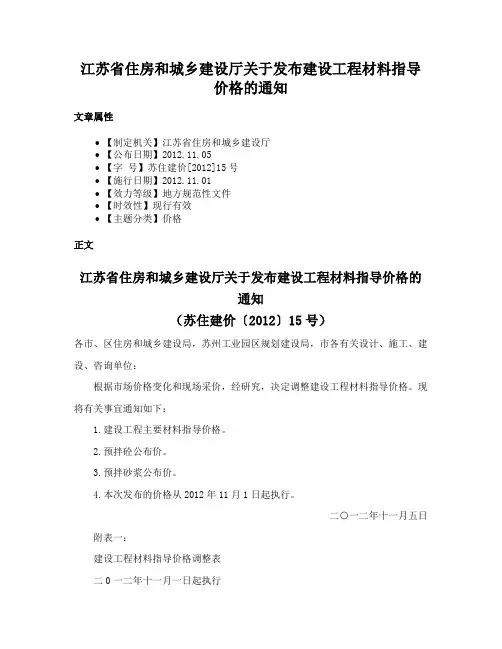

江苏省住房和城乡建设厅关于发布建设工程材料指导
价格的通知
文章属性
•【制定机关】江苏省住房和城乡建设厅
•【公布日期】2012.11.05
•【字号】苏住建价[2012]15号
•【施行日期】2012.11.01
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】价格
正文
江苏省住房和城乡建设厅关于发布建设工程材料指导价格的
通知
(苏住建价〔2012〕15号)
各市、区住房和城乡建设局,苏州工业园区规划建设局,市各有关设计、施工、建设、咨询单位:
根据市场价格变化和现场采价,经研究,决定调整建设工程材料指导价格。
现将有关事宜通知如下:
1.建设工程主要材料指导价格。
2.预拌砼公布价。
3.预拌砂浆公布价。
4.本次发布的价格从2012年11月1日起执行。
二○一二年十一月五日附表一:
建设工程材料指导价格调整表
二0一二年十一月一日起执行
注:原普通钢筋综合=普钢高线Φ6.5Φ8Φ10综合*20%+普通钢筋≦Φ25综合*60%+普通钢筋﹥Φ25综合*20%
附表二:
预拌混凝土公布价
注:1.本公布价已包括泵送需要所添加的外加剂费用,实际采用的外加剂不同,不调整;但防水、抗渗、抗裂等功能性的外加剂费用应另行计算。
2.本公布价不含泵送费,
附表三:
预拌砂浆公布价
附注:本表价格为散装到工地价格。
具体计价办法参见苏建函价〔2009〕382号文。

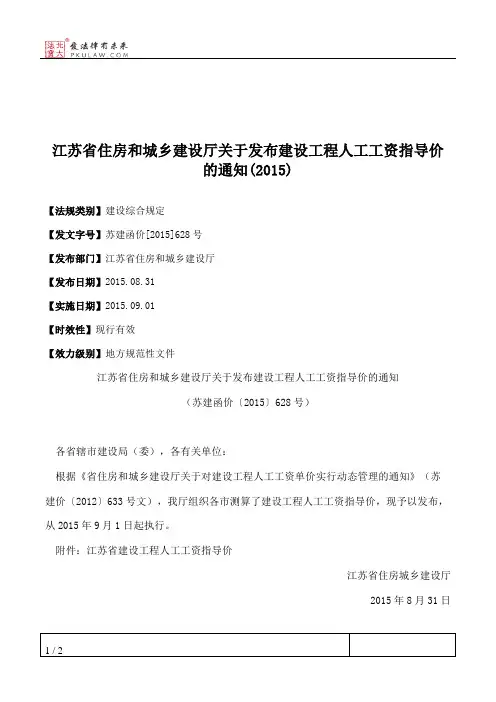

江苏省住房和城乡建设厅关于发布建设工程人工工资指导价
的通知(2015)
【法规类别】建设综合规定
【发文字号】苏建函价[2015]628号
【发布部门】江苏省住房和城乡建设厅
【发布日期】2015.08.31
【实施日期】2015.09.01
【时效性】现行有效
【效力级别】地方规范性文件
江苏省住房和城乡建设厅关于发布建设工程人工工资指导价的通知
(苏建函价〔2015〕628号)
各省辖市建设局(委),各有关单位:
根据《省住房和城乡建设厅关于对建设工程人工工资单价实行动态管理的通知》(苏建价〔2012〕633号文),我厅组织各市测算了建设工程人工工资指导价,现予以发布,从2015年9月1日起执行。
附件:江苏省建设工程人工工资指导价
江苏省住房城乡建设厅
2015年8月31日
附件:
江苏省建设工程人工工资指导价单位:元/工日。

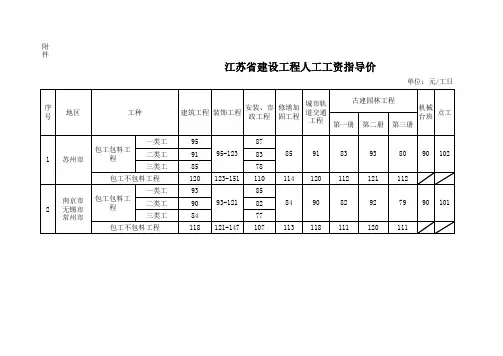

苏建函价〔2010〕494号,2010年11月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2011〕812号,2012年2月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2013〕111号,2013年3月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2013〕549号,2013年9月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2014〕102号,2014年3月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2014〕569号,2014年9月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2015〕133号,2015年3月1日起执行
江苏省建设工程人工工资指导价

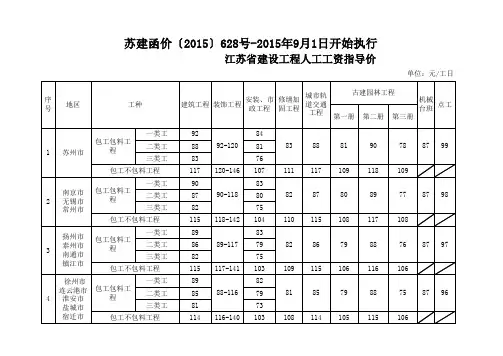

苏建函价〔2015〕628号,2015年9月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2016〕117号,2016年3月1日起执行
江苏省建设工程人工工资指导价
苏建函价〔2016〕570号,2016年9月1日起执行
江苏省建设工程人工工资指导价
苏建价站【2017】8号,2017年3月1日起执行
江苏省建设工程人工工资指导价。
江苏省住房和城乡建设厅关于公布住房和城乡建设部2015年科学技术项目计划(江苏地区)的通知
文章属性
•【制定机关】江苏省住房和城乡建设厅
•【公布日期】2015.04.22
•【字号】苏建函科〔2015〕251号
•【施行日期】2015.04.22
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】科学技术综合规定
正文
江苏省住房和城乡建设厅关于公布住房和城乡建设部2015年科学技术项目计划(江苏地区)的通知
苏建函科〔2015〕251号各省辖市建设局(委),各有关单位:
根据《住房和城乡建设部关于印发2015年科学技术项目计划的通知》(建科函〔2015〕91号),我省共有97个项目被列入住房和城乡建设部2015年科学技术项目计划。
现将列入计划的项目目录印发给你们,请做好本地、本单位计划项目的日常管理和实施监督工作,确保项目按期完成。
附件:住房和城乡建设部2015年科学技术项目计划(江苏地区)目录
省住房和城乡建设厅
2015年4月22日附件:。
计价解释(三)1、我市发布的风险费用计算文件规定,风险费取费基数为分部分项工程费,现执行13清单、14费用定额时,风险费取费基数应该是分部分项工程费,还是分部分项工程费+单价措施项目费-工程设备费?答:风险费的取费基数仍为分部分项工程费,但不包括工程设备费。
2、审核单位认为社会保障费中含农民工工伤保险费用,因为施工单位没有农民工,所以在结算时要扣除农民工工伤保险费率0.6‰(苏府[2008] 7号文苏州市建筑企业农民工参加工伤保险暂行办法的通知),请问是否合理?答:2009年费用定额的社会保障费中包括工伤保险费。
包括其他规费(工程排污费除外)和税金,施工单位是否缴纳、缴纳多少不属于结算审核范畴,均应按规定计取。
3、2014市政定额勘误第9条:借用其他专业定额时,人材机消耗量及管理费利润均按相应专业的计取;苏工价[2013]16号文第六条:借用其他计价表子目时,只借用人材机消耗量,其余均按本专业取费;这两条是否矛盾?如按勘误中执行,是否土建、安装等其他专业也按此执行?答:按照苏工价[2013]16号文执行。
4、江苏省建设厅苏建价〔2014〕448号文件中按质论价计取要求“施工合同约定质量标准超过国家规定,施工企业完成工程质量达到经有权部门鉴定或评定为优质工程(包括优质结构工程)所必须增加的施工成本费。
”。
苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定优质工程的费率,请问优质结构工程的按质论价费率如何取?答:苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定了优质工程的按质论价费率,对优质结构工程的按质论价费率,请参考表中的费率在招标文件、施工合同中另行约定。
5、为简化计算方法,苏工价[2010]11号文第二条给出了招标控制价的简化计算公式:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
计价解释(三)1、我市发布的风险费用计算文件规定,风险费取费基数为分部分项工程费,现执行13清单、14费用定额时,风险费取费基数应该是分部分项工程费,还是分部分项工程费+单价措施项目费-工程设备费?答:风险费的取费基数仍为分部分项工程费,但不包括工程设备费。
2、审核单位认为社会保障费中含农民工工伤保险费用,因为施工单位没有农民工,所以在结算时要扣除农民工工伤保险费率0.6‰(苏府[2008] 7号文苏州市建筑企业农民工参加工伤保险暂行办法的通知),请问是否合理?答:2009年费用定额的社会保障费中包括工伤保险费。
包括其他规费(工程排污费除外)和税金,施工单位是否缴纳、缴纳多少不属于结算审核范畴,均应按规定计取。
3、2014市政定额勘误第9条:借用其他专业定额时,人材机消耗量及管理费利润均按相应专业的计取;苏工价[2013]16号文第六条:借用其他计价表子目时,只借用人材机消耗量,其余均按本专业取费;这两条是否矛盾?如按勘误中执行,是否土建、安装等其他专业也按此执行?答:按照苏工价[2013]16号文执行。
4、江苏省建设厅苏建价〔2014〕448号文件中按质论价计取要求“施工合同约定质量标准超过国家规定,施工企业完成工程质量达到经有权部门鉴定或评定为优质工程(包括优质结构工程)所必须增加的施工成本费。
”。
苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定优质工程的费率,请问优质结构工程的按质论价费率如何取?答:苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定了优质工程的按质论价费率,对优质结构工程的按质论价费率,请参考表中的费率在招标文件、施工合同中另行约定。
5、为简化计算方法,苏工价[2010]11号文第二条给出了招标控制价的简化计算公式:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
苏州市工程造价管理处文件苏州市工程造价管理处文件苏工价〔2010〕11号关于明确建设工程计价有关问题的通知各建设、设计、施工、中介咨询机构,各有关单位:为规范计价行为,统一计价标准,现将《关于明确江苏省建设工程费用定额有关问题的通知》(苏建价站(2009)7号)和《关于明确〈建设工程工程量清单计价规范〉(GB50500-2008)执行中的有关问题的通知》(苏建函价〔2010〕130号)转发给你们,同时就各方反映的建设工程计价其它问题一并明确如下:一、制定招标控制价时,夜间施工增加费、冬雨季施工增加费均应按规定计取。
二、为简化计算方法,招标控制价按以下公式计算:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
三、如一个标段有数个单位工程,在计取赶工费时,以标段总工期为对象进行考核。
四、如采用的是可调价格合同,不计取风险费用;如采用的是固定价格合同(固定单价或固定总价),则应计取相应的风险费用,其中招标控制价按规定的标准计取,报价自主确定。
五、计取风险费用的工程,竣工结算时,调增(减)部分如采用投标报价的单价,也应计取相应的风险费用,费率按投标时报价中的费率。
六、制定招标控制价时,措施项目费中的人工、材料、机械等价格的取定与分部分项工程费相同。
七、预拌混凝土公布价配合比为泵送混凝土配合比,不含泵送费;建筑工程计价表相应子目中已含泵送费,不另计;市政工程计价表中不含泵送费,编制招标控制价时,按13.5元/m?计取;现场集中搅拌混凝土不采用泵送的,仅调整配合比,其它不变。
八、在签订施工合同时,如需采用招标文件中的有关条款,应在合同中明确,否则以经过备案的合同为准。
九、目前我省人工工资预算单价还未放开,因此,省工程造价管理机构发布的人工工资预算单价调整,不属于风险范围的内容,但市场劳务价格变化属于风险的范畴。
江苏人工费调整文件汇总表目录1.苏建定2001(401)2.苏建定2005(65)3.苏建定2006(276)4.苏建定2008(66)5. 苏建价〔2010〕494号6.苏建价〔2011〕812号7苏建价(2012)633号文件8.苏建函价〔2013〕111号9. 苏建函价〔2013〕549号10.苏建函价〔2014〕102号11、苏建函价〔2014〕569号12、2014年江苏省建设工程费用定额13、苏建函价〔2015〕133号14、《江苏省建筑与装饰工程计价定额》(2014年)附录综合机械台班单价表江苏省建设厅文件苏建定(2001)401号关于调整我省建筑业预算工资标准的通知各市建设局(建委),省有关厅、局:为了落实国家工资政策,提高建筑企业职工的工资水平,切实解决我省建筑业预算工资标准与建筑市场相比偏低的实际状况,根据我省有关工资调整文件精神,经研究,决定调整我省预算工资标准,具体办法如下:一、我省建筑、安装、市政、房屋修缮、仿古建筑及园林工程的定额预算工资单价调整到26元/工日。
装饰工程调整到30~40元/工日。
二、建筑、安装、市政工程执行新定额的,预算工资标准和执行时间按相应的文件规定执行。
三、建筑、安装、市政工程执行老定额的,以及房屋修缮、仿古建筑及园林、装饰工程,如以人工费为取费基础的所调增的预算工资部分作独立费处理,不取费;如以直接费为取费基础的所调增的预算工资部分进入直接费,作为取费的基数。
四、建筑、安装、市政工程执行老定额的,以及房屋修缮、仿古建筑及园林工程包工不包料调整为35元/工日,点工调整为29元/工日;装饰工程包工不包料调整为40元/工日,点工调整为35元/工日。
五、建筑、安装、市政工程执行老定额的,以及房屋修缮、仿古建筑及园林、装饰工程的执行时间为二00二年一月一日,二00二年一月一日以后完成的工作量一律按本通知规定执行,二00二年一月一日以前完成的工作量按原规定执行。
江苏师范大学学生宿舍维修改造(No:2016G27077)招标文件江苏师范大学招投标办公室2016年7月5日第一部分招标邀请书依据《中华人民共和国招标投标法》,现对我校学生宿舍维修改造项目进行招标,欢迎符合本项目资格条件的单位前来投标。
1.项目编号: 2016G270772.项目名称: 实验室及学生公寓维修改造3.项目概况:3。
1招标范围:本项目地点位于徐州市上海路101号江苏师范大学泉山校区。
本次公开招标分四个标段进行,其中标段一为泉山校区学宿0#-13#楼维修改造工程,标段二为泉山校区学宿14#—19#楼维修改造,标段三为泉山校区学宿20#-32#楼维修改造,标段四为泉山校区1-5号研究生宿舍维修改造,请投标人按照工程量清单填报每个标段的报价.标段一:泉山校区学宿0#—13#楼维修改造工程标段二:泉山校区学宿14#—19#楼维修改造标段三:泉山校区学宿20#-32#楼维修改造本项目前三个标段的施工内容主要为毕业生宿舍粉刷、维修、窗帘更换、鞋架油漆等。
标段四:泉山校区1—5号研究生宿舍维修改造主要施工内容为更换车棚彩钢瓦、支架防腐处理,3-4号楼宿舍卫生间蹲便器更换,局部粉刷,便池台拆除马赛克,重新防水,防滑面砖重新镶贴,5号楼卫生间粉刷等。
上述四个标段的具体施工内容详见工程量清单,工程量清单在公告发布之日起七日内发布在我办官方网站上。
网址为:http://ztbb.jsnu。
/。
3。
2工期:自报,本项目四个标段的工期均为30天(日历天),具体期限在签订合同时约定。
3。
3资金情况:自筹,已落实。
3。
4质量要求:合格,质保期不少于一年。
参照相关工程技术规范与质量标准。
3。
5项目地点:我校泉山校区。
3。
6承包方式:包工包料。
产生的建筑垃圾、渣土负责清运出校。
3。
7付款方式:无预付款;工程竣工验收合格后支付合同价70%,工程结算审计完成后付到工程结算价95%,余款作为质保金在质保期满,确定无需要维修的相关事项后一次性付清(不计息)。
江苏省住房城乡建设厅关于发布建设工程人工工资指导价的通知
正文:
---------------------------------------------------------------------------------------------------------------------------------------------------- 江苏省住房城乡建设厅关于发布建设工程人工工资指导价的通知
苏建函价〔2015〕133号
各省辖市建设局(委),各有关单位:
根据《省住房和城乡建设厅关于对建设工程人工工资单价实行动态管理的通知》(苏建价〔2012〕633号文),我厅组织各市测算了建设工程人工工资指导价,现予以发布,从2015年3月1日起执行。
人工工资指导价的调整属于应由发包人承担的政策性调整因素。
发承包双方应在施工合同中明确约定人工费调整方法。
附件:江苏省建设工程人工工资指导价
江苏省住房城乡建设厅
2015年3月2日
——结束——。
