锅炉房拆除工程专项施工组织设计
- 格式:doc
- 大小:192.50 KB
- 文档页数:29

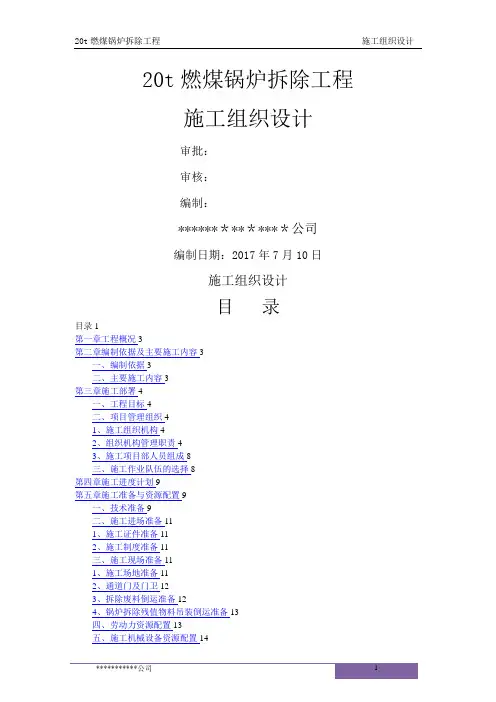

20t燃煤锅炉拆除工程施工组织设计审批:审核:编制:**************公司编制日期:2017年7月10日施工组织设计目录目录1第一章工程概况3第二章编制依据及主要施工内容3一、编制依据3二、主要施工内容3第三章施工部署4一、工程目标4二、项目管理组织41、施工组织机构42、组织机构管理职责43、施工项目部人员组成8三、施工作业队伍的选择8第四章施工进度计划9第五章施工准备与资源配置9一、技术准备9二、施工进场准备111、施工证件准备112、施工制度准备11三、施工现场准备111、施工场地准备112、通道门及门卫123、拆除废料倒运准备124、锅炉拆除残值物料吊装倒运准备13四、劳动力资源配置13第六章拆除施工方案15一、施工作业顺序15二、施工作业151、切断锅炉供电供水152、锅炉炉墙拆除153、施工用脚手架搭设164、锅炉给煤装置拆除165、电缆及桥架拆除176、分汽缸及进出蒸汽管道拆除177、锅炉本体拆除178、区域围挡199、施工清理19第七章主要作业技术要求20一、脚手架搭设20二、管道拆除20三、设备拆除21四、设备吊运22第八章现场安全施工管理22一、危险源识别及控制措施22二、安全管理制度23三、安全操作技术要求241、高空作业安全技术要求242、气割作业安全技术要求26第九章现场文明施工管理26一、文明施工管理措施27二、文明施工管理制度27第一章工程概况20t燃煤锅炉拆除工程施工地址为**************,拆除锅炉及附属设施位于锅炉房二层,占地面积约370m2,施工总高度约14m。
20t燃煤锅炉房平面位置示意图第二章编制依据及主要施工内容一、编制依据1、建设单位要求.2、工程现场实际情况。
二、主要施工内容20t燃煤锅炉拆除工程的主要包括锅炉及附件拆除、物料堆放及清理和拆除后的区域围挡等施工内容。
1、2台20t/h燃煤蒸汽锅炉本体拆除,分汽缸拆除,混煤器、分层给煤装置拆除,蒸汽管道拆除,锅炉附属阀门仪表、电气线路及桥架、钢扶梯平台设备设施拆除等。
电解二厂锅炉房拆除工程专项施工方案审核: ___________编制: ____________包头铝业集团建安工程有限责任公司二零一七年九月202 技术保证措施22第四 章 拆除施工 ............... 1 拆除施工工艺简介: . ........ 2 施工段划分与施工顺序 . . 3 施工工艺流程 ............ 4 施工方法 ................第五章 质量技术 保证措 施10........10 ..........10 ..1112 1 质量保证措施 ...........................20 第一章 工程概况 (4)1 编制依据 (4)2 工程概况 (4)3 工程特点及难点 (4)4 施工对策 (5)第三章 管理目标 和组织 机构 (8)1 管理目标 ............................2 组织机构 ............................第二 章 施工准备 ......... 1 技术准备 ..........2 机具、材料准备 ....3 施工期间劳动力计划4 现场准备 ..........66 (7) (8)8第六章安全生产文明施工环保措施 (23)1 施工安全要求 (23)2 临边防护 (24)3 洞口防护 (24)4 拆除部位卸载 (25)5 临时用电 (25)6 机械使用安全措施 (26)7 文明施工环境保护 (27)8 应急救援 (28)202 技术保证措施22第一章工程概况1 编制依据1.1《施工组织设计》1.2《建筑拆除工程安全技术规范》JGJ147-20041.3《建筑施工安全检查标准》JGJ59-20111.4《施工现场临时用电安全技术规范》JGJ46-20051.5《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20111.6《建筑施工高处作业安全技术规范》JGJ80-911.7《建筑机械使用安全技术规程》JGJ 33-20122 工程概况拆除工程包括锅炉房一栋、除渣泵房一栋、供热车间以及检修库3 工程特点及难点3.1 梁板柱等结构的拆除量大、拆除施工难度大、危险系数高、拆除后混凝土块转运难度大。

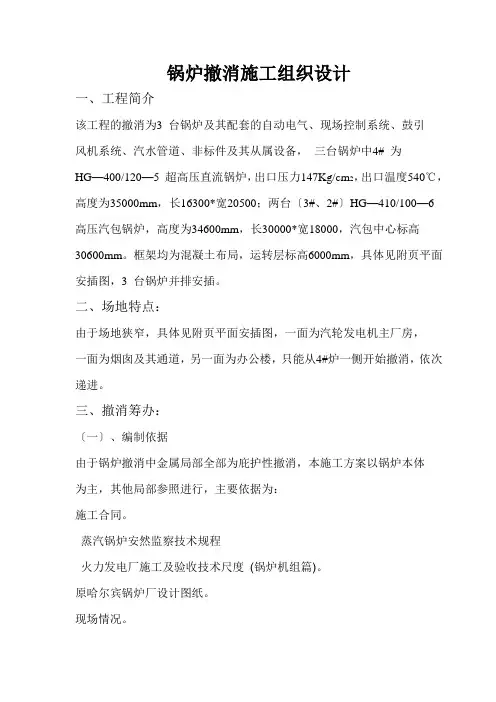

锅炉撤消施工组织设计一、工程简介该工程的撤消为3 台锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其从属设备,三台锅炉中4# 为HG—400/120—5 超高压直流锅炉,出口压力147Kg/cm2,出口温度540℃,高度为35000mm,长16300*宽20500;两台〔3#、2#〕HG—410/100—6高压汽包锅炉,高度为34600mm,长30000*宽18000,汽包中心标高30600mm。
框架均为混凝土布局,运转层标高6000mm,具体见附页平面安插图,3 台锅炉并排安插。
二、场地特点:由于场地狭窄,具体见附页平面安插图,一面为汽轮发电机主厂房,一面为烟囱及其通道,另一面为办公楼,只能从4#炉一侧开始撤消,依次递进。
三、撤消筹办:〔一〕、编制依据由于锅炉撤消中金属局部全部为庇护性撤消,本施工方案以锅炉本体为主,其他局部参照进行,主要依据为:施工合同。
蒸汽锅炉安然监察技术规程火力发电厂施工及验收技术尺度(锅炉机组篇)。
原哈尔宾锅炉厂设计图纸。
现场情况。
我方的施工经验。
〔二〕、撤消筹办1、按照现场特点与电厂进行协商在锅炉撤消施工前清理场地,撤消周围有碍施工得建筑物和障碍物,确保道路畅通和设备堆放、清理。
2、施工需要的工业水源、电源、气源由电厂指定地址引出,现场在厂房内设立临时配电盘,此中水源用1#胶皮管能引至各炉的炉顶。
3、撤消过程中庇护调剂值班楼不受损坏,借用该楼作为施工办公和生活场地,对卫生、照明设施进行完善,如仍不敷时,在电厂指定地址搭设临时场地。
4、参与撤消的施工人员熟悉图纸资料,编制作业指导书,作业指导书主要有:顶棚、水冷壁、过热器、省煤器、空预器、汽包、大管、混凝土布局、辅助设备、从属机械、热工仪表、自动扮装置、电气撤消作业指导书,等等。
5、筹办各种技术资料、规程、尺度和记录表格,记录撤消过程中,按照原始设备清单清点的零部件,尤其对损坏件必需作好记录。
6、按照图纸对锅炉不同部位、不同标高进行标识表记标帜,采用不褪色记号笔进行标识表记标帜,要求标识表记标帜清楚,标识表记标帜的位置在拆卸运输过程中不易碰损的处所,以包管位置的准确性,首先对现场的小件,仪表、电气、自动控制件进行编号整理,在撤消后进行保温炉墙撤消,后再对锅炉主体、从属配件进行编号。
锅炉房拆除工程专项施工方案1.工程概况:锅炉房拆除工程旨在将已废弃的锅炉房进行拆除,清除危险物质以确保施工区域的安全。
工程涉及到机电设备的拆卸、水管、电缆线路及仪表的移除和防护措施的采取。
本施工方案将详细描述拆除过程、安全措施、施工组织等。
2.施工准备:2.1.制定《锅炉房拆除工程专项施工方案》并报审核;2.2.选派专业团队进行实地勘察,并制定详细的测量图纸;2.3.确定施工阶段和拆除顺序;2.4.组织供应施工所需材料和设备。
3.拆除步骤:3.1.施工前,对锅炉房周边进行警示区域的设置,并向周边居民进行告知和宣传;3.2.拆除首先对机电设备进行拆卸,包括锅炉、冷却塔、泵等;3.3.进行机电设备的分解和分类,对废旧设备进行处理,实现资源回收利用;3.4.进行水管、电缆线路及仪表的移除,同时关闭相关的阀门,切断电源;3.5.对拆除过程中产生的垃圾进行分类处理,满足环保要求;3.6.清理拆除区域,保持工地整洁。
4.安全防护措施:4.1.工人必须穿戴安全帽、工作服、防护眼镜和防护手套,并在施工现场悬挂相关安全警示标志;4.2.机电设备的拆除应由具有相关技术资质的工人完成,避免人员伤害和设备损坏;4.3.进入拆除区域的人员必须接受安全教育和培训,熟悉应急预案并掌握必要的逃生技巧;4.4.设立专人负责现场安全指挥,确保各项安全措施得到落实。
5.施工组织:5.1.项目负责人负责项目的整体组织和协调,并对施工的安全和质量负责;5.2.工地设立施工指挥部,明确各个部门的职责和任务;5.3.施工过程中保持与相关部门的沟通,及时解决各类问题;5.4.定期召开施工安全会议,分析问题、总结经验,提高施工质量。
6.施工进度控制:6.1.根据拆除工程的复杂程度和工期的要求,制定详细的施工进度计划;6.2.通过现场施工调度和进度监控,及时调整施工进度;6.3.每日记录施工进度,掌握工程进展情况。
7.环保要求:7.1.在拆除过程中,对于废旧设备和垃圾,严格按照相关法规和标准进行分类处理和处置;7.2.对于危险物质的处理,必须符合国家规定和要求;7.3.施工现场应定期清理,保持整洁,并进行必要的环境监测。

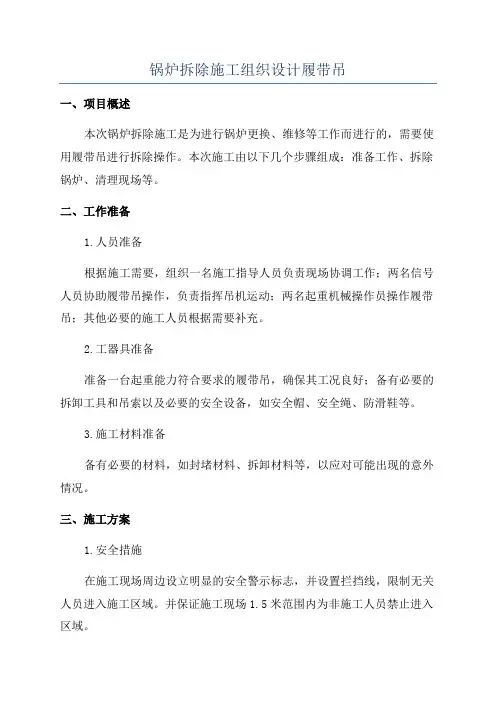

锅炉拆除施工组织设计履带吊一、项目概述本次锅炉拆除施工是为进行锅炉更换、维修等工作而进行的,需要使用履带吊进行拆除操作。
本次施工由以下几个步骤组成:准备工作、拆除锅炉、清理现场等。
二、工作准备1.人员准备根据施工需要,组织一名施工指导人员负责现场协调工作;两名信号人员协助履带吊操作,负责指挥吊机运动;两名起重机械操作员操作履带吊;其他必要的施工人员根据需要补充。
2.工器具准备准备一台起重能力符合要求的履带吊,确保其工况良好;备有必要的拆卸工具和吊索以及必要的安全设备,如安全帽、安全绳、防滑鞋等。
3.施工材料准备备有必要的材料,如封堵材料、拆卸材料等,以应对可能出现的意外情况。
三、施工方案1.安全措施在施工现场周边设立明显的安全警示标志,并设置拦挡线,限制无关人员进入施工区域。
并保证施工现场1.5米范围内为非施工人员禁止进入区域。
2.施工区域划定根据施工需要,确定锅炉拆除的区域范围,根据破面设置出锅炉拆除区域和安全通道。
3.履带吊选型根据锅炉的重量和高度,选择合适的履带吊,并按照施工要求检查吊机的性能和安全系数。
4.安装工作先使用吊车将吊机组件送至拆除现场,然后进行吊机的安装工作,如固定脚手架、调整吊钩高度等。
5.拆除锅炉首先,使用钢丝绳将锅炉固定,保证其稳定。
然后,启动履带吊,将锅炉逐步升离基础,并小心操作,确保安全。
同时,需要指挥吊机操作员根据信号人员的指示,进行适当的升降和移动。
6.清理现场拆除锅炉后,需要清理现场,将锅炉拆下的部件和废弃物进行堆放或分类处理,保持现场整洁。
四、施工风险及应对方案1.吊机翻转的风险在施工过程中,需要密切配合信号人员的操作,确保吊机操作员清楚吊机的动作,避免出现翻转的风险。
同时,定期检查吊机的稳定性和工作性能,保证其可靠使用。
2.吊机吊绳断裂的风险由于锅炉较重,容易对吊绳造成较大的拉力,导致吊绳断裂的风险。
在施工前,需要确保吊绳的质量并做好预防措施,如预留备用吊索、检查吊索是否有磨损等。
锅炉房主体设备拆除工程施工组织设计方案目录一、工程概况 (4)二、施工安排 (4)三、施工计划 (6)四、施工准备 (6)五、资源配置计划 (8)六、拆除工程施工方法及工艺要求 (10)七、施工现场平面布置图 (15)八、主要保证措施 (15)一、工程概况1、本拆除工程位于**矿选煤厂主厂房西侧,**矿井准备车间以东,软化车间以北,拆除内容如下:1.1 拆除的设备:35吨锅炉4台、10吨锅炉两台,以及与锅炉有关的管道、电气设备等。
1.2 拆除的构筑物:35吨锅炉房为钢筋混凝土框架结构,其中西侧尺寸为51.69m×23m×9.9m,东侧尺寸为28.5m×15.5m×9.9m,地下室尺寸为9.76m ×10.48m×4m;10吨锅炉房为钢筋混凝土框架结构,其中框架结构尺寸为15.24m×2.5m×4m,19.4m×20.1m×19m,8.08m×3.4m×19m, 19.4m×6.36m ×15m,25.74m×8.08m×18m,地下室尺寸为9.4m×7.9m×6m,地下钢筋砼水池尺寸为10m×10m×4m。
1.3 地下管线情况:平行于锅炉房楼南6m,东西向地面有管沟一道,内有Φ300暖气管数根,Φ200生活用水管一根;楼底有电缆沟一道,东西走向。
2、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来的施工经验,编制此施工组织设计,参考规范及文件如下:由甲方提供的**矿35吨及10吨锅炉房主体、设备拆除工程的《招标文件》;现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》;《建筑拆除工程安全技术规范-JGJ147-2004》;《房屋拆迁施工现场防治扬尘污染管理规定》;《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;由甲方提供的拆除建(构)筑物的工程量清单;其它相关专业规范及行业标准。

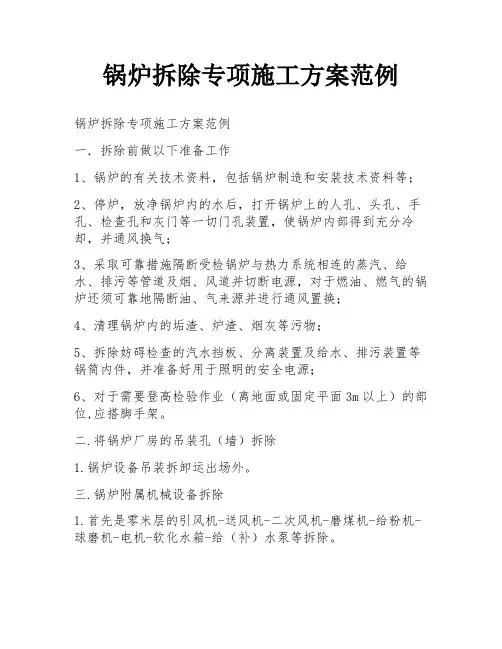

锅炉拆除专项施工方案范例锅炉拆除专项施工方案范例一.拆除前做以下准备工作1、锅炉的有关技术资料,包括锅炉制造和安装技术资料等;2、停炉,放净锅炉内的水后,打开锅炉上的人孔、头孔、手孔、检查孔和灰门等一切门孔装置,使锅炉内部得到充分冷却,并通风换气;3、采取可靠措施隔断受检锅炉与热力系统相连的蒸汽、给水、排污等管道及烟、风道并切断电源,对于燃油、燃气的锅炉还须可靠地隔断油、气来源并进行通风置换;4、清理锅炉内的垢渣、炉渣、烟灰等污物;5、拆除妨碍检查的汽水挡板、分离装置及给水、排污装置等锅筒内件,并准备好用于照明的安全电源;6、对于需要登高检验作业(离地面或固定平面3m以上)的部位,应搭脚手架。
二.将锅炉厂房的吊装孔(墙)拆除1.锅炉设备吊装拆卸运出场外。
三.锅炉附属机械设备拆除1.首先是零米层的引风机-送风机-二次风机-磨煤机-给粉机-球磨机-电机-软化水箱-给(补)水泵等拆除。
2.将零米层的热水管-冷却水管-消防水管路-压缩空气管路-油管路-蒸汽管路-四侧给水连通管放净水后拆除。
3.拆除后拖入厂房外的空地摆放整齐,集中存放。
4.主要工机具配备3T倒链、2T倒链、电焊机、火焊工具(氧气、乙炔)、脚手架等四.锅炉连接部位的拆除炉墙-四侧下降管-锅炉范围内连通管-炉顶连箱-水冷系统-汽包-过热器-省煤器-空气预热器-钢架1.先将进入8米层给水管路、汽水管路、连箱进水管路、给水操作台、煤粉管路、油管路拆除后运出厂房外。
2.炉墙四侧保温护板、保温材料、保温钉等拆除。
3.炉前下降管拆除,运出厂房外。
4.炉顶连通管、排气管、安全阀、一二次阀门、电动装置、电气热工仪表阀、电缆拆除八米层运出厂房外。
5.过热器集箱、减温水集箱拆除,运出厂房外。
6.主要工机具配备5T卷扬机、3T倒链、5T倒链、电焊机、火焊工具(氧气、乙炔)等五. 拆除炉后1. 砌筑墙用空压机、风镐将耐火水泥、砖拆除,清理干净。
2.拆下组空气预热器,根据现场的实际情况用氧气割开整组拆除,再拆上组空气预热器根据现场的实际情况用氧气割开整组拆除,运出厂房外。
锅炉房拆除工程施工组织设计方案一、工程简介该工程的拆除为 3 台锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备,三台锅炉中 4#为HG—400/120—5 超高压直流锅炉,出口压力 147Kg/cm 2 ,出口温度 540℃,高度为 35000mm,长 16300*宽 20500;两台(3#、2#)HG—410/100—6高压汽包锅炉,高度为 34600mm,长 30000*宽 18000,汽包中心标高30600mm。
框架均为混凝土结构,运转层标高 6000mm,具体见附页平面布置图,3 台锅炉并排布置。
二、场地特点:由于场地狭窄,具体见附页平面布置图,一面为汽轮发电机主厂房,一面为烟囱及其通道,另一面为办公楼,只能从 4#炉一侧开始拆除,依次递进。
三、拆除准备:(一)、编制依据由于锅炉拆除中金属部分全部为保护性拆除,本施工方案以锅炉本体为主,其他部分参照进行,主要依据为:《施工合同》《蒸汽锅炉安全监察技术规程》《火力发电厂施工及验收技术规范》(锅炉机组篇)。
原哈尔宾锅炉厂设计图纸。
现场情况。
我方的施工经验。
(二)、拆除准备1、根据现场特点与电厂进行协商在锅炉拆除施工前清理场地,拆除周围有碍施工得建筑物和障碍物,确保道路畅通和设备堆放、清理。
2、施工需要的工业水源、电源、气源由电厂指定地点引出,现场在厂房内设立临时配电盘,其中水源用 1#胶皮管能引至各炉的炉顶。
3、拆除过程中保护调度值班楼不受损坏,借用该楼作为施工办公和生活场地,对卫生、照明设施进行完善,如仍不够时,在电厂指定地点搭设临时场地。
4、参与拆除的施工人员熟悉图纸资料,编制作业指导书,作业指导书主要有:顶棚、水冷壁、过热器、省煤器、空预器、汽包、大管、混凝土结构、辅助设备、附属机械、热工仪表、自动化装置、电气拆除作业指导书,等等。
5、准备各种技术资料、规程、规范和记录表格,记录拆除过程中,根据原始设备清单清点的零部件,尤其对损坏件必须作好记录。

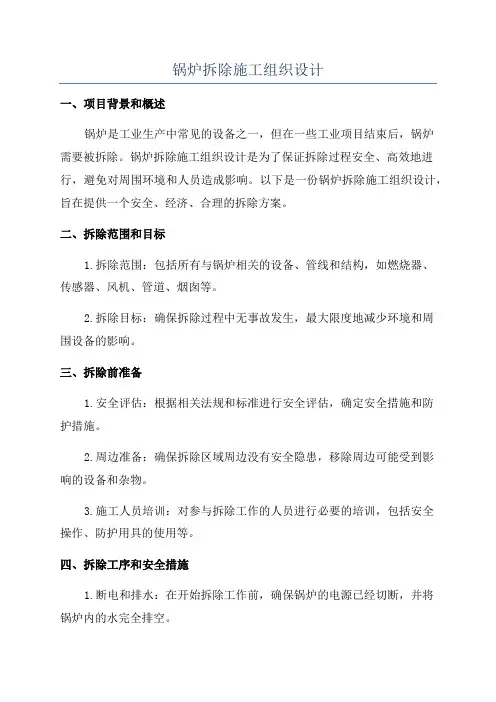

锅炉拆除施工组织设计一、项目背景和概述锅炉是工业生产中常见的设备之一,但在一些工业项目结束后,锅炉需要被拆除。
锅炉拆除施工组织设计是为了保证拆除过程安全、高效地进行,避免对周围环境和人员造成影响。
以下是一份锅炉拆除施工组织设计,旨在提供一个安全、经济、合理的拆除方案。
二、拆除范围和目标1.拆除范围:包括所有与锅炉相关的设备、管线和结构,如燃烧器、传感器、风机、管道、烟囱等。
2.拆除目标:确保拆除过程中无事故发生,最大限度地减少环境和周围设备的影响。
三、拆除前准备1.安全评估:根据相关法规和标准进行安全评估,确定安全措施和防护措施。
2.周边准备:确保拆除区域周边没有安全隐患,移除周边可能受到影响的设备和杂物。
3.施工人员培训:对参与拆除工作的人员进行必要的培训,包括安全操作、防护用具的使用等。
四、拆除工序和安全措施1.断电和排水:在开始拆除工作前,确保锅炉的电源已经切断,并将锅炉内的水完全排空。
2.拆除外壳和附件:首先拆除锅炉的外壳和附属设备,采取机械拆卸或者手工切割的方式进行。
3.拆除管道和接口:将与锅炉连接的管道逐个拆除,并封堵管道出口,以免泄漏。
4.拆除燃烧器和烟囱:拆除燃烧器和烟囱,注意保护周围设备和结构,避免损坏。
5.清理和检查:将拆除下来的设备和管道进行清理,并进行必要的检查,以排除可能存在的隐患。
6.资源回收和废物处理:对拆除出来的设备和管道进行资源回收和废物处理,确保环保合规。
7.安全监控和应急准备:在整个拆除过程中,设立安全监控点,随时观察和处理可能发生的安全问题;同时准备好急救设备和应急方案,以备不时之需。
五、拆除后处理1.碎片清理和环境修复:对拆除过程中产生的碎片进行清理处理,并进行相应的环境修复,确保环境安全。
2.工作总结和评估:对拆除工作进行总结和评估,汇总经验和教训,为以后的类似项目提供参考。
以上是一份关于锅炉拆除施工组织设计的示例,通过合理的组织和安全措施,可以保证拆除过程顺利进行,最大限度地保护周边环境和设备的安全。

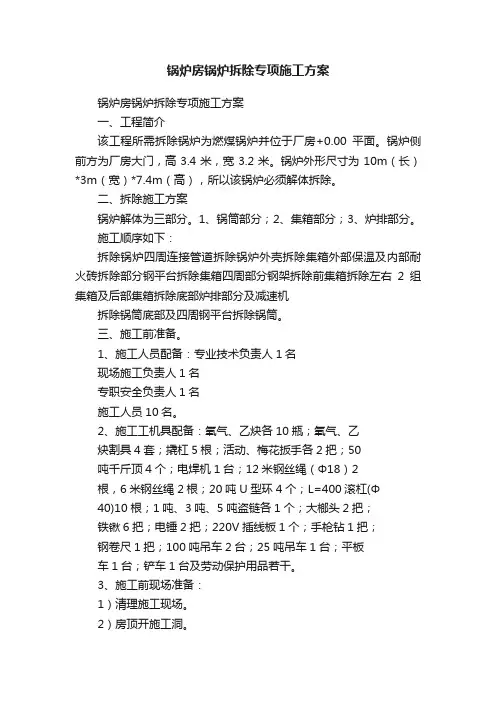

锅炉房锅炉拆除专项施工方案锅炉房锅炉拆除专项施工方案一、工程简介该工程所需拆除锅炉为燃煤锅炉并位于厂房+0.00平面。
锅炉侧前方为厂房大门,高3.4米,宽3.2米。
锅炉外形尺寸为10m(长)*3m(宽)*7.4m(高),所以该锅炉必须解体拆除。
二、拆除施工方案锅炉解体为三部分。
1、锅筒部分;2、集箱部分;3、炉排部分。
施工顺序如下:拆除锅炉四周连接管道拆除锅炉外壳拆除集箱外部保温及内部耐火砖拆除部分钢平台拆除集箱四周部分钢架拆除前集箱拆除左右2组集箱及后部集箱拆除底部炉排部分及减速机拆除锅筒底部及四周钢平台拆除锅筒。
三、施工前准备。
1、施工人员配备:专业技术负责人1名现场施工负责人1名专职安全负责人1名施工人员10名。
2、施工工机具配备:氧气、乙炔各10瓶;氧气、乙炔割具4套;撬杠5根;活动、梅花扳手各2把;50吨千斤顶4个;电焊机1台;12米钢丝绳(Φ18)2根,6米钢丝绳2根;20吨U型环4个;L=400滚杠(Φ40)10根;1吨、3吨、5吨盗链各1个;大榔头2把;铁锹6把;电锤2把;220V插线板1个;手枪钻1把;钢卷尺1把;100吨吊车2台;25吨吊车1台;平板车1台;铲车1台及劳动保护用品若干。
3、施工前现场准备:1)清理施工现场。
2)房顶开施工洞。
3)清理锅炉运输道路。
4)拆除操作室彩板房。
四、锅炉拆除具体方案1、连接管道拆除:割除锅炉四周连接工艺管道,如水管、蒸汽管、通风管道。
确保锅炉本体与其他设备无连接。
2、炉壳拆除:搭设轻型脚手架,采用手枪钻拆除锅炉外壳上铆钉,从上至下,从前到后拆除锅炉外壳,外壳拆除完毕后,再剔除炉壳内部保温层。
3、耐火砖拆除:采用电锤及榔头从集箱对流管内壁上部开始剔除耐火砖,并且边剔除耐火砖边清理,确保炉膛内部不要堆积太多耐火砖。
4、拆除锅炉上煤斗及锅炉上煤器部分。
为拆除及运输集箱腾出空间。
5、集箱拆除:前部集箱高度为6m,宽3m,重约1-2吨,左右集箱重约3-4吨。
电解二厂锅炉房拆除工程专项施工方案审核:编制:包头铝业集团建安工程有限责任公司二零一七年九月目录第一章工程概况41 编制依据42 工程概况53 工程特点及难点54 施工对策5第二章施工准备71 技术准备72 机具、材料准备73 施工期间劳动力计划84 现场准备9第三章管理目标和组织机构91 管理目标92 组织机构10第四章拆除施工101 拆除施工工艺简介:102 施工段划分与施工顺序113 施工工艺流程114 施工方法13第五章质量技术保证措施211 质量保证措施212 技术保证措施23第六章安全生产文明施工环保措施231 施工安全要求232 临边防护243 洞口防护254 拆除部位卸载255 临时用电266 机械使用安全措施277 文明施工环境保护288 应急救援28第一章工程概况1 编制依据1.1《施工组织设计》1.2《建筑拆除工程安全技术规范》JGJ147-20041.3《建筑施工安全检查标准》JGJ59-20111.4《施工现场临时用电安全技术规范》JGJ46-20051.5《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 1.6《建筑施工高处作业安全技术规范》JGJ80-911.7《建筑机械使用安全技术规程》JGJ 33-20122 工程概况拆除工程包括锅炉房一栋、除渣泵房一栋、供热车间以及检修库房等。
3 工程特点及难点3.1梁板柱等结构的拆除量大、拆除施工难度大、危险系数高、拆除后混凝土块转运难度大。
3.2 结构拆除的工程量大,结构位置高,比较分散,单件构件截面尺寸大,板最大厚度达到120mm,柱最大截面尺寸达800mm*800mm,梁最大截面尺寸为500mm*1100mm,增加了施工难度。
3.3 投入的施工机械设备较多,以静力切割为主,传统拆除与静力切割拆除兼备。
3.4 拆除的主要有柱、梁、板、屋面结构、局部地下室等,危险系数高,需要采取临时可靠支撑和搭设施工操作架。
3.5 该工程位于包头市东河区,包头市为全国文明卫生城市,对文明施工、环保要求很高。
4 施工对策针对上述重点、难点部位,项目部将以“安全第一”为首要原则,对拆除结构部位先搭设钢管架支撑架卸载和施工操作平台、安全防护栏等安全措施,再对结构进行从上至下分层分段分块优先采用静力拆除。
做到先防护后施工,先支撑后拆除,确保人员安全和结构安全。
4.1 在结构构件拆除时,应严格按照构件的受力情况,先卸除上部荷载,对梁板进行支撑,并搭设施工操作架,再由上而下进行拆除。
在拆除过程中,避免将施工临时堆放荷载加到结构构件上,尽量卸除自重以外的一切荷载。
做好作业面、临边洞口周围的安全防护并做好标识,并派安全管理人员进行巡视。
4.2 禁止在没有可靠隔离防护的同一垂直面上同时进行拆除施工,禁止高处抛物。
4.3 施工时合理规划现场,利用原有场地进行封闭式管理。
在建筑物周边地面用钢管搭设围护并张挂安全网进行封闭,只留设安全通道进入建筑物内,并设置专人进行监护,防止无关人员入内。
4.4 为了防止混凝土渣块飞溅及扬尘飘散,用彩条布封闭作业区域。
4.5 拆除各楼层屋面的混凝土墙柱时,搭设通往屋面的溜槽,解决屋面梁板拆除混凝土的运输问题。
4.6 同时项目部设专人负责内外协调,同当地派出所、市建委、环卫、城管、周边居民等进行协调,随时解决可能出现的民扰和扰民情况。
4.7 尽最大可能避免夜间施工,如需要夜间施工必须先办理“夜间施工许可证”及张贴“安民告示”。
4.8 作好现场的整体规划,并安排专人对施工现场临时道路进行洒水降尘和清扫工作;施工垃圾定点堆放在施工现场,由专门人员、车辆每天及时清理外运至城市垃圾站处理。
第二章施工准备1 技术准备1.1 熟悉和看透施工图纸,会同设计、监理、建设单位进行图纸会审。
1.2 施工前应详细对照建筑物的结构修改平面图纸及现有结构实体,当发现问题时及时通知甲方,由建设单位及时上报设计单位进行修改。
1.3 根据本工程的特点和实际情况,项目部决定在施工中对混凝土梁、柱、板尽可能采用静力拆除钢筋混凝土构件;其特点是对原结构混凝土无损坏、施工速度快、振动小、施工噪音小等优点,是取代人敲、锤砸等传统施工方法的一种新型技术。
1.4 拆除施工前,向作业人员做好三级安全培训教育、施工技术交底、安全技术交底工作。
2 机具、材料准备2.1 根据进度计划制定施工机械需用计划,及时组织好施工机械的进场就位,并定期检查保养,使其设备完好率达到95%以上。
2.2 合理制定本工程的材料用量计划,及时组织好各类材料的进场工作。
2.3 根据工程情况, 专业施工队伍需准备的工具有水锯、液压钳、手动葫芦、风镐、胶轮手推车、电缆线、开关箱、墨斗盒、氧气、乙炔、氧焊枪等。
表1 主要机械设备需用计划3 施工期间劳动力计划工种及劳动力人数见下表。
4 现场准备4.1 各建筑物二级配电箱配置到位,保证电力畅通。
4.2 各建筑物消防用水、施工用水管道铺设到位,保证楼层内水源畅通。
4.3 拆除作业部位控制定位轴线放线、验线完毕。
4.4 楼层临边防护、洞口防护完毕。
4.5 楼内遗留垃圾清理完毕。
第三章管理目标和组织机构1 管理目标1.1 质量目标:确保工程质量合格。
1.2 工期目标:确保按合同工期保质保量完成本工程。
1.3 安全目标:安全生产,实现零事故的管理目标,杜绝死亡和重伤。
1.4 文明施工环保目标:按包头市政府的创建文明卫生城市相关规定,严格按照安全操作技术规程施工,搞好安全生产,做到文明施工,采取湿法作业和静力拆除作业,尽可能控制施工扬尘和噪声,做到及时清运建筑垃圾;做到没有市民投诉和当地主管部门追责处罚。
全力配合上级单位,服从上级单位的管理。
2 组织机构2.1 现场管理组织机构及主要管理人员配备本工程施工现场设项目经理部,实行项目经理负责制。
配备有丰富经验的各专业技术管理人员,主要有包括:项目经理、项目技术经理、施工员、质检员、安全员、材料员、预算员、设备员、及后勤负责人等,项目经理部全面承担计划、组织、协调、质量安全进度文明施工过程控制、监督等管理职能,是本项目的决策层和管理层。
2.2 项目管理模式在管理模式上,实行施工总承包对专业分包的各项管理。
实行项目经理领导下的项目班子负责制,公司各部门派相应管理人员对项目部进行经常性的检查、督促和指导。
总包对分包进行指导、协调、督促、组织,共同实现质量、安全、进度、文明施工环境保护等各项目标。
第四章拆除施工1 拆除施工工艺简介:拆除施工工艺分为两大类:传统破碎拆除施工方法和静力切割拆除施工方法。
传统拆除方法包括手工凿除、大锤破碎、风镐破碎等。
传统拆除方法特点是施工工具简单,不需要专业的拆除工具,效率低下、扬尘多、噪声大、对原结构的损伤程度较大,容易造成砌体、混凝土结构裂缝等,本工程拆除施工中仅在设计要求保留钢筋的部位采用风镐破碎和洞口修边及结构施工缝处使用手工剔凿修平,其余结构部分的拆除尽可能不使用。
静力切割施工方法较多,如水锯机械切割、液压钳破碎等,特点是对原结构无损伤、定位准确、噪声低、速度快、效率高;采取湿法作业扬尘少。
2 施工段划分与施工顺序2.1 施工区划分为了加快进度,拆除分为5个施工区。
2.2 施工顺序拆除施工按照从上到下,先防护后施工,先支撑后拆除,先拆除板、再拆除梁、后拆除柱的顺序分区分块分段拆除。
拆除前还必需搭设操作架。
同一构件必须先拆除上部再拆除下部,悬挑构架先拆除最外边梁后拆除悬挑梁,对于两端有支座梁先拆中间段后拆端支座处,必须分离成小块小段拆除。
3 施工工艺流程拆除施工尽可能优先采用水锯静力切割、液压钳破碎(保留钢筋处采用)拆除施工,用小风镐、錾子加手锤人工凿除修边。
用水钻、水锯、液压钳等把混凝土构件进行静力分离切割成小块小段,转运至地面后集中堆放,及时用风镐进行破碎。
拆除施工必须采取喷(淋、洒)水湿法作业,尽可能减少扬尘。
分段分块拆除后外运至1#楼西侧集中堆放,集中破碎,最后及时外运出工地大门至城市垃圾消纳场地处理。
拆除施工顺序为:清理结构面→放线、验线→支撑卸载→搭设操作及防护架→拆除(水锯切割、水钻排孔、液压钳破碎、风镐破碎)→转运混凝土块至地面→风镐破碎→清理并外运垃圾。
3.1 现场清理:将需切割部位的现场清理干净。
3.2 定位放线:按照建筑物结构修改平面图纸进行放线定位。
3.3 水锯施工:将切割部位弹出墨线,用膨胀螺栓将水锯导轨沿墨线固定在混凝土结构上,水锯固定好进行调试试割,确定水锯安装牢固后再进行正常切割施工。
水锯机施工特点:具有施工速度快、噪声小、振动小、所需场地小。
用水锯在沿施工定位线进行直线切割,将较大的梁、板、墙等构件分段分块拆除运走,也可拆除后就地破碎清运。
3.4 水钻施工:由专业钻工安装钻孔,先将要切割部位定位后,用电锤打孔,将膨胀螺栓安进孔里固定,再将水钻机安装在膨胀螺栓上固定,水钻机固定后进行试钻,确定水钻机牢固后再进行正常排孔切割施工。
水钻机施工特点:具有施工速度快、噪声小、振动小、所需场地小。
钻孔切割选用φ89金刚石钻头,用水钻在施工定位线进行排孔切割,使切割部位脱离砼结构。
3.5 破碎:对切割后的混凝土梁、板、用风镐进行破碎拆除。
3.6 安全防护:在操作架的周边同时搭设安全防护;在临边洞口搭设安全防护;在拆除施工的下方搭设安全围护栏杆、挂安全网、并设立安全警示牌,严禁行人进入;在进出通道口搭设双层安全防护棚。
3.7 转运清运:采用吊车、手动葫芦、施工升降机等进行垂直运输;用手推车、汽车进行水平运输;将混凝土块运输至现场堆放场地,集中破碎后清理装车汽车外运至城市垃圾消纳场地处理。
3.8 验收:拆除部位验收合格后,再进行下一道工序的施工。
4 施工方法4.1 混凝土梁的拆除4.1.1 混凝土梁的拆除,先对要拆除梁进行支撑,方法是用早拆头配钢管将梁加压顶紧,并在原梁底部铺设5cm木板;所有钢管与钢管交接处均采用扣件进行牢固连接,在要拆除部位的下方搭设安全防护栏,挂密目安全网、并挂上安全警示牌,严禁行人出入。
当“偷梁换柱”时,必须先将其临近板(偷拆梁时)或临近梁(偷拆柱时)进行支撑。
4.1.2 混凝土梁的拆除采用水钻机进行梁与梁、梁与柱的分离切割。
悬挑梁按照楼板→边梁→悬挑梁外部→悬挑梁支座端的拆除顺序;两端支座的楼层内梁按照楼板→梁中部→梁两端的顺序分块分段切割,切割前用手动葫芦将要切割的梁块吊紧,再用水钻进行切割,切割的梁块不大于0.05m3,至梁与原砼结构交界处采用小电镐凿除和人工凿除修平;如若要保留梁中搭接钢筋,则用水钻切割至搭接长度处,再用风镐凿除,至梁与原砼结构交界处采用小电镐和人工凿除修平。
4.1.3 切割后的混凝土梁块搬运至楼外指定破碎场地用风镐进行破碎。
4.1.4 拆除后的砼梁钢筋堆放到钢筋废料场,混凝土块清运到垃圾堆放场,用自卸汽车运至场外。
