电梯负荷运行试验记录表
- 格式:doc
- 大小:43.50 KB
- 文档页数:1
编 号日 期序123456电梯主要功能检验记录
N0501
工程名称
施工单位意见自动换向
轿内选层信号优先
自动关门待客
提早关门
按钮开门
自动返基站
检 验 项 目基站启用、关闭开关
工作状态选择开关
轿内照明、通风开关
轿内应急照明
本层厅外开门
自动定向
轿内指令记忆
呼梯记忆、顺向截停
检查最小负荷控制(防捣乱)
门机断电手动开门
紧急电源停层装置
集选、并联及机群控制
司机直驶
营救运行
满载、超载装置
报警装置
操纵盘上司机、自动、检修钥匙开关,可靠功能正确、灵活可靠、标志清晰自动充电,电源故障时自动接通,大于1w1小时按电梯停在某层的召唤按钮,应开门检验内容及其规范标准要求专用钥匙,运行、停止转换灵活可靠完成最后指令在门关闭前轿内优先登记定向完成全部指令后,电梯自动关门,时间4~10s 按关门按钮,门不经延时立即关门在电梯未起动前,按开门按钮,门打开按先人为主原则,自动确定运行方向有多个选层指令时,电梯按顺序逐一停靠记忆厅外全部召唤信号,按顺序停靠应答全部顺向指令完成后,自动应答反向指令在开锁区,断电后,手扒开门的力不大于300N 备用电源将电梯就近平层开门电梯完成全部指令后,自动返基站司机状态,按直驶钮后,厅外召唤不能截车电梯故障停在层间时,自动慢速就近平层满载时截车功能取消;超载时不能运行按产品设计程序试验专业工长(施工员)
项目专业质检员:安装单位专业技术负责人:
应采用警铃、对讲系统、外部电话使空载轿厢运行最近层站后,消除登记信号
监理(建设)单位意见
专业监理工程师:
(建设单位专业技术负责人);年 月 日年 月 日
检查结果
月 日月 日。
电梯运行记录
概述
本文档旨在记录电梯的日常运行情况,包括故障信息、维修记录以及保养情况等。
数据记录
为了全面准确地记录电梯的运行情况,以下信息必须被记录:
1. 电梯编号:每台电梯都应该有一个唯一的编号,方便进行识别和跟踪。
2. 日期和时间:每次记录都需要标明精确的日期和时间。
3. 运行情况:记录电梯在特定时间段内的运行情况,包括运行时间、载重情况以及上下行的次数等。
4. 故障信息:如遇到电梯故障,应及时记录故障的具体信息,例如故障现象、发生的时间以及解决方案等。
5. 维修记录:记录电梯维修的时间、维修人员的姓名以及维修内容等。
6. 保养情况:记录电梯的保养时间、保养内容以及负责保养的人员等。
数据存储
记录的数据可以存储在电脑、云端或者纸质文件中,确保数据的安全可靠。
数据分析
通过对电梯运行记录进行系统分析,可以得出以下有价值的信息:
1. 故障分析:分析故障发生的频率、原因以及解决方案,以便提高电梯的可靠性和安全性。
2. 维修效率:分析维修时间和维修人员的负荷情况,评估维修工作的效率和质量。
3. 保养计划:根据保养记录,进行周期性的维护计划,确保电梯在良好的运行状态。
总结
电梯运行记录的建立和维护对于电梯的安全性和可靠性非常重要。
通过记录运行情况,及时处理故障和维修,可以确保电梯始终
处于良好的运行状态,提供安全舒适的出行体验。
同时,对记录的数据进行分析,可以为电梯的管理和维护提供有益的参考。
请谨记:本文档仅供参考,不对电梯运行产生法律效力。
电梯系统试运行调试记录引言本文档记录了电梯系统的试运行调试过程及结果。
通过试运行调试,我们对电梯系统的功能进行了充分验证与测试,确保其正常运行并符合相关要求。
试运行调试过程1. 设备安装及连接在试运行调试前,我们先完成了电梯设备的准备工作,包括安装和连接必要的硬件以及电源。
确保每个电梯都能正常启动和停止,并且与电力系统的连接稳定。
2. 基本功能测试接下来,我们对电梯系统的基本功能进行了测试。
包括但不限于:电梯停靠楼层的准确性、开门和关门操作是否正常、紧急停止按钮是否有效等。
通过一系列测试动作,我们确认电梯系统的基本功能正常运行。
3. 运行模式测试针对不同运行模式,我们进行了相关的测试。
包括但不限于:正常运行、下行过载、上行过载、静态故障等情况模拟。
通过模拟各种情况下的运行,我们验证了电梯系统的稳定性和容错性。
4. 紧急故障应对测试我们模拟了一系列可能的紧急故障情况,并对电梯系统的应对进行了测试。
包括但不限于:停电时电梯应急照明是否正常、火警报警时电梯的自动救援操作等。
通过测试,我们确保电梯系统在突发情况下能够做出正确的应对。
试运行调试结果经过上述一系列的试运行调试,我们得出以下结论:1. 电梯系统的基本功能良好,各项操作准确可靠。
2. 电梯系统在不同运行模式下表现稳定,具备一定的容错能力。
3. 电梯系统的紧急故障应对能力较强,能够在紧急情况下提供快速而安全的救援。
结论通过本次试运行调试,我们充分验证了电梯系统的功能,确认其符合预期要求。
现在可以继续进行下一阶段的工作,包括正式投入使用前的最后准备工作以及必要的安全验证。
以上是电梯系统试运行调试记录的内容,供参考。

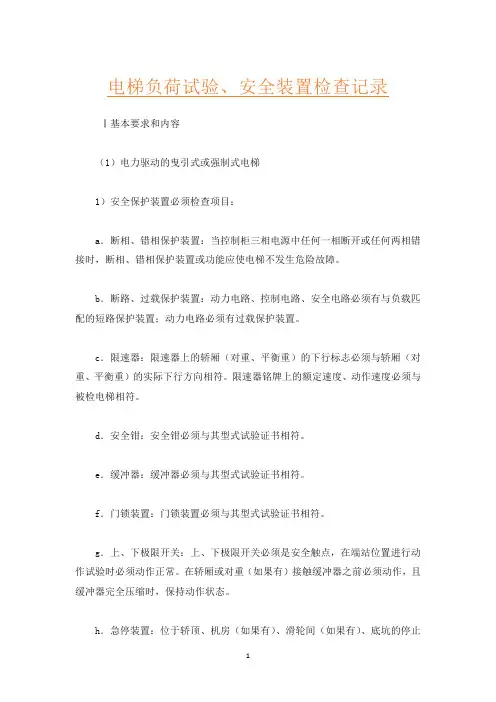

电梯负荷试验、安全装置检查记录Ⅰ基本要求和内容(1)电力驱动的曳引式或强制式电梯1)安全保护装置必须检查项目:a.断相、错相保护装置:当控制柜三相电源中任何一相断开或任何两相错接时,断相、错相保护装置或功能应使电梯不发生危险故障。
b.断路、过载保护装置:动力电路、控制电路、安全电路必须有与负载匹配的短路保护装置;动力电路必须有过载保护装置。
c.限速器:限速器上的轿厢(对重、平衡重)的下行标志必须与轿厢(对重、平衡重)的实际下行方向相符。
限速器铭牌上的额定速度、动作速度必须与被检电梯相符。
d.安全钳:安全钳必须与其型式试验证书相符。
e.缓冲器:缓冲器必须与其型式试验证书相符。
f.门锁装置:门锁装置必须与其型式试验证书相符。
g.上、下极限开关:上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常。
在轿厢或对重(如果有)接触缓冲器之前必须动作,且缓冲器完全压缩时,保持动作状态。
h.急停装置:位于轿顶、机房(如果有)、滑轮间(如果有)、底坑的停止装置的动作必须正常。
i.安全开关必须动作可靠:限速器绳张紧开关;液压缓冲器复位开关;有补偿张紧轮时,补偿绳张紧开关;当额定速度大于3.5m/s时,补偿绳轮防跳开关;轿厢安全窗(如果有)开关;安全门、底坑门、检修活板门(如果有)的开关;对可拆卸式紧急操作装置所需要的安全开关;悬挂钢丝绳(链条)为两根时,防松动安全开关。
2)限速器安全钳联动试验:a.限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动。
b.对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量。
当短接限速器及安全钳电气开关,轿厢以检修速度下行,人为使限速器机械动作时,安全钳应可靠动作,轿厢必须可靠制动,且轿底倾斜度不应大于5%。
3)层门与轿门的试验:a.每层层门必须能够用三角钥匙正常开启。
b.当一个层门或轿门(在多扇门中任何一扇门)非正常打开时,电梯严禁启动或继续运行。
电梯安装工程各种检测记录-表格检测项目检测标准检测时间检测结果拉绳紧度调整拉绳紧度应在规定范围内。
包装前/运输中/安装调试前。
合格/不合格对重及配重系统1.对重应严格符合设计规定。
2.配重系统应符合规定要求。
安装调试前/调试结束后。
合格/不合格安全钳调试安全钳应能灵活可靠地启动。
安装调试前。
合格/不合格门锁互锁开门时电梯应停运并锁死,关闭门后电梯才能运行。
安装调试前/调试结束后。
合格/不合格门的开关开关门应灵活,门应自动关闭。
安装调试前/调试结束后。
合格/不合格平层度各层平台的平层度应符合要求。
安装调试后。
合格/不合格限速器调校1.限速器应当对超速情况作出及时反应。
2.限速器按规定应定期检验。
安装调试同步进行后。
合格/不合格紧急制停装置紧急制停按钮应能够灵活启动。
安装调试前。
合格/不合格电梯是我们生活中经常使用的交通工具,安全性极为重要。
在电梯安装工程中,各种检测记录都是不可或缺的。
本文是电梯安装工程各种检测记录的表格。
这些记录中包括拉绳紧度调整、对重及配重系统、安全钳调试、门锁互锁、门的开关、平层度、限速器调校和紧急制停装置等各项检测项目及其标准、检测时间和检测结果。
在电梯安装前,就应该进行拉绳紧度调整检测。
检测标准是拉绳紧度应在规定范围内。
检测时间包括包装前、运输中和安装调试前。
检测结果只有合格或不合格。
对重及配重系统的检测标准包括对重应严格符合设计规定以及配重系统应符合规定要求。
检测时间为安装调试前和调试结束后,检测结果为合格或不合格。
安全钳调试是另一项重要的检测。
这里的检测标准是安全钳应能灵活可靠地启动,检测时间为安装调试前,检测结果为合格或不合格。
门锁互锁也是一个必须检测的项目,其检测标准是开门时电梯应停运并锁死,关闭门后电梯才能运行。
检测时间同样包括安装调试前和调试结束后。
检测结果为合格或不合格。
门的开关检测也是必须注意的项目,检测标准为开关门应灵活,门应自动关闭。
检测时间包括安装调试前和调试结束后。
