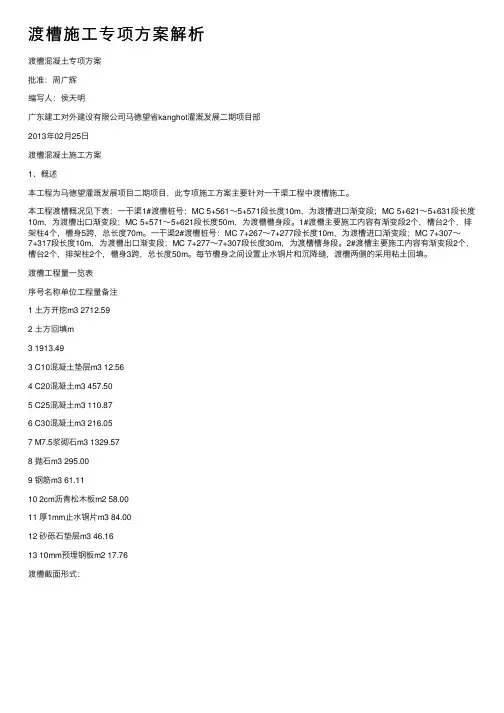

渡槽施⼯专项⽅案解析渡槽混凝⼟专项⽅案批准:周⼴辉编写⼈:侯天明⼴东建⼯对外建设有限公司马德望省kanghot灌溉发展⼆期项⽬部2013年02⽉25⽇渡槽混凝⼟施⼯⽅案1、概述本⼯程为马德望灌溉发展项⽬⼆期项⽬,此专项施⼯⽅案主要针对⼀⼲渠⼯程中渡槽施⼯。
本⼯程渡槽概况见下表:⼀⼲渠1#渡槽桩号:MC 5+561~5+571段长度10m,为渡槽进⼝渐变段;MC 5+621~5+631段长度10m,为渡槽出⼝渐变段;MC 5+571~5+621段长度50m,为渡槽槽⾝段。
1#渡槽主要施⼯内容有渐变段2个,槽台2个,排架柱4个,槽⾝5跨,总长度70m。
⼀⼲渠2#渡槽桩号:MC 7+267~7+277段长度10m,为渡槽进⼝渐变段;MC 7+307~7+317段长度10m,为渡槽出⼝渐变段;MC 7+277~7+307段长度30m,为渡槽槽⾝段。
2#渡槽主要施⼯内容有渐变段2个,槽台2个,排架柱2个,槽⾝3跨,总长度50m。
每节槽⾝之间设置⽌⽔铜⽚和沉降缝,渡槽两侧的采⽤粘⼟回填。
渡槽⼯程量⼀览表序号名称单位⼯程量备注1 ⼟⽅开挖m3 2712.592 ⼟⽅回填m3 1913.493 C10混凝⼟垫层m3 12.564 C20混凝⼟m3 457.505 C25混凝⼟m3 110.876 C30混凝⼟m3 216.057 M7.5浆砌⽯m3 1329.578 抛⽯m3 295.009 钢筋m3 61.1110 2cm沥青松⽊板m2 58.0011 厚1mm⽌⽔铜⽚m3 84.0012 砂砾⽯垫层m3 46.1613 10mm预埋钢板m2 17.76渡槽截⾯形式:渡槽标准断⾯2、渡槽混凝⼟施⼯特点本⼯程渡槽断⾯ 2.5m×2m,渡槽槽⾝底板厚30cm,边墙厚30cm,排架柱为40cm×50cm。
重⼒式桥台采⽤C20素砼基础和台⾝,C25钢筋混凝⼟台帽,排架柱采⽤C25钢筋混凝⼟,C25钢筋混凝⼟排架柱,槽⾝采⽤C30钢筋混凝⼟。

大型薄壁现浇渡槽混凝土施工工艺研究摘要:沙河渡槽是南水北调中线工程中规模最大、技术难度最复杂的控制性工程之一,是南水北调中线一期工程的重要组成部分,担负向沙河以北地区的输供水任务。
通过对本工程基础处理、模板设计、混凝土浇筑和温控措施的工艺研究和优化,取得了可贵的施工经验和技术参数,对以后承建此类大型渡槽工程的施工具有较大的借鉴意义。
关键词:沙河渡槽;基础处理;模板设计;混凝土浇筑沙河渡槽工程是南水北调中线规模最大、技术难度最复杂的控制性工程之一,是南水北调中线一期工程的重要组成部分,担负向沙河以北地区的输供水任务。
按综合指标排名,沙河渡槽是目前世界上已建和在建的规模最大的渡槽工程。
沙河渡槽工程位于河南省平顶山市鲁山县城东,总长11.928km,其中箱基渡槽标段总长3534m,起止桩号为sh(3)4+504.1~sh(3)8+038.1。
箱基渡槽一般每20m一节,槽身采用矩形双槽形式,为c30钢筋砼结构。
槽身净宽2×12.5m,槽身侧墙净高7.8m,槽身底板兼作涵洞顶板,侧墙为变断面型式,下部宽1.25m,上部宽0.4m,侧墙顶部设净1.5m人行桥。
下部支承结构为箱形涵洞,洞身长与上部槽身对应,单联长15.4m,顺槽向每3孔一联,相应每节槽身草节长20m。
1 研究目标和技术路线1.1 研究目标沙河箱基渡槽工程为线型布置,全长3.534km,混凝土总方量45.92万m3,合同工期为2009年12月至2013年4月。
为保证混凝土工程施工质量、进度满足工程要求,大型薄壁现浇渡槽混凝土施工工艺的设计、研究工作刻不容缓,且对节约工程建设投资、提高工程建设时效具有重要的意义,同时也为水利同行对同类型结构的工程提供重要的技术参数和宝贵的施工经验。
1.2 技术路线根据工程现场实际情况和混凝土施工的需求,对混凝土结构基础承载力检测、地基处理方式研究、混凝土生产运输设备的选择使用、混凝土浇筑工艺等进行顺序进行设计和研究,并根据现场实施后的质量、进度、节省投资情况最终确定满足工程需求的混凝土生产工艺参数。
渡槽槽身混凝土施工方案
在水利工程中,渡槽是将河流、渠道或其他水体交叉地带引流并连接的重要构筑物。
渡槽的槽身混凝土施工方案至关重要,直接影响了渡槽的稳定性、耐久性和安全性。
本文将探讨渡槽槽身混凝土施工方案的一般步骤和施工要点。
1. 施工前准备
在进行渡槽槽身混凝土施工前,首先要进行充分的施工前准备工作。
包括但不限于准备各种施工机械设备、检查施工现场的环境和地质条件是否符合要求、确定施工进度计划等。
2. 模板安装
槽身混凝土施工的第一步是安装模板。
模板的质量和安装是否牢固直接影响到混凝土施工的质量。
在安装模板时要注意模板的垂直度和横平面度的要求,确保模板的平整度符合设计要求。
3. 钢筋绑扎
完成模板安装后,需要进行钢筋的绑扎工作。
钢筋的数量、规格和间距应按照设计图纸的要求进行配置,同时要注意钢筋的防锈处理和焊接质量。
4. 浇筑混凝土
浇筑混凝土是整个渡槽槽身混凝土施工过程中最关键的环节之一。
在浇筑混凝土时,要控制浇筑速度,避免出现混凝土过早凝固或出现裂缝的情况。
同时要及时振捣混凝土,确保混凝土的密实度和均匀性。
5. 防护和养护
混凝土浇筑完成后,需要对渡槽槽身进行防护和养护工作。
防护包括保温、防水等工作,养护则是指保持混凝土的湿润度,加速混凝土的强度发展,提高渡槽槽身的使用寿命。
结语
渡槽槽身混凝土施工是一项复杂的工程,需要施工人员严格按照设计要求和工艺流程进行操作,确保施工质量和渡槽的使用安全。
通过合理的施工方案和严谨的操作,可以保证渡槽槽身混凝土的质量和稳定性,为水利工程的正常运行提供了保障。

大型现浇钢筋混凝土U型渡槽施工技术摘要:U型渡槽越来越多的使用在了我国的输水、排水、引水、排沙等工程之中,因其可穿越崎岖的地质地形,因而有十分广泛的应用。
本文以四川都江堰毗河供水一期工程总干渠一流量段上段渡槽结构为例,对大型现浇钢筋混凝土U型渡槽施工技术进行介绍,为同类工程施工提供借鉴。
一、工程概述毗河供水一期工程由引水枢纽、总干渠、干渠、充水渠及灌区渠系工程等组成,本文所引用渡槽为毗河供水一期工程总干渠一流量段上段大型渡槽之一。
渡槽槽身为相互独立的3槽预应力混凝土U形结构,单跨40m,共18跨,单槽内空尺寸7.23m×9.0m,槽壁厚0.35m,槽底厚1m,混凝土强度等级C50,抗渗等级W8,抗冻等级F200,设计流量为350m3/s,加大流量为420m3/s,纵比降1∶3000。
渡槽槽身总工程量为:混凝土3.25万m3,钢筋5022t,钢绞线1944t。
二、施工工艺本工程U型槽身模板由外模、内模及端模三局部组成,均在模板厂生产完成,要求所生产的模板刚度必须满足设计要求,以防止工程中模板出现受力变形。
工程中每组槽身外模由两侧各3块侧模及1块底模构成,模块之间通过契口形式进行拼接,然后固定在支架上。
每跨槽身外模由10组槽身组成。
为防止槽身外模在工程中出现变形,槽身底模在施工过程中根据二次抛物线设置预拱值,根据计算结果,预拱值控制在30-50mm为宜。
底模安装完成后需进行复查校核,确保模板的外表平整度和高程误差值控制在2mm以内,轴线偏位误差值和板面缝隙误差值分别控制在3mm和1mm以内。
侧模和底模相拼接,并固定在角钢制成的支架上,每块模板的两端各架设一个支架,其上部利用钢管、卡具及工字钢固定。
为确保侧模的安装质量,各项指标应符合设计标准要求,并严格控制好平整度和高程误差。
三、混凝土施工技术本工程U型渡槽工程具有大跨度、薄壁的结构特性,应严格选用混凝土原材料,混凝土配合比的各项指标须经过试验确定。
浅谈渡槽施工方法和工艺技术(一)引言概述:渡槽作为水利工程中常见的一种施工形式,具有较大的经济效益和社会效益。
本文将就渡槽施工方法和工艺技术进行探讨,旨在为相关从业人员提供一些参考和指导。
本文主要从渡槽施工材料的选择、施工前期准备、施工方法、技术要点和施工质量控制等五个方面进行阐述。
正文:一、渡槽施工材料的选择1. 确定渡槽材料的选择原则2. 混凝土渡槽的常用材料及特点3. 钢渡槽的常用材料及特点4. 选择渡槽材料时需要考虑的因素5. 如何根据具体情况选择合适的渡槽材料二、施工前期准备1. 渡槽施工前的勘察工作2. 渡槽施工前的设计工作3. 渡槽施工前的图纸编制和审核4. 施工前材料和设备的准备工作5. 渡槽施工前的人员组织和安全措施三、施工方法1. 渡槽的开挖方法2. 渡槽的基础处理方法3. 渡槽的墙体施工方法4. 渡槽的顶板施工方法5. 渡槽的接头处理方法四、技术要点1. 渡槽模板的搭建和拆除技术要点2. 渡槽混凝土浇筑技术要点3. 渡槽后期养护技术要点4. 渡槽接头处理的技术要点5. 渡槽施工中常见问题的处理方法五、施工质量控制1. 渡槽施工质量控制的重要性2. 渡槽施工质量控制的基本原则3. 渡槽施工质量控制的方法和手段4. 渡槽施工质量验收的标准和要求5. 渡槽施工质量控制的经验总结结论:本文综述了渡槽施工方法和工艺技术的相关内容。
通过选择合适的材料、做好施工前期准备、采用科学合理的施工方法、把握技术要点和加强施工质量控制,可以保证渡槽施工质量,提高渡槽的使用寿命和安全性能。
然而,在实际施工过程中,还需考虑到工程的具体情况和设备的限制,灵活调整方法和技术,确保渡槽施工的顺利进行。
这对于提高渡槽工程实施水平、加强工程质量管理具有重要的意义。
浅谈渡槽施工方法和工艺技术(二)引言:渡槽施工是水利工程中的重要环节,其施工方法和工艺技术直接影响渡槽的质量和使用寿命。
本文将从五个大点来讨论渡槽施工方法和工艺技术,包括基础处理、渡槽壁面的施工、渡槽底部的施工、渡槽顶部的施工和渡槽的防渗措施,以期能够为渡槽施工提供参考。
正文:一、基础处理:1.进行场地勘察和地质勘探,了解地质条件和地下水情况。
2.若基础地下水位较高,采取降水处理措施,保持基坑干燥。
3.按照设计要求进行基础开挖和边坡处理,提供良好的施工基础。
4.合理布置基础钢筋搭设和混凝土浇筑,确保基础的承载力和稳定性。
5.对基础进行检查和验收,确保符合设计要求。
二、渡槽壁面的施工:1.确定壁面施工方法,可以采用模板施工、浇筑施工或喷混凝土施工。
2.根据设计要求进行模板安装,确保模板平整牢固。
3.进行混凝土配合比设计,确保混凝土强度和耐久性。
4.按照施工序列和施工进度进行混凝土浇筑,确保一次浇筑完整。
5.注意混凝土浇筑的震捣和养护,确保壁面的密实和光滑。
三、渡槽底部的施工:1.进行底部平整度的控制和检查,确保符合设计要求。
2.进行排水管道的布置和安装,确保渡槽底部的排水畅通。
3.进行底板防渗处理,如使用防渗混凝土或进行渗透性土体的处理。
4.进行底板的浇筑,按照设计要求进行混凝土配合比和浇筑工艺。
5.注意底板的养护和灌浆处理,确保底部的强度和稳定性。
四、渡槽顶部的施工:1.确定顶部结构形式,可以采用预制板、钢梁混凝土或保温层等。
2.进行顶板的预制,确保预制板的大小、强度和质量。
3.进行预制板或钢梁混凝土的安装,确保顶部的平整度和连接牢固。
4.进行保温层的施工,确保防止冷热桥效应和保温效果。
5.进行防水层的施工,如使用防水涂料、防水卷材等,确保渡槽的防渗性能。
五、渡槽的防渗措施:1.选择合适的防渗材料和施工方法,如使用防渗混凝土、防渗涂料等。
2.进行防渗层的施工,确保渡槽壁面、底部和顶部的防渗性能。

钢筋混凝土U型薄壁渡槽槽身施工要点【摘要】本文主要对钢筋混凝土U型薄壁渡槽槽身的模板和结构进行分析,探究槽身混凝土的浇筑问题,并对钢筋混凝土U型薄壁渡槽槽身施工中的要点进行研讨,以保障钢筋混凝土U型薄壁渡槽槽身施工的质量,促进渠系建筑物工程建设的健康发展,从而实现工程建设效益最大化,带动建筑行业的经济增长。
【关键词】钢筋混凝土;U型薄壁渡槽;槽身施工随着我国国民经济的不断增长,科学技术的更新和改进,促使我国建筑行业大力发展,其事业蒸蒸日上,具有良好的发展前景。
在渠系建筑物的建设中,钢筋混凝土U型薄壁渡槽的槽身施工难度最大,是此类工程建设中最为复杂的一个项目,需要较高的施工技术和高度的重视来实施。
本文模拟某地区的工程来探讨钢筋混凝土U型薄壁渡槽槽身的施工要点,以提高槽身施工的工作效率,保障槽身施工的工作质量。
此模拟工程的组成有七十千米的干渠、六座扬水站和二百二十千米的支渠这三个部分。
其需要修建十五座槽身为钢筋混凝土U型薄壁的渡槽,其每节槽身长13米,槽内的半径则为1.7米,槽的深度则为2.5米。
槽壁的厚度则是15厘米,排架的最高值为30米。
在研究次模拟工程的施工时,常常会遇到许多的问题,有待解决,经过研究和分析,提出解决问题的有效措施,用高空现浇施工代替渡槽槽身,有利于降低渠系建筑物的施工难度,节约槽身混凝土槽身的施工成本费用,可获得更多的利润。
一、钢筋混凝土U型薄壁渡槽槽身的模板和结构(一)钢筋混凝土U型薄壁渡槽槽身外模钢筋混凝土U型薄壁渡槽的槽身外模分为底模和侧模两种类型,其主要是交由模板产来进行加工,并将其固定于支架上。
每一组都含有七块外模,均分布在槽身的底部及两侧。
这种外模的的长度为1.5米,其连接方式为企口模式。
在渡槽槽身的施工过程中,需要三到五跨的外模,每一跨的外模由十组所组成。
其底模是一种是组合钢模,其接触面是是毫米的钢板。
可对钢支架的高度进行调节,值得注意的是要重视平衡钢筋混凝土的支墩受重力。

渡槽施工工艺技术与施工方法(二)引言:渡槽施工是指在河流、运河、湖泊等水域中建设通道的施工工艺。
渡槽的施工工艺技术与施工方法对于渡槽的质量和效益具有重要影响。
本文将详细介绍渡槽施工工艺技术与施工方法的相关内容。
正文:一、渡槽的防水处理1. 渡槽防水材料的选择2. 渡槽底板防水处理方法3. 渡槽侧墙防水处理方法4. 渡槽顶板防水处理方法5. 渡槽接头防水处理方法二、渡槽的混凝土浇筑1. 渡槽浇筑前的施工准备2. 渡槽混凝土配制比例和浇筑方案3. 渡槽的形板施工4. 渡槽混凝土浇筑的施工工艺5. 渡槽浇筑后的养护措施三、渡槽的抗渗施工1. 渡槽的抗渗技术要求2. 渡槽抗渗材料的选择3. 渡槽抗渗施工工艺步骤4. 渡槽防渗层施工方法5. 渡槽渗透性测试与验收标准四、渡槽的加固与加固施工1. 渡槽加固前的结构评估2. 渡槽加固材料的选择3. 渡槽加固的设计方案4. 渡槽加固的施工工艺步骤5. 渡槽加固后的验收与评估五、渡槽的消防安全措施1. 渡槽消防安全的设计与规划2. 渡槽消防器材设施3. 渡槽消防安全培训与演习4. 渡槽的防火材料与构造5. 渡槽的状态监测与维护总结:通过本文对渡槽施工工艺技术与施工方法的详细阐述,我们可以看出,在渡槽的防水处理、混凝土浇筑、抗渗施工、加固与加固施工以及消防安全措施方面,都有许多关键的技术与方法值得关注。
只有严格按照这些技术和方法进行施工,才能保证渡槽的建设质量和施工效益的提升。
在实践中,需要根据具体的工程情况灵活运用这些技术和方法,以期达到最佳的效果。
水能经济U 型薄壁渡槽在钢筋混凝土槽身的施工技术分析朱清涛【摘要】三坪水库至金龙湖连通工程第二标段的建设,满足金龙湖湿地、南湖供水及穿城河延岸景区用水的需要,提供生态用水及绿化灌溉用水。
在钢筋混凝土槽身的U 形现浇渡槽是渠系建筑物施工的控制难点,通过对本标段的钢筋混凝土U 型薄壁渡槽槽身施工的工序介绍,提出了一系列注意要点,以供后续修建者提供参考。
【关键词】U 型薄壁渡槽;钢筋混凝土槽身;施工技术新疆水利电力建设总公司 新疆乌鲁木齐 8300001、工程概况三坪水库至金龙湖连通工程第二标段工程主要由风克干渠4+500~5+650段渠道改造、渡槽、渡槽前节制分水闸、渡槽后挡水闸、应急退水闸的工程和2座涵洞改造工程组成。
在工程实施阶段,由于考虑到施工场地布置、施工吊装的技术难度以及吊装费用等相关问题,经过反复的理论及试验论证,渡槽槽身决定采用钢筋混凝土U 型薄壁渡槽槽身,解决了施工过程中的诸多难题。
下面将对U 型薄壁渡槽在钢筋混凝槽身施工的各个过程进行详细技术分析。
2、渡槽施工过程2.1 施工技术准备施工前,必须仔细熟悉图纸,校核测量基准,复核其资料与数据的准确性,建立平面和高程控制网,测量渡槽中线长度、精确放出桥墩、桥台的中心位置及桥墩的纵横轴线。
2.2 基础施工基础施工包括基础的定位放样、土方开挖、基础浆砌石砌筑三个流程,下面将逐一介绍。
(1)基础的定位放样。
在基坑开挖前,先进行基础的定位放样,根据渡槽中心线与墩台纵横轴线,推出基础边线的定位点,确定基础开挖线,基底开挖尺寸比设计平面尺寸各边增宽1.0m 左右,桥墩基础开挖为卵碎石类土,确定基础开挖边坡为1:0.75,由开挖深度推算开挖边线。
(2)土方开挖。
渡槽开挖基础土方采取分二层开挖(每层为2.5-3.0m)进行,1立方挖掘机利用后退法开挖自基底至地面建立简易施工道路,方便进行基础浆砌石施工。
自基础开挖面退向古河槽下游挖甩,推土机配合平整。
第二次开挖时水准仪跟机测量,至基底预留30cm,人工辅助开挖,尽量避免扰动原状土基。
浅谈钢筋混凝土U型薄壁渡槽槽身施工技术摘要: U形现浇渡槽槽身钢筋混凝土薄壁结构是渠系建筑物施工的控制难点,通过对广西桂中治旱乐滩水库引水灌区一期工程古塔1#渡槽槽身U型现浇钢筋混凝土施工关键工序的介绍,提出了施工过程中存在的问题及有关注意事项,并阐述了施工质量控制中的必须注意的几个要点,以期为后续国内外修建的其它U型渡槽施工提供参考。
关键词:U型渡槽;现浇混凝土;施工1 工程概况古塔1#渡槽是广西桂中治旱引水灌区一期工程众多引水渡槽中的一个,全长1626m,渡槽设计流量Qmax= 18.16 m3/ s,设计流速v=1.42m/s,设计水深h=3.09m,槽身内壁糙率n=0.014,渡槽纵坡坡度1/4000。
槽身为C30W6F100钢筋混凝土U型薄壁槽身,单跨无应力简支结构,单跨跨径分为9m、15m两种,共计107跨106榀槽身,其中1节槽身跨度为9 m,其余槽身跨度为15 m。
渡槽槽身净宽2.5m,净高4m,槽身壁厚0.25 m,槽底0.5m,过水半径R=2.5m。
槽顶设有矩形截面(0.2m×0.25m)的拉杆,间距为1.82m,混凝土强度等级为C25。
在拉杆上设人行桥板,并设置护栏,护栏采用预埋钢筋于槽顶,后期浇筑混凝土的施工方案。
渡槽顶部根据渡槽的形式、尺寸、构件重量、地形和自然条件等因素,采用渡槽槽身整体现浇法施工技术。
模板采用定制成型钢模。
2 槽身模板渡槽槽体施工采用整体立模,一次性浇筑。
含端头封板、外侧模、底模和内模。
设计采用端模包侧模,端模包底模方式。
为确保混凝土浇筑时不会出现内模上浮、混凝土上下层挂帘、挂泪现象,应对内模支撑系统进行合理设计,确保反弧段得到有效的支撑。
模板间采用螺栓连接。
槽身模板采用现场25t吊车起吊拼装。
2.1槽身外模槽身模板在模板厂加工,外模固定在角钢制成的支架上,分底模和侧模两种。
外模板单块长度分1.5m和3m两种。
每10组组成一跨槽身外模。
根据工期要求,需制作2跨外模循环使用。

大型薄壁现浇渡槽混凝土施工工艺研究
沙河渡槽是南水北调中线工程中规模最大、技术难度最复杂的控制性工程之一,是南水北调中线一期工程的重要组成部分,担负向沙河以北地区的输供水任务。
通过对本工程基础处理、模板设计、混凝土浇筑和温控措施的工艺研究和优化,取得了可贵的施工经验和技术参数,对以后承建此类大型渡槽工程的施工具有较大的借鉴意义。
标签:沙河渡槽;基础处理;模板设计;混凝土浇筑
沙河渡槽工程是南水北调中线规模最大、技术难度最复杂的控制性工程之一,是南水北调中线一期工程的重要组成部分,担负向沙河以北地区的输供水任务。
按综合指标排名,沙河渡槽是目前世界上已建和在建的规模最大的渡槽工程。
沙河渡槽工程位于河南省平顶山市鲁山县城东,总长11.928km,其中箱基渡槽标段总长3534m,起止桩号为SH(3)4+504.1~SH(3)8+038.1。
箱基渡槽一般每20m一节,槽身采用矩形双槽形式,为C30钢筋砼结构。
槽身净宽2×12.5m,槽身侧墙净高7.8m,槽身底板兼作涵洞顶板,侧墙为变断面型式,下部宽1.25m,上部宽0.4m,侧墙顶部设净1.5m人行桥。
下部支承结构为箱形涵洞,洞身长与上部槽身对应,单联长15.4m,顺槽向每3孔一联,相应每节槽身草节长20m。
1 研究目标和技术路线
1.1 研究目标
沙河箱基渡槽工程为线型布置,全长3.534km,混凝土总方量45.92万m3,合同工期为2009年12月至2013年4月。
为保证混凝土工程施工质量、进度满足工程要求,大型薄壁现浇渡槽混凝土施工工艺的设计、研究工作刻不容缓,且对节约工程建设投资、提高工程建设时效具有重要的意义,同时也为水利同行对同类型结构的工程提供重要的技术参数和宝贵的施工经验。
1.2 技术路线
根据工程现场实际情况和混凝土施工的需求,对混凝土结构基础承载力检测、地基处理方式研究、混凝土生产运输设备的选择使用、混凝土浇筑工艺等进行顺序进行设计和研究,并根据现场实施后的质量、进度、节省投资情况最终确定满足工程需求的混凝土生产工艺参数。
2 技术方案研究与实施
2.1 渡槽软弱基础处理方案研究
沙河渡槽软弱基础处理方式主要有级配砂卵石换填和钻孔灌注桩。
箱基渡槽软弱基础换填主要是针对工程区内箱基基础位于砾砂、中砂或黄土状重粉质壤土上时采取的地基处理措施,填筑用砂卵石料应在使用前进行检测。
灌注桩基础处理方式主要设置在主体与公路交叉段,桩身按矩形排列,桩径0.6m,纵向桩间距2.2m,横向桩间距2.1m,采用桩身采用C25混凝土,灌注为小型桩基支撑处理方式。
2.2 箱基渡槽主体结构施工设计
2.2.1 箱基渡槽施工程序划分
箱基渡槽混凝土按设计要求分块施工,拟分为六层浇筑:箱基底板、侧墙、顶板、渡槽侧墙。
箱基底板浇注至倒角及以上30cm侧墙处;箱基侧墙浇筑到顶板倒角以下80cm侧墙处;顶板浇筑到槽身底板倒角以上30cm侧墙处。
2.2.2 混凝土运输设备选择
①水平运输设备选择
现场单个仓位入仓强度需保证30~50m3每小时,且应满足两个仓位同时施工,另外考虑到拌和楼与混凝土仓位的运输距离,混凝土水平运输采用7台10m3混凝土搅拌运输车。
②垂直运输设备的确定
本工程混凝土施工垂直高差大致分为箱涵和槽身两个区间,箱基底板、侧墙和箱基顶板浇筑时高差较小,可采用HBT60型(或HBT80型)混凝土输送泵进行;槽身侧墙施工时,因距地面高度有10~16m,采用L48m汽车泵进行浇筑。
2.2.3 主体结构模板设计
箱基部分模板主要以P6015为主,配置部分P3015、P2015、P1015国标模板以及部分异型模板(面板4.0mm厚,55系列);槽身部分主要采用大型钢模板(面板6.0mm厚,86系列)和部分异型止水端模(面板4.0mm厚,55系列)进行拼接。
分层配模具体方式如下:
①箱基渡槽底板外侧采用侧模包端模形式,通过散装国标钢模和部分异型模板进行拼装,套筒螺栓拉条加固,过流面采用钢管做样架控制;内侧八字模采用
定型钢模板,竖背肋为8#槽钢,横向为双排钢管,拉条固定。
②箱涵段边墙、中墙采用P6015国标组合钢模,局部区域用小型钢模拼接,横、竖背肋为双8#槽钢,Ф20mm拉杆穿墙对拉加固。
③箱涵顶板采用WDJ碗扣式钢管排架支撑,小型钢模配组合钢模作底模;顶板外侧端模采用国标模板、异型模板及止水模板。
在并行槽中,先浇槽内侧浇筑至顶板倒角以上45cm处,比后浇槽内侧底腋角高出约15cm,方便后行施工。
④渡槽槽身侧墙采用大块钢模和端部止水异型模板,Ф20锥形螺母拉杆穿墙对拉加固;此外,并行槽的后浇槽内侧墙身模板背部桁架支撑,上口及下口通过预埋螺栓套筒对拉。
2.2.4 承重支撑排架设计
经过支撑排架方案比较,采用施工速度快、质量控制容易的碗扣式落地满堂脚手架作支撑排架。
经计算碗扣式脚手架布置为:
槽身边墙下:60cm×60cm,步距60cm;底板下:90cm×90cm,步距120cm
立杆采用LG300、LG120、LG60、LG90四种型号、横杆采用HG60、HG90两种型号尺寸。
剪刀撑布置:纵向剪刀撑(15.2m方向)布置在排架外侧立面,左右侧各设置1道;横向剪刀撑布置涵洞端部和支撑架间排距变化处,共计布置4道。
涵洞底模下用8#槽钢及10#工字钢作横梁和纵梁架立模板。
2.2.5 混凝土浇筑工艺设计
箱基渡槽混凝土浇筑分为涵洞底板、涵洞侧墙、涵洞顶板及槽身侧墙四部分。
①涵洞底板浇筑
泵管从涵洞端部进入作业面,采用钢管固定牢固;因泵送混凝土为大流动度混凝土,采用平仓法施工,下料从涵洞的一端开始向另一端推进布料;使用Ф50长软轴振捣器振捣,每层下料厚度50cm以内并控制浇筑速度。
②涵洞侧壁混凝土浇筑
涵洞侧壁4个,依据设计高度分1~2层浇筑。
下料时每墙按4~5个下料点布料,在立面上按50cm厚分层上升;Ф50长软轴振捣器振捣,控制浇筑速度。
③涵洞顶板(渡槽底板)混凝土浇筑
采用拖泵入仓,平仓浇筑。
从槽身的一端向另一端平铺推进,在立面上按50㎝厚分层上升;Ф50长软轴振捣器振捣,控制浇筑速度。
④槽身侧墙混凝土浇筑
槽身侧墙底层浇筑高度平均为 3.1m,上层高度因含槽顶走道板,平均高度为3.6m。
采用汽车泵泵送入仓,平仓浇筑。
Ф50长软轴振捣器振捣,控制浇筑速度。
3 结束语
3.1 本工程主体混凝土浇筑46.99万m3,钢筋制安
4.65万t,通过对箱基渡槽混凝土施工工艺研究对比,在一定程度上,降低了工程安全风险,节约了工程投资,加快了施工进度。
3.2 槽身侧墙大模板分层设计,在浇筑完槽身侧墙一层待槽身侧墙二层钢筋绑扎完成后可由桁车直接提升作二层模板用,在保证安全施工的前提下减少了钢模板使用面积,一定程度上降低施工成本。
参考文献
[1]周厚贵.南水北调漕河渡槽工程施工的关键技术问题[J].南水北调水利科技,2005.
[2]陆岸典.东深供水改造工程旗岭拱构式渡槽施工技术特点[J].西北水电,2003.
[3]李俊宏.大型渡槽槽身施工技术进展[J].中国农村水利水电,2005.
作者简介:洪亮(1986,8-),男,汉族,籍贯湖北省荆门市,助工,2008年毕业于三峡大学科技学院水利水电工程系,现任中国葛洲坝第一工程有限公司南水北调沙河渡槽2标项目经理部副总工程师。
