五环体育馆网架施工方案专家论证PPT
- 格式:pptx
- 大小:7.16 MB
- 文档页数:5
一、工程概况1、工程名称:***体育馆网架2、建设单位:***3、设计单位:**筑设计研究院4、施工单位:**工程有限公司5、网架形式:螺栓球节点、正放四角锥、三层网架6、支承方式:下弦周边多点支承7、排水方式:结构找坡8、建筑面积:7416.6m²9、就位标高:17.9m10、网架矢高: 4—8.8m二、施工方案根据该工程实际情况,比赛场内采用地面拼装、整体吊装、看台部分吊装续拼直至就位、悬挑部分搭设平台架高空散装的施工方法。
具体吊装方法为采用钢管、角钢组合格构拔杆5套,以5吨电动卷扬机作为主动力进行吊装。
采用此方法施工,各工序便于检查,拼装质量容易控制,吊装过程利用卷扬机同步控制装置,使起吊稳定,保证网架不变形,同时安全系数大,经济效益明显,较为经济合理。
三、施工工序网络图:四、各工序简述:1、施工前期准备工作(1)由公司工程部牵头组建专项工程项目部。
(2)由项目部组织强有力的领导班子和专业安装队伍,分工协作,责任到位。
(3)按照工地实际情况,会同现场有关部门安排好施工队伍的食宿、施工场地、材料堆放场等现场临建规划。
(4)组织技术人员,认真会审图纸,按照工序分解施工图纸,对各工序进行详细技术交底,并作好交底记录。
(5)严格遵守设计与规范要求,按工程用量计划,合理安排原辅材料选购、进货,以及构件加工。
(6)机具设备必须按施工进度计划进场,防止设备不足、滞留、窝工现象,提高使用效率。
2、原材进场材料进厂(场)复检:网壳工程所采用的钢材,根据材料计划,对购进的原、辅材,对规格、数量核实后,分期分类进行理化性能试验,确认材质符合设计要求和有关标准后,方可进行下料加工。
在质量有疑义时,应按国家现行有关标准的规定进行抽样复检。
3、构件加工(1)钢管杆件下料采用车床切断,同时管端开设坡口,长度允许偏差为±1mm,端面垂直度允许偏差为1mm。
(2)封板与锥头、毛坯采用模锻成型,机加工详细尺寸根据设计要求与标准图加工。

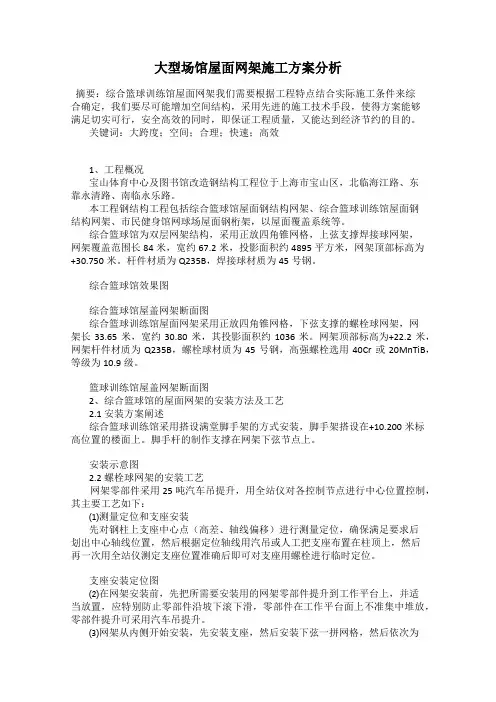

大型场馆屋面网架施工方案分析摘要:综合篮球训练馆屋面网架我们需要根据工程特点结合实际施工条件来综合确定,我们要尽可能增加空间结构,采用先进的施工技术手段,使得方案能够满足切实可行,安全高效的同时,即保证工程质量,又能达到经济节约的目的。
关键词:大跨度;空间;合理;快速;高效1、工程概况宝山体育中心及图书馆改造钢结构工程位于上海市宝山区,北临海江路、东靠永清路、南临永乐路。
本工程钢结构工程包括综合篮球馆屋面钢结构网架、综合篮球训练馆屋面钢结构网架、市民健身馆网球场屋面钢桁架,以屋面覆盖系统等。
综合篮球馆为双层网架结构,采用正放四角锥网格,上弦支撑焊接球网架,网架覆盖范围长84米,宽约67.2米,投影面积约4895平方米,网架顶部标高为+30.750米。
杆件材质为Q235B,焊接球材质为45号钢。
综合篮球馆效果图综合篮球馆屋盖网架断面图综合篮球训练馆屋面网架采用正放四角锥网格,下弦支撑的螺栓球网架,网架长33.65米,宽约30.80米,其投影面积约1036米。
网架顶部标高为+22.2米,网架杆件材质为Q235B,螺栓球材质为45号钢,高强螺栓选用40Cr或20MnTiB,等级为10.9级。
篮球训练馆屋盖网架断面图2、综合篮球馆的屋面网架的安装方法及工艺2.1 安装方案阐述综合篮球训练馆采用搭设满堂脚手架的方式安装,脚手架搭设在+10.200米标高位置的楼面上。
脚手杆的制作支撑在网架下弦节点上。
安装示意图2.2 螺栓球网架的安装工艺网架零部件采用25吨汽车吊提升,用全站仪对各控制节点进行中心位置控制,其主要工艺如下:⑴测量定位和支座安装先对钢柱上支座中心点(高差、轴线偏移)进行测量定位,确保满足要求后划出中心轴线位置,然后根据定位轴线用汽吊或人工把支座布置在柱顶上,然后再一次用全站仪测定支座位置准确后即可对支座用螺栓进行临时定位。
支座安装定位图⑵在网架安装前,先把所需要安装用的网架零部件提升到工作平台上,并适当放置,应特别防止零部件沿坡下滚下滑,零部件在工作平台面上不准集中堆放,零部件提升可采用汽车吊提升。
####中学风雨操场球形网架结构安装安全专项施工方案(按专家论证审查报告修订)##鸿源凯瑞市政工程集团有限公司二O一九年六月五日目录编制制明 (3)第一章、工程概况 (5)一、工程概况二、施工总平面图三、施工要求和技术保证条件第二章、编制依据 (17)第三章、施工计划 (18)一、施工进度计划表二、材料及设备计划三、应急救援材料设备计划第四章、施工工艺技术 (21)一、技术参数二、工艺流程三、施工方法四、钢结构安装质量检查与验收第五章、施工安全保证措施 (46)一、组织保障二、技术措施三、应急预案第六章、劳动力计划 (67)一、专职安全管理人员二、所需劳动力安排第七章、计算书及相关图纸 (68)编制说明一、编制目的钢结构安装过程中,各种钢构件应满足安全性、稳定性、永久性的要求,起重吊装应严格按照安全操作规程的有关规定进行。
根据《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)要求,我公司承担的####中学风雨操场屋面球形网架结构安装跨度大于36米,因此本工程属于跨度大于36米及以上钢结构安装且超过一定规模的危险性较大的分部分项工程,需要在施工前单独编制安全专项施工方案并组织专家论证审查。
二、编制条件1、本工程有设计图纸、施工图审查报告、中标通知书、施工合同。
2、施工项目部组建完毕,人员已到位。
场地平整完毕,道路、给水、电力已到位,施工机械进入现场。
3、监理单位项目监理机构已建立,人员已到位。
三、适用范围及依据本方案仅适用于####中学风雨操场。
该工程位于##市####开发区##中学内,风雨操场总建筑面积约为4000平方米,结构使用年限50年,建筑耐火等级为二级,安全等级为一级,抗震等级为一级。
结构类型为框架结构、球形网架屋面。
建筑层数:地上一层、局部二层。
建筑高度:14.5米,为单跨式网架结构,横向跨度69米,纵向跨度44米,横向柱距7.2/7.8米,纵向柱距6.0/8.0米。
钢结构安装跨度大于36m,故根据《危险性较大的分部分项工程安全管理办法》要求组织本次专项施工方案论证。

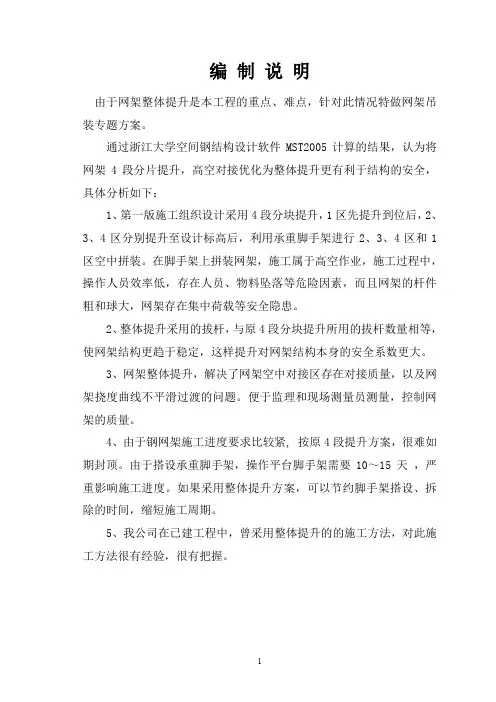

编制说明由于网架整体提升是本工程的重点、难点,针对此情况特做网架吊装专题方案。
通过浙江大学空间钢结构设计软件MST2005计算的结果,认为将网架4段分片提升,高空对接优化为整体提升更有利于结构的安全,具体分析如下:1、第一版施工组织设计采用4段分块提升,1区先提升到位后,2、3、4区分别提升至设计标高后,利用承重脚手架进行2、3、4区和1区空中拼装。
在脚手架上拼装网架,施工属于高空作业,施工过程中,操作人员效率低,存在人员、物料坠落等危险因素,而且网架的杆件粗和球大,网架存在集中荷载等安全隐患。
2、整体提升采用的拔杆,与原4段分块提升所用的拔杆数量相等,使网架结构更趋于稳定,这样提升对网架结构本身的安全系数更大。
3、网架整体提升,解决了网架空中对接区存在对接质量,以及网架挠度曲线不平滑过渡的问题。
便于监理和现场测量员测量,控制网架的质量。
4、由于钢网架施工进度要求比较紧, 按原4段提升方案,很难如期封顶。
由于搭设承重脚手架,操作平台脚手架需要10~15天,严重影响施工进度。
如果采用整体提升方案,可以节约脚手架搭设、拆除的时间,缩短施工周期。
5、我公司在已建工程中,曾采用整体提升的的施工方法,对此施工方法很有经验,很有把握。
1.编制依据1.1施工图纸1.2主要施工规程及规范1.3 编制参考资料《建筑钢结构施工手册》中国钢结构协会编著2.工程概况2.1工程简介3、本工程的施工难点和重点3.1施工难点网架跨度大、重量大,加之受场地限制吊装有一定的难度。
3.2施工重点网架吊装拔杆的荷载计算及吊装过程的整体控制与协调。
4、施工部署4.1 总体部署本工程钢网架为焊接球节点正放四角锥结构网架,是由72m×116m梯形网架组成,网架的基本网格尺寸为4500×4500mm,根据本网架具体情况和现场周围环境条件及吊装设备位置情况,也考虑到安装费用较经济等多方面因素,确定本工程72m×116m网架采用“地面整体拼装、吊装,空中偏移就位”的施工方法进行安装。
第一章工程概况工程概况本工程为一综合体育设施,占地面积40万m2,东西宽400mm,南北长1050m,地上工程大小共17项,其中钢结构安装工程有综合体育场的大型钢结构挑棚和综合体育馆的大型钢结构网架(图9-110)。
图9-110 综合体育场、综合体育馆平面位置图图9-111 综合体育场挑棚结构平面图本工程要求二年半完成全部工程任务,钢结构安装工程在土建完成主体钢筋混凝土结构后进行,工期6个月(体育场挑棚3个月,体育馆网架3个月),钢结构工程作为土建工程的一个工序,纳入土建工程工序中,平行流水,交叉施工,不占用总工期。
钢构件在构件厂制作时,只做成单肢杆件,用拖车运到工地的构件堆放场,按设计图在工地拼成钢构件,供安装使用。
(1)综合体育场的建筑面积为5.09万m2,60000个座位,平面近似椭圆形,长轴长276m,短轴长205.318m,由半径为95m、105m、243.818m 的八段圆弧构成,分A、B、C、D、F5个椭圆圈,整个平面分96个柱距、24个区,每个区4个柱距。
体育场的观众席有三分之一设在轴线⑦~瑢轴范围内,此部分设有钢结构悬桃桁架构成的大型钢结构挑棚(图9-111),覆盖面积1130m2,共有桁架柱36个,每根柱重3.59t。
挑棚桁架36榀,桁架全长42m,悬挑31m,每榀架重18.5t,尾部用大型钢拉杆位住,拉杆长25.43m,重6.5t。
桁架柱、桁架和拉杆等构件本身均为焊接结构,桁架柱和桁架的连接用高强螺栓,桁架与拉杆上部用钢门栓连接。
挑棚桁架柱安装在标高16.52m观众席的E轴部位,柱顶标高20.91m,挑棚桁架上弦有1/40的斜度,前部标高26.52m,后部标高25.65m。
挑棚钢结构的材料为Q235钢。
挑棚上弦有钢檩条、椽子结构,下弦有吊顶结构。
同和吊顶钢结构用普通螺栓与桁架连接。
整个挑棚钢构件共4664件,计1512.78t。
共用高强螺栓12000套,普通螺栓15000套。

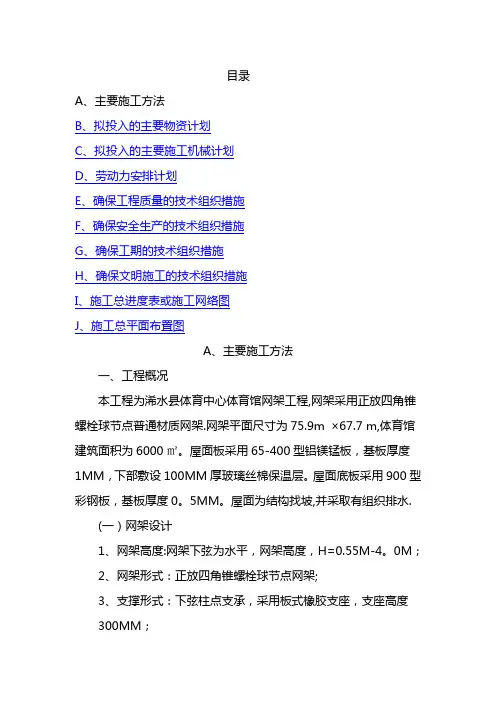

目录A、主要施工方法B、拟投入的主要物资计划C、拟投入的主要施工机械计划D、劳动力安排计划E、确保工程质量的技术组织措施F、确保安全生产的技术组织措施G、确保工期的技术组织措施H、确保文明施工的技术组织措施I、施工总进度表或施工网络图J、施工总平面布置图A、主要施工方法一、工程概况本工程为浠水县体育中心体育馆网架工程,网架采用正放四角锥螺栓球节点普通材质网架.网架平面尺寸为75.9m ×67.7 m,体育馆建筑面积为6000㎡。
屋面板采用65-400型铝镁锰板,基板厚度1MM,下部敷设100MM厚玻璃丝棉保温层。
屋面底板采用900型彩钢板,基板厚度0。
5MM。
屋面为结构找坡,并采取有组织排水.(一)网架设计1、网架高度:网架下弦为水平,网架高度,H=0.55M-4。
0M;2、网架形式:正放四角锥螺栓球节点网架;3、支撑形式:下弦柱点支承,采用板式橡胶支座,支座高度300MM;(二)建筑物安全适用等级1、建筑结构安全等级为二级,建筑物设计使用年限为50年。
2、网架耐火等级为二级,耐火极限为1.5小时,檩条耐火极限为0。
5小时,所有采用均涂膜型防火涂料。
(三)主要材料1、网架钢管选用Q235B钢,采用焊接钢管或无缝钢管;螺栓球采用45号钢;高强螺栓采用40Gr钢.2、檩条及支座钢材采用Q235钢。
二、施工组织设计编制依据1、浠水县体育中心体育馆网架工程施工组织设计是根据下列文件、图纸、工程法规、质量检验评定标准等依据编制而成.(1)武汉华中科大建筑设计研究院设计的浠水县体育中心体育馆网架工程施工图纸;(2)施工现场实地踏勘;(3)国家有关建筑工程法规、规范与文件;(4)建筑施工安全检查标准JGJ59-99;(5)本公司的《技术标准》等相关规范及拥有的技术力量;2、本施工组织设计遵守的有关规范、标准:《钢结构工程施工质量验收规范》GB50205-2001《网架结构设计与施工规程》JGJ7—91《钢结构设计规范》GBJ50017—2003《钢网架行业标准》JGJ75。
网架工程施工组织设计某省建设集团公司二OO 三年八月国际会展体育中心是一个里程碑式的建筑群体,首先,在国内,她开了会展与体育完美融合的先例,为推动国家的奥运战略和全民健身运动有着深远的意义;同时,她也是我国北端改革开放的一个新的窗口,让世界更全面地了解中国,让中国更全面地走向世界,她的地位也是举足轻重的;而且,中心规划标新立异,每个单体工程造型更卓而不凡,让历史悠久的哈尔滨重又步入现代化大都市的行列,她的建成,将是一个绝佳的契机。
有幸参与这样一个现代化形象高度凝聚的极作佳品的建设,我们集团公司也将在企业的发展史上涂上浓墨重彩的一笔,因而我们格外珍惜这次机会,组合了一批精英骨干,对中心2#工程空间网架工程深化设计和施工组织作了精确分析,以科学严谨的态度,编制了施工组织设计,期待着与建设单位、设计单位、监理单位协同努力,发扬老国有企业稳健、厚重的优良传统,注入现代企业管理的新理念、新思维,创造又一个精品工程。
第一章:编制依据1、黑龙江省建筑设计研究院《设计施工图》2、《钢结构工程施工及验收规范》GB50205 -953、《钢结构工程质量检验评定标准》GB50221-954、《钢结构设计规范》GBJ17- 885、《建筑钢结构焊接规程》JGJ81-916、《网架结构设计与施工规程》JGJ7 -917、《网架结构工程质量检验评定标准》JGJ78 -918、《气体保护电弧焊用碳钢低合金钢焊丝》GB/T8110-959、《钢焊缝手工超声波探伤方法和结果分级》GB11345-89第二章:有关规定1、除设计特殊规定外,网架的制作与安装应符合《网架结构工程质量检验评定标准》JGJ78 - 91 之要求,并按本施工组织设计执行。
2、钢材材质必须符合设计要求,进厂后严格复检,确认合格后方可使用。
3、网架制作、安装、验收及土建工程放线使用的钢尺必须标准统一,丈量拉力一致。
4、焊接工作应由四级以上技工进行,并经过全位置焊接工艺考试合格后方可参与操作。
