大树移植施工方案说课材料
- 格式:doc
- 大小:36.00 KB
- 文档页数:12

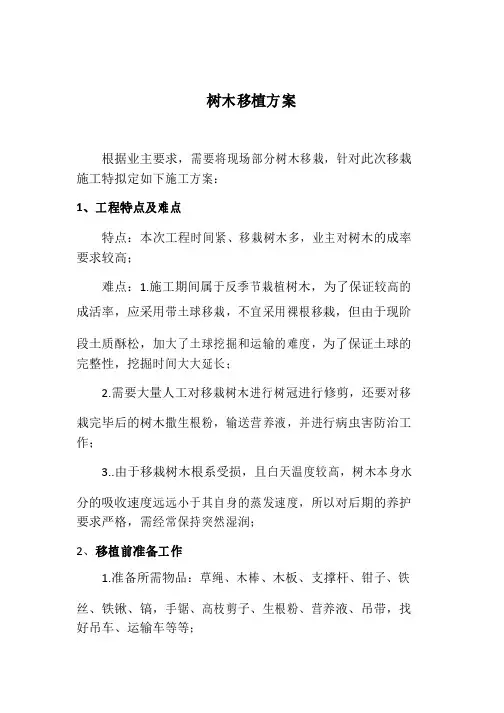

树木移植方案根据业主要求,需要将现场部分树木移栽,针对此次移栽施工特拟定如下施工方案:1、工程特点及难点特点:本次工程时间紧、移栽树木多,业主对树木的成率要求较高;难点:1.施工期间属于反季节栽植树木,为了保证较高的成活率,应采用带土球移栽,不宜采用裸根移栽,但由于现阶段土质酥松,加大了土球挖掘和运输的难度,为了保证土球的完整性,挖掘时间大大延长;2.需要大量人工对移栽树木进行树冠进行修剪,还要对移栽完毕后的树木撒生根粉,输送营养液,并进行病虫害防治工作;3..由于移栽树木根系受损,且白天温度较高,树木本身水分的吸收速度远远小于其自身的蒸发速度,所以对后期的养护要求严格,需经常保持突然湿润;2、移植前准备工作1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、高枝剪子、生根粉、营养液、吊带,找好吊车、运输车等等;2.选苗:要移植的树木无严重的病虫害、无严重的损伤、植株健壮、生长量正常。
起重及运输可达到移植树木的现场,树木宜近不宜远;3.挖栽植穴:应提前选好移栽位置,预先挖好栽植穴,并做好备土工作;4.树木处理:移植树木必须做好树体的处理。
落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,一般剪掉全部枝叶的1/2~1/3,带土球移植则可适当轻剪,剪去枝条的1/3 即可。
修剪时剪口做到平滑,截面尽量缩小,修剪2 公分以上的枝条,剪口涂抹上防腐剂。
常绿树移植前一般不需修剪。
定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等。
常绿树修剪时应留1-2公分木橛,不得贴根剪去,落叶树可适当留些小枝。
树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既减少蒸发又可以减少移植过程的擦伤。
三、移栽的主要步骤1.回填土与施基肥在栽植以前,要先在种植穴的底层回填部分肥沃壤土。
回填土时需严格掌握两项规范:(1)要依据树种的特性以及种植穴周围和下层土壤结构的情况,选用符合质量要求的土壤作为底层土。

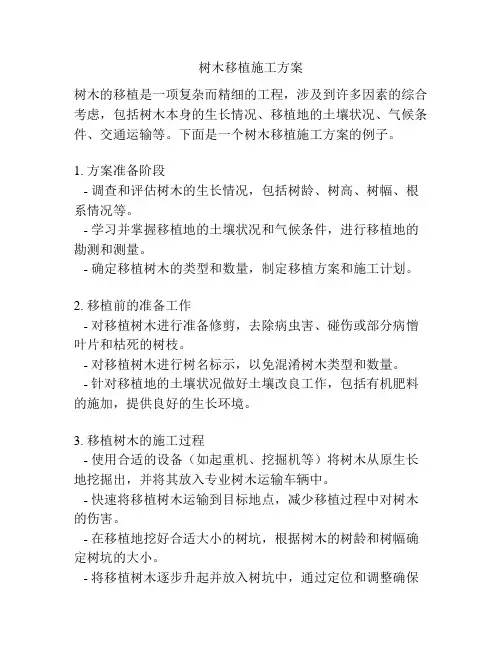

树木移植施工方案树木的移植是一项复杂而精细的工程,涉及到许多因素的综合考虑,包括树木本身的生长情况、移植地的土壤状况、气候条件、交通运输等。
下面是一个树木移植施工方案的例子。
1. 方案准备阶段- 调查和评估树木的生长情况,包括树龄、树高、树幅、根系情况等。
- 学习并掌握移植地的土壤状况和气候条件,进行移植地的勘测和测量。
- 确定移植树木的类型和数量,制定移植方案和施工计划。
2. 移植前的准备工作- 对移植树木进行准备修剪,去除病虫害、碰伤或部分病憎叶片和枯死的树枝。
- 对移植树木进行树名标示,以免混淆树木类型和数量。
- 针对移植地的土壤状况做好土壤改良工作,包括有机肥料的施加,提供良好的生长环境。
3. 移植树木的施工过程- 使用合适的设备(如起重机、挖掘机等)将树木从原生长地挖掘出,并将其放入专业树木运输车辆中。
- 快速将移植树木运输到目标地点,减少移植过程中对树木的伤害。
- 在移植地挖好合适大小的树坑,根据树木的树龄和树幅确定树坑的大小。
- 将移植树木逐步升起并放入树坑中,通过定位和调整确保树木的垂直和水平度。
- 在填充土壤的过程中,注意使用合适的土壤,并避免在填充土壤时产生空隙。
- 在填充土壤的同时,进行合理的浇水,保持根系的湿润,防止移植树木的死亡。
4. 移植后的养护工作- 在移植后的几天内,密切观察树木的生长情况,包括叶片的颜色、枯萎和新芽的生长情况等。
- 确保及时浇水,保持树木的湿润,适度施肥,为树木提供养分。
- 针对树木可能遇到的问题(如病虫害、枯萎等),采取相应的防治措施。
- 在移植后的一段时间内,定期对树木进行监测和养护,以便及时发现和解决问题。
总之,树木的移植是一项复杂的工程,需要综合考虑各种因素才能顺利完成。
通过科学的施工方案和细致的养护工作,可以确保移植树木的生存率和成活率。
大树移栽施工方案一、项目概述随着城市建设的扩大和人民环保意识的增强,大树移栽已经成为城市绿化工作中的常见操作。
移栽大树不仅可以保护老龄化的大树资源,还可以将大树重新种植到需要的地方,提升整个城市的绿化水平。
本项目拟对一棵位于市中心的大树进行移栽,将其迁移到一处公园中,为市民提供更好的生活环境。
二、工作流程1.前期准备(1)完成地质勘测和土壤分析,确定移栽地点的地质条件和土壤质量。
(2)准备移栽工具和设备,包括挖掘机、吊车、树缠绳等。
(3)制定详细的工作计划和时间表,确保施工按时进行。
2.移栽前准备(1)对待移栽的大树进行测量和评估,确定树龄、树高和树冠大小等参数。
(2)对大树进行预剪枝,修剪树枝和树叶,减轻移栽时的冲击。
(3)清除大树周围的杂草和垃圾,确保施工区域整洁清爽。
(4)在移栽地点挖好树坑,保证根系能够得到充分的生长空间。
3.移栽行动(1)使用挖掘机将大树周围的土壤挖掘出来,暂时存放在旁边,避免对地下根系造成伤害。
(2)用吊车将大树从根部抬起,缠绕好树缠绳,确保稳固地将大树抬离原有位置。
(3)将大树小心地运输到移栽地点,并使用吊车将大树放入预先挖好的树坑中。
(4)在树坑周围填充适量的土壤,并轻轻拍实,确保大树能够稳固地站立。
(5)使用大量的水灌溉移栽后的大树,并施加适当的树支撑装置,防止大树倾斜或倒下。
4.移栽后工作(1)对移栽后的大树进行充足的保养,包括定期浇水、施肥和修剪树枝等。
(2)监测移栽大树的生长情况,及时处理出现的问题,保证大树能够在新的环境中茁壮成长。
(3)在移栽地点周围进行绿化工作,种植适合大树生长的苗木或花卉,提升环境美观度。
三、项目保障1.安全保障(1)进行移栽工程时,需做好周边安全警示,并指派专人负责安全工作,确保工作人员的安全。
(2)按规定的操作流程进行工作,确保挖掘机、吊车等设备的安全操作。
(3)移栽大树时,要注意保护大树的根系,避免对其造成伤害。
2.环保保障(1)移栽大树时,要尽量减少对周围环境的破坏,对挖掘出的土壤和杂草要及时清理。

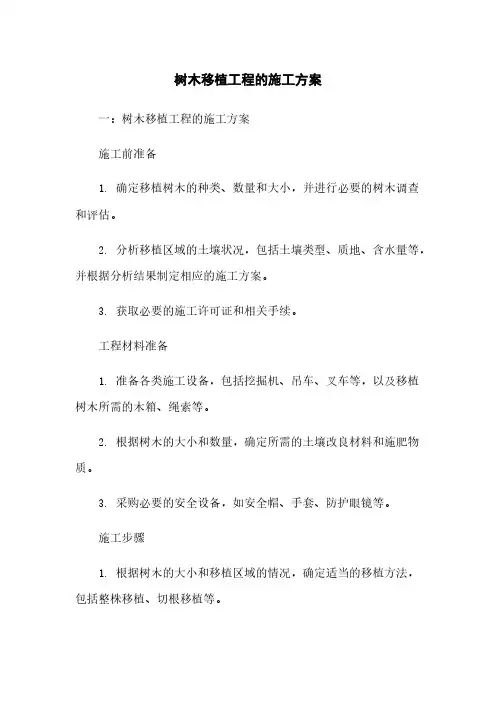

树木移植工程的施工方案一:树木移植工程的施工方案施工前准备1. 确定移植树木的种类、数量和大小,并进行必要的树木调查和评估。
2. 分析移植区域的土壤状况,包括土壤类型、质地、含水量等,并根据分析结果制定相应的施工方案。
3. 获取必要的施工许可证和相关手续。
工程材料准备1. 准备各类施工设备,包括挖掘机、吊车、叉车等,以及移植树木所需的木箱、绳索等。
2. 根据树木的大小和数量,确定所需的土壤改良材料和施肥物质。
3. 采购必要的安全设备,如安全帽、手套、防护眼镜等。
施工步骤1. 根据树木的大小和移植区域的情况,确定适当的移植方法,包括整株移植、切根移植等。
2. 选择合适的时间进行移植,通常在冬季或者早春进行,避免高温和干燥的气候。
3. 清理移植区域,清除杂草、石块等障碍物,并进行必要的土壤改良工作。
4. 根据树木的大小和分量,使用挖掘机或者吊车等设备进行树木的挖掘和搬运。
5. 将移植树木放置在木箱中,用绳索等固定并保护好树冠和树干,避免在运输过程中受到损坏。
6. 运输树木到目标地点,确保运输过程中稳固、平稳,并避免与其他物体发生碰撞。
7. 辅助人员在目标地点准备好移植坑,包括根据树木的大小和深度进行挖掘,并进行必要的土壤改良和施肥。
8. 将树木小心地移入移植坑中,并确保树冠和树干保持竖直、稳定。
9. 填充移植坑的空隙,使用松土机等工具轻轻压实土壤,并进行必要的浇水和施肥。
10. 根据移植树木的需要,设置支撑杆或者使用绳索等固定树冠和树干,保护树木的稳定和生长。
施工后维护1. 在移植树木后的一周内,保持适当的浇水和施肥,促进树木的根系生长和适应新环境。
2. 定期检查移植树木的状态,包括树叶、树干和根系的健康情况,及时处理病虫害和营养不良问题。
3. 定期修剪和整形移植树木的树冠,以保持树木的形状和健康。
4. 监测移植树木的生长情况,包括树高、树径和新梢的生长速度,并及时采取必要的调整和处理措施。
附件:1. 树木调查和评估报告2. 施工许可证和相关手续3. 土壤分析报告4. 树木移植工具和设备清单5. 安全设备采购清单法律名词及注释:1. 施工许可证:根据相关法律规定,移植工程需要获得施工许可证,以确保工程符合相关安全和环境标准。

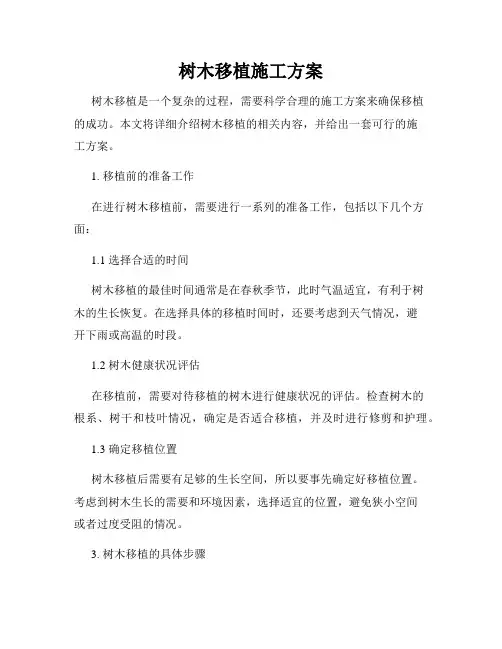

树木移植施工方案树木移植是一个复杂的过程,需要科学合理的施工方案来确保移植的成功。
本文将详细介绍树木移植的相关内容,并给出一套可行的施工方案。
1. 移植前的准备工作在进行树木移植前,需要进行一系列的准备工作,包括以下几个方面:1.1 选择合适的时间树木移植的最佳时间通常是在春秋季节,此时气温适宜,有利于树木的生长恢复。
在选择具体的移植时间时,还要考虑到天气情况,避开下雨或高温的时段。
1.2 树木健康状况评估在移植前,需要对待移植的树木进行健康状况的评估。
检查树木的根系、树干和枝叶情况,确定是否适合移植,并及时进行修剪和护理。
1.3 确定移植位置树木移植后需要有足够的生长空间,所以要事先确定好移植位置。
考虑到树木生长的需要和环境因素,选择适宜的位置,避免狭小空间或者过度受阻的情况。
3. 树木移植的具体步骤树木移植的具体步骤包括以下几个环节:3.1 树木的准确测量和标记在实施移植前,需要对待移植的树木进行准确的测量,并在移植前进行标记,以确保树木的位置不会发生偏移。
3.2 树木的修剪和准备在移植前,需要对树木进行适当的修剪和准备工作。
对杂乱的枝叶进行疏理,修剪掉病虫害或受损的部分,并为树木的生长提供必要的养分。
3.3 挖掘树木挖掘树木是移植过程中最关键的环节之一。
施工人员应使用专业的挖掘工具,避免对根系造成损伤。
同时,要保证根系的完整性,避免土壤的脱落。
3.4 搬运和固定树木搬运树木时应采取轻柔的方式,避免对树木造成进一步伤害。
在移植后,需要及时对树木进行固定,以防止树木晃动或倒塌。
3.5 过渡管理和护理在树木移植后,需要进行过渡管理和护理工作。
保持适宜的湿度和温度,定期浇水,施肥和修剪,并及时发现并处理树木的问题。
4. 安全措施和风险评估在实施树木移植时,必须严格遵守相关的安全措施,确保施工人员和周围环境的安全。
同时,要对施工过程中可能出现的风险进行评估,并采取相应的预防和应对措施。
5. 结束语树木移植是一项技术活,要求施工人员具备专业知识和经验。

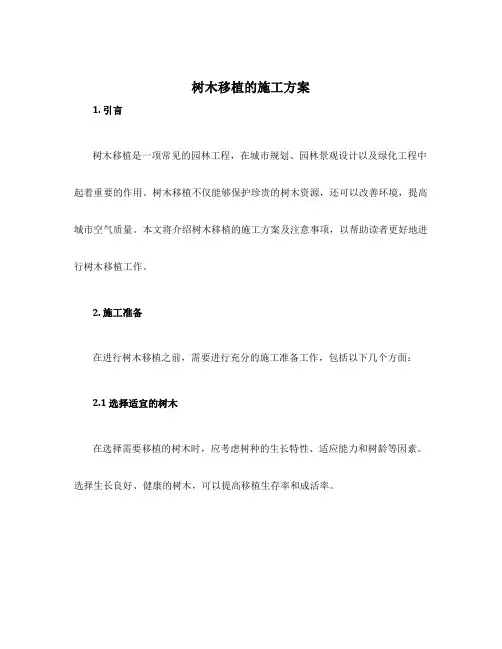

引言树木移植是一项重要的工程,涉及到城市绿化和环境保护两个方面。
有效的移植方案可以确保树木的生存率和健康状况,同时也能减少对周围环境的影响。
本文将提出一种树木移植的施工方案,旨在帮助相关从业人员更好地进行树木移植工作。
概述树木移植是指将已经成长的树木从一个地方移植到另一个地方。
这项工作需要各种技术和设备的支持,包括土壤准备、树木修剪、根系保护和营养补充等方面。
树木移植的施工方案应当全面考虑这些因素,并制定相应的操作计划。
正文一、土壤准备1.了解目标地的土壤类型和特点,包括土壤质地、酸碱度、通气性等。
2.根据目标树木的需求,调整目标地土壤的养分含量和水分状况。
3.对目标地土壤进行改良,如添加有机肥料、调整酸碱度等。
二、树木修剪1.对树冠进行适当修剪,减少移植过程中的光能损失和水分蒸发。
2.修剪树冠的同时,也要注意保持树木的整体结构和平衡。
3.修剪树木的根系,以适应移植和重新生长的需要。
三、根系保护1.在移植前,进行树木的根系挖掘和保护工作,避免根系的损伤和脱离。
2.对挖掘出的树木进行包裹和固定,保护其根系免受外界环境的影响。
3.树木移植后,应当及时进行根系的恢复和修复工作,促进根系再生。
四、营养补充1.移植后的树木需要适当的营养补充,以促进其重新生长和恢复健康。
2.可以通过施加有机肥料、微量元素和水分管理等方式进行营养补充。
3.营养补充的时间和量应当根据树木的需求和目标地的环境条件进行调整。
五、移植后管理1.移植后的树木需要进行适当的管理和维护,以确保其健康生长。
2.及时修剪枯死枝条和保持树木的整洁。
3.定期检查树木的生长情况和健康状况,及时采取必要的措施。
总结树木移植是一项技术性较强的工作,需要综合考虑各种因素,制定相应的施工方案。
土壤准备、树木修剪、根系保护、营养补充和移植后管理等都是关键的步骤和措施。
通过科学的施工方案和严格的操作,可以确保树木的生存率和健康状况,实现城市绿化工作的顺利进行。
大树移植专项施工方案大树移植专项施工方案本绿化工程在移植中有10cm以上规格的景观树,来进行绿化改造。
故我方制定本专项施工方案,针对移植苗木进行过程质量控制,保证顺利完成工程施工中的重点和难点。
因此,该项施工必须作为重点进行安排施工,才能最终保证本次施工良好效果。
一、起苗时间根据植物生物学特性和生态学习性,各种苗木有其不同的特性,因此在起苗时,应根据不同苗木,在不同的时期挖掘。
最好选择在生长季节移栽,因此时根系再生速度快,树木易成活。
由于已过了苗木最佳栽植季节,所以本次工程移植苗木必须加大土球,在保证整体景观的效果下加强修剪、遮荫、保湿等措施。
二、切根处理通过提前切根处理,促进侧须根生长,使大树在移植前即形成大量可带走的吸收根。
这是提高移植成活率的技术关键。
在移植前,以树干为中心,以胸径的3-4倍为半径画一个圆形或方形的边线,把圆形或方形的东、南、西、北分成4段,在树体的南和北或东和西两段向外挖宽30-40cm 的沟,深度50-70cm(视根的深浅而定)。
挖掘时,如遇较粗的根,应用锋利的修枝剪或手锯切断,使之与沟的内壁齐平。
如遇5cm以上的粗根,为防大树倒伏,一般不切根,而是在土球壁处行环状剥皮并涂抹20-50mg的生长素(萘乙酸等),促发新根。
沟挖好后,填入肥沃土壤并分层夯实,然后浇水。
数月后即可挖运栽植。
三、挖掘1、准备工作:应准备吊车、油丝绳(或吊装网包)、吊带、草绳、木板、抱杆、粗网绳、铁锨、锯、剪刀、油漆等。
2、整枝:挖掘前,根据树形及设计要求,将树冠中病、枯枝、重叠枝进行疏除,弱枝强剪、强枝弱剪,以利恢复树势,同时,根据园林树木修剪造型原则,对树冠,进行适当修剪,去掉树干、基部萌条。
修剪造成的伤口应涂以保护剂,如含有0.01%-0.1%的萘乙酸膏。
3、支撑、牵拉:根据大树粗度、高度,用粗大竹竿(一般毛竹竿)或粗木杆对树体进行支撑,一般为三角形或四角对称支撑,用麻绳绑牢,必须保证大树在挖掘时不致突然倾倒,以防伤人或损伤树木。
(完整版)树木移栽(移植)施工方案背景树木移栽是一项重要的绿化工作,常见于城市建设、景观改造等项目。
移植过程需要技术和经验,以确保树木能够成功生长并成为城市绿化的一部分。
本文将介绍树木移栽的施工方案,以及需要考虑的准备工作、移栽过程和注意事项。
准备工作树木调查评估在移栽前,需要对待移植的树木进行评估。
评估包括树种、树高、树冠宽度、根系情况等。
根据树木情况,制定移栽方案,并且做好移栽前的准备工作。
移栽目的地准备移栽树木的目的地需要提前准备好。
细心地挑选地点,研究场地的可达性、排水情况和风向。
同时,测定移栽树木的坑位,以保证大小适宜和通风合理。
设备准备移栽过程需要使用专业设备,包括移栽车、轮胎、绳索等。
在施工前,需要检查设备的状况,确保设备能够正常工作。
同时,选择合适的大小和数量,以适应移栽进度和工作量。
移栽过程根系保护在移栽前,需要对树木的根系做好保护工作。
在挖取坑位时,需要注意不损伤根部。
同时,根部需要加强湿润处理,避免干燥和变质。
树木准备在树木移栽过程中,需要让树木尽可能少的失去水分。
经设备固定后,将树木周围土壤湿润,并根据树木的情况加强固定。
对于较高树木,需要将其支撑,防止枝干折断。
挖深坑并移栽树木在坑位挖掘后,需要对树木进行移植。
此时需要非常小心,移动根部时需要使用工具,避免对根部造成损害。
同时,如果树木较高,需要定点落地,避免坚硬的地面对树干带来的摩擦和振动。
填充土壤移栽完成后,需要将坑位填充结实的土壤,并轻轻地浇水。
不要过度浇水,以免移栽树木浇水过量,导致缺氧和病毒溢出。
转运树木在移栽后,需要将树木转运到位。
在这个过程中,需要注意树木的稳定和移动的方向,并且避免损害周围树木或固定方案。
注意事项树木冬季移栽和夏季移栽冬季移栽和夏季移栽应该使用不同的方案。
冬季移栽时,应等待室外温度回暖,并避免树木的根部冻结。
夏季移栽前,应确保树木有充足的水分,并且确保移栽过程中根部不断开暴露。
根挂导致的树木死亡在移栽的过程中,如果根部被割碎或扯断,可能会导致树木死亡。
树木移栽施工方案树木移栽施工方案一、移植前的准备和技术处理为保证大树移植成活,在挖掘前必须做好充分的准备工作和技术处理。
1、租用地的准备⑴、根据施工的要求,我们租地采用就近节约成本费用的原则,选址首要条件是交通方便、排水系统通畅、地势高朗,土质酥松。
⑵种植过农作物的田地,在移栽苗木以前必须翻耕,牛耕与机耕并用,以机耕为主,翻耕打细。
⑶理沟是两个方面的工作,一是理排边沟,二是整理路道理巷沟。
⑷在翻沟打细前须下足基肥,基肥以有机肥或零肥为主,同时杀菌、除草、杀虫等工作。
2、建立登记卡,记录树种高度、干径,分枝点高度,树冠形状和主要观赏面,与业主一起,确定需移植树木的生长状况,对移植有特别风险的树木,要予以确定,专题讨论,制定特殊的移植方案。
3、平衡修剪为保持树木地下部分与地上部分的水分代谢平衡,减少树冠蒸腾,对茂叶树银杏和再生能力强的常绿树桂花可进行适当的树冠修剪,甚至可以截干,截口应涂抹防腐剂(沥青,白调和漆:石灰乳或用稀泥薄膜包扎)去叶1/2—1/3,适当留些小枝,易于发芽展叶。
3、切根处理一般名贵树种的切根处是在移植前2-3天前进行。
以树杆为中心,以胸径的4-5倍为半径画一个圆形边线,把圆形的东南西北分成4段,在相对的南和北或东和西两段向外挖宽30-40cm的沟,深度50-70cm(视沟得深浅而定),挖掘时,应用锋利的修枝剪或手锯切断使之与沟的内壁齐平。
如遇5cm以上的粗枝,切断后加支撑,并在剪口涂抹20-50mg 生长素(茶乙酸)促发新根,然后浇水,到翌年的春季,方可移植。
二、施工方法1、定点放线方法:(1)尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明,依此方法逐步确定植物栽植的具体位置,此法误差较大,只能在要求不高的绿地施工采用。
大树移植施工方案《园林工程施工与管理》课程的大树移植施工方案广州城市学院14级园林(1)班苏川夏摘要:大树移植中各种各样的问题一直困扰着人们,保证大树移栽后的成活率成为风景园林施工过程中的一项重要任务,通过适当的方法,减少对树木的破坏,提出了一些能够保证树木成活率的措施,讲解了树木移植过程中的一些注意事项。
关键词:风景园林工程;大树移栽;施工技术1概述随着我国城市化进程的不断推进,园林绿化建设越来越被人们所重视,对生活周边园林风景的要求日趋提高,而大树移植是风景园林工程施工建设过程中的一项必不可少的关键工程,对整个风景园林的建设有着重要的意义。
大树即大规格苗木,以乔木为例,通常是指胸径15厘米以上的苗木,较大的可达到1米,这类树种又分为落叶乔木和常绿乔木。
大树移植工程难度大,耗时长,费用高,其成活率高低直接影响园林绿化工程的整体效益,因此,如何保证大树移植后的高成活率成为风景园林施工过程中的一项重要任务。
如何才能提高大树移植的成活率?下面将结合课程理论与实际,从移栽的工艺流程和方法,浅谈如何提高每一个环节的技术要求,尤其在运输过程中,提出一些提高成活率的措施。
2 工艺流程严格来说大树移植的工艺流程包括三大部分组成,第一部分是移栽前的准备工作,第二部分是移植的施工技术,第三部分为移植后的养护工作。
准备工作:挖树坑→上底肥→2施工技术2.1技术准备首先,挖树坑。
可以采用专业的挖坑机进行挖树坑,这样挖出来的树坑深度非常标准、距离非常均匀。
挖树坑要选择合理的时间,通常,春天刚一开始,是挖树坑的最佳时期,因为这个季节是冬天刚一结束,大地还不是完全解冻,挖坑机所挖深度已经解冻,在往下的土壤还是处于冻层,所挖树坑周围的土壤不是很稀松,能够避免周围土壤的滑落,减少栽树时带来的麻烦。
不同种类的栽种树木,要选择不同深度的树坑,可以通过调节挖坑机或者人工调整来选择合适的深度。
夏季是比较不适合大树移栽的季节,因为夏天是树木蒸腾作用最旺盛的时候,大树一旦离开土地,水分容易流失,又难以及时补充水分,所以大树容易因缺乏水分而导致死亡。
如果正值夏季要移栽大树,就需要想办法减少移植过程中水分的流失,以提高树木成活率。
常见方法如用大量泥土将根部护住,减少水分流失;多剪树枝,降低树木的蒸腾作用;用东西苫盖树木,避免阳光趱在等。
秋冬时期的树体处于休眠状态,但地下的根部还在继续生长,移栽时被破坏的根系可以慢慢恢复,成长到良好的状态,来年春天树体也开始成长,根部之前的恢复为树体的成长提供了先决的优越条件,因此秋冬季节是移栽树木恢复的最佳时期。
但在北方一些地区,如东北、内蒙古等地,由于冬季气候严寒,如果移栽树木根部不能得到很好的保暖,可能导致树木死亡,因此在这些地区,想要保证移栽树木成活,必须加强对大树根部的保护,免受严寒刺激。
如有条件,可将挖坑时间安排在秋冬季之前,这样可以提高大树的成活率。
此外,树坑的大小和深浅也决定着移植树木的成活率,同一种类树木,因其树木大小的不同,树坑的大小和深浅也会不同,它没有固定的标准,需要根据树木本身情况和所移植地区土壤的条件、环境等情况而定。
其次,上好足够的底肥。
树木的底肥,通常选用农家肥是最合适的,这样可以降低资金的投入,一些腐烂的农作物和淤泥也可用来当做底肥,可以根据树木的大小来确定底肥的量,在上农家肥时,通常在里面添加一些土进行搅拌,这样可以降低肥效,避免将植物烧坏。
最后,选择适合本地生长的树木进行移植。
在挑选树木时,要看树木的表皮有没有脱落、有没有生虫子的地方。
根据本地方的土壤情况、空气质量情况、光照强度情况、气候情况等因素进行树木的选择,这样可以保证树木的成活率,移植适合本地生长的树木,改善本地的环境,营造良好的空气质量,移植树木时,要在每棵树木上做好标记,并在树木的生长过程中进行跟踪,记录各种因素对树木生长的影响,总结经验,好的方法持续进行,不好的地方,随时进行改进,总结出一套适合本树种的种植方法。
2.2风景园林工程中大树移栽的施工移栽技术园林大树的栽植要根据树木的本身情况和栽植地的具体环境选择适当的方法,如何进行包扎,如何确定带土球大小,都要根据实际情况而定。
无论何种树种,一定要带土球,这是树木移栽成活的关键。
对土球进行包扎时切忌过紧,只需稀疏包扎,这样可以为树根留下生长空间,吸收水分和养分,有利于新根萌发。
从外地调进大树时,要配备专业运输人员,保证运输过程大树的安全性。
在使用吊车装卸大树时,不能用绳子捆树干、树枝,这样会破坏大树的完整性,绳子应该捆土球,但要尽量保证土球完好,不破坏大树根部。
大树装卸要按照标记顺序进行,防止树木混乱。
卸下的树木要尽快假值,以免大树长期暴露在空气中增加死亡的危险,提高移栽大树成活率。
2.3风景园林工程中大树移栽的施工养护技术第一、利用草绳等透气性好的材料对大树的主体进行包裹,这样可以减少大树的水分流失,抵御低温、从而起到保湿和保温作用。
树干经过包裹后,强风很难吹透,可以减少风对树干的侵害,;同时也减少了高温或者低温天气对树干造成的伤害,充分保护了枝干。
现在,很多地方用塑料等透气性不好的材料包裹树干,使树干不能很好的散热,阻碍了树干的呼吸,不能很好的吸收水分,这样就会使树干有可能会受到损伤。
降低了树干的成活率。
第二、往树干上浇水,树的正常生长需要水分、树的光合作用需要水分,树经过日光的照射要有水分流失,这就要不定期的往树上浇水,以保证树木有充足的水分能够正常生长。
通常采用喷灌的进行浇灌,即在水管末端接一个喷头,然后将喷头对准树干需要浇水的地方,通过调节给水压力来调节喷头的出水量,这样喷出来的水,会呈现雾状,非常均匀,而且方向也便于调整,水量也非常好控制。
第三、用适当的方法给大树遮挡阳光,大树刚移植后,要尽量避免阳光长时间的照射,这就要对大树进行必要的遮挡,减少树干的水分流失。
通常采用简单的办法进行搭建棚子进行遮挡阳光,这样既起到了遮光的作用,还降低了成本,避免浪费。
具体遵循的规则是,棚子的四周与树干的距离通常为50厘米,棚子的顶端也要与树的顶端保持在50厘米以上,棚子不可完全密闭,一定要通风,要保持有部分阳光能够照射进来,光照度要保持在25%-30%左右,这样能确保树干进行正常的光合作用。
随着树木的生长情况,可以适当的减少遮阴棚子的覆盖面积。
3结束语大的树木在移植是一个非常的工程,既费人力、还费资金,为了保证树木移植后的成活率,要采用适当的方法对树干进行保护,本文非常细致的描述了对树木的保护方法,提出了树木移植过程中的一些注意事项,为想要进行大树移植的人提供了很好的借鉴方法。
一、施工流程大树起挖泥球包装修剪拖运放入目的坑点扶直固定浇定根水清场。
二、各施工工艺的主要内容1、大树起挖:起挖前搭建隔离栏,防止非施工人员入内,起挖根据树胸径大小,做到土球大小约在胸径8-10倍,然后四周同时起挖掉原土,使土球呈现出锅底状。
2、土球包装:用抓钉、铁钉将木方固定四周及顶部,在用12#钢筋同时进行加固,此时用吊车放倒树,再用木方及钢筋将底部固定好。
3、修剪:将茂盛枝叶及顶端枝丫进行修剪,目的减少植物的呼吸作用,然后在修枝上套上密封袋或者涂上乳胶漆,防止其他细菌物质进入植物体内。
4、拖运:用吊车将树吊上拖车运往种植目的点。
5、放入定点坑:在苗木未到之前将目的点的树坑打好,树坑规格在长2.4m*宽2.4m*深2.8m左右,树坑内回填打概1m深左右的营养土,土中含生根粉、防腐剂等药物在内。
6、扶直:用吊车将树扶直。
7、固定:用麻片缠好树杆之后,用木棍成三角状固定树杆,使其保持立直状。
8、浇定根水:用水浇透种植坑,目的使原土球与回填后的新土迅速溶合。
9、清场:将残枝及废渣之类的物质运离现场,保持现场干净。
一、移植前准备工作大规格苗木,以乔木为例,通常是指胸径15厘米以上的苗木,较大的可达到1米,这类树种又分为落叶乔木和常绿乔木,我们就先以落叶乔木为例,作以论述。
首先应做好移植前的准备工作,有条件的情况下,苗木在移植前1至2年应进行断根,断根的目的是促使在主根上生出有利于成活的侧根,同时保证苗木起挖土球的完整性,大规格苗木无论落叶前还是长叶后,有条件的情况下,都要起挖土球,这是苗木成活的最基本保证。
起挖土球同时土壤应有一定的保水性,但切忌湿度过大,冀南、豫北、鲁西三地以沙壤土为主(有个别区域以红壤土为主),土质疏松,不利于起挖土球,且春季气候干燥,树体水分保有量较小,在这种情况下,起挖前10至15天内应对苗木进行浇灌,这一点非常重要,对将来苗木能否成活起着关键作用。
苗木经过测量分类后,起挖前应截去病虫枝,留半冠的树要注意各枝条间的均匀分布,以增加树体美观。
务必在挖土球之前截去多余的树枝。
树干在有条件的情况下,应打好草绳,草绳的粗度不宜小于人的食指,起挖前还应将截枝集中外运或燃烧处理,防止病虫害的发生与传播,个别的树洞之中有残留越冬的虫害,可用药物注射法杀灭,方法是用70%高效氯氰菊脂或40%辛硫磷乳液或40%敌杀死均可,注意:药物配比不可浓度过高,以使用说明书比例配比为准,若是遇到天牛等难以杀灭的害虫,最好的方法是在发芽后杀灭幼虫,因为树干注药法有时对天牛无效。
截去树枝伤口部分应用专业的药物进行涂补,用伤口涂补剂效果较好,这与普通油漆有着明显的区别,油漆涂补的伤口会出现2至10厘米的死亡点,而伤口涂补剂是保证树木愈合的最好方法,没有死亡点。
二、起挖国外以机械起挖为主,国内以人工起挖为主。
对于人工挖掘,要选择有经验的施工队伍,对土球进行挖掘。
注意:尽量少伤根和保证根部伤口的整齐性,这也是有利于苗木将来生根的一个良好前提。
挖土球的大小应按树干胸径的大小而定,例如,一棵直径15厘米的苗木,它的土球从移植要求上说不低于1.2米,但有些易成活的品种,比如国槐,为了节约施工成本,提高运输量,可以降低到80厘米左右,当然有条件的情况下满足大于树干8倍的土球确实对将来树体的成活和长势有利,这一点是毋容置疑的,那么如果树体的直径达到了50厘米,我们是否要起挖4米的土球?这对于目前我们的施工条件和树体生长环境显然是不现实的,这个土球最小可以降到多大?从经验上来看,国槐不低于1.8米,是可以有着较好的成活率和长势的,如果直径达到1米,土球的直径不应小于2.5米。
挖掘土球前应用三根以上木杆对苗木进行支撑,没有条件进行木杆支撑的应用较粗的风绳进行加固,保证挖掘过程当中树体不会被风吹倒或断根倾倒,以保证土球的完整和人员安全。
挖掘土球的土坑四周应留出有利于人员挖掘的空间,以便操作。
直径1.2米以上的土球,可用草绳直接包扎成网状,直径在1.2米至1.8米之间的,要用相应的木板进行支撑,直径大于1.8米的土球,要用草绳、木板加铁板的方法进行固定。
三、起运应选择大于树木重量范围的起重机,起重臂的长度应不低于树高的两倍,以便操作,低于1.5米的土球,可用吊装带缠绕树干基部以上50厘米处直接吊装,树干吊装处要用草毡进行缠绕,特别在生长季节,更应该加大缠绕的厚度,注意草毡缠绕的方向应与吊装带缠绕的方向保持一致,否则会造成苗木难以起吊或在吊运过程当中滑动。
