消力池现浇混凝土施工方案
- 格式:doc
- 大小:431.00 KB
- 文档页数:12

第二节泄洪工程施工方案一、概述消力池及海漫:洞式溢洪道和导流泄洪洞尾端接消力池和海漫。
消力池池长80m,池深为7.0m、宽17m,池底高程4045.00m,两侧边墙采用衡重式挡土墙,墙顶宽1m墙底宽2m,墙高15m,墙顶高程4060.00m,消力池池长60m,池宽17m,池后接286.10m长的海漫,海漫高程4052.00m,两侧边墙采用重力式挡土墙,墙顶宽1m,墙底宽2.8m,墙顶高程4056.00m,海漫采用钢筋笼海漫。
二、施工工法(一)混凝土入仓方案消力池混凝土浇筑顺序:右边墙及下游延长段→左边墙→底板。
消力池常态混凝土各部位入仓方案详见图表1。
图表1 常态混凝土入仓方案备注:上述砼入仓方案根据工程实施情况,在满足砼浇筑质量及强度前提下,视实际进行适当调整。
(二)混凝土拌制一期常态混凝土拌制采用2×4.5m3强制式拌和楼1座(铭牌生产能力:常态混凝土300m3/h),1.0m3强制式搅拌站1座(铭牌生产能力:常态混凝土60m3/h),可以满足常态混凝土月最高浇筑强度1.58万m3/月和最大入仓强度的要求。
(三)模板消力池边墙模板包括直立面和斜面两种模板,拟采用大型钢模板、大型组合胶合板,大模板尺寸为3×4.5m,采用钢管支撑及钢筋内拉条安装固定,模板的拆除与安装均采用25t汽车吊。
(四)钢筋本工程钢筋制作均在厂内进行,由汽车运至现场,汽车吊吊运至仓面,在仓内进行绑扎和连接。
(五)止水在止水材料埋设处的常态混凝土施工应特别细心需设置专门的支撑结构,妥善保护止水材料,保证止水构造的正确位置,止水材料周围混凝土摊铺必须细心,严禁骨料集中,采用振捣器仔细谨慎地进行振捣密实,止水材料如有损坏应及时加以修复,该部位混凝土中的大骨料应人工予以剔除,以免产生渗水通道。
(六)混凝土分层分块混凝土分块以设计图纸中永久缝为分块,一般不设临时施工缝,若需增设临时施工缝时,必需先获得监理工程师的批准。

消防水池砼浇筑标题:消防水池砼浇筑引言概述:消防水池是重要的消防设施之一,其砼浇筑质量直接关系到消防设施的安全性和可靠性。
因此,正确的砼浇筑方法和技术至关重要。
一、砼浇筑前的准备工作1.1 确定砼浇筑方案:根据消防水池的设计要求和实际情况,确定砼浇筑的方案,包括浇筑时间、浇筑方式等。
1.2 准备砼浇筑材料:选用符合标准要求的水泥、砂、石子等原材料,并按照比例进行配合。
1.3 检查模板和支撑:检查消防水池的模板和支撑结构是否符合要求,确保能够承受砼的浇筑压力。
二、砼浇筑的施工过程2.1 浇筑砼前的湿润处理:在砼浇筑前,要对模板进行湿润处理,以防止砼过早脱水和凝固。
2.2 砼的搅拌和运输:将水泥、砂、石子等原材料按照比例放入搅拌车中进行搅拌,然后用泵车将砼运输至消防水池现场。
2.3 砼的浇筑和均匀性控制:将砼从泵车中倒入消防水池内,通过振捣和摆动等方式保证砼的均匀性和密实性。
三、砼浇筑后的养护工作3.1 砼浇筑后的保温措施:在砼浇筑后,要及时采取保温措施,防止砼过早脱水和开裂。
3.2 砼的养护时间:根据砼的配合比例和环境温度等因素,确定砼的养护时间,一般为7-14天。
3.3 砼的养护方式:在砼养护期间,要保持砼表面湿润,防止过早干裂,并定期检查砼的硬化情况。
四、砼浇筑后的验收标准4.1 砼的强度检测:根据相关标准要求,对砼进行强度检测,确保其符合设计要求。
4.2 砼的密实性检测:通过声波检测等方法,检测砼的密实性,防止砼内部存在空洞和裂缝。
4.3 砼表面的平整度检测:使用水平仪等工具检测砼表面的平整度,确保其符合设计要求。
五、砼浇筑后的维护和管理5.1 定期清理消防水池:定期清理消防水池内的杂物和积水,确保消防水池的畅通。
5.2 定期检查消防水池状况:定期检查消防水池的结构和密封性能,及时发现并修复问题。
5.3 加强消防水池的保护措施:加强对消防水池的保护,防止外部物体损坏消防水池,确保其正常使用。

消力池现浇混凝土施工方案
消力池是一种用于减缓水流速和吸收冲击力的结构,广泛应用于各种水利工程
和防洪工程中。
消力池的施工质量直接影响着整个工程的安全性和稳定性。
现浇混凝土是一种常用的消力池施工材料,具有施工方便、强度高等优点。
本文将介绍消力池现浇混凝土施工的方案。
1. 施工前准备
•方案设计:按照设计要求确定消力池的尺寸、形状和深度,明确混凝土的配合比和施工工艺。
•人员组织:确定施工队伍构成,包括施工人员、监理人员等。
•材料准备:准备好混凝土原材料,如水泥、砂、碎石等,以及施工所需的模板、钢筋等材料。
2. 现场施工
•基础处理:在消力池施工区域清理杂物,做好基础的沙土压实处理。
•模板搭建:根据设计要求搭建混凝土浇筑的模板,确保模板牢固、垂直。
3. 混凝土浇筑
•搅拌混凝土:按设计要求将水泥、砂、碎石等原材料搅拌均匀,调配成符合配合比的混凝土。
•浇筑混凝土:将搅拌好的混凝土倒入模板中,逐层浇筑,并在浇筑过程中采取振捣措施,以确保混凝土质量。
4. 养护保养
•初养护:混凝土浇筑完成后,对其进行初期养护,包括定期湿润、防止温差大等。
•定期检查:定期对混凝土进行检查,确保施工质量,及时修补裂缝等问题。
•长期保养:根据实际情况对消力池进行长期保养,延长其使用寿命。
结语
以上是消力池现浇混凝土施工的一个基本方案,施工中应严格按照设计要求进
行操作,确保施工质量和工程安全。
消力池作为水利、防洪工程中重要的一部分,其有效性直接影响着整个工程的效果,因此在施工过程中需严格把控每一个环节,确保施工质量。

消力池抗冲耐磨混凝土施工措施一、工程概况本施工过程中如何保证消力池过流表面的外观光滑、混凝土结构的整体性、抗冲耐磨混凝土的厚度是施工难点;如何确保过流表面抗冲耐磨混凝土浇筑符合设计要求是施工中的重点。
消力池的作用是通过水跃,将泄水建筑物泄出的急流转变为缓流,以消除动能的消能方式,因此消力池过流面混凝土结构的整体性就显得尤为重要。
水电站为提高消力池混凝土结构施工期在温度应力作用下的水平层面抗裂能力,为加强抗冲刷能力,现对消力池混凝土结构做如下调整:消力池段EL574高程以下3m厚混凝土(含2.1m厚C30三级配常态混凝土和0.9m厚HFC40F100W6二级配抗冲耐磨混凝土),为确保混凝土结构的整体性,在混凝土浇筑施工过程中应一次性整体上升,不得分层。
二、施工资源配置2.1、施工设备资源配置序号机械设备名称规格型号单位数量备注1 陕汽奥龙20T 台 42 砼罐车6m3台 13 长臂反铲台 24 砼振捣器Φ100 台 45 电焊机14KW 台 46 门机MQ900B 台 12.2、施工人力资源配置序号工种人数备注1 现场管理人员 22 汽车司机 53 门机司机 24 模板工 25 浇筑工96 电焊工 37 长臂反铲司机 22.3、施工用电、水布置用电考虑到电焊机、砼振捣器为380V,所以就近从工地380V接线点引至施工现场,现场配置配电柜;施工用水直接用水管从工地水阀接引至施工现场。
三、模板施工3.1、模板不应与脚手架相联,避免引起模板变形和浇注过程中模板的不稳定。
3.2、安装侧模时应防止移位和凸出,墙身的侧模可设拉杆固定。
3.3、模板安装完毕后,应对其平面位置、顶部标高、节点联结、纵横向稳定性进行检查。
其允许偏差必须符合规范要求。
在施工过程中发现模板有移位和变形应及时纠正。
3.4、模板在安装过程中必须设置防倾覆设施。
四、混凝土的施工4.1 混凝土的运输、入仓(1)混凝土水平运输:主要采用6m3罐车和20t自卸汽车作为运输工具沿已形成的运输道路至受料平台。
消力池现浇混凝土施工方案A4打印/ 可编辑-山西美锦集团锦辉煤业有限公司矿井矸石场变更项目环境影响报告书(公示本)编制单位:山西清泽阳光环保科技有限公司编制日期:二0一八年十二月目录第一章概述 11.1项目的背景及特点11.2环境影响评价的工作过程 21.3分析判定相关情况31.4关注的主要环境问题及环境影响61.5环境影响评价主要结论7第二章总则82.1编制依据82.2评价因子及评价标准92.3评价标准102.4评价工作等级及评价范围122.5环境功能区划142.6主要环境保护目标14第三章建设项目概况及工程分析163.1建设项目概况163.2 工程分析173.3 施工期环境影响分析253.4 运营期环境影响分析263.5 山西美锦集团锦辉煤业有限公司兼并重组矿井介绍32 第四章环境现状调查与评价364.1环境现状调查方法364.2自然环境现状调查与评价364.3环境保护目标调查464.4环境质量现状调查与评价484.5区域污染源调查48第五章环境影响预测与评价495.1施工期环境影响预测与评价495.2运营期环境影响预测与评价52第六章环境保护措施及其可行性论证596.1施工期环境保护措施分析596.2运营期环境保护措施分析616.3环保投资估算64第七章环境经济损益分析667.1主要经济技术指标667.2环境影响经济损益分析667.3环境影响经济损益分析结论68第八章环境管理与监测计划698.1环境管理698.2环境监测718.3环境保护措施及污染物排放72第九章环境影响评价结论749.1建设项目基本情况749.2评价区环境质量现状评价759.3污染物排放情况分析769.4环境影响分析769.5公众参与779.6环境保护措施分析779.7环境损益分析779.8环境管理与监测计划779.9总结论77附件:附件1:环境影响评价委托书;附件2:《山西美锦集团锦辉煤业有限公司0.9Mt/a矿井兼并重组整合项目(先期开采地段)环境影响报告书》批复文件;附件3:矸石场占地协议;附件4:环境质量现状监测报告;附件5:煤矸石成分分析报告、淋溶分析报告;附件6:“报告书”技术审查意见。

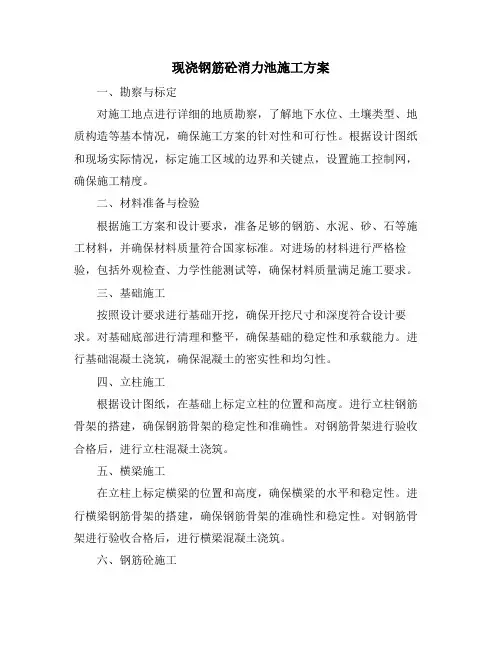

现浇钢筋砼消力池施工方案一、勘察与标定对施工地点进行详细的地质勘察,了解地下水位、土壤类型、地质构造等基本情况,确保施工方案的针对性和可行性。
根据设计图纸和现场实际情况,标定施工区域的边界和关键点,设置施工控制网,确保施工精度。
二、材料准备与检验根据施工方案和设计要求,准备足够的钢筋、水泥、砂、石等施工材料,并确保材料质量符合国家标准。
对进场的材料进行严格检验,包括外观检查、力学性能测试等,确保材料质量满足施工要求。
三、基础施工按照设计要求进行基础开挖,确保开挖尺寸和深度符合设计要求。
对基础底部进行清理和整平,确保基础的稳定性和承载能力。
进行基础混凝土浇筑,确保混凝土的密实性和均匀性。
四、立柱施工根据设计图纸,在基础上标定立柱的位置和高度。
进行立柱钢筋骨架的搭建,确保钢筋骨架的稳定性和准确性。
对钢筋骨架进行验收合格后,进行立柱混凝土浇筑。
五、横梁施工在立柱上标定横梁的位置和高度,确保横梁的水平和稳定性。
进行横梁钢筋骨架的搭建,确保钢筋骨架的准确性和稳定性。
对钢筋骨架进行验收合格后,进行横梁混凝土浇筑。
六、钢筋砼施工在立柱和横梁的基础上,进行钢筋砼墙体的施工。
钢筋砼墙体的钢筋骨架应按照设计图纸进行搭建,确保钢筋骨架的稳定性和准确性。
对钢筋骨架进行验收合格后,进行钢筋砼墙体的混凝土浇筑和养护。
七、油漆与防水处理在钢筋砼消力池浇筑完成并达到规定强度后,进行表面清理和平整。
按照设计要求进行油漆涂刷,确保涂层均匀、无漏涂。
对需要防水处理的部位进行防水处理,确保防水效果符合设计要求。
八、养护与检查在混凝土浇筑完成后,应进行适当的养护措施,如保湿、保温等,确保混凝土达到设计强度。
在施工过程中和完成后,应进行定期的检查和验收,确保施工质量符合设计要求。
对发现的问题及时进行整改和处理,确保施工质量和安全。
本施工方案仅作为参考,具体施工过程中应根据实际情况进行调整和优化。
同时,施工过程中应严格遵守国家相关标准和规范,确保施工质量和安全。

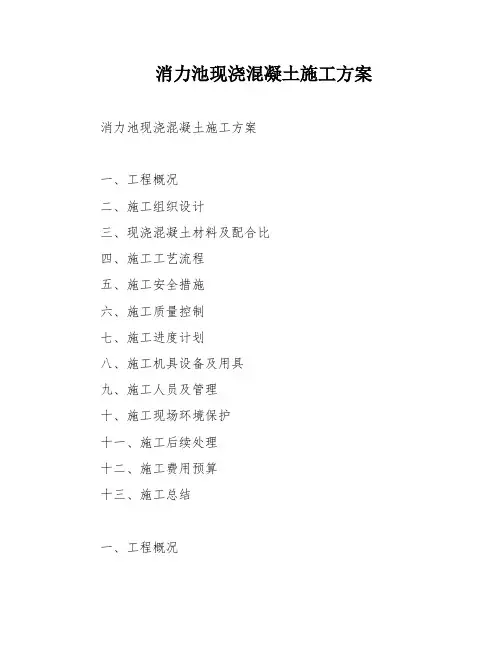

消力池现浇混凝土施工方案消力池现浇混凝土施工方案一、工程概况二、施工组织设计三、现浇混凝土材料及配合比四、施工工艺流程五、施工安全措施六、施工质量控制七、施工进度计划八、施工机具设备及用具九、施工人员及管理十、施工现场环境保护十一、施工后续处理十二、施工费用预算十三、施工总结一、工程概况消力池是右江鱼梁航运枢纽船闸及二期坝的重要组成部分,主要用于船闸调节水位、缓冲水位变化和消除水流冲击力。
消力池结构形式为“U”形,长约100米,宽约30米,深约18米。
消力池顶部为水平面,底部为斜坡面,斜坡面倾角为1:1.5,消力池内设有进口、出口、溢流口等,进口、出口为圆形,直径分别为4.5米和5米,溢流口为长方形,长约25米,宽约2.5米。
二、施工组织设计本工程施工单位为中交四航局-葛洲坝五公司右江鱼梁工程联合项目经理部。
施工组织设计主要包括施工队伍组织、施工机具设备及用具的选用、施工现场布置、施工进度计划等。
施工队伍由经验丰富的工程师和技术工人组成,施工机具设备及用具的选用要符合国家标准和工程要求,施工现场布置要合理,施工进度计划要合理安排,确保施工质量和工期。
三、现浇混凝土材料及配合比本工程采用C30混凝土,水泥采用普通硅酸盐水泥,砂、石子采用本地产的优质砂、石子,掺合料采用聚羧酸减水剂和膨胀剂。
混凝土配合比设计要合理,掺合料的掺量要符合国家标准和工程要求,确保混凝土的强度和耐久性。
四、施工工艺流程本工程的施工工艺流程主要包括基础处理、钢筋加工、模板搭设、混凝土浇筑、养护等环节。
基础处理要彻底,确保基础平整、牢固;钢筋加工要精细,确保钢筋的尺寸和位置符合设计要求;模板搭设要严密,确保混凝土的形状和尺寸符合设计要求;混凝土浇筑要均匀,确保混凝土的强度和密实度;养护要及时,确保混凝土的强度和耐久性。
五、施工安全措施本工程的施工安全措施主要包括施工现场的安全防护、施工机具设备的安全使用、施工人员的安全教育等。
施工现场要设置安全警示标志,施工机具设备要定期检查,施工人员要接受安全教育和培训,确保施工安全。
第1篇一、工程概况本工程为某住宅小区污水处理站,其中混凝土现浇池为主要组成部分。
混凝土现浇池用于收集、处理和排放污水。
池体尺寸为长×宽×高=20m×10m×6m,池体壁厚为0.2m,池底厚度为0.3m。
混凝土强度等级为C25,抗渗等级为P6。
二、施工准备1. 施工图纸及资料熟悉施工图纸,了解工程特点、施工工艺及质量要求。
掌握相关规范、标准和施工工艺,为施工提供依据。
2. 施工组织设计编制施工组织设计,明确施工顺序、施工方法、施工工艺及质量保证措施。
3. 材料准备(1)水泥:选用符合国家标准的水泥,强度等级不低于32.5MPa。
(2)砂:选用中粗砂,细度模数2.3~3.0,含泥量不大于3%。
(3)石子:选用粒径5~25mm的碎石,含泥量不大于1%。
(4)钢筋:选用符合国家标准的热轧钢筋,强度等级不低于HRB400。
(5)外加剂:选用符合国家标准的高效减水剂。
4. 施工机械及工具(1)混凝土搅拌机、输送泵、振动器等混凝土施工设备。
(2)钢筋加工机械、钢筋弯曲机、钢筋切断机等钢筋加工设备。
(3)模板支撑系统、模板等模板施工设备。
(4)测量工具、水平尺、线锤等测量设备。
5. 人员准备组织施工队伍,明确各工种人员职责,加强施工人员的技术培训和安全教育。
三、施工工艺1. 施工顺序(1)基础处理:清除基础表面杂物,检查基槽尺寸、标高及平整度。
(2)模板安装:根据设计图纸,进行模板安装,确保模板支撑牢固、平整、垂直。
(3)钢筋绑扎:按照设计图纸,进行钢筋绑扎,确保钢筋间距、位置及形状符合要求。
(4)混凝土浇筑:进行混凝土浇筑,分层、均匀、连续,避免出现冷缝。
(5)混凝土养护:浇筑完成后,及时进行混凝土养护,确保混凝土强度和抗渗性能。
2. 施工方法(1)基础处理1)清除基槽表面杂物,确保基槽尺寸、标高及平整度符合设计要求。
2)检查基槽边坡稳定性,必要时进行边坡支护。
(2)模板安装1)根据设计图纸,确定模板支撑系统及模板规格。

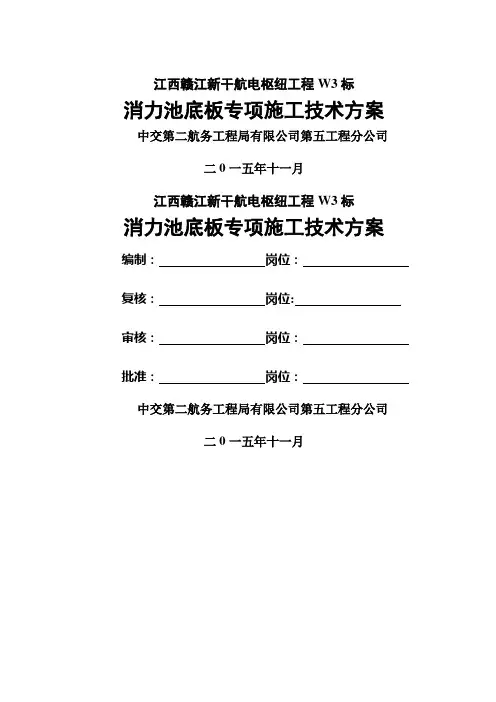

江西赣江新干航电枢纽工程W3标消力池底板专项施工技术方案中交第二航务工程局有限公司第五工程分公司二0一五年十一月江西赣江新干航电枢纽工程W3标消力池底板专项施工技术方案编制:岗位:复核:岗位:审核:岗位:批准:岗位:中交第二航务工程局有限公司第五工程分公司二0一五年十一月江西赣江新干航电枢纽工程W3标消力池底板专项施工技术方案目录一、工程概况 (1)1.1工程简介 (1)1.2主要工程数量 (1)1.3施工进度计划 (2)1。
4地质条件 (3)1。
5主要技术特点及工程重难点 (3)二、施工总体流程及工艺、方法 (3)2。
1施工工艺流程 (3)2。
2主要施工方法及工艺要点 (3)2.3 温控工序施工方法 (7)三、安全、环保、质量保证、文物保护及文明施工措施 (8)3.1安全保证措施 (8)3。
2环保保证措施 (9)3.3质量保证措施 (9)3.4文明施工措施 (11)四、资源配置计划 (12)4。
1人力资源配置计划 (12)4。
2设备资源配置计划 (12)五、参考规范、手册及文献 (13)一、工程概况1。
1 工程简介泄水闸消力池共分20块,消力池厚度2.5m,基底高程为15。
5m,顶面层高程18。
0m.上下游设有两道齿槽,上游齿槽底高程13。
0m,下游齿槽底高程11.0m,下设0.1m厚C15砼垫层,上设0.5m厚C40HF砼面层。
沿坝轴线方向,1#、2#消力池长度18m,3#—9#消力池长度为23m,10#消力池长度28m;上下游方向长度每段40m.在泄水闸与消力池间、消力池与消力池间结构缝设护角角钢,结构缝宽度0.2m,全截面填充中压聚乙烯闭孔泡沫塑料板。
消力池上设消力墩,高度2。
5m;末端设2.5m高的钢筋混凝土消力坎,消力池上每隔3m设反滤排水孔。
消力池具体布置和结构尺寸见图1和图2。
图1消力池平面图图2 消力池剖面图1.2 主要工程数量表1 主要工程数量表1。
3 施工进度计划1、施工总体思路(1)泄水闸基坑开挖时先确保4#消力池的基坑成形,后面基坑陆续成形.(2)基坑开挖至岩面,齿槽部位采用石方爆破开挖成形,计划每块消力池分两层施工,第一层先施工齿槽,第二层在结构缝处分2次浇筑,先施工上游侧,后施工下游侧,直接施工到18.0m。

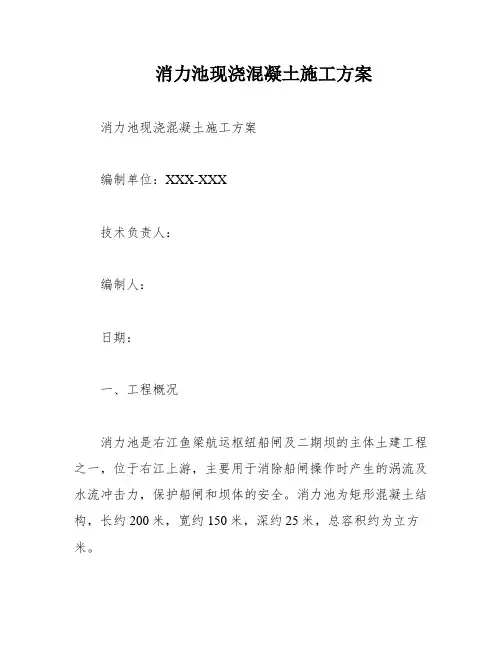

消力池现浇混凝土施工方案消力池现浇混凝土施工方案编制单位:XXX-XXX技术负责人:编制人:日期:一、工程概况消力池是右江鱼梁航运枢纽船闸及二期坝的主体土建工程之一,位于右江上游,主要用于消除船闸操作时产生的涡流及水流冲击力,保护船闸和坝体的安全。
消力池为矩形混凝土结构,长约200米,宽约150米,深约25米,总容积约为立方米。
二、施工方案2.1 现浇混凝土工程消力池为现浇混凝土结构,施工难度较大。
为了保证施工质量和进度,我们将采用以下措施:1)严格控制混凝土配合比,确保混凝土强度符合设计要求。
2)采用高效的混凝土搅拌机和输送泵,保证混凝土的均匀性和流动性。
3)严格控制混凝土浇筑温度和湿度,避免混凝土裂缝和鼓包现象。
2.2 施工流程1)基础处理:清理基础表面,检查基础平整度和强度。
2)钢筋加工:按照设计要求进行钢筋加工和预埋件安装。
3)模板搭设:根据设计要求进行模板搭设和检查。
4)混凝土浇筑:混凝土浇筑采用分层浇筑法,每层浇筑高度不超过2米,每层浇筑前进行验收。
5)养护:混凝土浇筑完成后进行养护,保证混凝土的强度和稳定性。
三、安全措施1)施工现场设置警示标志,保证施工安全。
2)加强施工人员的安全教育,确保操作规范。
3)严格执行作业票制度,避免施工事故的发生。
4)配备专业的安全监测人员,及时发现和解决安全隐患。
四、总结本文介绍了右江鱼梁航运枢纽船闸及二期坝的消力池现浇混凝土施工方案。
通过严格控制混凝土配合比和浇筑温度湿度等参数,采用分层浇筑法,保证混凝土施工质量和进度。
同时,加强安全措施,确保施工过程中的安全。
一、工程概况本工程为消力池混凝土结构工程,位于某市某区某路段,总建筑面积为XXX平方米,地上地下两层,设计深度为XX 米。
消力池主要用于消解排水管道中的废水压力,确保排水管道的正常运行。
本工程总投资为XXX万元,计划工期为XX个月。
二、施工工艺2.1 消力池现浇混凝土施工工艺流程图此处应该插入流程图)三、施工方法3.1 施工顺序与施工道路本工程采用先进的现浇混凝土施工工艺,施工顺序为先进行地下结构施工,再进行地上结构施工。
