水泥搅拌桩施工方案
一、施工工艺流程
1.桩基处理
(1)基坑凿开:根据设计图纸,在测量点、桩坑底部等处进行测量
校正,保证桩基凿开后的尺寸符合设计要求;
(2)基坑平整处理:基坑凿开后,铲除底部及周围地基,使基坑内
的土质平整、稳定、结实,保证桩基栽筑的质量;
(3)底板制作:装填安全抗拔垫层及抗拔管,垫层应充分受压,将
抗拔管混凝土浇注在垫层上,使抗拔管固定在混凝土上;
(4)桩基铆钉安装:在抗拔管上安装铆钉,保证铆钉固定,铆钉的
规格与设计要求一致;
(5)桩基衬垫处理:粘液垫层,以及水泥砂浆处理,将桩基衬垫处
理平整、光滑,保证桩基衬垫质量;
2.水泥搅拌桩施工
(1)准备材料:将水泥、砂子、碎石按比例搭料,检查材料的质量
合格后方可施工;
(2)搅拌桩施工:将搅拌好的水泥砂浆倒入桩基内,用棍棒将水泥
砂浆搅拌滚动,彻底搅拌均匀;
(3)控制水的量:控制水泥搅拌桩内水的多少,过多的水分会影响
水泥砂浆的强度;
(4)锚具安装:根据设计要求,安装锚具,保证搅拌桩施工完毕后。
水泥搅拌桩施工工艺一、范围:本工艺适用于各类建筑物的地基处理工程中水泥搅拌桩的施工。
二、施工准备:1. 材料及主要机具:(1)材料:水泥、砂、石子、水等。
(2)主要机具:水泥搅拌机、搅拌筒、输送泵、测量仪器、钻机、挖掘机等。
2. 作业条件:(1)施工现场应平整、无障碍,具备施工的基本条件。
(2)地基处理设计图纸及技术要求齐全。
(3)施工人员应具备相应的技术培训和操作资格。
三、操作工艺:1. 工艺流程:(1)施工准备:根据设计图纸,制定水泥搅拌桩施工方案,明确施工工艺及流程。
(2)桩位布置:根据设计要求,在现场进行桩位标记。
(3)桩基施工:使用钻机进行钻孔,达到设计深度后,将水泥搅拌机放入孔内。
(4)水泥浆制备:按照设计要求,制备水泥浆。
(5)搅拌施工:将水泥浆倒入搅拌筒,启动搅拌机进行搅拌,达到设计要求后,将搅拌筒提出。
(6)质量检查:对水泥搅拌桩的质量进行检查,确保满足设计要求。
2. 质量保准:(1)水泥搅拌桩质量保准:符合国家相关规范和标准,保证桩的承载力、稳定性等指标满足设计要求。
(2)水泥浆质量保准:水泥浆的配比应符合设计要求,搅拌均匀。
3. 成品保护:(1)水泥搅拌桩成品保护:施工过程中,应做好桩的保护,防止碰撞、损坏等现象。
(2)水泥浆成品保护:制备好的水泥浆应妥善存放,防止污染和沉淀。
四、应注意的质量问题:1. 水泥搅拌桩施工过程中,应注意桩的垂直度、桩长、桩径等指标。
2. 水泥浆制备过程中,应注意水泥的掺量、水灰比等配比要求。
五、质量记录:1. 水泥搅拌桩质量记录:包括施工方案、设计图纸、水泥合格证、施工记录等。
2. 水泥浆质量记录:包括水泥浆配比记录、水泥合格证等。
本工艺旨在为水泥搅拌桩施工提供一套系统的施工方法和管理措施,确保工程质量满足设计及规范要求。
在实际施工过程中,施工单位应根据现场情况和技术要求,灵活调整施工工艺,确保工程顺利进行。
水泥搅拌桩施工工艺及方法一、引言水泥搅拌桩是一种广泛使用于土木工程中的基础施工方法。
该方法通过将水泥浆注入钻孔中,并在钻孔中不断搅拌、旋转,形成一根混凝土柱,用于增加地基的承载能力和稳定性。
本文将介绍水泥搅拌桩施工的工艺和方法。
二、施工前的准备工作在进行水泥搅拌桩施工之前,需要进行详细的准备工作。
首先,施工人员应根据设计要求确定搅拌桩的位置和间距。
其次,需要清理施工区域,确保没有障碍物和杂物。
然后,在施工区域周边设置安全警示标志,保证施工现场的安全。
三、水泥搅拌桩的施工工艺1. 钻孔水泥搅拌桩的施工首先需要进行钻孔操作。
钻孔通常采用钻机或钢管灌注机进行。
钻孔的直径和深度根据设计要求确定。
在钻孔时,需要注意保证钻孔的垂直度和直径的一致性。
2. 清洗钻孔钻孔完成后,需要进行清洗操作。
清洗的目的是清除钻孔中的杂质和泥浆。
清洗可以使用高压水射流或压缩空气,确保钻孔内表面干净。
3. 搅拌水泥浆在注入水泥浆之前,需要根据设计要求进行水泥浆的配制。
通常情况下,水泥浆的比例为水泥、水和外加剂按一定比例混合,确保浆液的流动性和强度。
4. 注入水泥浆将配制好的水泥浆通过注入管注入钻孔中。
注入过程中,需要控制注入速度和压力,确保水泥浆充分填充钻孔,并保持一定的压力。
注入过程中还需要对水泥浆进行搅拌,以确保浆液的一致性和均匀性。
5. 疏松土层处理如果在施工过程中遇到疏松土层,需要进行相应的处理。
常见的处理方式包括注射加固、打击加固等。
处理的目的是加固土层,提高桩基的稳定性。
四、水泥搅拌桩施工的常见方法1. 连续搅拌法连续搅拌法是水泥搅拌桩施工中最常用的方法之一。
该方法在钻孔的同时,不断注入水泥浆并进行旋转搅拌。
连续搅拌法适用于较小直径的桩基施工。
2. 钻孔后注浆法钻孔后注浆法是钻孔和注浆分开进行的方法。
先进行钻孔,然后将注浆管插入钻孔中,将水泥浆注入钻孔。
该方法使用较大直径的注浆管,适用于大直径桩基施工。
3. 钻孔内注浆法钻孔内注浆法是在钻孔的同时注浆的方法。
水泥搅拌桩施工工艺及质量验收标准水泥搅拌桩是一种常用的地基处理方式,通过将水泥与土壤混合,形成混凝土桩,以增加土壤的承载能力和抗倾覆能力。
在建筑工程中,水泥搅拌桩的施工工艺和质量验收标准对工程的安全与稳定起着关键作用。
以下是水泥搅拌桩施工工艺及质量验收标准的相关内容:一、施工工艺1. 地基勘察:在进行水泥搅拌桩施工前,需要进行地基勘察,了解地下土层的情况、孔隙水的情况、地下特殊构造、地下管线等情况,以便合理地安排施工工艺和避免施工中出现问题。
2. 确定桩位:根据设计要求和地基勘察结果,确定水泥搅拌桩的位置、孔径和孔深,严格按照设计要求进行布置。
3. 钻孔施工:选择合适的钻孔机械进行孔洞的钻取,保证孔洞的直径和深度符合设计要求,同时注意孔壁的稳定性和孔内清洁度。
4. 水泥搅拌注入:将水泥和水按照一定的比例搅拌成泥浆,并通过泵送设备将其注入到预先钻取的孔洞中,同时控制注入速度和压力,确保搅拌桩的质量。
5. 静置和养护:水泥搅拌桩注浆后需要进行一定的静置和养护时间,以保证混凝土的强度和稳定性。
6. 周边环境保护:在施工过程中需要保护周边环境,避免对周边建筑和设施造成损坏和污染。
二、质量验收标准1. 孔洞质量验收:对水泥搅拌桩的孔洞进行验收,包括孔径和孔深的测量、孔壁的平整度和清洁度等方面的检查。
2. 搅拌桩强度验收:对已注浆的水泥搅拌桩进行强度检测,确保其符合设计强度要求。
3. 搅拌均匀性验收:检测混泥土的均匀性,避免出现因搅拌不均匀导致的质量问题。
4. 注浆密实度验收:对水泥搅拌桩的注浆情况进行检测,确保注浆充实度和质量。
5. 养护效果验收:对搅拌桩的养护情况进行检查,保证混凝土的养护效果。
6. 环境保护验收:检查施工现场的环境情况,确保施工过程不对周边环境造成负面影响。
三、施工注意事项1. 施工人员需经过专业培训,持证上岗,严格按照施工规范进行操作。
2. 施工现场应该进行全面的安全防护,遵守作业规程,避免发生意外。
水泥搅拌桩施工工艺及施工方案1、施工准备(1)顶管工作井井基如遇软基,需进行水泥搅拌桩加固。
(2)清除施工场地的障碍物,对有水的地方进行抽水和清淤,回填粘性土并压实。
(3)修缮施工道路,接好水电。
(4)组织材料进场,材料进场前应由监理工程师及质检人员共同见证取样送检合格后方可进场。
2、施工工艺(1)桩位复核:桩位放样按照施工图用测量仪器测放样桩每根桩中心插放竹管对中为防止误差积累每50米设一控制桩进行复核随时消除桩位偏差桩位偏差均3cm范围内。
(2)桩基定位:用起重机(或用塔架)悬吊深层搅拌机到达指定桩位对中当地面起伏不平时应使起吊设备保持水平机座用枕木垫实并用水平尺检测机座水平度并用目测法和吊线法随时检查钻杆垂直度偏差过大时应及时进行调整。
(3)预搅下沉:待深层搅拌机的冷却水循环正常后启动搅拌机电机放松起重机钢丝绳使搅拌机沿导向架搅拌下沉下沉速度可由电机的电流监测表控制工作电流不得大于70A;如果下沉速度太慢可从输浆系统补给清水以利钻进。
(4)拌制浆液:深层搅拌机预搅调试的同时,后台拌制水泥浆液,待压浆前将浆液放入集料斗中。
选用水泥标号44.5普通硅酸水泥拌制浆液,水灰比控制0.45~0.55范围,按照设计要求每米深层搅拌桩水泥用量不少于75Kg。
(5)喷浆搅拌、提升:施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐砂浆泵与深层搅拌机接通,开动电动机,搅拌机叶片相向而转,借设备自重,以0.38-0.75m/min 的速度沉至要求加固深度;再以0.3-0.5m/min 的均匀速度提起搅拌机,与此同时开动砂浆泵浆砂浆从深层搅拌中心管不断压入土中,由搅拌叶片将水泥浆与深层处的软土搅拌,边搅拌边喷浆直到提至地面(近地面开挖部位可不喷浆,便于挖土),即完成一次搅拌过程。
用同法再一次重复搅拌下沉和重复搅拌喷浆上升,即完成一根柱状加固体,外形呈现“8”字形,一根接一根搭接,即成壁状加固体,几个壁状加固体连成规成一片,即成块状。
水泥土搅拌桩施工工艺
一、引言
水泥土搅拌桩是一种常用的地基处理方法,广泛应用于建筑、
工程和桥梁等领域。
本文将详细介绍水泥土搅拌桩的施工工艺,包
括施工准备、施工方法、质量控制等内容,以帮助读者更好地理解
并正确操作水泥土搅拌桩施工。
二、施工准备
1. 设计和准备施工方案:根据工程设计要求,确定水泥土搅拌
桩的数量、位置、直径和深度等参数,并编制详细的施工方案。
2. 材料准备:准备所需的水泥、砂子、碎石、水和搅拌桩机械
设备等。
确保材料质量符合标准要求,并及时检查和维护机械设备。
3. 地面准备:清理施工区域,清除障碍物和杂草,平整施工地面,保证施工区域安全和整洁。
三、施工方法
1. 钻孔准备:根据设计要求,确定钻孔位置,并使用钻机进行
钻孔。
钻孔直径和深度应符合设计规范,并确保钻孔周围无杂质和
空洞。
2. 搅拌土:将水泥、砂子、碎石和水按一定比例加入搅拌桩机
械设备中,进行搅拌。
确保搅拌均匀且达到设计标准。
3. 注入土浆:将搅拌好的水泥土浆注入钻孔中。
注入过程中需
保持稳定的注入速度和压力,并确保土浆充分填充钻孔并排除空气。
4. 桩顶处理:待土浆充分凝固后,使用振动器或锤击器对桩顶
进行处理,使其达到设计要求的平整度和强度。
5. 桩间距控制:根据设计要求,控制水泥土搅拌桩的间距,确
保施工质量和桩基的承载力。
四、质量控制
1. 施工现场管理:建立健全的施工安全管理制度,并严格执行
施工规范和操作规程,确保施工工艺的质量和安全。
一喷二搅:下钻喷浆,上提不喷,及所谓的空搅
二喷二搅:下钻喷浆,上提补浆喷浆。
二喷四搅:下钻喷浆,上提不喷,重复一次,完成四搅。
四喷四搅:下钻喷浆,上提喷浆,重复一次,完成四喷。
另无论四喷四搅还是二喷四搅,在未满足水泥掺量下都要补浆,以满足设计。
二喷四搅是搅拌机钻杆边喷浆边旋转下沉;当下沉到设计深度后,喷浆反转提升桩顶位置;再次将搅拌机钻杆边喷浆边旋转沉入桩底;桩机下沉到桩底后喷浆搅拌提升到桩顶。
深层搅拌桩施工按下列步骤进行:
a)搅拌桩机:PH-5系列深层搅拌桩机及相应的辅助设备(灰浆泵、灰浆搅拌机等)。
b)制备水泥浆:按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗。
c)预搅下沉:待搅拌机的冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机沿导架搅拌切土下沉,下沉的速度可由电机的电流监测表控制,工作电流不应大于40A。
搅拌机下沉时开启灰浆泵将水泥浆压入地基中,边喷边旋转。
d)提升喷浆搅拌,搅拌机下沉到达设计深度后,开启灰浆泵将水泥浆压入地基中,边喷边旋转,同时严格按照设计确定的提升速度提升搅拌机。
e)重复上、下搅拌,搅拌机提升至设计加固深度的顶面标高时,集料斗中的水泥浆应正好排空,为使软土和水泥浆搅拌均匀,再次将搅拌机边旋转边沉入土中,至设计加固深度后再将搅拌机提升出地面,搅拌过程同时喷水泥浆。
f)清洗,向集料斗注入适量热水,开启灰浆泵、清洗全部管线中的残存水泥浆,直到基本干净,并将粘附在搅拌头上的杂物清洗干净。
g)移位,重复上述a)-f)步骤,再进行下一根桩的施工。
水泥搅拌桩施工方法1、水泥搅拌桩施工工艺2、施工方法(1)测量放样搅拌桩按设计要求密扣布置。
施工时,根据图示坐标测量放样,桥台位置搅拌桩与钻孔桩之间的中心距不小于90cm,如不能满足可适当调整桩位,在搅拌桩的位置上,插打竹片桩。
放样定线后做好测量技术复核单,提请监理进行复核验收签证。
确认无误后进行搅拌施工。
(2)桩机定位桩机使用其自身的步履行走系统移动,塔架提吊搅拌桩机就位。
水泥搅拌桩机到达指定桩位,对中。
当地面起伏不平时,采用搅拌桩机的液压平衡装置使起吊设备保持水平。
检查钻杆长度,钻头直径,将桩机移到指定位置对好桩位。
(3)制备水泥浆DN1600盖板保护涵水泥用量按设计标准为土体质量的15%,桥台搅拌桩和电塔防护桩水泥用量为132.17kg/m,水灰比为0.5。
施工中加水可使用定量容器进行用水量控制。
水泥浆待搅拌机下沉至设计深度后才可配制。
应严格按预定的配合比拌制,并应有防离析措施。
起吊应保证起吊设备的平整度和导向架的垂直度。
(4)预拌下沉喷浆待水泥搅拌桩机的冷却水循环正常后,启动搅拌桩机电机,放松搅拌桩机吊索,使搅拌桩机沿导向架搅拌切土下沉,下沉速度可由电机的电流监测表控制。
施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐砂浆泵与深层搅拌机接通,开动电动机,搅拌机叶片相向而转,借设备自重,以0.38~0.75m/min的速度沉至要求加固深度;再0.35~0.5m/min的均匀速度提起搅拌机,与此同时开动砂浆泵将砂浆从深层搅拌中心管不断压入土中,由搅拌叶片将水泥浆与下沉速度≤0.8m/分,工作电流不应大于70A。
开始喷浆搅拌,喷浆过程中,不断搅拌水泥浆。
随时观察设备运行及地层变化情况,钻头下沉至设计深度位置时,停止钻进。
(5)提升喷浆提升钻头喷浆。
喷浆过程中,不断搅拌水泥浆,防止其离析,并通过电脑自动计录,喷浆量,离地面50cm时,停止喷浆。
要控制搅拌机的提升速度和次数,使连续均匀,以控制注浆量,保证搅拌均匀,同时泵送必须连续。
水泥搅拌桩施工工艺及方法(一)施工工艺①设备安装搭置起吊塔架、安装起吊装置和导向架及搅拌轴、输浆管。
电器系统必须安装漏电保护装置,供浆系统应在离深层浆喷桩机50m范围内。
②桩机定位用起重机将深层浆喷桩机吊至指定桩位。
桩位对中误差不大于50mm,搅拌轴和导向架的垂直度偏差不得超过1.5%。
③预搅下沉待深层浆喷桩机的冷却水循环正常后,启动深层浆喷桩机的电机,放松起重机钢丝绳,使深层浆喷桩机导向架搅拌下沉。
一般情况下不宜冲水,当遇到较硬土层下沉太慢(超过30min/m)时,可适当冲水下沉。
④提升喷浆搅拌深层浆喷桩机钻头下沉到设计桩底标高下0.6m后开动灰浆泵,估计浆液从喷嘴喷出后,搅拌头自桩底反转,边喷浆边旋转,同时按试验确认的提升速度匀速提升搅拌轴。
⑤重复上下搅拌当搅拌轴提升到试验加固深度的顶面标高时,喷浆量应达到设计要求,为使水泥浆与土拌和均匀,对桩体按设计要求进行复搅(一般复搅1/3桩长)。
⑥移机施工下一根桩。
⑦清洗注浆管每个工班应清洗一次注浆管。
清洗时,向贮浆桶中注入适量清水,开启灰浆泵,清洗全部管道中残存的水泥浆,直至无残留水泥浆液。
成桩施工工艺流程见框图。
平整场地设备进场施工放线定桩位桩机对位调平预搅下沉提升喷浆搅拌重复上下搅拌清洗(二)施工要点①施工前应平整场地,清除桩位处地上、地下一切障碍物(包括大块石、树根和生活垃圾等)。
场地低洼时应回填粘土料,不得回填杂填土。
基础底面以上宜预留500mm 厚的土层,搅拌桩施工时,桩顶应较设计标高高出50cm。
②水泥浆从砂浆搅拌机倒入贮浆桶前,须经过滤,将水泥块杂物等滤掉。
贮浆桶容量应适中,要保证有一定余量,否则会造成因浆液不足而断桩。
还要防止浆液在贮浆桶内沉淀离析。
拌制浆液的罐数、固化剂和外掺剂的用量以及泵送浆液的时间等应有专人记录。
③施工前应进行工艺试验确定灰浆泵压力、送浆速度、灰浆经灰浆管到达喷浆口的时间和搅拌轴提升速度等参数。
采用流量泵控制输浆量时,一般为30L/min,喷口压力保持在0.4-0.6MPa,并应使搅拌提升速度与输浆速度相适应。
水泥搅拌桩施工工艺文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]水泥搅拌桩施工工艺一、施工工艺水泥搅拌桩施工首先进行试桩,再全面施工。
“深层搅拌桩施工程序”见下图:1、施工安排水泥搅拌桩试桩在施桩完成取得试验数据,根据试验参数进行水泥搅拌桩的施工,每台桩机正常施工400延米1日。
每米工作时间=下钻2米/分钟+提钻1米/分钟+下钻1.0米/每钟+1.0米/分钟=4分钟/米移机时间2分钟,每米移机时间忽略。
每日完工延米数=24×60/3.5=400米配置的机构设备见下表:施工机械设备配备表2、施工方法工艺参数确定:从施工工艺上可采用变参数施工,根据成桩试验搅拌机的钻进宜控制在2.0m/min左右,提升速度宜控制在1.0m/min左右,转速保持在60r/min左右,喷浆压力控制在0.4左右。
水泥浆的配制严格控制水灰比,根据成桩实验确定为0.45为宜。
水泥必须是新近出厂的,水泥浆必须用砂浆搅拌机搅拌,每次时间不小于3mi n。
制备好的水泥浆不得停置时间过长,超过2小时应降低标号使用。
浆液在砂浆搅拌机中不断搅拌,直到送浆前。
(1)定位:塔架式起重机悬吊搅拌机到达施工的桩位后对中,并抄平塔架平台,使搅拌钻杆铅垂于地面。
为保护桩的垂直度,应注意机架的平整和导向架的垂直度,垂直度偏差不宜超过1.0%。
桩径的偏差不宜大于4%。
根据施工顺序及桩位布置,移机至指定桩位,对中后用经纬仪观测垂直度,保护桩位中心与地面桩桩位点在同一条直线上,桩的孔径与图纸位置偏差不得大于50mm,垂直度偏位不得大于1.5%。
(2)预搅拌将搅拌头下沉:搅拌杆沿导向架切土徐徐下沉,下沉速度应由电机的电流表监测,工作电流不得超过60A。
在合理的地质情况下可使用带水下钻。
(3)制备水泥浆:按设计要求的配合比制备水泥浆,将制好的水泥浆存在集料斗中。
(4)提升喷浆搅拌:当搅拌头抵达设计深度时,应在桩底部停留30秒,进行磨桩端,将搅拌头反转,同时喷浆提升搅拌,严格控制搅拌速度,边喷浆边搅拌边提升,将所喷浆液充分与粘土拌和均匀。

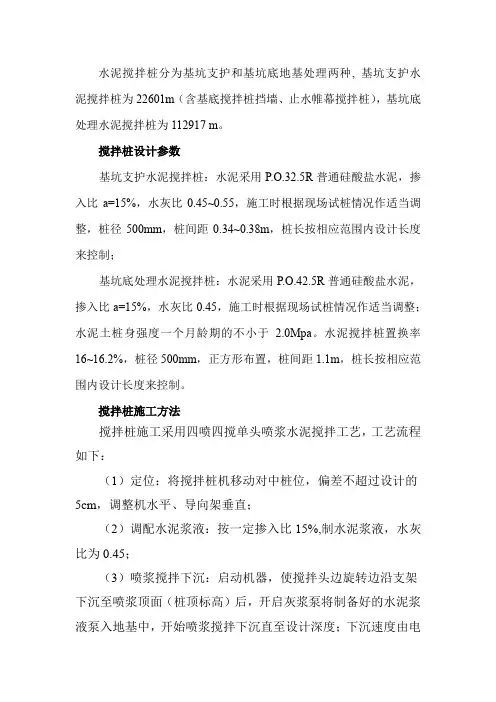

水泥搅拌桩分为基坑支护和基坑底地基处理两种, 基坑支护水泥搅拌桩为22601m(含基底搅拌桩挡墙、止水帷幕搅拌桩),基坑底处理水泥搅拌桩为112917 m。
搅拌桩设计参数基坑支护水泥搅拌桩:水泥采用P.O.32.5R普通硅酸盐水泥,掺入比a=15%,水灰比0.45~0.55,施工时根据现场试桩情况作适当调整,桩径500mm,桩间距0.34~0.38m,桩长按相应范围内设计长度来控制;基坑底处理水泥搅拌桩:水泥采用P.O.42.5R普通硅酸盐水泥,掺入比a=15%,水灰比0.45,施工时根据现场试桩情况作适当调整;水泥土桩身强度一个月龄期的不小于 2.0Mpa。
水泥搅拌桩置换率16~16.2%,桩径500mm,正方形布置,桩间距1.1m,桩长按相应范围内设计长度来控制。
搅拌桩施工方法搅拌桩施工采用四喷四搅单头喷浆水泥搅拌工艺,工艺流程如下:(1)定位:将搅拌桩机移动对中桩位,偏差不超过设计的5cm,调整机水平、导向架垂直;(2)调配水泥浆液:按一定掺入比15%,制水泥浆液,水灰比为0.45;(3)喷浆搅拌下沉:启动机器,使搅拌头边旋转边沿支架下沉至喷浆顶面(桩顶标高)后,开启灰浆泵将制备好的水泥浆液泵入地基中,开始喷浆搅拌下沉直至设计深度;下沉速度由电流监测表控制,工作电流不应大于设计值;(4)提升喷浆搅拌:当搅拌头切入到设计深度后,开启灰浆泵将制备好的水泥浆液泵入地基中,同时边旋转,边喷浆,边提升直至设计桩顶高程;提升的速度不大于0.5~1.0m/min,转速每分钟60圈,喷浆出口压力0.40~0.60Mpa,喷浆量控制在6m3/h;施工中由专人作好各项记录统计工作;(5)重复(2)-(4)过程一次:搅拌头提升到设计的桩顶高程,再将搅拌头边旋转边下沉至设计深度后再提升喷浆,完成四搅四喷过程后,将搅拌机具提出地面;(6)清洗灰浆泵、管路中残存水泥浆;深层搅拌机施工工艺(9)施工技术措施施工技术措施以下:(a)施工前现场地面应予平整,必须清除地上地下一切障碍物。
水泥土搅拌桩施工工艺水泥土搅拌桩是一种常见的地基处理技术,广泛应用于建筑工程、桥梁工程、道路工程等领域。
本文将从水泥土搅拌桩的施工工艺、施工步骤、施工设备及注意事项等方面进行介绍。
水泥土搅拌桩施工工艺的基本步骤如下:1. 前期准备:确定施工位置,清理施工区域,在施工区域周围设置围护结构,确保施工安全。
根据设计要求,确定搅拌桩的数量、直径和间距。
2. 设备准备:准备好搅拌桩机和相关辅助设备,检查设备的运行状态和工作性能,确保施工顺利进行。
3. 桩孔开挖:使用搅拌桩机将土壤逐渐搅拌成浆液状,形成桩孔。
桩孔的直径和深度应符合设计要求。
4. 搅拌桩灌浆:在桩孔内注入水泥浆液,与已搅拌的土壤充分混合。
注浆时要控制注浆量和注浆速度,确保浆液充满整个桩孔。
5. 提拔搅拌桩:使用搅拌桩机的提拔功能,将已灌浆的搅拌桩逐渐提起,确保桩身完整。
6. 后期处理:对提拔完成的搅拌桩进行整理,修整桩顶和桩身,确保桩顶平整,桩身垂直。
水泥土搅拌桩施工过程中需要注意以下几点:1. 设备操作:操作人员应熟悉搅拌桩机的使用方法,掌握各项操作技巧,确保施工安全和效果。
2. 施工质量:严格按照设计要求进行施工,控制桩孔直径和深度,控制注浆量和注浆速度,确保搅拌桩的质量和稳定性。
3. 环境保护:施工过程中要注意环境保护,控制噪音和扬尘污染,及时清理施工现场,确保周围环境的卫生和安全。
4. 施工进度:根据工程进度和施工计划,合理安排施工时间和人力物力资源,确保施工进度的顺利进行。
水泥土搅拌桩施工工艺的优点包括:1. 提高地基承载力:水泥土搅拌桩通过将水泥浆液与土壤充分混合,提高了土壤的强度和稳定性,增加了地基的承载力。
2. 提高地基稳定性:水泥土搅拌桩的施工过程中,搅拌桩机的震动作用有助于土壤的密实,提高了地基的稳定性。
3. 降低施工成本:水泥土搅拌桩施工工艺简单,施工速度快,可以大幅度降低施工成本。
4. 环保节能:水泥土搅拌桩使用的是水泥浆液,不会产生污染物,对周围环境无害,符合环保要求。
水泥土搅拌桩的施工工艺水泥土搅拌桩是一种常见的地基处理技术,广泛应用于建筑工程和交通工程中。
通过将水泥与土壤充分混合,形成坚固的土体,提高地基的承载力和抗沉降能力。
本文将介绍水泥土搅拌桩的施工工艺,包括桩型选择、土体准备、搅拌施工、桩头处理以及施工质量控制等方面。
一、桩型选择水泥土搅拌桩的桩型一般有立型、平型和缺桩型三种。
立型桩适用于边坡、围堰等工程,平型桩适用于地下墙、槽形墙等工程,缺桩型适用于地下隔离墙、埋地管道基础等工程。
根据具体工程条件和设计要求,选择合适的桩型进行施工。
二、土体准备水泥土搅拌桩的施工首先需要准备土体。
土体应选用黏土含量适中、砂含量较低的粘性土或黏性土。
在挖掘桩孔之前,要将施工区域的土层进行清理,去除杂物和松散土。
如遇到较深、较硬的土层,需要提前开展挖孔预处理。
三、搅拌施工1. 搅拌机的选择:水泥土搅拌桩的施工需要使用搅拌机。
搅拌机应选择具有一定搅拌能力和搅拌稳定性的设备。
搅拌时,应将水泥、土体按照一定比例投放到搅拌机中进行充分混合,使得水泥与土体均匀分布。
2. 施工参数控制:搅拌施工过程中需要控制一些重要的施工参数,如搅拌机的搅拌时间、桩孔的挖孔深度和直径、水泥与土体的比例等。
搅拌时间一般为2-10分钟,要保证混合均匀;桩孔的挖孔深度和直径应根据设计要求进行控制;水泥与土体的比例根据实际情况进行调整,一般为10-15%的水泥含量。
四、桩头处理水泥土搅拌桩施工完毕后,需要对桩头进行处理。
桩头处理包括修整和切割。
修整是指将桩头修整平整。
切割是指将桩头切割到设计标高,获得预期的桩身长度。
桩头处理要求平整、垂直,并严格按照设计要求进行。
五、施工质量控制水泥土搅拌桩的施工质量对工程的稳定性和可靠性有着重要影响,因此需要进行严格的施工质量控制。
施工过程中应不断检测和监控施工参数,确保搅拌质量和桩孔的准确度。
同时,还要进行现场质量检验,包括取样分析土体的物理力学性质和水泥含量等。
总结起来,水泥土搅拌桩的施工工艺包括桩型选择、土体准备、搅拌施工、桩头处理以及施工质量控制等方面。
水泥搅拌桩的施工工艺流程一、项目准备:1.根据工程要求准备好设计文件和施工方案。
2.准备施工所需的设备、工具和材料,包括搅拌机、钻机、钢筋、水泥、沙子等。
3.组织施工队伍,分配任务和岗位。
二、桩位标定:1.根据设计要求,在地面上标定桩位。
2.使用测量仪器测量每个桩位的坐标和高程,确保桩位的准确性和一致性。
三、井筒开挖:1.使用钻机在桩位上钻孔,孔径一般为700毫米到800毫米,深度根据设计要求而定。
2.过程中,根据需要进行循环冲洗和取心,确保孔内土壤的规整和清洁。
四、搅拌注浆:1.在井孔内,将搅拌机放入孔底。
2.启动搅拌机将水泥、沙子和水按照一定比例混合搅拌,形成均匀的浆液。
3.搅拌机的搅拌速度和时间必须控制得当,以确保浆液的均匀和质量。
4.在搅拌的同时,将浆液注入孔内,使孔内土壤与浆液充分混合。
五、搅拌振捣:1.当浆液注入孔内到一定高度时,将搅拌机提升至孔底上方,同时启动振捣功能。
2.通过振捣的作用,使浆液与周围土壤更好地混合,并提高桩身的密实度和均匀度。
3.振捣过程中,需要根据孔内浆液的上升情况,适时停止振捣,继续注浆,直到达到设计要求的桩顶高程。
六、钢筋加固:1.在注浆完成后,立即将预埋的钢筋放入孔中。
2.钢筋的长度和直径要根据设计要求来确定,钢筋的排列要均匀分布。
3.钢筋安装后,再次注浆使钢筋与混凝土紧密结合。
七、桩顶处理:1.桩顶的处理方式有多种选择,如采用扩展台、搅拌进土等。
2.桩顶处理方法要根据工程实际情况和设计要求来确定,保证桩顶的平整和稳定。
八、桩身质量检验:1.施工完成后,进行桩身质量的检验。
2.主要检查桩身的直径、高程、偏心度等指标,确保符合设计的要求和规范的要求。
以上就是水泥搅拌桩的施工工艺流程的详细步骤。
在施工过程中,需要严格按照规范操作,确保每个步骤的质量和安全,以保证最终施工质量的达到要求。
水泥搅拌桩施工工艺1 、工艺流程就位对中→预搅下沉→制备固化剂浆液(水灰比0.45∽0.5)→喷浆搅拌提升→重复搅拌→移位2、材料水泥采用合格的32.5号普通硅酸盐水泥。
使用前,应将每批拟用水泥的样品按监理工程师的要求进行检验和试验。
并应及时将试验报告及出厂检验报告送监理工程师审查,批准后方可使用。
3 、施工要点3.1固化剂浆液应严格按预定的配合比拌制。
制备好的浆液不得离析、不得停置过长,超过2h的浆液应降低标号使用;浆液倒入集料时应加筛过滤,以免浆液内结块,损坏泵体。
3.2泵浆前,管路应保持湿润,以利输浆。
现场拌制浆液,应有专人记录固化剂、外掺剂(NF减水剂)用量,并记录泵送浆液的开始、结束时间。
3.3根据成桩试验确定的技术参数进行施工。
操作人员应记录每米下沉时间、提升时间、停浆时间等有关参数的变化。
3.4供浆必须连续,拌和必须均匀。
一旦因故停浆,为防止断桩和缺浆,应使喷浆搅拌机下沉至停浆面以下1.0m,待恢复供浆后再喷浆提升。
入因故停机超过3h,为防止浆液硬结堵管,应先拆卸输浆管路,清洗后备用。
3.5搅拌机升至地面以下2.0m时宜用慢速;当喷浆口即将提出地面时,应停止提升,搅拌数秒以保证桩头均匀密实。
3.6水泥搅拌桩施工中若发现喷浆量不足,应进行整桩复打,复打的喷浆量仍应不小于设计用量。
4 、施工允许偏差检验施工允许偏差检验包括对桩径、桩距、桩长、垂直度以及单桩喷浆量(由水泥掺量及水泥浆水灰比换算得出)、强度。
实际强度未达到设计用量时,应在旁边补桩1根。
5 、水泥搅拌桩桩体施工质量检验5.1成桩7d内,施工单位先开挖自验,观察桩体成型情况及搅拌均匀程度,如实做好记录,检查频率为2%,开挖深度不小于1.5m,如发现凝体不良等情况,应报废补桩。
5.2成桩28d后,对不同软土地质条件、不同桩长路段,分别在整桩长度范围内进行钻芯取样,并进行无侧限抗压强度试验,抽检频率为桩数的2%,且每工点不得少于5根。
水泥搅拌桩施工工艺1、施工工艺流程施工准备→设备进场→安装调试→测量放线→材料进场→搅拌施工→质量检验。
施工准备:主要对甲方提供的图纸进行了解,组织会审和交底。
结合勘察报告弄清地层结构,根据场地条件合理安排布置。
根据甲方施工顺序要求和现场实际条件,合理安排施工顺序。
设备进场:设备进场后进行安装调试保证在施工中正常运转,有条件的情况下,可以进行清水试桩。
测量放线:交接甲方提供控制点,以全站仪测放轴线控制点位,根据已测定的轴线点,用钢尺和放线绳进行测量,并逐一测放桩位,桩位布置与图纸误差不大于20mm。
搅拌施工:桩机安装完毕后,移机对正桩位,误差不大于20mm。
设备就位后,必须平整、稳固。
确保在施工中不发生倾斜、移动。
搅拌杆必须垂直,其垂直度误差≤1%,施工中随时观测、调整;前后台密切配合,水泥浆按0.45~0.55水灰比配制。
水泥掺入比4.0米以上不小于18%(65.0kg/延米),4.0米以下不小于16%(58.0kg/延米),制出水泥浆。
施工时,先确认水泥浆从喷嘴喷出后,边钻进边搅拌,钻进至桩底后,在原地喷浆搅拌10~15秒,停浆,然后,提升搅拌到桩顶,第二次钻进喷浆搅拌到底,然后停浆,反转提升搅拌到桩顶,即完成一根桩。
对于要求4m以上水泥掺量18%,采用六搅三喷方式完成,即二次提钻至桩顶后,第三次钻进喷浆至4m位置,反转提升搅拌到桩顶位置后,移机施工下一根桩。
如深层搅拌桩施工时桩顶出现人工填土塌陷情况,应填充素土,并多次复搅复喷,以保证深层搅拌桩桩头成桩质量。
钻机完成一根桩移位以后,马上以人工将翻浆清理整平,为将来在此基础上做垫层做好准备。
为减少水泥浪费,提高工作效率,应尽量保证24小时连续作业,如施工过程中因停电或设备故障停工半小时以上,必须立即进行全面冲洗,并把管路中的水排净,以防止水泥和水在设备管路中结块、堵塞,影响施工。
2、浆液配制及输送:⑴深层搅拌的浆液以水泥为主剂配制而成,水泥要求用P32.5B矿渣硅酸盐水泥。
水泥搅拌桩施工工艺•简介:长江以南地区,雨水充沛,地下水含量丰富,建筑基础大部分采用桩基础,作为建筑物的基础或基础加固处理的方法,如预制桩、灌注摩擦桩、端承桩、水泥搅拌桩等,因此在不同的地质情况下如何选用适合的桩基础施工方案是达到设计标准的条件下同时降低工程成本的首选。
•关键字:水泥,搅拌桩,地基,施工一、水泥搅拌桩的类型水泥搅拌桩是一种应用较广泛的地基加固方法,根据水泥水化的化学机理,其施工工艺主要有两种:一种称为,先在地面把水泥制成水泥浆,然后送至地下与地基土搅和,待其固化后,使地基土的物理力学性能得到加强;另一种,采用压缩空气把干燥,松散状态的水泥粉直接送入地下与地基土拌和,利用地基土中的孔隙水进行水化反应后,再行固结,达到改良地基的目的。
目前我国水泥搅拌桩施工较多采用喷浆工艺。
二、水泥搅拌桩的施工工艺流程及质量控制水泥搅拌桩是利用水泥作为固化剂的主剂,通过特制的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度.这种方法适用于处理处理淤泥、淤泥质土、泥炭土和粉土土,处理效果显著,处理后可很快投入使用。
摘要:长江以南地区,雨水充沛,地下水含量丰富,建筑基础大部分采用桩基础,作为建筑物的基础或基础加固处理的方法,如预制桩、灌注摩擦桩、端承桩、水泥搅拌桩等,因此在不同的地质情况下如何选用适合的桩基础施工方案是达到设计标准的条件下同时降低工程成本的首选.广西右江水利枢纽工程百色物资转运站5×1000吨水泥罐基础施工中,因工期紧,经分析采用水泥搅拌桩处理基础下5-10米软土层,在达到设计标准的条件下同时确保了施工工期,以最低成本保证了右江水利枢纽工程胶凝材料的储运。
关键词:水泥搅拌桩地基施工一、水泥搅拌桩的类型水泥搅拌桩是一种应用较广泛的地基加固方法,根据水泥水化的化学机理,其施工工艺主要有两种:一种称为,先在地面把水泥制成水泥浆,然后送至地下与地基土搅和,待其固化后,使地基土的物理力学性能得到加强;另一种,采用压缩空气把干燥,松散状态的水泥粉直接送入地下与地基土拌和,利用地基土中的孔隙水进行水化反应后,再行固结,达到改良地基的目的。
目前我国水泥搅拌桩施工较多采用"喷浆"工艺。
二、水泥搅拌桩的施工工艺流程及质量控制水泥搅拌桩是利用水泥作为固化剂的主剂,通过特制的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度。
这种方法适用于处理处理淤泥、淤泥质土、泥炭土和粉土土,处理效果显著,处理后可很快投入使用。
1、施工准备1.1搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等).场地低洼时应回填粘土,不得回填杂土.1.2水泥搅拌桩应采用合格的R32.5级普通硅酸盐袋装水泥以便于计量。
使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室检验。
1。
3水泥搅拌桩施工机械应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度。
监理工程师每天收集电脑记录一次。
1。
4水泥搅拌桩施工机械必须具备良好及稳定的性能,所有钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻。
2、施工工艺流程桩位放样→钻机就位→检验、调整钻机→正循环钻进至设计深度→打开高压注浆泵→反循环提钻并喷水泥浆→至工作基准面以下0。
3m→重复搅拌下钻并喷水泥浆至设计深度→反循环提钻至地表→成桩结束→施工下一根桩。
3、施工控制3.1水泥搅拌桩开钻之前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻.3。
2为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。
3。
3对每根成型的搅拌桩质量检查重点是水泥用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升时间以及复搅次数.3。
4为了确保桩体每米掺合量以及水泥浆用量达到设计要求,每台机械均应配备电脑记录仪.同时现场应配备水泥浆比重测定仪,以备监理工程师和项目经理部质检人员随时抽查检验水泥浆水灰比是否满足设计要求。
3。
5水泥搅拌配合比:水灰比0。
45~0。
50、水泥掺量12%、每米掺灰量46。
25kg、高效减水剂0。
5%。
3.6水泥搅拌桩施工采用二喷四搅工艺。
第一次下钻时为避免堵管可带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻.第一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位。
每根桩的正常成桩时间应不少于40分钟,喷浆压力不小于0。
4MPa.3.7为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。
3.8 在搅拌桩施工过程中采用"叶缘喷浆"的搅拌头。
这种搅拌头的喷浆口位于搅拌叶片的最外缘,当浆液离开叶片向桩体中心环状空间运移时,随着叶片的转动和切削,浆液能较均匀地散布在桩体中的土中。
长期使用证明,"叶缘喷浆"搅拌头能较好地解决喷浆中的搅拌不均问题。
3.9 施工时应严格控制喷浆时间和停浆时间.每根桩开钻后应连续作业,不得中断喷浆。
严禁在尚未喷浆的情况下进行钻杆提升作业。
储浆罐内的储浆应不小于一根桩的用量加50kg.若储浆量小于上述重量时,不得进行下一根桩的施工。
3。
10施工中发现喷浆量不足,应按监理工程师要求整桩复搅,复喷的喷浆量不小于设计用量。
如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。
在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。
补喷重叠段应大于100cm,超过12小时应采取补桩措施。
3.11 现场施工人员认真填写施工原始记录,记录内容应包括:a施工桩号、施工日期、天气情况;b喷浆深度、停浆标高;c灰浆泵压力、管道压力;d钻机转速;f钻进速度、提升速度;g浆液流量;h每米喷浆量和外掺剂用量;i复搅深度。
4、质量检验4。
1检验方法4.1.1水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。
4。
1。
1。
1检验搅拌均匀性:用轻便触探器中附带的勺钻,在搅拌桩身中心钻孔,取出桩芯,观察其颜色是否一致,是否存在水泥浆富集的“结核”或未被搅匀的土团。
4。
1.1.2触探试验:根据现有的轻便触探击数(N10)与水泥土强度对比关系来看,当桩身1d龄期的击数N10大于15击时,桩身强度已能满足设计要求;或者7d龄期的击数N10大于30击时,桩身强度也能达到设计要求。
轻便触探的深度一般不超过4m.4。
1.2 水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完整性、桩土搅拌均匀程度及桩的施工长度.每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度试验,留一组试件做三个月龄期的无侧限抗压实验,以测定桩身强度。
钻孔取芯频率为1%~15%.4。
1。
3 如果某段或某一桥头水泥搅拌桩取芯检测结果不合格率小于10%,则可认为该段水泥搅拌桩整体满足要求;如果不合格率大于10%小于20%时,则应在该段同等补桩;如果不合格率大于30%,则该段水泥搅拌桩为不合格。
4。
1。
4对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。
4.1.5 在特大桥桥台或软土层深厚的地方,或对施工质量有怀疑时,可在成桩28天后,由监理工程师随机指定抽检单桩或复合地基承载力。
随机抽查的桩数不宜少于桩数的0.2%,且不得少于3根。
试验用最大载荷量为单桩或复合地基设计荷载的两倍。
4。
2 外观鉴定A 桩体圆匀,无缩颈和回陷现象。
B 搅拌均匀,凝体无松散。
C 群桩桩顶齐,间距均匀。
三、结束语水泥搅拌桩通过特制的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度。
这种方法适用于处理软土,处理效果显著,处理后可很快投入使用,在建筑工程施工中确保工程质量的前提下能够降低施工成本、缩短了基础处理施工工期,在工期紧、出于成本考虑不易进行基坑大开挖或基础土质换填,考虑使用水泥搅拌桩进行基础处理应该是经济、科学的施工方案.参考文献:1、《建筑工程施工及验收规范》珠海出版社20012、《建筑地基处理技术规范》JGJ 79—913、《土力学与基础工程》武汉工业大学出版社 19984、《建筑施工技术》同济大学出版社19995、《新编建筑工程材料》中国建材工业出版社19986、《建筑桩基础技术规范》中国建筑工业出版社GB50007-2002质量要求:水泥采用425号普通硅酸盐水泥,水泥掺入量不小于15%;水泥搅拌桩的抗压设计强度为2500KPa,水泥搅拌桩施工完毕后,复合地基承载力应达到120KPa以上.水泥搅拌桩垂直度偏差不应超过桩长的1.5%,桩位偏差不宜大于50mm,桩径偏差不宜大于4%.一、工程概况地基加固采用打设水泥搅拌桩的方法.水泥搅拌桩直径500mm,正方形布置,桩距1。
1m,桩长12m,桩顶标高为碎石垫层底标高.本工程共有35m独杆升降式照明灯塔基础3个,每个基础须打设搅拌桩49根,共157根。
二、施工准备1、现场准备:搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍包括大块石、树根和生活垃圾等,场地低洼时应回填粘土,不得回填杂土,查清地下管线的位置及确定架空电线的位置高度,做好临时截、排水设施,作好施工准备,以及供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
;2、测量准备:放线前对各控制点进行复核后,按设计图纸放线,准确定出各搅拌桩的位置;搅拌桩桩位应采用竹片或板条进行现场定位,点白灰定位,移动钻机要准确对孔,对孔误差不得大于50mm,并报监理复核。
根据需要改动原设计位置的,需取得设计、监理等的同意后,方可执行;3实验准备:水泥搅拌桩应采用合格的425号普通硅酸盐袋装水泥以便于计量。
水灰比一般为0.45~0。
55,水泥掺灰量拟为15﹪(水泥重量为被加固土体重量的15﹪)使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室检验。
所需材料应提前进场,水泥及外加剂必须有出厂合格证,水泥必须送试验室检验合格后方能使用。
4试桩:目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。
必须待试桩成功后方可进行水泥搅拌桩的正式施工。
试桩检验应取地基原状土作室内配比实验和现场工艺性成桩实验,要求水泥搅拌桩的抗压设计强度为2500KPa三、施工工艺流程图桩位放样→钻机就位→检验、调整钻机→正循环钻进至设计深度→打开高压注浆泵→反循环提钻并喷水泥浆→至工作基准面以下0。
5m→重复搅拌下钻并喷水泥浆至设计深度→反循环提钻至地表→成桩结束→施工下一根桩.四、施工步骤a)搅拌桩机:深层搅拌桩机及相应的辅助设备(灰浆泵、灰浆搅拌机等).b)制备水泥浆:按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗。
