关于印发《热控保护修改投退管理制度》的通知公司所属各部门、各外委单位:为了确保我公司发电机组的稳定运行,杜绝机组非计划停运和降出力事件的发生,保证热工保护系统的正常运行,依据大唐集团公司关于“保护必须安全、稳定、可靠,保护必须正确动作”的规定,进一步规范热控保护投退的程序,特制定本制度。
望各单位和各部门周知、认真贯彻,并严格执行。
特此通知。
附件:《热控保护修改投退管理制度》二○○六年四月十日附件:内蒙古大唐托克托发电有限责任公司热控保护修改投退管理制度编写:李兴旺部门审核:刘阳安监审核:陈立伟批准:冯树礼2006 年04月09日内蒙古大唐国际托克托发电有限责任公司企业标准热控保护修改投退管理制度1主题内容和适用范围1.1为了确保我公司机组的稳定运行,杜绝机组非停,保证热工保护的正常运行,依据大唐公司关于“保护必须安全、稳定、可靠,保护必须正确动作”的规定,特制定本制度。
1.2本制度适用于内蒙古大唐托克托发电有限责任公司热工保护的投退工作。
2总则2.1为认真贯彻“安全第一、预防为主”的方针,保证我公司热控保护投退的管理规范化、标准化、制度化,保证机组的安全、稳定运行,特制定本制度。
2.2本制度由内蒙古大唐托克托发电有限责任公司提出。
3热工保护及其定值的临时修改与退出3.1主机和重要辅机保护如:汽包水位、灭火保护等必须经公司总工程师审批。
3.2运行中,因主辅设备或热工自动化设备维修,需要临时退出主辅设备的保护或更改保护定值时,应由提出专业填写热工保护修改变更单(见附录B),说明申请原因及保护退出的时间和期限。
3.3保护投退操作由热工人员进行,并对执行的正确性负责,运行人员负责确认。
3.4遇有紧急情况,急需退出保护时,由值长请示总工程师,并由值长在保护投退单上签字注明。
3.5保护退出完成有关工作后,必须在限定的时间内将保护投入运行,并经过热工和运行人员确认。
3.6热工主保护退出时一般应在8h内恢复。
若不能完成,应制定措施,经总工程师批准,允许延长工期,但最多不能超过24h,并报大唐国际发电股份有限公司备案。

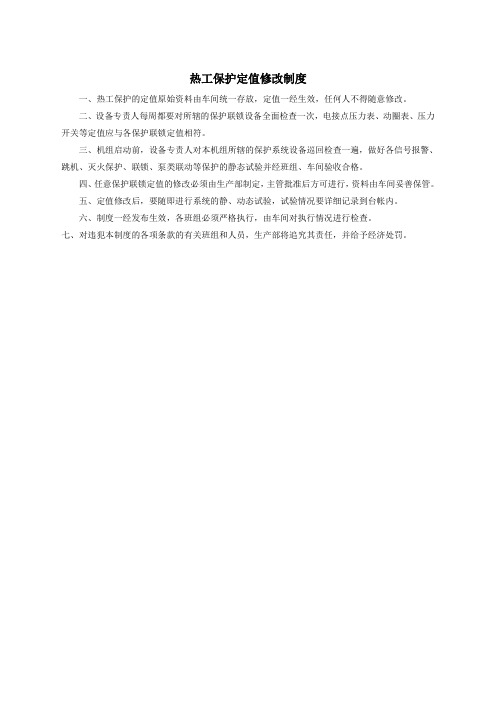

热工保护定值修改制度
一、热工保护的定值原始资料由车间统一存放,定值一经生效,任何人不得随意修改。
二、设备专责人每周都要对所辖的保护联锁设备全面检查一次,电接点压力表、动圈表、压力开关等定值应与各保护联锁定值相符。
三、机组启动前,设备专责人对本机组所辖的保护系统设备巡回检查一遍,做好各信号报警、跳机、灭火保护、联锁、泵类联动等保护的静态试验并经班组、车间验收合格。
四、任意保护联锁定值的修改必须由生产部制定,主管批准后方可进行,资料由车间妥善保管。
五、定值修改后,要随即进行系统的静、动态试验,试验情况要详细记录到台帐内。
六、制度一经发布生效,各班组必须严格执行,由车间对执行情况进行检查。
七、对违犯本制度的各项条款的有关班组和人员,生产部将追究其责任,并给予经济处罚。
电气、热工保护联锁系统投退的管理规定1、总则1.1为了加强安全生产管理,提高生产管理的标准化水平,进一步提高发电设备可靠性,确保电厂安全经济运行,根据原国家电力公司及华北电网有限公司颁发的《防止电力生产重大事故的二十五项重点要求实施细则》和《火力发电厂热工自动化设备检修、运行维护规程》等国家及行业标准,并结合电力体制改革修订本制度。
1.2 此管理规定对全厂机组(系统)均有效。
1.3 此管理规定解释权属生技部。
2、电气、热工保护联锁系统的管理2.1 由生计部编制专用的保护联锁试验操作卡(参考附录A),操作卡上对既有软逻辑又有硬逻辑的保护系统应有明确标志,以防试验时遗漏。
2.2 检修以后的过程控制、信号、保护、联锁系统均应严格按照审核后的试验操作卡逐步进行。
重要保护不能可靠动作时,禁止机组起动和运行。
2.3 机组起动前辅助油泵必须处于联动状态。
机组正常停机前,应进行辅助油泵的全容量起动、联锁试验。
运行中,保护、联锁系统需定期进行试验。
2.4 每次机组检修后起动前应进行锅炉、汽机、发电机组变主保护静态传动试验,以检查跳闸逻辑、报警及停机动作值。
所有检测用的传感器必须在规定的有效检定周期内。
3、保护联锁系统的投退管理3.1电气、热工保护条件需退出或投入运行时,必须严格执行投退程序及审批制度。
3.2对于以下主系统的保护退出 (投入) 时必须经生产副经理签字; 当退出时间大于72 小时时,在审批时必须经生产副经理签字。
(1)炉膛压力高低保护;(2)汽包水位高低保护;(3)总风量低保护;(4)一次风机停保护;(5)炉膛温度保护;(6)燃料全失保护;(7)汽机润滑油压力低保护;(8)汽机支持轴承回油温度高保护;(9)真空低保护;(10)汽机推力轴承回油温度高保护;(11)超速保护 (112% 3360 /min);(12)凝结器水位低保护;(13)除氧器水位保护;(14)DEH系统停机保护;(15)发电机组保护 (包括励磁系统主保护);(16)主变压器主保护。
热控车间保护逻辑定值修改投退管理制度为了确保保护装置的准确投入,进一步提高设备健康水平,确保机组安全稳定运行,根据厂部文件及精神,特制订本制度。
1.热控保护包括热工信号、热机保护和连锁装置。
在投入运行前必须进行全面检查和试验,要逐项认真地作好记录。
2.热控保护的整定值或逻辑应符合规程规定,变更设定值或对逻辑进行修改必须办理设备异动申请手续经厂部批准或签字然后方可实施。
检验设定值应做好记录。
3.设备大、小修后机组启动前必须进行保护传动试验。
合格后如果对该系统又进行了其他工作,则要重新传动 , 最后要即时填写传动试验报告。
4.主设备投入运行时,其保护装置应随之投入。
不能投入的保护必须经车间、厂部同意并备案方可停用,班组必须积极进行整改。
超过三天,应报局(院)备案。
5.运行中的保护装置存在缺陷,须进行处理时,必须办理热机主保护工作票。
特殊情况时(紧急抢修等),可由值长 ( 单元长 ) 决定。
6.关于解除保护或投入保护以及改变设定值的各类文件的原件由车间保存,班组应备有复印件。
7.在运行中对保护用的发信器须进行重新整定时,必须用标准仪器进行校验或标定。
8.保护的投切必须有专用登记簿。
保护的投退必须有准确详细的记录( 投退原因、批准人或部门、通知人、执行人、时间等 ) ,在登记簿上必须有要求投切保护的通知人和执行人签字。
记录保存时间为两年。
保护退出超过 4 小时必须汇报车间。
9.班组对保护装置应每天进行检查,以防止保护被误切或误投。
10.对于不认真执行的班组或人员将进行严格考核。
11.本制度若与厂部文件冲突,以厂部文件为准。
设备维护部热工保护及定值修改管理制度1.范围1.1本制度规定了设备维护部热工专业保护及定值修改管理的内容及检查与考核。
2总则2.1电厂热控保护系统是机组安全运行的保证,各级领导和生产管理人员都应执行本管理标准。
2.2任何工作人员都不得擅自更改保护装置的设定值,不得任意在软件上强制、改动保护功能,不得在在硬件上更改保护接线,使保护系统功能被旁路运行。
2.3公司所属机组热控装置的保护定值,联锁功能,程序控制中软件、硬件逻辑保护,协调控制系统中的联锁保护,机组及设备的控制策略和软件均属本制度管理内容。
3术语3.1保护异动:即保护设备结构的改变或保护相关的硬件和软件逻辑设计的更改或设备的拆除或增装后保护功能的改变,即永久性变动。
3.2定值修改:即原设计保护定值与实际运行工况要求不符,需要修改设定值或设备异动后需作相应的保护定值修改或由于设备缺陷需临时修改设定值。
3.3临时保护逻辑信号强制3.3.1机组启动过程中,因热控保护系统原因,不能投入的保护,采用临时逻辑信号强制。
3.3.2机组启动过程中,在系统运行参数或工况未达到要求时,采用临时保护逻辑信号强制。
3.3.3运行过程中,因运行方式更改不需要某些保护信号联锁存在或退出某些保护时,采用临时保护逻辑信号强制。
3.3.4运行过程中,因设备缺陷存在,机务、电气、热控各专业消缺工作安全措施要求,退出部分联锁保护时,采用临时保护逻辑信号强制。
3.3.5因各种试验要求,退出某些联锁保护时,采用临时保护逻辑信号强制。
3.4保护退出3.4.1机组启动过程中和正常运行时由于实际运行工况改变或运行方式临时变更;保护设备本身故障或消缺安措要求等,临时退出相关的保护,其内容同上述临时逻辑信号强制。
3.4.2在采用临时保护逻辑信号强制时,预计强制时间超过24小时,则直接采用保护退出申请程序。
3.4.3临时保护逻辑信号强制后,因故不能在24小时内恢复时,及时转入保护退出申请程序。
热工联锁保护投退管理制度为了确保热工设备的安全运行和保护人员安全,减少事故的发生和损失,我们制定了热工联锁保护投退管理制度。
本制度旨在明确热工联锁保护的范围、要求和程序,规范相关工作人员的行为和责任。
一、热工联锁保护的范围1.设备的启动、停止、运行和维护过程中的联锁保护;2.设备自动化控制系统的安全保护;3.设备的限位、过载、温度、压力等各种保护装置的功能和管理;4.与其他设备或系统存在安全依赖关系的联锁保护。
二、热工联锁保护的要求1.所有热工设备的关键参数和保护装置都必须确定,并且要求有相应的技术文件和记录进行备查;2.热工设备的投退必须经过授权人员的书面批准,并且要按照相应的程序进行操作;3.操作人员必须严格按照操作规程进行操作,不得随意变更设备的状态和参数;4.所有热工设备的联锁保护必须完好可靠,不得存在故障和失效的情况;5.对于存在安全隐患或者联锁保护失效的设备,必须立即停用并进行维修;6.对于新增的热工设备,必须在投运前经过相应的试运行和调试,确保联锁保护正常可靠。
三、热工联锁保护的管理程序1.投退前准备工作(1)确定投退计划,并报经相关部门批准;(2)编制热工设备的投退操作规程;(3)检查热工设备的联锁保护装置,确保正常可靠;(4)确认操作人员的资质和相关授权文件。
2.设备投运过程(1)按照操作规程进行设备投运;(2)监控设备的运行状态和联锁保护装置的工作情况;(3)及时处理设备故障和异常情况,确保设备安全运行。
3.设备停用后处理(1)施行临时性和永久性的联锁保护,确保设备停用安全;(2)制定设备停用的维护计划,并落实维护人员的责任;(3)对设备进行停用后的检查和维修,确保设备再投入运行前的安全可靠。
四、热工联锁保护的考核和改进1.建立热工设备的联锁保护的台账,并及时记录操作、维护等情况;2.定期对热工设备的联锁保护进行检查和测试,并填写联锁保护检测报告;3.发现联锁保护失效或者安全隐患,必须立即上报并进行整改;4.进行联锁保护培训和教育,提升相关人员的专业素质;5.根据实际情况,对热工联锁保护的制度进行修订和改进,提高其适用性和可操作性。
精品规章制度一、保护投退申请单基本随工作票一起提出,以下特殊情况可不开工作票直接填写热控保护投退申请单:夜间值班时;运行工况因热控装置误发信号,而要求立即强制时;修后试验确认需强制时;运行工况因试验要求强制时。
二、主要保护及一般保护的强制程序:主要保护临时性解除(24小时内)需生产副总签字(主要辅机保护信号的强制可由值长批准,值长视具体情况向生产副总汇报;对三取二信号,需强制二个及以上时适用本程序;夜间在生产副总许可情况下,值长可代批准);其它一般保护解除72小时内值长许可即可(机组修后试验或停机时,强制时间可按具体情况而定;主要保护在非运行工况下的强制也符合此条)。
三、保护退出程序:主要保护24小时内无法恢复;其它一般保护72小时内无法恢复;退出程序需先将原保护投退申请单流程走完并说明情况,然后重新填写保护退出申请单。
四、原发电部申请的由我们代填申请单,现由发电部自行填写(还未通过审核)。
五、申请单由一式2份改为一式3份,分别由申请专业、发电部和热控专业保留(申请专业为热控或运行的,2份即可),同时发电部、热控专业做好保护投退记录以备查询,流程结束后,发电部留1份存档,其它由热控专业存档。
保护原则上由保护强制申请专业负责提出保护恢复申请。
六、需生产副总签字的主要保护流程更改:原先经生技部审核,生产副总批准后,经值长签字方可开工,现改为先经值长同意,然后报安健环部审核,生产副总批准后方可开工。
(安评时专家提出的意见)七、增加考核条款,对于不及时填写保护投退申请单,申请单及强制/恢复记录不全,为及时提出保护恢复申请等情况分别对设备部及发电部进行考核。
前三条为强调内容;后四条为修改内容,修改内容尚未经过公司会签通过。
可编辑。
热工保护自动装置投停管理制度
为加强热控保护及自动调节投停管理,保障机组安全运行,对热控保护及自动调节投停管理做如下规定:
一、主要热工保护包括汽机主保护及其FSSS系统的MFT 保护。
二、运行人员在正常开机及其停机过程中,投停保护由运行人员填写保护投停登记单,经值长同意后进行。
三、在机组正常运行过程中,如果热控保护装置出现异常,需要退出运行时,运行人员根据运行情况将其退出。
同时通知检修进行处理并做好记录。
检修接到运行通知后应及时处理并做好检修交代并将处理情况报生产部。
四、机组正常运行过程中,热控保护装置退出运行,须办理保护退出申请单,由生产部主管签字后方可退出,申请单一式二份,一份运行留存,一份送生产部。
紧急情况下,运行人员可根据具体情况将热控保护装置退出,但事后须及时向生产部主管汇报。
运行中出现异常时,需要解除保护需经主管批准,联系有关检修人员。
五、检修人员有工作时,需要投停保护装置的,检修在办工作票时需将要解除的保护经生产部主管批准后再办理开工。
六、检修工作结束时,检修人员应做好检修交代,明确该
保护可否投入。
运行人员根据实际情况需要投入保护的,填写保护投停登记单,经值长同意后投入保护。
七、主要热工自动装置包括水位自动、汽压自动、减温自动、送风自动、负压自动、DEH系统以及协调控制。
八、在开停机过程中,运行人员可以根据运行工况自己决定何时投入自动,但要填写投入时间记录。
九、检修人员检修时需要解除自动时,工作票要填写清楚,监督运行人员解除自动后再办理开工。
精品责任公司热工联锁保护投退管理制度批准:审核:编制:部2010-5-28 发布2010-6-1 实施责任公司公司热工联锁保护投退管理制度1. 总则1.1. 本制度适用于限责任公司热工联锁保护的投退管理,包括联锁保护信号的解除、恢复管理和审批程序。
1.2. 本制度规范了责任公司热工联锁保护投退审批单的执行范围、申请内容和具体审批程序。
1.3. 本制度规范了有限责任公司热工联锁保护投退审批单的格式、编号规则、保存管理要求。
1.4. 在热工联锁保护及回路上进行检修调整或试验等工作时,必须严格遵守电业安全作业规程和相关规程的有关规定。
1.5. 按照热工技术监督相关要求,检修后的热工联锁保护装置应安装牢固,其机械及电气部分应动作正确、灵敏、可靠,并严格执行三级验收和联锁保护传动试验,合格后随主设备准确可靠地投入运行,运行中的热工联锁保护装置未经审批任何人都无权进行投退操作。
1.6. 化水程控、凝结水精处理程控、除灰程控、输煤程控、斗轮机程控、翻车机程控、电除尘程控等PLC控制系统联锁保护的投退均参照本制定执行。
2. 引用标准2.1. 《防止电力生产重大事故的二十五项重点要求》。
3. 热工联锁保护投退原则3.1. 根据热工联锁保护在机组热力系统中对安全、经济运行状态所起作用的重要程度,将热工保护及联锁系统划分为重要热工联锁保护和普通热工联锁保护。
重要热工联锁保护包括:机炉电大联锁保护、锅炉MFT保护、ETS保护、METS保护、Run back保护、锅炉AB侧大联锁保护、锅炉过热蒸汽压力高保护、高低压加热器、除氧器水位保护、抽汽逆止门保护、汽轮机30% 旁路保护、汽轮机防进水保护、发电机断水保护、脱硫FGD 保护及其它主要辅助设备联锁保护。
普通热工联锁保护指一般辅助设备的联锁保护。
3.2. 在机组或设备运行过程中,重要热工联锁保护需要投退时,按照《热工联锁、保护投退审批流程》执行。
3.3. 因检修工作需要对普通热工联锁保护投退时,由工作负责人汇报专业专工,专工对联锁保护投退的必要性进行审定,同时请示部门主任或分管副主任/ 主任助理同意,在工作票安全措施栏逐项填写,由当值值长征得发电部主任或分管副主任/主任助理同意后批准执行。
热控保护联锁投退管理制度批准:审批:审核:初审:编制:热控保护联锁投退管理制度1. 目的为了确保xxx发电有限公司机组的稳定运行,杜绝机组非停,规范作业人员的行为,防止保护投退误操作,保证控制系统的可靠性,特制定本制度。
2. 适用范围本制度规定了公司控制系统保护、联锁投退管理要求和流程,适用于控制系统的保护、联锁投退工作。
3. 引用标准《防止电力生产重大事故的二十五项重点要求》《电力安全生产工作规程》《火力发电厂热工保护系统设计技术规定》DL/T5428-20094. 热控保护联锁的投退管理4.1 需临时退出保护、联锁时,应由提出专业或部门填写申请,说明原因及保护、联锁退出的时间,并根据保护、联锁退出的性质和要求,填写技术措施和安全措施,报所在部门专业(专责或主管)及以上相关领导进行审核、部门经理审批、总工程师或生产副总经理批准。
对于机组主保护或可能造成锅炉灭火、汽轮机停机、系统解列的保护退出和修改必须经总工程师或主管生产副总经理批准(外出期间由授权人批准)。
运行人员和值长在办理申请单期间对安全措施进行补充,值长及热控人员必须做好记录。
4.2 所有机组热控保护的投退操作由热控人员进行,确认并填写投退位置,在审批表签字。
运行人员负责对热控人员的投退操作确认。
热控人员投退保护时必须至少两个人在场,一个负责执行,另一个负责监护。
4.3 保护、联锁退出完成有关工作后,必须在许可退出时间内由申请人提出将保护、联锁投入,并经审批后,由热控人员负责保护投入,并保证保护投入准确性,运行人员确认。
4.4 如果保护、联锁在许可退出时间内不能恢复,需要办理延期手续,重新填写《保护、联锁退出申请表》,同时要制定反事故措施。
《保护、联锁退出申请表》必须由总工程师或主管生产副总经理批准。
4.5 机组正常运行期间时,主辅设备的联锁、保护应当100%投入,任何人不得擅自退出机组保护、联锁或改动保护定值。
5. 机组启停期间保护投退规定5.1 机组正常运行期间须投入的保护,若在启动前即发现因故不能投运,退出前,必须经总工程师或生产副总经理批准。
热控保护修改投退管理制度
批准孙伟张少斌
审核赵广勋
初审周海克党龙
编制刘印芳
陕西华电蒲城(第二)发电有限责任公司 2012.12.12
热控保护修改投退管理制度
1.主题内容和适用范围
1.1 为了确保我公司机组的安全稳定运行,依据华电集团关于“保护必须安全、稳定、可靠,保护必须正确动作”的规定,在我公司生产设备管理标准的基础上进行补充完善,特制定热控保护修改投退管理制度。
1.2 本制度适用于陕西华电蒲城(第二)发电有限责任公司热工保护的投退工作。
2.总则
2.1 为认真贯彻“安全第一、预防为主”的方针,保证我公司热控保护投退的管理规范化、标准化、制度化,保证机组的安全、稳定运行,特制定本制度。
2.2 本制度由陕西华电蒲城(第二)发电有限责任公司提出。
3.热工保护及其定值的临时修改与退出
3.1 主机和重要辅机保护退出时,由值长审核,总值长签发,经公司主管生产副总经理或总工程师审批。
3.2 因设备维修或定期工作等原因,需要临时退出主辅设备的保护时,由运行人员联系检修维护部电热分部办理保护切投单,运行人员认真填写申请原因及保护退出的时间和期限,并制定安全措施(见附录A)。
若要更改保护定值时,由生技部下发保护定值修改通知单,检修维护部电热分部执行。
3.3 保护投退操作由检修维护部电热分部进行,并对执行的正确性负责,运行人员负责确认。
必须认真填写保护投退单,填写时字迹应工整、清晰,不得涂改。
3.4 遇有紧急情况,急需退出保护时,由值长请示主管生产副总经理或总工
程师,并由值长在保护投退单上签字注明。
3.5 保护退出完成有关工作后,必须在限定的时间内将保护投入运行,并经过检修维护部电热分部和运行人员确认。
3.6 热工主保护退出时一般应在8h内恢复。
若不能完成,应制定措施,经生产副总经理或总工程师批准,允许延长工期,但最多不能超过24h,并报生技部备案。
3.7 保护投退工作完成后,保护投切单由检修维护部电热分部统一保存。
4 热工保护系统的变更和修改申请
4.1 因主辅设备的异动、更改,要对热工保护系统进行改进和修改时,由生技部组织相关专业进行讨论,修改内容以会议纪要形式下发到检修维护部电热分部,检修维护部电热分部据此办理设备(系统)变更申请单,手续履行完成后,方可进行修改。
设备(系统)变更申请单应写明具体工作内容和软、硬件修改内容。
4.2 检修维护部电热分部负责填写保护修改的技术措施和安全措施,报生技部审核,经检修(运行)副总或总工程师或生产副总经理批准后,由检修维护部电热分部实施,并对执行的正确性负责。
热工保护的修改宜进行离线模拟试验,有条件时应进行在线试验,验证保护系统软件与硬件修改的正确性。
4.3 热工保护系统修改的执行
热工保护系统修改应根据设备(系统)变更申请单进行。
热工保护系统修改申请批准后,经机组运行人员许可,方可执行。
检修维护部电热分部在保护系统修改过程中,应有专人监护,并对保护修改的具体操作进行核实和记录。
热工保护系统修改完成后,执行人与监护人共同在热工保护修改单上签字,并应进行三级验
收、签字(见附录B)。
4.4 检修维护部电热分部应及时对保护定值变更和系统逻辑修改后的图纸进行整理,进行组态文件拷贝,保护修改变更单应及时存档。
热工保护切投申请单
附录A
申请部门申请人时间
保护名称
申请原因
其它
安全措施
审核签发批准
执行人监护人退出时间
保护恢复
工作内容
补充说明恢复时间
执行人监护人许可人
附录B 热工保护修改单
保护名称:
保护变动工作内容:
安全技术
措施
初审审核批准
试验结果:
执行人监护人
生技部专业专工班组。
