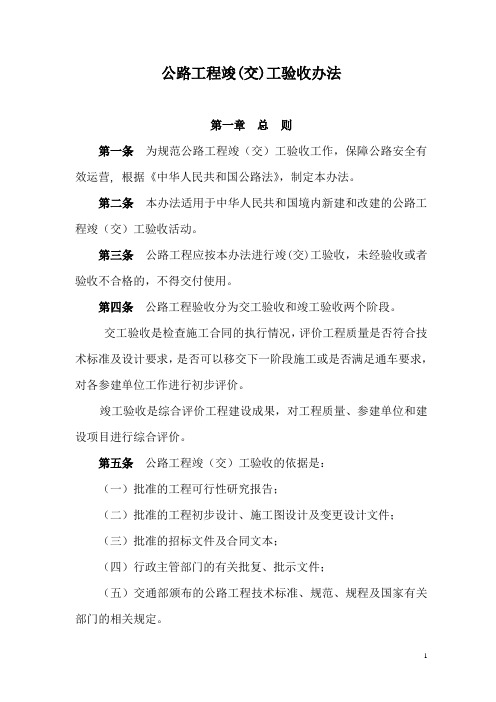

公路工程竣(交)工验收办法第一章总则第一条为规范公路工程竣(交)工验收工作,保障公路安全有效运营, 根据《中华人民共和国公路法》,制定本办法。
第二条本办法适用于中华人民共和国境内新建和改建的公路工程竣(交)工验收活动。
第三条公路工程应按本办法进行竣(交)工验收,未经验收或者验收不合格的,不得交付使用。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。
竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
第五条公路工程竣(交)工验收的依据是:(一)批准的工程可行性研究报告;(二)批准的工程初步设计、施工图设计及变更设计文件;(三)批准的招标文件及合同文本;(四)行政主管部门的有关批复、批示文件;(五)交通部颁布的公路工程技术标准、规范、规程及国家有关部门的相关规定。
第六条交工验收由项目法人负责。
竣工验收由交通主管部门按项目管理权限负责。
交通部负责国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程的竣工验收工作;其它公路工程建设项目,由省级人民政府交通主管部门确定的相应交通主管部门负责竣工验收工作。
第七条公路工程竣(交)工验收工作应当做到公正、真实和科学。
第二章交工验收第八条公路工程(合同段)进行交工验收应具备以下条件:(一)合同约定的各项内容已完成;(二)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(三)监理工程师对工程质量的评定合格;(四)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(五)竣工文件已按交通部规定的内容编制完成;(六)施工单位、监理单位已完成本合同段的工作总结。
安徽省农村公路竣工验收办法Revised by Petrel at 2021安徽省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。
第四条农村公路工程项目竣工验收合格后,方可正式开放交通。
同时落实养护责任和养护资金,加强养护管理,确保安全畅通。
交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。
第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。
第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。
《公路工程竣工验收办法》公路工程竣工验收办法》---------------------------------------------------------------------颁布单位: 交通部颁布时间: 960101---------------------------------------------------------------------【分类号】2270029502【标题】《公路工程竣工验收办法》【时效性】有效【颁布单位】交通部【颁布日期】951115【实施日期】960101【失效日期】【内容分类】公路建设养护【文号】交公路发〔1995〕1081号【名称】《公路工程竣工验收办法》【题注】第一章总则第一条为了搞好公路工程竣工验收工作,根据《中华人民共和国公路管理条例》和国家计委颁布的《建设项目(工程)竣工验收办法》的有关规定,制定本办法。
第二条本办法适用于中华人民共和国境内的新建和改建的公路工程。
大修和改善工程可参照执行。
第三条公路工程验收的依据:1、批准的工程可行性研究报告;2、批准的工程设计、概算、预算文件;3、批准的变更设计文件及图纸;4、批准或确认的招标文件及合同文本;5、上级机关对工程的指示文件;6、交通部颁布的公路工程标准、规范及国家有关规定等。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收由建设单位主持,主要是检查施工合同的执行情况和监理工作情况,提出工程质量等级建议。
竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。
小型工程或简易工程项目,经主持竣工验收单位批准可合并为一次竣工验收。
第五条分段完成的路段或单项工程,具有独立使用价值,可分段交工,经交工验收后交付使用,全部完成后统一进行竣工验收。
第六条工程质量和建设项目均采取评分法确定等级。
其等级分为优良、合格和不合格。
安徽省交通运输厅关于安徽省农村公路建设管理办法文章属性•【制定机关】安徽省交通运输厅•【公布日期】2017.05.24•【字号】•【施行日期】2017.05.24•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文安徽省农村公路建设管理办法第一章总则第一条为加强和规范全省农村公路建设管理,促进农村公路健康、持续发展,推进社会主义新农村建设,根据《中华人民共和国公路法》、《安徽省农村公路条例》和交通运输部《农村公路建设管理办法》,并结合我省实际情况制定本办法。
第二条本办法适用于我省境内各级人民政府和有关部门投资的农村公路新建和改建工程的建设管理。
国家和省政府对农村公路建设有特殊要求的按照国家和省相关规定实行。
本办法所称农村公路是指纳入农村公路规划,并按照公路工程技术标准修建的县道、乡道、村道,包括农村公路的桥梁、隧道和渡口。
第三条农村公路建设应贯彻落实“以县为主,省市补助”的方针,按照“统筹规划,分级负责;因地制宜,分类指导;建养并重,协调发展”的原则组织实施。
第四条县级人民政府是本行政区域内农村公路建设和管理的责任主体,应当组织有关部门做好农村公路工作。
第五条农村公路建设项目应当依据农村公路建设规划和分阶段建设重点,按照满足功能、切合实际的原则和国家规定的程序组织建设。
第六条农村公路建设应当保证质量,降低建设成本,注重节约集约用地、生态环境保护和水土保持,并鼓励应用新技术、新材料、新工艺。
第七条农村公路建设项目应当按照国家有关规定,实行招投标制度和工程监理制度。
第八条省级交通主管部门依据职责负责全省农村公路建设的管理。
按照职责分工,省公路管理局履行全省农村公路建设管理技术指导和行业监管职能;省交通建设工程质量监督局履行对全省农村公路建设质量指导职能。
市级人民政府交通运输行政主管部门主管本行政区域内农村公路工作,其所属的农村公路管理机构具体负责指导、监督农村公路规划、建设和管理工作。
安徽省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。
第四条农村公路工程项目竣工验收合格后,方可正式开放交通。
同时落实养护责任和养护资金,加强养护管理,确保安全畅通。
交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。
第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。
第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;2(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。
农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。
第四条农村公路工程项目竣工验收合格后,方可正式开放交通。
同时落实养护责任和养护资金,加强养护管理,确保安全畅通。
交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。
第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。
第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。
农村公路工程竣工验收资料文档仅供参考,不当之处,请联系改正。
宁国市农村公路一阶段竣工验收资料汇编宁国市村村通油(水泥)路工程建设监理组二 00八年三月文档仅供参考,不当之处,请联系改正。
安徽省交通厅文件皖交路[]19号关于印发《安徽省农村公路工程竣(交)工验收办法(试行)》的通知各市交通局、厅直各单位、12个试点县交通局、机关各处室:为加强农村公路工程管理,进一步规范竣(交)工验收工作,省厅在总结各地经验的基础上,组织制定了《安徽省农村公路工程竣(交)工验收办法》(试行),已经4月29日厅务会议讨论经过,现印发给你们,请认真贯彻执行。
各市要高度重视农村公路竣(交)工验收工作,对满足竣工条件的农村公路国债、通达和村村通工程等项目,应及时组织验收,切实履行政府行业监管职能。
试行过程中遇有问题,请及时报厅,以便今后进一步完善。
二00七年四月三十日安徽省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其它一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
公路工程竣工验收办法及实施细则一、引言二、竣工验收前的准备工作1.完善工程文件在竣工验收前,必须完善公路工程相关的施工、设计、材料等文件,确保文件的完整性和准确性。
2.办理规划许可根据规划许可的要求,办理相关手续,确保公路工程符合规划许可的要求和标准。
3.准备验收技术和人员组织专业技术人员进行竣工验收,确保对工程的评估和确认具备专业性和可信度。
三、竣工验收的程序和要求1.验收程序(1)组织相关人员对道路的工程质量、工程技术及相关文件进行评估和确认;(2)对道路的设计、施工、监理、材料等进行审查;(3)对道路的运营状况进行检查和测试。
2.验收内容(1)工程质量:评估道路的设计和施工质量,包括路面平整度、坡度、标志标线的设置等;(2)工程技术:评估道路的设计和施工技术,包括设计参数是否符合要求、工程施工是否按照设计要求进行等;(4)运营状况:检查道路的运营状况,包括是否通行顺畅、是否存在交通安全隐患等。
(5)其他:根据实际情况,可以对特定问题进行验收,如环境保护措施是否到位等。
3.验收标准根据相关法规和标准,制定验收标准,确保公路工程的质量和技术能够达到要求。
四、竣工验收结果的处理1.合格验收若公路工程的质量、技术和文件都符合要求,验收结果为合格验收。
可以进行后续的交付、运营和管理工作。
2.不合格验收若公路工程的质量、技术和文件不符合要求,验收结果为不合格验收。
需要对不合格的部分进行整改,并重新进行验收。
3.提出整改要求根据验收结果,向相关部门提出整改要求。
对于不符合要求的部分,要求责任单位进行整改,确保工程质量和技术都能达到标准要求。
五、竣工验收的监督和管理1.监督机构的责任设立专门的竣工验收监督机构,负责对竣工验收工作进行监督和管理,确保竣工验收工作的公正、客观和科学。
2.强化事中事后监管在竣工验收后,加强对公路工程的事中事后监管,对已竣工的道路进行审核和监督,确保工程质量和技术能够持续达到标准要求。
农村公路验收内容及检测方法农村公路的验收是指对农村公路建设工程的质量、安全和合规性进行评估和检测,以确保公路工程经过验收合格,并可以投入正常使用。
农村公路验收内容主要包括以下几个方面:1.工程质量验收:农村公路的工程质量是保证公路使用寿命和安全性的重要保证。
工程质量验收主要包括平整度、沥青路面或者水泥路面的厚度、坡度、路基土的密实度、路基的稳定性等的检测。
这些参数的合格与否直接关系到公路的使用寿命和安全性。
2.施工质量验收:施工质量验收是指对农村公路建设工程施工过程中的材料、设备和施工工艺的检测。
包括公路工程材料的抗压强度、抗拉强度、抗剪强度、耐久性等的检测,以及施工设备的合理使用和施工工艺的规范性等。
3.安全验收:安全验收是指对农村公路建设工程的安全措施和设计合理性的检测。
包括交通标志、标线、道路照明、护栏、桥梁设计、边坡稳定等的检测。
这些参数直接关系到公路使用的安全性和交通的畅通性。
4.规范验收:规范验收是指农村公路建设工程是否符合国家和地方制定的公路建设标准和规范要求的检测。
包括交通标志、交通标线、交通信号灯、交通隔离带等的规范性验收。
这些参数的合格与否直接关系到公路使用的合法性和规范性。
农村公路的验收方法主要有以下几种:1.现场检测:现场检测是指验收人员直接到农村公路建设工程的现场进行检测和评估。
包括使用专业仪器对工程质量、施工质量、安全措施和规范性等进行检测和评估。
现场检测是公路验收的重要环节,可以直观地了解到公路建设的实际情况。
2.试验检测:试验检测是指对农村公路建设工程的材料和设备进行试验,以验证其质量和性能。
试验包括抗压试验、抗拉试验、抗剪试验、密实度试验等。
通过试验检测可以直接了解到农村公路建设工程的质量和性能。
文件审核是指对公路建设工程的施工图纸、验收报告、资料等进行审核。
通过审核可以了解到农村公路建设工程是否符合国家和地方制定的公路建设标准和规范要求。
综上所述,农村公路的验收内容主要包括工程质量验收、施工质量验收、安全验收和规范验收。
农村公路竣工验收办法农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。
第四条农村公路工程项目竣工验收合格后,方可正式开放交通。
同时落实养护责任和养护资金,加强养护管理,确保安全畅通。
交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。
第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。
第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。
安徽省农村公路工程竣(交)工验收办法
(试行)
第一章总则
第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。
第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。
里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。
第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。
县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。
第四条农村公路工程项目竣工验收合格后,方可正式开放交通。
同时落实养护责任和养护资金,加强养护管理,确保安全畅通。
交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。
第二章??一阶段竣工验收依据及条件
第五条农村公路工程项目采用一阶段竣工验收的依据是:
(1)项目批准文件(或省交通主管部门下达的年度计划);
(2)批准的施工图设计及变更设计文件;
(3)招标文件及合同文本;
(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。
第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:
(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;
(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;
(5)各参建单位已提交各自的工作报告;
(6)工程决算已编制完成,并经交通主管部门认定;
(7)竣工文件已编制完成;
(8)该项目已落实接管养护单位。
第七条农村公路工程符合竣工验收条件后,项目法人根据第三条规定,及时向交通主管部门申请验收,交通主管部门在收到申请之日起30日内,对申请人递交材料进行审查,不符合条件的,及时退回并告知理由;对符合条件的,应及时组织竣工验收。
第三章??一阶段竣工验收工作内容
第八条竣工验收的主要工作内容是:
(一)成立竣工验收委员会;
(二)检查工程完成的工程量是否与批准的设计文件相符,是否与工程计量的数量一致;
(三)检查施工单位施工资料;
(四)检查监理单位独立抽检及质量评定资料;
(五)检查工程实体及有关资料;
(六)听取项目法人、设计单位、施工单位、监理单位的工作报告;
(七)听取质量监督机构的工作报告及工程质量鉴定报告;
(八)按交通部规定的办法对工程质量进行评分,并确定工程质量等级;(九)形成并通过竣工验收鉴定书。
第九条竣工验收委员会由交通主管部门、农村公路管理机构、质量监督机构等单位代表组成。
项目法人、设计单位、监理单位、施工单位及接管养护单位参加验收工作。
第十条参加竣工验收工作各方的主要职责是:
竣工验收委员会负责对工程实体质量及建设情况进行全面检查,对工程质量进行评分,确定工程质量等级,形成工程竣工验收鉴定书。
项目法人负责组织各参建单位完成竣工验收工作的各项内容,提交项目执行报告及验收所需资料,协助竣工验收委员会工作。
设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求,提交设计工作报告,配合竣工验收委员会工作。
监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,科学公正地对工程质量进行评定,提交监理工作报告,提供工程监理资料,配合竣工验收委员会工作。
施工单位负责提交施工总结,提供各种资料,配合竣工验收委员会工作。
第十一条竣工验收工程质量评分采取加权平均法计算,质量监督机构工程质量鉴定得分权值为0.6,监理对工程质量的评定得分权值为0.2,竣工验收委员会对工程质量评定得分权值为0.2。
工程质量评定得分大于等于90分为优良,小于90分且大于等于70分为合格,小于70分为不合格。
第十二条负责组织竣工验收的交通主管部门对通过竣工验收的建设项目签发《公路工程竣(交)工验收鉴定书》(见附件1)。
第四章??附则
第十三条公路工程建设项目建成后,施工单位、监理单位、项目法人应负责编制工程竣工文件、图表、资料,并装订成册,其编制费用分别由施工单位、监理单位、项目法人承担。
整个建设项目竣工验收期间质量监督机构进行工程质量检测所需费用由项目法人承担。
第十四条对通过竣工验收的工程,由项目法人按国家规定,分别向交通主管部门和农村公路管理机构、接管养护单位办理有关档案资料移交手续。
(见附件2)
第十五条本办法由省交通厅负责解释。
第十六条本办法自公布之日起实施。
附件1
公路工程竣(交)工验收鉴定书
2、工程交接单位代表签名表
竣(交)工验收委员会名单
竣(交)工验收代表名单
工程交接单位代表签名表
竣工验收委员会工程质量评分表项目名称:
附件2
公路工程竣(交)工档案目录
第一部分综合文件
一、竣(交)工验收文件
1、竣(交)工验收文件;
2、各参建单位总结报告;
3、项目法人出具路基质量验收合格的报告。
二、建设依据及上级有关指示
1、项目建议书及批准文件(或省交通主管部门下达的年度计划);
2、施工图设计文件及审批文件;
3、设计变更文件及批准文件;
4、上级单位有关指示。
三、工程管理文件
1、招标文件;
2、投标文件、评标报告;
3、合同协议书;
4、技术文件及补充文件;
5、建设单位往来文件;
6、其它文件及资料。
第二部分决算和审计文件
一、支付报表
二、财务决算文件
三、工程决算文件
四、其他文件
第三部分监理资料
一、监理管理文件
二、工程质量控制文件
1.质量控制措施、规定及往来文件;
2.材料试验、检测资料;
3.监理抽检资料;
4.工程质量评定资料。
三、其它资料:监理日志,会议记录、纪要,工程照片,监理机构及人员情况,各级监理人员的工作范围、责任划分、工作制度。
第四部分?施工资料
一、竣工图表
1.变更设计一览表;
2.变更图纸;
3.工程竣工图。
二、施工质量控制文件
(一)工程质量文件
1、工程质量自检报告及工程质量检验评定资料;
2、施工单位的试验、检测、评定资料。
(二)试验、检测报告
1、各种原材料试验报告;
2、混凝土、沥青混合料、水泥砂浆等配合比试验报告。
(三)施工原始资料
1、路基工程
测量、检测资料
2、桥涵及防护工程
(1)基坑开挖、处理试验、检测资料;
(2)各工序施工记录、检测、试验资料;
(3)成品(现浇构建)检测资料;
(4)砂浆(砼)强度试验。
3、路面工程
(1)强度检测、试验资料;
(2)材料配合比检测、试验资料;
(3)各工序施工检测记录;
三、施工安全及文明施工文件
四、施工原始记录
1、施工日志;
2、会议记录、纪要。
(1)交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或者是否满足通车要求,对各参建单位工作进行初步评价。
(2)竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
交工验收是经济行为,竣工验收是行政行为
《公路工程竣(交)验收办法》(交通部令[2004]第3号)。
