农二师38团(石门水库)导流泄洪洞实施性施工方案批准:审核:编制:新疆兵团水电集团38团(石门水库)工程项目部二零一三年一月二十日目录一、工程概况 3二、主要工程量 4三、进度计划编制依据 4四、施工进度计划安排 4五、总体施工程序 6六、关键线路分析 6七、施工组织机构及资源配置 11八、开挖过程中的塌方预防及处理 17九、施工设备配置与劳动力计划 20十、支护工程 25十一、混凝土配合比试验 36 十二、文明施工体系及实施方案 40 一、工程概况1。
1导流泄洪洞工程导流洞洞形为城门洞形、开挖高9米、宽6.9米。
导流洞段总长为90。
77米.每米开挖量:57。
35下游为导流泄洪洞公共段340。
065米。
导流泄洪洞总长为430。
835米衔接到泄洪排砂洞出口消能段。
导流洞衬砌厚度为1.2米。
分二次开挖:一次开挖底高程为2330。
8,拱顶高程为2336.8.二次开挖底板高程2327。
8,洞腰部高程2330。
8.闸室平台高程2348,启闭机平台高程2355.5;导流洞有边坡开挖、明渠段23.3米,闸室段10.2米,闸室底板开挖高程为2327,洞身段长50.53米,导流洞和泄洪洞交叉转弯点在0+070。
82米处,导流洞和泄洪洞转弯段长为18.72米。
1。
2泄洪洞工程泄洪洞进口明渠及闸室段长共82米,泄洪洞为城门洞形,衬砌后高有8米、宽5.5米;有高7。
3米、宽5.5米二个断面。
进口底板开挖高程为2336.5;进口底板砼面高程为2340。
闸室平台高程2399。
启闭机平台高程为2409。
5;启闭机房顶平台高程为2414。
5米 ;竖井总高度为74。
5米;龙台头段至导流洞公共段共长为91。
935米,泄洪洞出口底板高程2322。
998;底板开挖高程2322。
2米;泄洪洞与导流洞公共段为340。
065米;总长度为432米。
进出口高程差为;13。
5米.衬砌厚度有0。
7米、0。
8米、1.5米等不同开挖断面和衬砌断面组成。

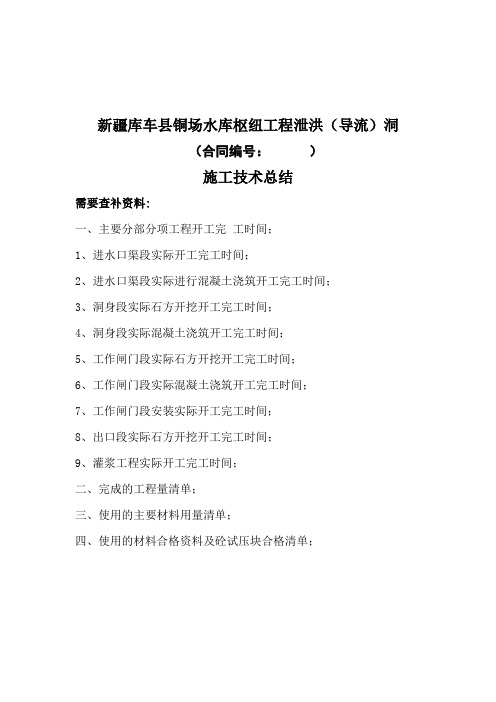

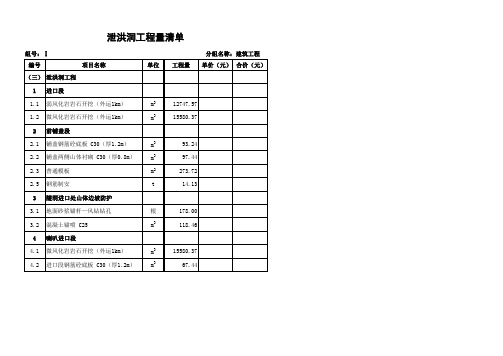

新疆库车县铜场水库枢纽工程泄洪(导流)洞(合同编号:)施工技术总结需要查补资料:一、主要分部分项工程开工完工时间;1、进水口渠段实际开工完工时间;2、进水口渠段实际进行混凝土浇筑开工完工时间;3、洞身段实际石方开挖开工完工时间;4、洞身段实际混凝土浇筑开工完工时间;5、工作闸门段实际石方开挖开工完工时间;6、工作闸门段实际混凝土浇筑开工完工时间;7、工作闸门段安装实际开工完工时间;8、出口段实际石方开挖开工完工时间;9、灌浆工程实际开工完工时间;二、完成的工程量清单;三、使用的主要材料用量清单;四、使用的材料合格资料及砼试压块合格清单;五、各个节点工程项目及施工大事记;下例(请查:不全面的需要加进去)施工大事记1、2000年3月13日《库车县铜场水库环境影响报告书》得到新疆维吾尔自治区环境保护局的批复2、2006年8月18日,成立新疆库车铜场水库建设管理有限公司,作为项目法人按照国家建设管理程序负责铜场水库建设的全过程,公司下设综合办公室、工程部、计划合同部、移民征地部、安全监察部和财务部。
工程部主要负责工程建设的现场管理和组织协调工作、工程档案管理;计划合同部主要负责工程建设的合同管理和结算工作。
3、2006年11月20日《库车县铜场水库枢纽工程初步设计报告》得到新疆维吾尔自治区水利厅的批复4、铜场水库招标工作分两阶段进行, 2007年1月10日在库车县水利局会议室举行施工建设监理和泄洪(导流)洞工程招标开标会。
5、2007年3月21日,新疆库车县铜场水库枢纽工程开工报告得到自治区水利厅的批准6、2007年3月24日,铜场水库建设管理有限公司与新疆水利水电工程建设监理中心签订了工程监理合同。
7、2007年3月28日,举行铜场水库枢纽工程奠基仪式8、2007年3月28日枢纽工程正式开工建设,4月1日泄洪(导流)洞工程施工单位进场,10月20日泄洪(导流)洞土石方开挖工作完成,泄洪(导流)洞全面贯通;2008年3月28日洞身第一仓底板混凝土开仓浇筑,9月30日泄洪(导流)洞工程基本完工,具备过流条件。
中国水电顾问集团中南勘测设计研究院东江湖铅锌矿历史遗留冶炼废渣安全处置工程泄洪洞施工方案中南勘测设计研究院东江湖项目部二○一二年十一月中国水电顾问集团中南勘测设计研究院东江湖铅锌矿历史遗留冶炼废渣安全处置工程泄洪洞施工方案编制:复核:审批:中南勘测设计研究院东江湖项目部二○一二年十一月一、施工方案编制依据、原则及说明1.编制依据(1)与本合同有关文件图纸东江湖铅锌矿区历史遗留冶炼废渣安全处置工程施工图设计(第二部分)和隧洞施工技术要求、施工图设计文件等。
(2)施工及验收规范水利水电工程施工技术规范及规程水利水电基本建设工程单元工程质量等级评定标准(SL176-2007)水利水电工程施工测量规范(SL52-93)水利水电建设工程验收规范(SL223-2008)施工现场临时用电安全技术规范(JGJ46-2005)(3)爆破安全条例及规范水电施工技术安全规程爆破安全规程(GB6722-2003)水利水电工程爆破施工技术规范(DL/T5135-2001)2.编制原则遵守招标合同文件各项条款要求,认真贯彻落实业主、设计单位和监理工程师的指示、指令和要求。
严格遵守招标文件明确的设计规范、施工技术规范和质量评定验收标准。
3.编制说明本施工方案是根据施工合同以及设计施工图纸,结合现场实际条件,进行编制的。
本方案做为工程指导施工的依据,编制时对施工部署、主要技术方案及措施、工程质量及施工安全保证体系、施工现场平面布置、施工总进度计划控制、施工机械状况说明及一览表、劳动力组织、文明施工等诸多因素进行充分考虑,突出其可行性、科学性。
二、工程概况与水文地质条件1.工程概况1.1.废石堆场工程概况本废渣安全治理工程废石堆场对银都矿区和混坑垄矿区溪沟内堆存废石、溪沟两侧零散堆放的废石进行清运后集中堆放到废石堆场,废石堆场库容5.0万立方。
在废石堆场修筑一个拦水坝和废石坝,拦水坝将溪沟内的水拦截后通过本引水隧洞将洪水进行导流。
水利溢洪隧洞消力池清单
根据您的描述,水利溢洪隧洞消力池清单可能是指在水利工程中需要使用的设备和材料清单。
1. 溢洪隧洞部分:
- 钢筋混凝土坝体
- 隧洞生产设备和材料(如推进机、喷射机、锚杆、砂浆等)
- 消力池进、出口设计设备
- 隧道内部排水设备(如排水管道、泄洪口等)
2. 消力池部分:
- 混凝土结构(如底板、侧墙、上盖等)
- 支撑材料(如钢筋、钢板等)
- 隧洞和消力池的连接部位设计设备
- 消力池进、出口的阀门和管道
- 排水系统(如排水管道、泵站等)
请注意,在具体的水利工程中,可能还有其他需要考虑和使用的设备和材料。
建议您咨询专业的水利工程师或相关设计单位,以确保清单的准确性和符合实际工程需求。
水电站溢洪道泄洪洞工程施工方案1.1简述1.1.1工程概述溢洪道由进水渠、控制段、泄槽段和消能段组成。
溢洪道全长322. 16m,进水渠釆用喇叭型,进口宽50. 79m,出口宽22. 5m, 进口底板高程824.00m;控制段溢流堰釆用驼峰堰,堰顶高程826. 00m,设一道事故检修闸门和一道工作孤门;泄槽底坡为0. 02, 采用0.5m 厚C25钢筋衬砌,长度190. 00m;挑流鼻坎末端高程803.109m o 泄洪洞由塔式进水口、洞身段、出口消能段组成。
泄洪洞全长379. 17m,泄洪洞进水口采用常规的有压短进口体型,进口底板高程800. 00m,进水塔高41.50m,设一道事故检修闸门和一道工作弧门;洞身段采用全断面衬砌的有压圆形断面,断面直径为7.6m, C25钢筋衬砌厚度为0.6m,长度278. 86m o洞身坡度i = 0. 008,出口设置消力池,泄洪洞兼为排沙放空洞。
1.2施工布置1.2. 1施工道路布置溢洪道施工道路直接由现施工2号道路直接布置至溢洪道工程工作面。
1.2.2施工风、水、电供应施工风采用固定式空压机独立供风;水采用水池供水;电业主从低压侧提供。
1.2.3施工弃渣规划本工程的全部开挖渣料,弃渣场。
1.3施工程序安排1.3.1施工程序安排原则1、根据现场地形、地质条件及招标文件、图纸要求安排施工程序。
力求安排合理,确保工程保质、保量、按期完成。
2、边坡开挖施工采用“分部、分层,多工作面多工序平行交叉作业”的原则施工,合理安排施工程序,选用成龙配套的先进机械化施工工艺,精心组织、精心施工,确保工程安全、优质、按期完成。
3、明挖施工自上而下分台阶梯段爆破开挖,梯段爆破采用微差挤压控制爆破,设计开挖边线采用预裂爆破控制开挖规格,每开挖一层及时进行支护确保边坡稳定。
4、考虑到施工强度、工作面安排等因素,溢洪道工程计划投入如下主要混凝土施工设备:钢模台车2套(我公司自制)、混凝土拖泵3台反25t汽车吊1台,另根据实际需要,可追加投入皮带输送设备等。
第十五章竖井泄洪洞工程施工方法说明及附图15.1 概述15.1.1 工程概况漩流竖井泄洪洞利用3#导流洞改建而成,由短有压进口、无压隧洞上平段、涡室、竖井、无压隧洞下平段(与3#导流洞结合段)和出口挑流鼻坎组成,设计最大泄量为1217.55m3/s,最大流速34.48m/s。
进口为短有压岸塔式,进口底板高程2840.00m,建基面高程2835.00m,塔顶高程2875.00m,进水口塔体尺寸为40.0m×20.0m×40.0m(长×宽×高)。
设事故检修闸门和工作闸门各一道,事故检修闸门为平板门,孔口尺寸为9.0m×9.0m(宽×高),工作闸门为弧形闸门,孔口尺寸9.0m×7.0m(宽×高)。
进水塔后为无压隧洞上平段,长121.82m,前80.0m段底坡为i=0.05,长度80m以后底坡为i=0.1,洞身断面为9.0m×11.5m(宽×高)的圆拱直墙式,上平段至涡室入水处的宽度由9.0m收缩为7.0m。
上平段无压隧洞采用钢筋混凝土衬砌,衬砌厚度分别为1.0m、1.5m。
上平段后接涡室,涡室直径18m,涡室顶高程2865.00m,高度49m。
涡室下部为渐变段,渐变段高度为30m,直径由18m渐变为12m。
渐变段下部为竖井段,竖井段直径12.0m,竖井高度为76.0m,涡室拱顶设置补气竖井连接补气洞。
涡室及竖井段全断面采用钢筋混凝土衬砌,衬砌厚度为1.5m。
竖井底部通过压坡段与下平段无压隧洞标准段连接,压坡段长度为40m,压坡段前10m段顶板、底板均采用圆弧与竖井衔接,后30m斜压坡段断面尺寸从12.0m×5.2m(宽×高)过渡为12.0m×3.2m(宽×高),压坡段出口流速约为31.70m/s。
压坡段需部分拆除原3#导流洞衬砌混凝土后采用1.0m厚的钢筋混凝土衬砌。
