工程结算申请内部确认表
- 格式:docx
- 大小:7.03 KB
- 文档页数:1
竣工工程资料审核流转表(外部)
竣工结算资料交接单
竣工结算资料内部审核单
工程签证指令单检查对照表
设计变更指令单检查对照表
通用指令单检查对照表
竣工结算申请单

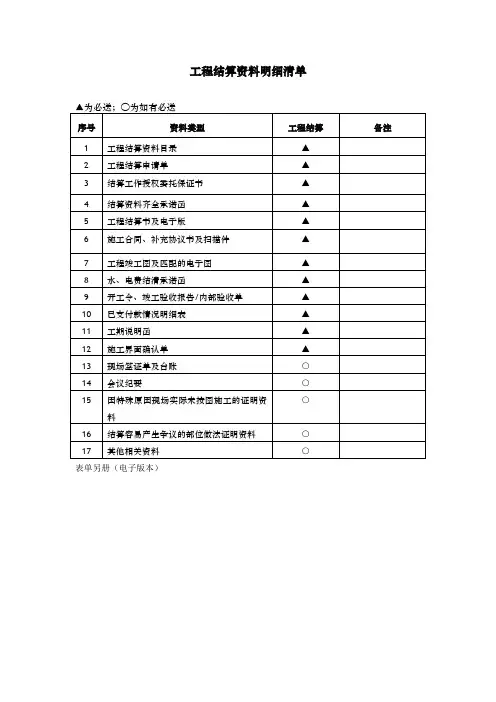

竣工结算资料装订成册要求
第一册结算流转表格
1、竣工工程资料审核流转表(外部)——由施工单位负责流转
2、竣工结算资料交接单————————由施工单位负责流转
3、竣工结算资料内部审核单——————由业主工程部负责流转
4、工程签证指令单检查对照表—————由业主工程部负责流转
5、设计变更指令单检查对照表—————由业主工程部负责流转
6、通用指令单检查对照表———————由业主工程部负责流转
7、竣工结算申请单——————————由业主工程部负责流转
8、其它新增加表格
第二册结算竣工图
1、常规结算竣工图
2、灯具结算图(表)
3、门及卫浴五金结算配置图(表)
4、洁具龙头结算配置图(表)
5、开关插座面板结算配置图(表)
6、其它专门结算图(表)
第三册工程变更资料
1、工程签证指令单及附属现场计量签证单、工程签证申请单、工程签证审批单
(施工后)
2、设计变更指令单及附属设计修改通知单、工程签证审批单(施工后)
3、通用指令单及附属技术核定(洽商)单等资料、工程签证审批单(施工后)
4、乙供材(零星工程)价格审定表
5、甲供材料设备数量结算清单
第四册结算申请书
注意:每一册装订不下可另行装订分册
工程变更资料目录
工程变更资料目录
甲供材料设备数量结算清单。
20XX 标准合同模板范本PERSONAL RESUME甲方:XXX乙方:XXX工程结算审批流程及确认协议本合同目录一览1. 工程结算审批流程及确认协议1.1 工程结算审批流程1.1.1 工程结算申请1.1.2 工程结算审核1.1.3 工程结算审批1.2 工程结算确认协议1.2.1 工程结算确认1.2.2 协议签订1.2.3 协议生效及执行2. 工程结算资料提交要求2.1 工程结算申请资料2.1.1 工程竣工报告2.1.2 工程量清单2.1.3 工程款项支付证明2.2 工程结算审核资料2.2.1 审核报告2.2.2 审核依据及标准2.2.3 审核结果通知书3. 工程结算审批流程时间节点3.1 工程结算申请提交时间3.2 工程结算审核时间3.3 工程结算审批时间4. 工程结算确认协议签订及生效 4.1 协议签订主体4.2 协议签订地点及方式4.3 协议生效条件5. 工程结算审批流程变更5.1 变更情形5.2 变更程序5.3 变更生效6. 工程结算审批流程终止6.1 终止情形6.2 终止程序6.3 终止后处理7. 工程结算确认协议违约责任 7.1 违约情形7.2 违约责任承担7.3 违约处理程序8. 工程结算审批流程争议解决 8.1 争议解决方式8.2 争议解决机构8.3 争议解决费用承担9. 工程结算资料保密及保管9.1 保密义务9.2 保密期限9.3 资料保管责任10. 工程结算审批流程及确认协议的修改10.1 修改情形10.2 修改程序10.3 修改生效11. 工程结算审批流程及确认协议的终止11.1 终止情形11.2 终止程序11.3 终止后处理12. 工程结算确认协议的解除12.1 解除情形12.2 解除程序12.3 解除后处理13. 工程结算审批流程及确认协议的继承13.1 继承情形13.2 继承程序13.3 继承后处理14. 工程结算审批流程及确认协议的违约解除 14.1 违约解除情形14.2 违约解除程序14.3 违约解除后处理第一部分:合同如下:第一条工程结算审批流程1.1 工程结算申请1.1.1 申请主体应在工程竣工后30日内向审核主体提交工程结算申请。
NO。

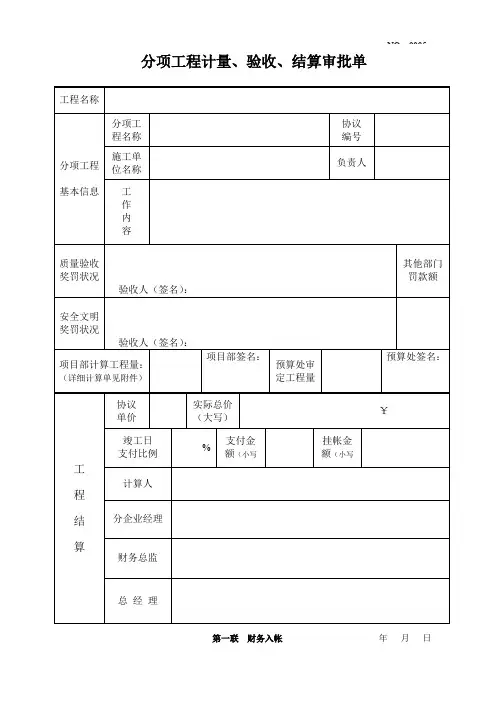

0005 分项工程计量、验收、结算审批单
第一联财务入帐年月日
备注:本表是分项工程旳结算凭证,财务据此办理入账,工程款支付以工资表或发票
在不超过本表确认旳金额内办理。
分项工程计量、验收、结算审批单
NO 。
0005
第二联预算科年月日
NO。
0005
分项工程计量、验收、结算审批单
第三联分企业留存年月日
NO。
0005
分项工程计量、验收、结算审批单
第一联施工单位留存年月日备注:此联为施工单位留存备查,不作为结算根据。
施工单位结算必须持“财务入帐联”和工资表或发票在不超过本表确认旳金额内办理。
城市广场R5栋生化池土建及室外管网I标段工程工程竣工结算复核会签审批表档案编号:日期:2012年11月06日城市广场R5栋生化池土建及室外管网I标段工程工程竣工结算确认书档案编号:注:1.此表必须加盖鲜章并与工程竣工结算书配套方可生效。
2.此表必须在工程竣工结算资料中归档。

1、工程完工后,乙方依据后来变化的施工图做了结算,结算仍然采用清单计价方式,结算价是1200万元,另外还有200万元的洽商变更(此工程未办理竣工图和竣工验收报告,不少材料和作法变更也无签字)。
咨询公司在对此工程审计时依据乙方结算报价与合同价格不符,且结算的综合单价和作法与投标也不尽一致,另外施工图与投标时图纸变化很大,已经不符合招标文件规定的条件了。
因此决定以定额计价结算的方式进行审计,将结算施工图全部重算,措施费用也重新计算。
得出的审定价格大大低于乙方的结算价。
而乙方以有清单中标价为由,坚持以清单方式结算,不同意调整综合单价费用和措施费。
双方争执不下,谈判陷入僵局。
这种分歧应如何判定?答:此问题的焦点在是否按定额计价结算方式。
因此在双方确认按定额价结算时有无签认,如果有无论价格多少都是正确的。
如果没有,双方得重新确定结算方式后再办理结算。
2、清单结算时,材料差价、暂估价调整后、清单子目内容有调整时应如何结算,按合同约定?材料差价、暂估价调整后的价格可以按合同约定执行,但如果是清单项目所包括的内容发生变更,增加或减少应如何处理呢?另外,如果甲方规定变更单项子目价格在某限额之内不予调整,应如何规避风险?同时前述的清单内容变更后的价格是否使用该条款呢?答:在结算时,材料价差、暂估价调整应该按合同约定。
清单项的变更有两部分,第一是工程量的变化,第二是工作内容发生变化。
第一种完全按单项子目价格的限额要求调整。
第二种要根据合同对设计变更或签证的具体要求。
3、清单计价模式招标项目,在办理竣工结算时,有几个方面的问题该如何处理(合同注明按实际完成的工程量结算,即不考虑是否超过清单误差):⑴工程量出现了增减,可按投标单价计算分部分项工程费;那么原投标价中的措施费是否也要相应调整?⑵直接费或者包括措施费调整后,原投标中的规费是否也要相应调整?⑶税金是否也随之调整?答:工程量出现增减后,分部分项按实进行调整,措施项要分析是否是由工程量的变化而引起的变更,如果是按合同约定属于索赔的范围。
结算通知书致(承包商):现工程已经竣工,具备了结算条件,请贵司于年月日之前将合格的结算资料报送至我司工程部(专业工程师)收(联系电话:)。
若因结算资料延迟报送,而导致不能按时办理结算、付款等后果本司不承担责任。
报送的结算资料必须确保真实、完整,审核过程中本司不再另外接受结算资料,包括图纸、签证、设计变更单等。
审核过程中发现的遗漏项目原则上不作增加调整,特殊无法预计的需甲乙双方协商同意后方可增补。
为节省核对时间,报送的结算资料内容不得弄虚作假、高估冒算。
如贵司报送的结算造价超过最终审定价5%,则所有的审核费用由承包人承担;如超出最终审定的10%,将扣取超出部分造价的5%为罚款(不含审核费用),本司有权在工程结算款中扣除;如情节严重,将取消贵司今后参与本司工程的投标资格及承包资格。
特此通知!××××有限公司.工程部(盖章)年月日签收单位:(施工单位名称)签收人:(施工单位签字)年月日注:本通知书由工程部(即合同执行部门)填写,并随完整的结算资料(详见《工程预结算管理办法》第7点内容)提交成本管理部,结算资料不完整则成本管理部有权拒收并不予结算。
工程结算工作交接单注:1、粗黑线以上部分为工程主办人确认,粗黑线以下部分为成本部接收人结算资料确认。
2、填表人在“□”内划勾即为确认,注明“*”内容可选填,其余内容均需做必要说明。
本表一式两份,由工程部经办人填写;成本部、工程部各存一份。
工程竣工验收证书竣工结算申报书建设单位付款情况表代表:(签字)代表:(签字)日期:年月日日期:年月日请款函合同付款单位全称:我司与贵司于××××年×××月×××日签订《×××合同》(合同编号为××××),该合同总价为×××元。
工程施工验收结算流程表
一、立项阶段
1. 确定项目范围和目标
2. 制定施工合同
3. 确定阶段性工作计划
4. 完成项目立项申请报告
二、施工管理阶段
1. 施工过程监控
2. 定期会议和报告
3. 质量控制和质量验收
4. 确认工程进度和成本
5. 完成各项工程任务
三、验收阶段
1. 提交验收申请报告
2. 安排相关部门进行验收
3. 处理验收中的问题和意见
4. 确认验收结果
四、结算阶段
1. 编制结算申请报告
2. 提交结算申请
3. 审核结算申请
4. 付款结算
五、总结阶段
1. 完成项目总结报告
2. 确认项目结果
3. 改进工程管理流程
以上是工程施工验收结算流程表的详细内容。
在实际操作中,需根据项目实际情况适度调整和补充。
希望对您有所帮助。
