市政公园景观工程质量控制要点
- 格式:docx
- 大小:7.61 MB
- 文档页数:49
景观工程质量控制要点景观工程质量控制要点一、前期准备工作1. 完善工程设计方案,包括景观布局图、景观构造图、植物配置图等,需经专业人员审核;2. 搭建施工组织与管理体系,明确各工作环节的责任和流程;3. 确定施工队伍及相关人员的资质要求和培训计划;4. 制定合理的施工计划,包括工期、施工顺序、物资供应等;5. 开展旁站活动,与相关单位进行协调,解决施工过程中的问题。
二、地基工程1. 对土壤进行勘探,确保地基承载力满足要求;2. 地基平整度要求达到工程标准,可采取土石方填筑、回填等方式进行修复;3. 采用适当的排水系统,防止地基下降和土壤松动引起的问题。
三、土方工程1. 按照设计要求进行场地平整,包括土壤开挖、回填等;2. 土壤回填前进行密实度检测,确保回填土质量优良;3. 对土方工程采用可回填材料进行填筑,减少土方开挖与处理的污染;4. 土方工程施工过程中,及时进行监测和控制,避免土方塌方的风险。
四、绿化工程1. 按照设计要求选择合适的植物种类,并确保种植质量;2. 植物的选取要符合当地气候条件和土壤特点,以保证成活率;3. 种植过程中进行浇水、施肥和园地管理,确保植物的健康生长;4. 对于大型植物,需进行支撑和固定工作,以防风吹倒。
五、硬景工程1. 砌石工程要求石材的质量和颜色一致,接缝要平整,不得有明显的开裂和空鼓现象;2. 喷涂工程要求涂料的颜色均匀,涂层要坚固,不得有剥落现象;3. 水景设施要求水泵、喷头等设备的选用质量过硬,不得有漏水、水质污染等问题;4. 亮化工程要求灯光的亮度、色采效果要符合设计要求,灯光的稳定性要高。
六、安全措施1. 施工过程中要进行安全检查和培训,确保施工人员的安全意识;2. 搭建安全防护设施,如围挡、警示标志等,以减少工地事故的发生;3. 配备必要的救生设备和防护用品,如救生圈、安全帽等;4. 加强施工现场的安全巡查,发现问题及时整改。
附件:1. 工程设计方案及相关文件2. 土壤勘测报告3. 施工组织与管理体系文件4. 施工计划及进度表5. 现场旁站记录及协调文件6. 地基勘测报告及处理方案7. 土方工程质量检测报告8. 植物配置图及种植方案9. 植物健康管理记录10. 硬景工程施工质量检测报告11. 安全巡查记录及整改方案法律名词及注释:1. 景观建设法律法规:指涉及景观工程建设的法律法规,如《城市园林绿化管理条例》等;2. 安全防护设施:指用于保护施工人员安全的设施,如防护围挡、警示标志等;3. 土方开挖:指对地面土层进行开挖的工作;4. 土地回填:指将土方开挖产生的土壤填回原处,或者补充填充其他土壤的工作;5. 施工现场:指景观工程的实际施工区域;6. 回填土质量:指回填土的质地、密实度等特性;7. 现场旁站:指外部专家对施工现场进行考察、指导和评审的活动;8. 固定工作:指对大型植物进行支撑、固定的工作;9. 亮化工程:指景观工程中的照明设施安装和调试工作;10. 环境污染:指施工过程中导致空气、水体或者土壤受到污染的问题。
景观园林绿化施工质量控制要点一、景观园林绿化施工质量控制要点1.1 施工前的准备工作1.1.1 确定设计方案和图纸1.1.2 编制施工方案和作业计划1.1.3 采购和验收所需材料和设备1.2 地面准备工程控制要点1.2.1 清除施工区域内的障碍物和杂草1.2.2 拆除旧的土地修整并进行垫层处理1.2.3 对土壤进行化验和修复1.3 植物选用和配置控制要点1.3.1 根据场地条件和设计方案选择合适的植物1.3.2 控制植物的种植密度和排列方式1.3.3 确保植物的品种、质量和数量符合要求1.4 施工细节和技术要点1.4.1 控制土壤的湿度和酸碱度1.4.2 控制植物的埋植深度和根系的展开1.4.3 控制施工过程中的温度和湿度二、本文档涉及附件:附件1:景观园林绿化设计方案附件2:景观园林绿化施工图纸附件3:施工方案和作业计划附件4:采购和验收记录表格附件5:土壤化验和修复报告附件6:植物选用和配置方案附件7:植物品种、质量和数量记录表格附件8:施工细节和技术要点说明书三、本文所涉及的法律名词及注释:1. 景观园林绿化:指在城市和乡村等场所,以人工手段创建和改善的绿地环境。
2. 施工方案和作业计划:指在施工前制定的施工步骤和时间安排,用于指导施工工作的进行。
3. 土地修整:指对待绿地地貌进行调整和平整,以适应绿化工程的需要。
一、景观园林绿化施工质量控制要点1.1 施工前的准备工作1.1.1 确定设计方案和图纸1.1.2 编制施工方案和作业计划1.1.3 提前准备所需材料和设备1.2 地面准备工程控制要点1.2.1 清除施工区域内的障碍物和杂草1.2.2 按照设计要求进行地基处理和坑槽挖掘1.2.3 对土壤进行酸碱度和养分含量的检测1.3 植物选用和配置控制要点1.3.1 根据场地条件和设计方案选择合适的植物1.3.2 确定植物的品种、规格和数量1.3.3 配置植物的排列方式和间距1.4 施工细节和技术要点1.4.1 控制土壤的湿度和温度1.4.2 控制植物的埋植深度和根系展开1.4.3 施工过程中注意保护植物的根部和叶面二、本文档涉及附件:附件1:景观园林设计方案和图纸附件2:施工方案和作业计划附件3:采购记录和验收报告附件4:地基处理和坑槽挖掘记录附件5:土壤酸碱度和养分检测报告附件6:植物选用和配置方案附件7:植物品种、规格和数量记录附件8:施工细节和技术要点说明书三、本文所涉及的法律名词及注释:1. 景观园林绿化:指通过种植植物、布置景观等手段美化环境、提高生活质量的工作和过程。
景观工程施工质量控制要点景观工程是城市建设和园林设计的重要组成部分,它不仅能够美化环境,还能提升人们的生活品质。
然而,要确保景观工程的质量达到预期效果,就需要在施工过程中严格把控各个环节。
以下是景观工程施工质量控制的一些要点。
一、施工前的准备工作1、设计方案的审核在施工前,必须对景观设计方案进行详细的审核。
确保设计方案符合项目的定位和需求,同时考虑到施工的可行性和成本控制。
审核的内容包括景观布局、植物配置、硬质景观的材质和规格等。
对于不合理或难以实施的部分,应及时与设计单位沟通并进行调整。
2、施工图纸的会审施工图纸是施工的重要依据,因此需要组织施工单位、设计单位、监理单位等进行会审。
重点审查图纸的准确性、完整性和一致性,如尺寸标注是否清晰、节点大样是否详细、各专业图纸之间是否存在冲突等。
发现问题要及时解决,以避免施工过程中的返工和延误。
3、施工组织设计的编制施工单位应根据项目特点和要求,编制详细的施工组织设计。
施工组织设计应包括施工进度计划、施工工艺和方法、质量保证措施、安全文明施工措施等内容。
施工组织设计要经过监理单位和建设单位的审批,确保其科学合理、切实可行。
4、材料和设备的准备根据施工图纸和进度计划,提前准备好所需的材料和设备。
材料的质量直接影响景观工程的质量,因此要严格把控材料的采购渠道,选择质量合格、符合设计要求的产品。
对于重要的材料,如苗木、石材、钢材等,要进行抽样检测。
同时,要确保施工设备的性能良好,能够满足施工的需要。
二、施工过程中的质量控制1、土方工程土方工程是景观工程的基础,其质量直接关系到后续工程的稳定性和美观度。
在土方施工过程中,要控制好土方的开挖深度、坡度和回填质量。
对于填方区域,要分层压实,确保填土的密实度符合要求。
同时,要注意土方的平衡,避免出现土方的大量外运或内运,增加施工成本。
2、绿化工程(1)苗木的选择苗木的质量是绿化工程成败的关键。
要选择根系发达、枝干健壮、无病虫害的苗木。
景观工程监理质量控制要点学习景观工程监理质量控制要点好久了,今天来说说关键要点!首先呢,我理解在景观工程里,土方工程很关键哦。
这就好比盖房子打地基一样,要是土方没整好,那后面肯定到处出问题嘛。
土方的平整度,挖土的深度、范围都得严格把控。
比如说在一个公园景观工程里,如果土方深度挖少了,那后续种的一些比较高大的树木,它根系就伸展不开,树长不好就影响整体景观效果。
再者就是材料这个要点。
咱们景观工程用到的材料种类那叫一个多啊,像石材、木材、苗木啥的。
我开始学习的时候,老是会混淆石材质量的判断。
后来多实践才总结出点儿窍门,石材的色泽要均匀,不能有太多杂质和裂缝。
就像咱们挑选石板砖来铺院子一样,如果石板上杂质多或者裂缝严重,这肯定不行啊。
而且不同石材它适用的场地也不一样,有的适合做步道,有的适合做景观墙,这得看它的硬度、耐磨性之类的。
木材也不能受潮、有虫蛀那些情况,苗木就更复杂了,要根系发达、无病虫害的才行。
对了还有个要点,就是施工工艺的监管。
比如说几块石材拼接,缝隙得均匀美观吧。
我记得在一个小型广场的景观工程上,石材拼接就出了问题,缝隙宽窄不一,整体看起来那叫一个别扭。
这个时候就需要监理人员要求整改,施工的工艺细节方面,交叉作业时的先后顺序也很重要。
如果不按照顺序来,某一个环节没做好,可能会破坏之前做好的部分。
还有就是要注意安全施工的监督呀!这是任何工程都不能忽视的一点。
工人得配备相应的安全设备,施工现场要有安全警示标志等。
我有一次就看到一个工地上,工人没戴安全帽,要是有东西从高处掉落,后果不堪设想啊。
在学习这些要点的时候,我也挺困惑的。
有时候判断一种材料或者一种工艺到底符不符合标准,我就会拿捏不准。
其实就是经验不足导致的。
要解决这个问题我总结啊,就是要多看规范的同时,多去实际的景观工程上去观察、比较。
平时可以收集一些做的好的和不好的景观工程案例来分析,有助于提升自己对这些要点的判断能力。
监理人员不能只守着几个标准和规范,要灵活运用,我还在不断的学习过程中呢。
园林景观工程质量控制要点及质量通病防治措施1.建设前期准备在进行园林景观工程建设之前,要开展详细的规划设计,明确工程目标和建设要求。
同时,要进行充分的勘测和设计论证工作,确保施工过程中各项施工措施的合理性。
此外,要制定完备的施工方案和质量控制方案,明确施工过程中的质量要求和责任部门。
2.施工过程的质量控制在施工过程中,要严格按照方案和要求进行施工,确保施工质量。
其中,重点要把握好土方开挖、基础施工、绿化配置、设备设施安装等关键环节。
要保证土方开挖的深浅均匀,基础施工要按照设计要求进行,绿化配置要根据植物的生长特点和环境要求进行合理配置,设备设施安装要保证其功能正常以及使用安全。
同时,在施工过程中要加强监督检查,及时发现和纠正施工中的质量问题。
3.材料的质量控制园林景观工程中使用的材料种类繁多,质量控制是保证施工质量的关键环节。
首先,要对采购材料进行质量检验,确保材料符合相应的标准和规范。
其次,在储存和使用过程中要注意保护材料,避免受潮、腐烂等情况。
最后,在使用材料时要按照设计要求进行施工,确保材料在施工过程中的质量不受损。
4.设备的质量控制园林景观工程中使用的设备设施对于施工质量和工期安排至关重要。
要确保设备设施的质量,可以从以下几个方面进行控制。
首先,要购买符合质量要求的设备,避免购买低质量、低性能的设备。
其次,在设备使用过程中要进行定期维护和保养,确保设备的正常工作。
最后,在设备使用过程中要按照规范操作,避免操作不当对施工质量产生影响。
质量通病及防治措施:1.施工质量不达标施工质量不达标是园林景观工程中的常见问题之一、为防止这种情况发生,要加强对施工单位的质量监督,并且在施工过程中加强质量意识教育和质量知识培训,提高施工人员的专业水平和素质。
2.设备设施故障设备设施故障可能导致施工工期延误和质量问题。
为防止设备设施故障,要加强设备设施的维护和保养工作,定期检查和维修设备,保证设备的正常运转。
1、文化石背面要用棉纱擦干净表面浮灰。
2、文化石。
要用弹性胶浆或者水泥砂浆掺建造胶粘贴.3、粘贴时文化石纵横缝一定错开,大小、颜色要搭配均匀;横缝一定要保证水平,每隔 50cm 在墙上弹一道水平控制线;初贴者要先在平地预铺好,再按顺序往墙上贴;文化石要像成自然码成的,而不是贴上去的。
4、矮墙粘贴文化石不宜选用大块的,粘贴高度比自然地面低 5cm。
5、用塑料薄膜袋挤压沟缝,缝宽 1cm,砂浆有可能污染文化石;勾缝可根据文化石的不同,采用不同的方式,平缝、凹缝、或者扫缝。
1、围墙与别墅相接处应采用阴角相接避免裂纹;一定要平齐相接的,应在接缝处设一凹槽,使裂纹在凹槽中,不影响美观.2、按图验线,碰到管线的,需要现场商议后才干改动.3、围墙按放线、基槽、防潮层、拉接筋、构造柱、墙体结构、压顶、抹灰分项进行验收,上一道验收不合格不得进行下一道工序。
4、围墙垂直度、平整度、砂浆饱满度及抹灰的平整度、混凝土标号、砂浆比例是否符合要求。
5、砌砖前要提前将砖浇水湿润,砖含水率 10%-15%。
6、围墙的基础下部为大放脚、上部为基础,等高式放脚是每砌两皮砖两边各收进半砖或者 3/4 砖。
7、砌砖采用一顺一丁砌筑形式,砖基础转角处、交接处,为错缝需要应加砌配砖。
8、砌砖的水平灰缝厚度和垂直灰缝宽度宜为 10mm,水平灰缝的砂浆饱满度不得小于 80%,垂直灰缝宜为挤缝或者加浆方法,不得浮现透明缝,瞎缝假缝。
9、基础墙的防潮层,在无具体要求时宜采用 1:2 的水泥砂浆加防水剂铺设,厚度宜为 20mm,防潮层的位置标高宜在室外地面标高以上两皮砖处.10、砖柱应选用整砖砌筑,砖柱内部少通缝,不得采用包心砌法,砖柱中不得留脚手架眼,每日砌筑高度不得超过 1。
8m。
11、在转角处或者有施工洞的位置留搓,搓要做成凹凸搓且要加拉结钢筋,拉结钢筋的数量以 120mm 墙厚放置 1 根拉结钢筋(普通为Φ6),间距沿墙高不应超过 500mm,埋入长度每边不应小于 500mm,末端应有 90 度弯勾。

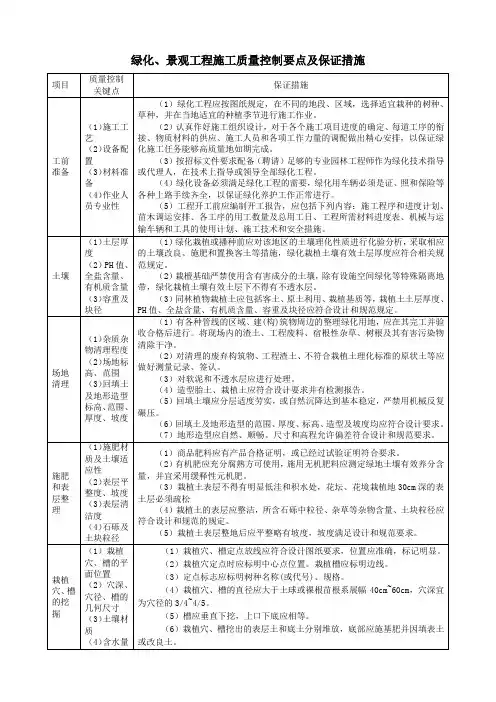

景观绿化工程质量控制重点内容及方法一、土壤质量的监理控制要点1、换土工程:若道路两侧及隔离带现有土质不符合设计要求,对现有土质进行换土以确保绿化的有利生长。
换土工程实施过程中,监理将根据设计要求严格控制换土后的底标高,做到每一道工序必须做到符合设计要求以及规范规定,方可转到下一道工序施工,使换土工程满足设计要求,为下一步的绿化施工中苗木的成活率的提高打下坚实的基础。
2、碎石滤水层及土工布工程:为了使换土后的土壤有效地排水,在种植土回填前,设计做出了相应的技术措施,即铺设碎石和土工布。
由于该道工序是整个工程的重中之重,利用此道工序,首先可以有效的隔离开引进的种植土与原有的土壤,避免原有的土壤因与种植土的接触而污染所引进的种植土;其次利用滤水层与土工布可以进一步的起到改良客土中仍然存在的少量不良成分含量的作用,通过自然的雨水渗透,带走了土壤中的盐和碱,并通过滤水层和透水管排入市政道路排水管网中,因此引进的种植土中的盐碱含量可以随着时间的推移和雨水的逐步淡化进一步的降低,所以说此道工序对土壤改良也起到了相当大的作用。
在碎石和土工布的铺设过程中,严格控制碎石的铺设厚度和土工布的搭接长度,从而确保有效排水和绿化土不渗入滤水层。
二、绿化工程栽植物质量要求1、灌木的质量要求栽植种类要求高度地上部分根系重点栽植材150~枝不在多,须有上拙下根系须茂盛料200CM垂,横猗之势一般栽植材150CM 枝条要有分枝交叉回同上料折,盘曲之势防护林和大150CM枝条宜多,树冠浑厚同上片绿地花篱茎杆有枝密树茂能依附它物,攀缘性随机成型二、乔木的质量要求栽植种类要求高度地上部分重要地点栽树干挺直胸树冠要茂盛针叶树植材料(主要径大于 8CM应苍翠层次清晰干道、广场及绿地中主景)同上根系树系必须发育良好不得有损伤土球应符合规程规定一般绿地栽主杆挺拔胸同上同上植材料径大于 6CM具有抗风,耐烟尘,防护林和大树干弯曲不抗有害气体等要求,同上片绿地得超过两处针叶树宜树冠紧密,分枝教低。
市政园林绿化工程的质量控制摘要:我国城市化建设发展至今初见效果,民众生活品质得以提高。
但是某些地方因为建设进程过快,导致城市生态环境遭到了一定程度的破坏,因此,加强市政园林绿化工程的品质管控,成为了当下城市建设需探究的重点。
关键词:市政园林;绿化工程;质量管理引言在社会高速增长的城镇化发展形势带动下,对园林工程建设能力和发展水平提出了更高的要求。
从社会大环境来看,我国的园林工程发展机遇增多,整体水平有了明显改善。
但就工作细节而言,还有诸多问题需要进一步完善。
由于缺乏科学有效的管理机制,工程施工进度很难保障,企业运营成本明显提升,园林工程无法满足预期规划要求。
由此可见质量管控的重要性。
在整个行业内推行优质的管理方案,充分发挥其重要作用,提高项目的经济和社会效益,带领我国园林工程迈向新的局面。
1园林工程施工质量管理的影响因素1.1材料因素园林景观建设工作的顺利开展,基建项目是必不可少的流程。
在基建工程施工中,原材料需求量较大,如果材料性能达不到建设要求,也会影响到整体的建筑质量。
在园林工程施工中,基建项目工作量大,主要包括道路修建,地区雕塑以及基础建筑项目等。
如果材料性能不达标,会加大安全隐患,必须要及时整改,以免延误工期,影响工程质量。
2.2人员因素参与项目施工的人员的专业能力业是工程质量的重要决定因素。
就以往的园林工程施工案例分析,员工专业能力无法满足现场施工要求时,具体项目建设达不到实际使用标准,质量安全受到严重影响,给园林工程埋下重大安全隐患。
由于参与工程建设的部分员工思想认识不足,没有意识到质量施工工艺的重要性,责任意识缺乏,严重浪费了企业的内部资源。
在施工中的人员分配问题也与工程工期、质量以及安全有着密切的联系,根据他们的专业技能,科学分配,调动他们的工作热情,在本职岗位上做出更大的贡献。
1.3植被选择绿植是园林工程建设中不可或缺的项目,也是工程顺利开展的必备材料。
为了充分发挥景观的作用,绿植的选择非常关键。
第一章硬景工程观感要求及节点简述一、施工工艺控制(一)沥青路面标准效果展示禁止做法-人工划线井盖、雨水口周边沥青处理手扶压路机对井口边缘压光收面施工控制要点1、碎石基层整体表面应平整、坚实、接缝平顺,无明显粗、细骨料集中现象;2、碾压过程分初压,复压和终压三个阶段,碾压时压路机开行的方向应平行道路中心线,表面平整、密实;3、摊铺过程中,如路基承载力不够,或园区道路宽度、转弯半径不足等因素,造成需要小车二次倒运配合摊铺,需严格控制倒运距离及周期,避免因沥青摊铺温度影响观感质量;4、沥青混合料的运输温度不得低于170℃,且不得超过185℃;摊铺温度为140℃~160℃,碾压温度为135℃~150℃,且不得低于110℃,碾压终了温度不低(二)井盖处理井盖与道路的结合禁止做法-井盖一半绿地一半铺装井盖与道路结合控制要点1、图纸审核阶段将园林图与市政图纸叠加,确定小市政井室位置;2、井盖二次收口时适量调整井室位置,保证同管线上的井室在同一条线上;3、园林施工放线前根据井盖位置适当调整,禁止出现井盖一半铺装一半绿地的现象。
双层井盖效果双层井盖控制要点1、不锈钢井盖采用同种铺装材料进行填充,填充材料与周边铺装纹理一致,注意原铸铁井盖不得取消,因不锈钢井盖强度有限受力后易变形。
雨花石立砌收口效果禁止做法-雨花石平铺雨花石立砌收边控制要点1、车行路上不可更换的铸铁井盖采用雨花石立砌收边,立砌宽度同井盖边框宽度,雨花石直径为3-5cm;2、车行路中井盖加设橡胶垫防噪音,同时减少井盖晃动。
交付评估井盖验收要点:1、井盖位置有规划、放置平稳、收口到位;2、周边收口到位,井盖放置平整,有效避免行车噪音,无污染、松动、异响、破损;3、井盖不跨软硬景。
(三)铺装的排版对缝工字缝铺装效果席纹铺装效果铺装排版控制要点1、铺装前控制好排版,根据铺装材料进行微调,禁止边施工边排版;2、园路宽度不可僵硬地按照图纸要求施工,应该先对道路材料进行预铺,道路宽度应控制在整砖或半砖的宽度,半砖要求使用成品砖。
要求席纹铺贴的砖尖顶住收边条,平铺要求整砖或半砖顶住波打线。
整块转角示意 45度斜边转角示意异形转角示意转角部位控制要点1、转角部位长度和宽度相等时,转角部位必须为整砖;2、长度和宽度不等时,波打线转角处必须为45度斜边收口或等边“L”形整石收口,且两边缝口必须对称;压顶石最好是等边“L”形整石收口。
钝角转角示意锐角转角示意、转角为钝角时,转角处两边斜边、角度和缝口必须对称,转角为锐角时,对称拼接。
交付评估扣分原则:1、表面平整无明显色差、拼缝宽窄一致色泽均匀;(四)石材铺装拼缝处理密缝石材效果密缝石材施工控制要点1、密缝石材铺装要求缝隙不超过2mm,施工中采用十字花统一控制缝宽。
留缝石材控制过程勾缝要求留缝石材施工控制要点1、留缝宽度根据设计要求,统一用十字花辅助控制缝宽;2、勾缝时要求采用与石材颜色协调的勾缝剂,勾缝标高统一、平整,勾缝标高低于板面2mm。
切缝石材效果切缝石材施工控制要点1、石材铺贴预留1.5mm宽缝隙,完成后进行通线切缝处理,缝隙宽度3mm,深度10mm,切缝后统一扫缝,保证扫缝顺直;因切缝工艺要求较高,需由石材厂家现场切割。
交付评估铺装验收要点:1、表面平整无明显色差、拼缝宽窄一致色泽均匀;2、无积水、无破损、无污染、无泛碱。
(五)木制品木平台效果禁止做法-木材霉变封边板处理示意施工控制要点1、木材无死结、无虫眼、色泽花纹较一致,必须使用经过自然干燥或人工干燥后的材料,以避免变形;2、螺栓孔、钉眼应提前布线,保证顺直,木板宽度<100mm用单排钉,宽度≥100mm用双排钉,面板驳接缝必须为密缝,缝口不大于1.5mm;3、螺丝钉必须扭入木龙骨10~20mm,为防止手钻打钉时木板崩边,需预留5mm 人工拧固,整体螺丝钉必须保持规律性排列固定,体现出螺丝钉的线条美;4、封边板为弧形而无法将其弯到必要弧度时,则必须在其内侧开锯一定宽度、深度的凹槽,以便将其弯成弧形,同时将凹槽进行防腐处理;5、施工过程中为了保证木作面层的清洁,施工区域应当围合,非木作施工人(六)灯具安装庭院灯灯具装饰盖禁止做法-基础裸露、螺栓生锈草坪灯安装效果施工控制要点1、基础砼浇筑时需根据设计尺寸四面支模,保证基础方正,螺栓、螺帽需进行防腐处理;2、灯具定位准确,规则式设计时保证在同一轴线上,灯具无划伤、磕碰;3、宜增加灯具基础装饰盖避免灯具基础外露,装饰盖由灯具厂家配套提供,进场前需经设计、现场工程师封样。
交付评估灯具验收要点:1、安装牢固、横平竖直、通电正常、注意细节;2、固定螺栓做防锈处理;3、底座未高出周边硬质铺装或软景。
(七)汀步汀步效果禁止做法-安装松动、间距不匀、侧面外露汀步基础做法示意施工控制要点1、汀步基础严格按照设计图纸执行,保证坚实、不晃动,弧度顺滑随地形而动,草坪覆盖后不露侧面;2、汀步间距控制在200mm左右,保证汀步间草坪的成活。
(八)石材的平立面交接平立面交接示意禁止做法-局部下沉后露黑施工控制要点1、为避免基础不均匀沉降后局部露出基层,要求立面石材低于平面铺装5cm;2、平立面交接部位平整、密实,缝隙小于2mm。
立面石材拼接示意禁止做法-切割面外漏施工控制要点1、采用45度角或海棠角拼接的处理方法,禁止石材切割面外漏。
(九)弧形路放线排版弧形路放线后效果禁止做法-弧线不顺滑施工控制要点1、放线精细化,弧度自然优美、无小波浪、死角,弧度放线时采用PVC软管等做为参照物放线;2、甬路放线后需现场工程师确认。
(十)铺装转角部位处理雨花石立砌效果铺装材料八字收口效果摆放置石效果禁止做法-转角部位收口粗糙施工控制要点1、园路转角等容易被踩踏破坏部位,采用雨花石立砌、边带材料八字收口、摆放置石等方法处理,避免因人为踩踏对草坪造成破坏。
(十一)碎拼碎拼完成效果禁止做法-假缝、锐角统一模块法铺贴施工控制要点1、碎拼材料色差不能过大,要求整体颜色协调,碎拼切割以五边形为主,尽量减少三角形、四边形,避免直角、过小的锐角;(十二)石材的打磨倒角坐凳打磨后效果禁止做法台阶倒角做法示意台阶倒角效果施工控制要点1、成品坐凳石材、厚度≥5cm的石材台阶要求进行打磨或者倒边处理,倒边(十三)快速取水器设置要求快速取水器设置要求禁止做法-快速取水器距铺装过远施工控制要点1、取水点设置要求距离路边带小于300mm,避免后期使用对周边绿植造成破坏。
(十四)塑胶场地塑胶场地完成效果禁止做法-无边带收边施工控制要点1、在塑胶底层摊铺前, 用专用胶水在混凝土基层上均匀的涂刷一遍,以增强基础与塑胶面层的粘接性。
胶料摊铺过程中,刮胶人员及时对露底、凹处进行补胶,凸起的部位刮平,并保证边缘平整;胶内如有杂物要及时清除,确保胶面干净,无刮痕;2、摊铺塑胶面层时保证混合料搅拌均匀,每一组胶料的衔接要准确、整齐,尽量缩短每一组胶料的间隔时间,使成胶速度均匀一致,面层接缝平整,无明显痕迹,表面色泽均匀、耐久、均匀一致;3、塑胶面层铺设时,在塑胶面层与四周接触边沿位置进行钢板/pvc板包边处理,以免因时间过长,水分及其他杂物进入塑胶层内,影响塑胶场地的使用寿命,同时保证塑胶边缘的顺滑度;4、要求地表温度在5摄氏度以上方可施工,并保证12-24小时的固化时间,施工完成后用塑料薄膜进行覆盖养护。
水洗石样品封样水洗石完成效果施工控制要点1、水洗石石子要洁净无杂质,粒径、颜色要符合设计封样要求,为保证结合牢固垫层需进行拉毛处理;2、先施工边带,再铺设水洗石。
边带要稳定,尤其是不锈钢边带,容易变形与水洗石分离,要特别注意锚固点的牢固,接缝及焊点要仔细处理;3、为防止水洗石面层开裂,每4米设置一道伸缩缝;4、面层表面应平整、无裂纹、砂眼;石粒密实,显露均匀;颜色图案一致,不混色;分格条牢固、顺直清晰;5、要求地表温度5摄氏度以上方可施工,施工完成后及时用塑料薄膜覆盖养护。
成品保护示例做法-成品保护不到位施工控制要点1、铺装路面施工完成以后,将路面上的杂物清扫干净,并进行覆盖,过人铺装面至少保证两层防护,底层塑料布,面层彩条布或者无纺布;过车铺装面除了两层防护外,还应再加一层强度较高的防护层;2、严禁在完工饰面、已做成品保护的饰面上直接搅拌混凝土或水泥砂浆,木制品刷漆时底部做好彩条布覆盖;3、成品在24小时内不能承受任何重量,2周之内不能承受重压;4、灯具等设施安装完毕后,一米以下灯杆要进行包裹保护,园区开放前再拆除,防止绿化种植等施工对漆面的磕碰。
(十七)文化石文化石墙面效果文化石拼接板转角部位文化石处理施工控制要点1、转角部位避免切割面外露,原始面朝向外侧。
施工时先铺贴转角部位,再以转角部位为基准向两侧铺贴;2、宽度小于3cm的文化石要求工厂统一预制成品安装板,尺寸为200*400mm或根据设计要求;3、为保证水平缝隙的平直,文化石粘贴时需在墙上弹出水平控制线。
(十八)亭、廊、花架廊架完成效果施工控制要点1、为避免不均匀沉降,基础需挖至老土层,地下部分为地下室、车库时,需与顶板连接;2、钢筋原材料必须有出场质量合格证和复验报告单,现场工程师核对钢筋外观、规格、尺寸、型号,埋件需做防锈处理;3、石材与木制品衔接孔洞需预留成品,禁止现场切割拼接,按照石材颜色调制灰浆嵌缝,要求缝隙密实、均匀、颜色一致;4、木制品表面光洁、纹理清晰、无变形虫蛀,无开裂霉变,且经过防腐处理;5、钢构件焊缝饱满,焊缝表面不得有裂纹、焊流,焊渣及时清理;6、栏杆安装要求尺寸精确,加工订货前需根据现场弹线位置与标高进行核对。
(十九)铁艺、栏杆铁艺与围墙衔接效果禁止做法-收口粗糙施工控制要点1、检验原材料是否符合设计要求,壁厚太薄的材料焊接时容易变形而达不到质量要求;2、检验预埋铁件是否牢固、齐全;3、管材间焊接饱满且要求满焊,避免点焊打磨后露出缝隙,焊接完成后将焊渣敲除并打磨平整;4、铁艺栏杆加工前需根据放样图现场核实尺寸,确认无误后方能做为配构件的加工图。
(二十)停车位植草砖植草砖停车位效果植草砖自行车位参考做法施工控制要点1、植草砖厚度不小于50mm,植草孔隙不小于25cm2 ,嵌草砖下种植土厚度不小于10cm,种植土填充低于植草砖面层2cm;2、严格按照图纸要求做法施工,避免基层处理不当造成后期植草砖下沉。
3、通过提前排版尽量避免植草砖的切割。
(二十)卵石铺装卵石铺装效果图卵石铺装效果图卵石立砌过程施工控制要点1、镶嵌鹅卵石直径为30-80mm;2、外露尺寸均匀、平整,无明显凹凸不平,大小基本一致,嵌入砂浆厚度为卵石厚度的60%以上,卵石镶嵌完成后清洗石子表面;3、铺装完成后统一验收,发现松动、不平整部位及时进行更换或者加固;4、施工完成后使用彩条布覆盖,无法避让需人行部位加盖脚手板进行保护。
