竖井混凝土滑模施工技术
- 格式:docx
- 大小:49.76 KB
- 文档页数:5
竖井混凝土衬砌滑模设计及施工技术发表时间:2017-06-28T11:44:09.450Z 来源:《建筑学研究前沿》2017年3月上作者:杨涛[导读] 保证结构的整体性,保证混凝土质量,降低工程造价并且在很大程度上提高施工进度,可在竖井混凝土施工中广泛运用。
中国葛洲坝集团有限公司第二工程公司四川成都 610031摘要:竖井混凝土衬砌施工中采用滑模施工技术,既可以节约成本,又可以大幅度提高施工效率。
本文案例分析某水电站的施工,总结了竖井混凝土衬砌施工经验。
关键词:滑模;竖井;混凝土衬砌滑模施工可以节约模板和支撑材料,加快施工进度,机械化程度高,改善施工条件,保证结构的整体性,提高混凝土表面质量,降低工程造价,安全可靠。
某水电站总额定功率为487MW,主要由导流工程、取水工程、引水工程、地下厂房、尾水工程、开关站操作区等组成。
电缆井上接开关站,下连电缆廊道。
电缆井开挖支护断面直径7.5m,混凝土衬砌断面直径7m,全长371米。
井壁混凝土衬砌厚度25cm,内部隔墙厚度25cm。
一、滑模结构设计电缆井由中间隔墙分为电缆出线井、楼梯井、电梯井、电梯通道平台及三个通风井,共分为七个独立小井。
井壁与各室隔墙部分采用滑模一次滑升到位,模体之间采用桁架梁连成一个整体。
出线井滑模设计采用液压整体滑升模板,采用整体钢结构设计。
选用液压式滑升千斤顶,滑升动力装置为自动调平液压控制台。
滑模施工辅助系统由提升系统、混凝土输送系统和安全爬梯组成。
1、模板、围圈。
在浇筑混凝土时,由于荷载为轴力,提升时偏心受拉。
调偏时,一边承受在由混凝土产生挤压模板的分布荷载,另一边还要承受千斤顶的集中力作用,模板围圈就产生弯矩,同时整体受大偏心拉力作用。
所以,要进行抗压、抗弯强度计算,模板整体要进行大偏心受拉的刚度计算。
模板:根据砼的侧压力值、倾倒砼时模板承受的冲击力等,选定其中最大值,以两跨或三跨连续板计算。
验算板面的强度和挠度,其次以简支的边界条件,验算模板加劲肋的强度和挠度。

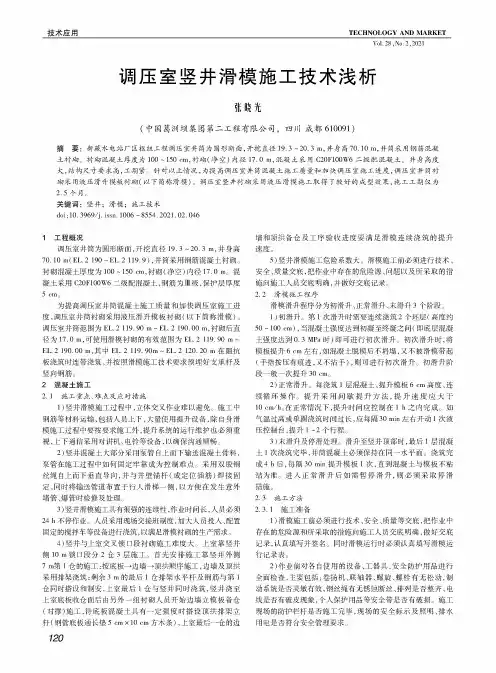

技术应用TECHNOLOGY AND MARKETVX.28,No.2,2020调压室竖井滑模施工技术浅析张晓光(中国葛洲坝集团第二工程有限公司,四川成都619060)摘要:新藏水电站厂区枢纽工程调压室井筒为圆形断面,开挖直径16.3-20.3叫井身高70.10叫井筒采用钢筋混凝土衬砌。
衬砌混凝土厚度为102~20cm衬砌(净空)内径15.0m,混凝土采用C20F192W6二级配混凝土。
井身高度大,结构尺寸要求高,工期紧。
针对以上情况,为提高调压室井筒混凝土施工质量和加快调压室施工进度,调压室井筒衬砌采用液压滑升模板衬砌(以下简称滑模)。
调压室竖井衬砌采用液压滑模施工取得了较好的成型效果,施工工期仅为0.5个月。
关键词:竖井;滑模;施工技术doi42.3066/j.issn.1206-8554.0601.60.0461工程概况调压室井筒为圆形断面,开挖直径19.3-20.3m,井身高70.12m(EL.0196~EL.6116.0),井筒采用钢筋混凝土衬砌。
衬砌混凝土厚度为120-20cm,衬砌(净空)内径15.0m。
混凝土采用C20F192W6二级配混凝土,钢筋为皿级,保护层厚度5cm。
为提高调压室井筒混凝土施工质量和加快调压室施工进度,调压室井筒衬砌采用液压滑升模板衬砌(以下简称滑模)。
调压室井筒范围为el.6119.06m~EL.6192.62m,衬砌后直径为15.0m,可使用滑模衬砌的有效范围为EL.0119.06m~ EL.6192.62m,其中EL.6119.96m~EL.0120.60m在阻抗板浇筑时连带浇筑,并按照滑模施工技术要求预埋好支承杆及竖向钢筋。
2混凝土施工0.4施工重点、难点及应对措施2竖井滑模施工过程中,立体交叉作业难以避免。
施工中钢筋等材料运输,包括人员上下,大量使用提升设备,除自身滑模施工过程中要按要求施工外,提升系统的运行维护也必须重视,上下通信采用对讲机、电铃等设备,以确保沟通顺畅。
大型竖井衬砌混凝土滑模施工技术摘要:依托乌东德水电站左岸地下电站出线竖井衬砌混凝土施工,形成了一套成熟的大型竖井衬砌混凝土滑模施工技术。
该技术是在传统滑模施工的基础上采用种悬吊式分料平台代替传统的过渡溜槽,使得溜管拆除更安全、简便。
通过发明一套共用式载人载物系统,载人与载物错时段进行,解决了人员上下井时间过长的问题,同时避免了材料坠落等意外情况对滑模及井内作业人员的安全威胁。
应用结果表明,该技术施工流畅,全段超过300m深的竖井未发生过停滑事件,施工效率高,混凝土浇筑质量好,操作安全可靠。
关键词:乌东德水电站;大型竖井;衬砌混凝土;滑模;悬吊分料平台;载人载物系统0引言乌东德水电站左岸地下电站出线竖井(简称该项目)开挖净断面直径14.2m,喷护后直径14.0m。
竖井总高度322.27m,共分两段。
出线竖井为钢筋混凝土结构,主要由电梯井、电缆竖井、通风竖井、母线竖井,以及过道、前厅等组成,共计12个小井,小井数量为国内最多。
各区域间用隔墙间隔,隔墙厚度40~50cm。
局部结构空间狭小,单层预埋件设施及门窗孔洞多,结构复杂,施工困难。
该项目或国内外类似大型竖井滑模衬砌施工一般存在以下几个难题:(1)人员通道布置困难。
大型竖井深度一般较大(本工程约160m),若按传统方法布置一套载人吊笼系统,单次往返需40min(按规范允许最大速度运行),将全部作业人员运输至到井底共需要4.5h,不能满足滑模施工需求。
(2)材料吊运安全风险大。
按传统方法从井口向井内吊运材料,若发生材料坠落等意外情况,极有可能造成严重事故。
(3)下料系统布置困难。
大型竖井滑模衬砌施工,溜管一般固定在井壁,通过搭设排架和溜槽将混凝土过渡至竖井中心的分料平台。
按该方法施工,排架占压区钢筋无法绑扎,另外,排架、溜槽及其上部混凝土荷载均作用于滑模平台的一侧,极易导致滑模偏斜。
为了解决上述难题,在传统滑模的基础上发明了“悬吊式分料平台”、“共用式载人载物系统”等大型竖井滑模衬砌新技术。

竖井滑模施工做的培训材料-回复竖井滑模施工是一种常用的工程施工方式,广泛用于地下工程中的竖井建设。
它是一种高效、稳定且安全的施工方法,可以用于建造各种类型的竖井,如混凝土竖井、钢管混凝土复合竖井等。
本文将一步一步地回答有关竖井滑模施工的培训材料。
第一步:介绍竖井滑模施工的基本概念和原理竖井滑模施工是一种通过滑模模板和滑模装置来进行地下竖井构筑的工程技术。
它的基本原理是通过在地下开挖的同时使用滑模模板和滑模装置,使竖井的结构在不断滑动的模板上逐渐上升,从而实现竖井的连续建设。
第二步:介绍竖井滑模施工的步骤和流程竖井滑模施工的步骤和流程主要包括以下几个方面:1. 设计和准备阶段:在这个阶段,需要进行竖井结构的设计和计算,确定施工所需的材料和设备,制定施工方案。
2. 地下开挖阶段:首先需要进行现场的坑口控制,确定施工的起点和终点。
然后使用钢管等材料来进行导向,在地下进行开挖工作。
3. 滑模模板装置安装阶段:在这个阶段,需要将滑模模板装置安装在竖井结构上。
滑模模板装置通过液压控制滑动,使竖井的结构逐渐上升。
4. 模板施工阶段:在滑模模板装置安装完成后,需要进行模板施工。
施工人员在模板上进行混凝土浇筑,并进行养护。
5. 继续滑动阶段:在混凝土养护完成后,继续使用滑模模板装置使竖井的结构继续上升,实现竖井的连续建设。
6. 完工和验收阶段:在竖井滑模施工完成后,需要进行完工和验收工作,确保竖井的质量和安全性。
第三步:竖井滑模施工的优势和注意事项竖井滑模施工具有以下优势:1. 施工效率高:采用滑模模板和滑模装置进行施工,可以实现竖井的连续建设,提高施工效率。
2. 结构稳定性好:滑模模板和滑模装置能够提供稳定的支撑和导向,保证竖井结构的稳定性。
3. 施工安全性高:滑模模板和滑模装置的使用可以减少人工作业,减少施工现场的安全隐患。
4. 适用范围广:竖井滑模施工适用于各种类型的竖井建设,可以灵活应用于不同的工程需求。
竖井混凝土滑模施工技术姓名:XXX部门:XXX日期:XXX竖井混凝土滑模施工技术1意义对于水电站、泵房的调压井及交通竖井等一般为较高的圆筒形薄壁结构,一种是围岩内衬混凝土,另一种为钢筋混凝土外露薄壁圆筒体。
这些结构采用滑模施工是最优越的,但如果滑模结构设计、制作工艺、提升方式选取不当,也难以体现它的优越性。
竖井滑模的施工方法,也可以用到其他的高塔、墩墙、框格结构中去,对不同的情况研究出最优的设计方案是非常必要的。
2结构设计要领2.1结构布置形式竖井滑模结构按提升方式的不同可分为拉升式和顶升式两种,见图1、图2。
围岩内衬竖井采用拉升式较为节省,拉升式是在井口设承重架,千斤顶倒安在承重架的梁上,承重梁可布置在径向,也可布置成多边形,千斤顶数目少可布置在径向,数目多应布置成多边形。
千斤顶采用GYD-35型,工作起重量为1.5t,千斤顶的拉杆为Φ25钢筋,下端直接焊在围圈上。
拉杆做成3m长一段,用M20螺纹连接,每拉出一节回收一节。
外露式调压井滑模结构必须采用顶升式,顶升式是在内围圈上焊弦杆安置千斤顶,千斤顶支承杆采用Φ48排架钢管,千斤顶采用QYD-60型,这种千斤顶内孔为50mm,工作起重量为3t。
千斤顶每爬高一米安一层水平纵横联系杆,水平联系钢管每隔3层要有一层的两端能顶到混凝土上。
不够长的,可接一条短钢筋顶到混凝土上,顶升式滑模必须设置“开”字形提升架,提升架的作用是保证内、外模板的相对位置和将千斤顶的起重力传到外模板上。
第 2 页共 8 页2.2模板2.2.1模板的强度和刚度模板是由围圈和面板焊成整体的肋型结构,在浇筑混凝土时,由于荷载对称,模板的内力为轴力,提升时为偏心受拉,调偏时,一边挤压在混凝土上为分布荷载,一边已离开混凝土受千斤顶的集中力作用,模板围圈就产生了弯矩,同时整体受大偏心拉力作用。
故面板和围圈要进行抗压、抗弯强度计算,模板整体要进行大偏心受拉的刚度计算。
模板的面板一般用2mm~4mm的钢板制作,围圈用5mm~8mm钢板组焊成槽形截面的环形梁,槽形口向面板,槽形的翼宽为竖井直径的3%左右。
竖井混凝土滑模施工技术范本竖井混凝土滑模施工技术是一种高效、安全、环保的施工方法,能够满足不同深度、直径、形状的竖井工程需求。
本文将介绍竖井混凝土滑模施工技术的相关内容,包括施工准备、滑模模板的安装、混凝土的浇筑和细节处理等方面。
施工准备1.确定施工方案:根据竖井的深度、直径和地质条件,制定施工方案,包括施工工序、设备选用、人力组织等内容。
2.准备模板:根据竖井的直径和形状,设计和制造滑模模板,确保模板的质量和尺寸符合规范要求。
3.准备材料:准备混凝土、钢筋、支撑材料、抗渗材料等施工所需材料,确保材料的质量符合标准。
滑模模板的安装1.模板检查:对滑模模板的尺寸、结构进行检查,确保模板的完整性和使用性能。
2.模板组装:按照施工图纸要求和现场实际情况,对滑模模板进行组装,并进行定位和固定。
3.模板调整:对模板的垂直度、圆整度和水平度进行调整,确保模板的准确性和稳定性。
4.模板防漏处理:对模板之间的接缝进行密封处理,确保混凝土的浇筑不会发生渗漏。
混凝土浇筑1.混凝土搅拌:将预制的混凝土运输至施工现场,使用搅拌车进行充分搅拌,确保混凝土的均匀性和流动性。
2.混凝土运输:使用泵车将混凝土运输至滑模模板的底部,确保混凝土的顺利流动和充填。
3.混凝土浇筑:将混凝土从泵车中缓慢均匀地流入滑模模板内,避免发生大的冲击力,保证滑模模板的稳定性。
4.混凝土坍落度控制:控制混凝土的坍落度,保持混凝土的流动性和均匀性。
细节处理1.混凝土密实:使用振动器对混凝土进行振捣,确保混凝土的密实性和均匀性。
2.混凝土表面处理:对混凝土表面进行养护处理,包括喷水养护、湿布养护等方式,避免混凝土开裂、干缩等情况发生。
3.滑模模板拆除:待混凝土养护期满后,对滑模模板进行拆除,注意操作时避免对混凝土的破坏。
4.竖井验收:对施工完成的竖井进行验收,检查混凝土的质量和结构的完整性,确保满足工程要求。
以上是关于竖井混凝土滑模施工技术的相关内容的介绍。
滑动模施工主要为取水口、 坝体区、及调压井的竖井衬砌混凝土施工,各部 位混凝土竖井尺寸参数如下表所示,各竖井结构尺寸如附图所示竖井采用液压调平内爬式滑升模板, 整个模体设计为钢结构, 模板、桁架梁、 操作盘、提升架等构件之间均为焊接连接。
模板是混凝土成型的模具,其质量(主要包括刚度、表面平整度)的好坏直 接影响着所浇混凝土的成型及外观质量, 为了保证质量, 采用 P3015 定型钢模板 拼装而成(高度 1 。
50m).桁架梁是模体的主要受力构件 .模板以其为支撑形成一个整体,根据其承受 的水平侧压力计算,围圈采用[14 的槽钢,上、下两道,上围圈距模板上口 15cm , 下围圈距模板下口 20m ,围圈与模板通过∠5×50×5mm 角钢连接。
提升架是滑升模板与工作盘的联系构件, 主要用于支撑模板、围圈、 滑模工 作盘,并且通过安装于其顶部的千斤顶支撑在支撑杆(爬杆)上,整个滑模荷载将 通过提升架传递给支撑杆。
操作盘是滑模受力构件之一,也是滑模施工的主要工作场地,操作盘支撑在 提升架的主体竖杆件上,通过提升架与模板连接成一体 ,并对模板起着横向支撑 作用,操作盘采用桁架结构,为确保工作盘强度、刚度,经过计算,选用∠ 80× 调压井、竖井混凝土成型尺寸统计表直径 (m)1680。
1 san jose1 调压井 7 。
5 70 。
65 68~1757.121357。
40 ~ 1456。
2 san jose2 调压井 8 99.10 50 3 ronquito 取水口 2 。
7 1668.62~1763.41 94.791680.68 ~ 1711。
4 san jose1 坝体区 3 。
1 701364 。
75~1391。
5 san jose2 坝体区 3.1 26.7752 编号 位置 起止高程 深度(m) 备注80×10mm 的角钢轻型桁架,盘面焊接钢筋网片.为便于施工人员随时检查脱模后的混凝土质量,及时修补混凝土局部缺陷,扒出预埋件,以及对混凝土表面进行洒水养护,在操作盘下方悬挂2 。
竖井混凝土滑模施工技术前言混凝土滑模施工技术已经应用于各种混凝土结构的施工中,成为一种重要的施工方法。
本文将重点介绍竖井混凝土滑模施工技术。
竖井混凝土滑模施工概述竖井混凝土滑模施工,是指利用垂直钢筋网以及倾斜的模板,在混凝土浇筑后将模板自上而下滑出的一种施工方法。
该方法的优点是可以大幅度降低板模量,缩短施工周期,并且可以减少钢筋的焊接。
竖井混凝土滑模施工步骤1. 布置钢筋竖井混凝土滑模施工前需要先进行施工准备,而布置钢筋就是其中的一个必要步骤。
首先需要在竖井筒体中缠绕垂直钢筋网,并将其紧密地与焊丝绑定,以确保钢筋的稳定性。
2. 安装模板模板的安装是竖井混凝土滑模施工中需要高度关注的一个步骤。
常用的模板材料有钢板、PVC板、合成板等。
在安装模板之前需要先将模板表面处理好,然后按照设计要求,将模板的板块进行拼装,并固定在竖井筒体上。
3. 浇注混凝土在布置好钢筋和安装好模板之后,就可以进行混凝土的浇注了。
在浇注混凝土的过程中要均匀浇注,以保证混凝土的均匀性。
另外,为了防止混凝土的流失和空洞,需要特别关注混凝土的振捣和调整梁板的压紧度。
4. 滑动模板混凝土浇筑后需要进行一定的固化时间,一般为24小时。
在固化时间结束后,就可以对模板进行滑移操作了。
在滑动模板的过程中,需要注意控制滑动速度和坡度,以保证滑动过程中模板的平稳性。
5. 拆卸模板当混凝土充分固化后,就需要拆卸模板了。
在拆卸模板之前,首先需要对浇筑好的混凝土进行一定的质量检查,确保混凝土的强度和密实度。
然后,将模板依次拆除。
竖井混凝土滑模施工技术的优点相比于传统的竖井混凝土施工方式,竖井混凝土滑模施工技术具有如下的优点:1.施工周期短。
采用滑模施工方式可以大幅度降低施工周期。
2.施工工序少。
采用滑模施工方式可以减少模板搭配、拆卸和焊接等工序。
3.施工效率高。
滑模施工可以自上而下一次性浇筑,大幅度提高了施工效率。
4.施工质量高。
模板一经固定,就可以一次性浇筑出竖井混凝土,减少了混凝土接缝,从而提高了混凝土的密实度和强度。
竖井混凝土滑模施工技术范本第一章引言竖井混凝土滑模施工技术是目前常用的竖井施工方法之一,它具有施工快速、质量可靠等优点。
本章主要介绍竖井混凝土滑模施工技术的概述及施工步骤。
1.1 竖井混凝土滑模施工技术概述竖井混凝土滑模施工技术是指利用滑模模板对竖井进行连续浇筑混凝土,从而实现施工的一种方法。
该方法适用于大直径、深度较大的竖井施工,能够有效提高施工效率并保证施工质量。
1.2 竖井混凝土滑模施工技术的优点竖井混凝土滑模施工技术具有以下优点:1.2.1 施工快速:滑模模板不需要拆卸,可以连续浇筑混凝土,大大提高了施工效率。
1.2.2 施工质量可靠:滑模模板采用的是钢模板,结构牢固,能够保证施工质量。
1.2.3 施工过程可控:滑模模板可以根据需要进行调整,确保施工过程的稳定性。
1.2.4 施工对环境的影响小:滑模模板施工过程中不需要大量的模板材料,减少了土方开挖量,并减少对环境的影响。
第二章施工步骤竖井混凝土滑模施工技术的施工步骤主要包括:预处理、安装滑模模板、浇筑混凝土、拆模等。
2.1 预处理预处理包括对井口进行清理,确保井口周围的环境整洁,并进行必要的安全措施。
同时,还需进行井筒的检查,确保井筒结构符合要求。
2.2 安装滑模模板滑模模板的安装需要按照设计要求进行,首先需将滑模模板的顶部和底部连接固定在井筒顶部和底部,然后将滑模模板的环节逐渐连接,直到整个井筒全部覆盖。
安装滑模模板的过程中需要严格检查其垂直度和平整度。
2.3 浇筑混凝土在滑模模板安装完成后,可以进行混凝土的浇筑。
一般情况下,采用自动液压抹灰机进行混凝土浇筑,确保混凝土的均匀性和密实性。
同时,需要根据设计要求控制混凝土浇筑的速度和厚度。
2.4 拆模混凝土浇筑完毕后,需要等待一定的养护时间,然后可以进行滑模模板的拆除。
拆模的时候需谨慎操作,避免影响到混凝土的质量。
第三章施工安全措施在竖井混凝土滑模施工过程中,需要严格遵守相关的安全规定,保障施工人员的安全。
竖井混凝土滑模施工技术一、引言竖井是工程施工中常见的结构形式,用于地下工程、建筑工程等。
混凝土滑模施工技术是一种常用的竖井结构施工方法,具有施工周期短、施工质量高等优点。
本文将详细介绍竖井混凝土滑模施工技术。
二、滑模施工原理滑模施工技术是指在混凝土浇筑之前,将竖井的模板系统与混凝土智能自动控制系统结合,通过液压缸、刮刀、模板等组成的滑模系统控制混凝土砼形成滑模施工的过程。
滑模施工时,模板系统在沿竖井外表面向下运动过程中,混凝土砼由底部连续浇注,实现模板、混凝土同步下降。
三、滑模施工工艺滑模施工工艺主要包括准备工作、模板安装、混凝土准备、混凝土注入、滑模施工等环节。
1. 准备工作准备工作主要包括确定竖井混凝土滑模施工方案、选购和准备所需材料、仪器设备等。
施工人员应根据实际情况,制定滑模施工方案,并组织人员进行安全交底,提前计划好各项工作。
2. 模板安装模板安装是滑模施工的关键步骤。
首先,需要将模板按照设计要求进行拼装。
然后,将拼装好的模板安装到竖井外表面,并通过液压缸等设备将模板与滑模系统相连,保证模板的稳定性和安全性。
3. 混凝土准备混凝土是滑模施工中重要的建筑材料,质量直接影响施工效果。
在混凝土准备工作中,需要选用合适的水泥、骨料、外加剂等原材料,并严格按照设计配合比进行搅拌,保证混凝土的性能和均匀性。
4. 混凝土注入混凝土注入是滑模施工中的重要环节。
在注入混凝土之前,需要先将混凝土放入注入料斗中,并通过输送设备将混凝土输送到模板系统位置。
然后,通过控制系统控制滑模系统运动,实现混凝土从底部连续注入。
5. 滑模施工滑模施工是整个施工工艺的关键环节。
在滑模施工过程中,模板系统通过液压缸的作用向下运动,同时混凝土在底部连续浇注。
施工人员需要通过现场调试和控制系统控制滑模系统的速度和混凝土的注入量,保证施工质量和进度。
四、滑模施工注意事项在竖井混凝土滑模施工过程中,要注意以下几点:1. 安全第一在进行滑模施工之前,必须做好安全计划和防护措施。
竖井混凝土滑模施工技
术
集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-
竖井混凝土滑模施工技术1意义
对于水电站、泵房的调压井及交通竖井等一般为较高的圆筒形薄壁结构,一种是围岩内衬混凝土,另一种为钢筋混凝土外露薄壁圆筒体。
这些结构采用滑模施工是最优越的,但如果滑模结构设计、制作工艺、提升方式选取不当,也难以体现它的优越性。
竖井滑模的施工方法,也可以用到其他的高塔、墩墙、框格结构中去,对不同的情况研究出最优的设计方案是非常必要的。
2结构设计要领
2.1结构布置形式
竖井滑模结构按提升方式的不同可分为拉升式和顶升式两种,见图1、图2。
围岩内衬竖井采用拉升式较为节省,拉升式是在井口设承重架,千斤顶倒安在承重架的梁上,承重梁可布置在径向,也可布置成多边形,千斤顶数目少可布置在径向,数目多应布置成多边形。
千斤顶采用GYD-35型,工作起重量为1.5t,千斤顶的拉杆为Φ25钢筋,下端直接焊在围圈上。
拉杆做成3m长一段,用M20螺纹连接,每拉出一节回收一节。
外露式调压井滑模结构必须采用顶升式,顶升式是在内围圈上焊弦杆安置千斤顶,千斤顶支承杆采用Φ48排架钢管,千斤顶采用QYD-60型,这种千斤顶内孔为50mm,工作起重量为3t。
千斤顶每爬高一米安一层水平纵横联系杆,水平联系钢管每隔3层要有一层的两端能顶到混凝土上。
不够长的,可接一条短钢筋顶到混凝土上,顶升式滑模必须设置
“开”字形提升架,提升架的作用是保证内、外模板的相对位置和将千斤顶的起重力传到外模板上。
2.2模板
模板是由围圈和面板焊成整体的肋型结构,在浇筑混凝土时,由于荷载对称,模板的内力为轴力,提升时为偏心受拉,调偏时,一边挤压在混凝土上为分布荷载,一边已离开混凝土受千斤顶的集中力作用,模板围圈就产生了弯矩,同时整体受大偏心拉力作用。
故面板和围圈要进行抗压、抗弯强度计算,模板整体要进行大偏心受拉的刚度计算。
模板的面板一般用2mm~4mm的钢板制作,围圈用5mm~8mm钢板组焊成槽形截面的环形梁,槽形口向面板,槽形的翼宽为竖井直径的3%左右。
由于面板太薄,不参加整体刚度计算,所以,上下围圈之间应焊斜腹杆形成环形桁架。
模板的面板必须有两个以上的楔形接口,楔形模板的宽度为5cm~10cm,径向坡度为1∶0.5。
当意外原因使滑模停止结死时,可将围圈割去一小段,楔形模板会自动掉出,模板失去了整体拱作用,即可用50t 螺旋千斤顶配合液压千斤顶将模板顶起再复原继续施工。
模板高度的确定要满足三个原则:①每层混凝土浇筑时间不能超过规范规定的间歇时间;②要满足进度要求的台班进尺A(m/台班)所决定的
滑升速度V(m/h);③出模强度在(0.05~0.1)MPa。
由气温和试验资料可算出强度为(0.05~0.1)MPa
*此项滑摸技术在岩滩水电站升船机塔柱应用,获广西1997年科学技术进步二等奖。
所需的龄期为t(小时)。
原则①意味着模板内应能浇三层混凝土,故模板高度不宜小于90cm。
,由原则②和③决定的模板高度H为:
比如要求台班浇高A=2.4m,由气温决定的t=4小时,则H=1.2m。
一般模板高度在90cm~150cm之间,若浇筑速度规定,而气温又低,则应加速凝剂来满足计算;若钢筋绑扎焊接来不及,而气温又高,则应加缓凝剂来满足计算。
竖井一般为圆筒体,内外模板受混凝土浇筑振捣产生的侧压力作用只产生轴力,而且上下围圈受力基本上相等,模板在混凝土浇筑前后斜度变化很小。
故模板应制成标准斜度1.5‰,对于内模有:
Φ1顶=d+1.5‰H
Φ2=d-1.5‰H
对于外模有:
Φ1顶=D-1.5‰H
Φ2=D+1.5‰H
式中:Φ1顶为模板顶圆直径;Φ2为模板底圆直径;d为竖井设计内径;D为竖井混凝土设计外径。
若竖井为矩形框格体,内模应做成标准斜度,外模应做成垂直,是因为提升架刚度有限的原故。
四个外角应做
成锥形圆角。
模板的斜度不足,混凝土会拉裂,斜度过大,产生漏浆使混凝土表面粗糙。
