定额换算及例子
- 格式:ppt
- 大小:157.50 KB
- 文档页数:23
工程造价定额项目换算方法及实例计算一般来说,工程造价定额项目是按照一定的规范和标准进行编制的,其中包含了工程量和成本等信息。
为了对不同单位进行换算,需要先了解项目的计量单位和换算规则,然后根据具体的换算需求进行计算。
常见的工程造价定额项目换算方法有以下几种:1.换算系数法:对于同一项目的不同计量单位,可以通过乘以一个换算系数进行换算。
例如,将米换算成英尺,可以用1米=3.2808英尺的换算系数进行计算。
2.单位换算法:对于复杂的项目,可以根据项目中不同的构件或工作内容,分别换算计量单位。
例如,对于一个建筑工程项目,可以将地基的计量单位由平方米换算成立方米,将墙体的计量单位由米换算成平方米等。
3.换算表法:对于常见的计量单位,可以事先制定一张换算表,以便快速查找需要的换算系数。
例如,可以制定一张长度换算表,包括米、英尺、码等单位的换算系数。
下面以一个简单的工程造价定额项目为例,来进行具体的换算计算:假设有一个钢筋混凝土梁的工程造价定额项目,其中包括了梁的长度、宽度、高度等信息。
计量单位为米。
1.假设梁的长度为10米,宽度为0.3米,高度为0.5米。
现在需要将长度单位换算成英尺。
换算系数为1米=3.2808英尺。
所以,长度单位换算成英尺的计算公式为:长度(英尺)=长度(米)×换算系数。
长度(英尺)=10米×3.2808=32.808英尺。
2.假设梁的成本为每米500元。
现在需要将成本单位换算成美元。
换算系数为1元=0.14美元。
所以,成本单位换算成美元的计算公式为:成本(美元)=成本(元)×换算系数。
成本(美元)=500元×0.14=70美元。
通过以上的实例计算,可以看出工程造价定额项目换算方法的应用非常简单。
根据具体的计量单位和换算规则,进行适当的换算计算即可。
这样可以更加方便地掌握工程造价定额项目的工程量和成本信息,为工程的计划和控制提供准确的数据支持。
定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
工程造价定额项目换算方法和实例换算方法一般包括单价计算法、总价计算法和逐部分计算法。
单价计算法是指根据清单项目的工程量和综合单价计算出该项目的工程造价。
具体步骤为:先根据综合单价核算出各清单项目的单价金额,再将单价金额与相应的工程量相乘,得到每个项目的工程造价。
这种方法适用于清单项目具有较高的可比性,且单价金额较为稳定的情况。
例如,一些工程项目的综合单价为500元/㎡,工程量为1000㎡,则该项目的工程造价为500,000元。
总价计算法是指将整个工程的工程量合计后,根据合计工程量和综合单价计算出工程的总造价。
具体步骤为:将所有清单项目的工程量相加得到合计工程量,再将综合单价与合计工程量相乘,得到工程的总造价。
这种方法适用于整个工程的清单项目较多,且综合单价较为波动的情况。
例如,一些工程项目的合计工程量为5000㎡,综合单价为200元/㎡,则该项目的总造价为1,000,000元。
逐部分计算法是指将工程分为若干个部分,每个部分根据部分工程量和综合单价计算出造价后再相加得到工程的总造价。
具体步骤为:将工程按照不同的部分进行划分,计算每个部分的工程造价后再进行相加。
这种方法适用于工程内的不同部分具有较大差异,且需要分别计算的情况。
例如,一些工程项目的地基工程面积为1000㎡,综合单价为100元/㎡,建筑工程面积为2000㎡,综合单价为200元/㎡,则该项目的工程造价为100,000元(地基工程部分)+400,000元(建筑工程部分)=500,000元。
以上是工程造价定额项目换算方法的一些示例,根据实际情况可以选择合适的方法进行计算。
同时,在进行换算时,还需注意将合适的综合单价与正确的工程量进行配比,以得到准确的工程造价。

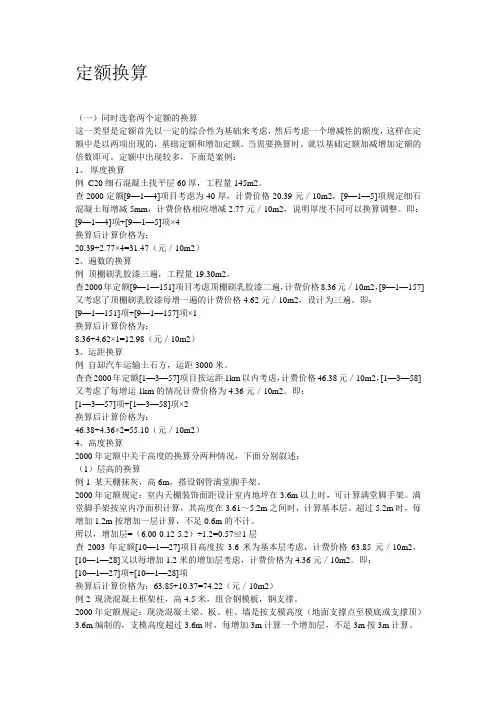

定额换算(一)同时选套两个定额的换算这一类型是定额首先以一定的综合性为基础来考虑,然后考虑一个增减性的额度,这样在定额中是以两项出现的,基础定额和增加定额。
当需要换算时,就以基础定额加减增加定额的倍数即可。
定额中出现较多,下面是案例:1、厚度换算例 C20细石混凝土找平层60厚,工程量145m2。
查2000定额[9—1—4]项目考虑为40厚,计费价格20.39元/10m2,[9—1—5]项规定细石混凝土每增减5mm,计费价格相应增减2.77元/10m2,说明厚度不同可以换算调整。
即:[9—1—4]项+[9—1—5]项×4换算后计算价格为:20.39+2.77×4=31.47(元/10m2)2、遍数的换算例顶棚刷乳胶漆三遍,工程量19.30m2。
查2000年定额[9—1—151]项目考虑顶棚刷乳胶漆二遍,计费价格8.36元/10m2,[9—1—157]又考虑了顶棚刷乳胶漆每增一遍的计费价格4.62元/10m2,设计为三遍。
即:[9—1—151]项+[9—1—157]项×1换算后计算价格为:8.36+4.62×1=12.98(元/10m2)3、运距换算例自缷汽车运输土石方,运距3000米。
查查2000年定额[1—3—57]项目按运距1km以内考虑,计费价格46.38元/10m2,[1—3—58]又考虑了每增运1km的情况计费价格为4.36元/10m2。
即:[1—3—57]项+[1—3—58]项×2换算后计算价格为:46.38+4.36×2=55.10(元/10m2)4、高度换算2000年定额中关于高度的换算分两种情况,下面分别叙述:(1)层高的换算例1 某天棚抹灰,高6m,搭设钢管满堂脚手架。
2000年定额规定:室内天棚装饰面距设计室内地坪在3.6m以上时,可计算满堂脚手架。
满堂脚手架按室内净面积计算,其高度在3.61~5.2m之间时,计算基本层。
定额换算练习
整个通风系统设计采用渐缩管均匀送风时,圆形风管按平均直径,矩形风管按平均周长,套用相应规格子目,其人工应乘以系数2.5
例1.某通风系统采用δ=2mm薄钢板圆形渐缩风管均匀送风,风管大头直径D=880mm、小头直径D=320mm、管长100m,请计算安装直接费
采用手工氩弧焊时,其人工应乘以系数1.238,材料乘以系数1.163,机械乘以系数1.673。
例2.某通风工程不锈钢板圆形风管,施工时须采用手工氩弧焊。
设风管直径为
500mm,壁厚为2mm。
试确定其定额基价。
定额第九册中制作安装划分表
例3、某通风工程的任务是安装D=660薄钢板风管100m(δ=2mm焊接)。
风管由甲方供应,乙方安装风管,
应收多少直接安装费。
劳动定额的计算涉及到多个方面,以下是一个简化的例子:
假设有一名砌墙工人,他的时间定额是1个工日,产量定额是2m³的砖墙。
1. 时间定额:是指工人在单位时间内完成合格产品的数量。
在这里,1个工日意味着工人在1天内完成的工作量。
2. 产量定额:是指工人在单位时间内完成的合格产品数量。
在这里,2m³的砖墙意味着工人可以在1天内完成2m³的砖墙。
接下来,我们可以通过以下公式计算劳动定额:
劳动定额 = 时间定额× 产量定额
将时间定额和产量定额代入公式,我们得到:
劳动定额 = 1个工日× 2m³的砖墙 = 2m³的砖墙/天
这个计算结果表明,砌墙工人每天可以完成2m³的砖墙。
以上例子仅供理解劳动定额的计算方法,实际情况中,劳动定额的确定需要考虑多种因素,如工人的技能水平、工作条件、生产设备的状况等。
定额常见的换算及换算方法定额常见的换算及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量 ×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K工、机费换算系数,且 K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
材料定额换算公式汇总表引言材料定额换算公式汇总表是建筑工程中常用的工具,用于根据工程的材料定额和实际需要的材料量进行换算。
本文档将介绍常见的材料定额换算公式,并提供示例说明。
1. 换算公式1.1 基础材料换算公式基础材料换算公式用于根据单耗和实际需要的材料量计算所需材料的总量。
总量 = 单耗 × 实际需要的材料量举例来说,如果某工程需要500立方米的混凝土,而混凝土的单耗为2立方米/平方米,那么所需混凝土总量可以通过以下公式计算:总量 = 2立方米/平方米 × 500平方米 = 1000立方米1.2 含水率换算公式含水率换算公式用于根据所需干燥材料的量和含水率计算原料的总量。
总量 = (所需干燥材料的量) / (1 - 含水率)举例来说,如果某工程需要1000千克的原料,而该原料的含水率为10%,那么所需原料总量可以通过以下公式计算:总量 = 1000千克 / (1 - 0.1) = 1111.11千克1.3 材料用量换算公式材料用量换算公式用于根据材料用量和比例计算所需材料的总量。
总量 = 材料用量 / 比例举例来说,如果某工程需要1000千克的材料,而该材料的比例为0.5,那么所需材料总量可以通过以下公式计算:总量 = 1000千克 / 0.5 = 2000千克2. 示例2.1 示例1:计算混凝土总量根据已知的单耗和实际需要的材料量计算混凝土总量。
假设某工程需要2000平方米的混凝土,而混凝土的单耗为1.5立方米/平方米,那么所需混凝土总量可以通过以下公式计算:总量 = 1.5立方米/平方米 × 2000平方米 = 3000立方米因此,所需混凝土总量为3000立方米。
2.2 示例2:计算原材料总量根据所需干燥材料的量和含水率计算原料的总量。
假设某工程需要5000千克的原料,而该原料的含水率为5%,那么所需原料总量可以通过以下公式计算:总量 = 5000千克 / (1 - 0.05) = 5263.16千克因此,所需原料总量为5263.16千克。
定额项目基价换算当实际施工图纸的设计要求与定额项目的内容不相一致,而且定额允许调整换算时为了能计算出设计要求项目的直接工程费及工料消耗量,必须对定额项目与设计要求之间的差异进行调整换算。
调整换算的依据一是定额说明中规定,二是补充文件的说明。
具体换算方法如下。
(一)系数换算法系数换算是根据定额说明规定的系数乘以相应定额的基价或定额中人工、材料等部分,得到一个新的定额基价。
1.定额项目全部系数换算指定额项目的全部内容均进行系数换算。
换算后基价=原定额基价×系数【例】某工程人工挖地槽二类土,深1.8 m,工程量为135 m3,该土全部为湿土,求此挖土工程的直接工程费。
解:定额规定,人工挖湿土相应定额项目乘以1.18的系数。
(1)查定额定额编号1-12,定额单位100 m3,定额基价1000.54元(2)基价换算换算后基价=1000.54×1.18=1180.64(元)(3)计算直接工程费1-12(换) 1180.64×1.35=1593.86(元)2.定额项目局部内容系数换算指定额项目中某一部分内容进行系数换算。
换算后基价=原基价+∑换算内容定额消耗量×(系数一1)×单价或换算后基价=原基价+∑换算的定额人工费、材料费、机械费×(系数一1)【例】某工程用75kW推土机推二类土150m3,土层厚25cm,求此工程直接工程费(运距15m)。
解:定额规定挖土厚小于30 cm时,推土机乘系数l.25。
(1)查定额定额编号1-118,定额单位1000m3,定额基价1501.78元,推土机械费1364.50元。
(2)定额基价换算换算后基价=1501.78+1364.50×(1.25-1)= 1842.91(元)(3)计算直接工程费1-63(换) 1842.91×0.15=276.44(元)【例】某工程现浇钢筋混凝土螺旋钻孔灌注桩桩长10m,工程量89m3,用履带式钻孔机,求此工程钻孔浇筑混凝土的直接工程费。
定额常见的换算类型及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价- 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K——工、机费换算系数,且K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
3)、换算公式换算定额基价=原定额基价+定额混凝土用量×(换入混凝土基价-换出混凝土基价)4、楼地面混凝土换算1)、换算原因楼地面混凝土面层的定额单位一般是平方米。
定额常见的换算类型及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K——工、机费换算系数,且K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
3)、换算公式换算定额基价=原定额基价+定额混凝土用量×(换入混凝土基价-换出混凝土基价)4、楼地面混凝土换算1)、换算原因楼地面混凝土面层的定额单位一般是平方米。
定额换算1. 什么是定额换算定额换算是指根据一定的计算方法,将不同单位的数量相互转换的过程。
在工程建设、生产制造、物流运输等领域中,定额换算是一项非常重要的工作。
通过定额换算,可以方便地比较不同单位的数量,为决策提供依据,同时也能帮助人们更好地理解和应用单位换算知识。
2. 定额换算的常见单位在定额换算中,常见的单位包括长度单位、面积单位、体积单位、重量单位等。
下面分别介绍这些单位的换算方法。
2.1 长度单位换算常见的长度单位有米(m)、千米(km)、厘米(cm)、毫米(mm)等。
它们之间的换算关系如下:• 1 km = 1000 m• 1 m = 100 cm• 1 cm = 10 mm根据上述换算关系,我们可以通过乘法和除法来实现不同长度单位之间的换算。
例如,将长度3.5千米转换为米,可以使用以下公式:3.5 km = 3.5 × 1000 m = 3500 m2.2 面积单位换算常见的面积单位有平方米(m²)、平方千米(km²)、公顷(ha)、亩等。
它们之间的换算关系如下:• 1 km² = 100 ha• 1 ha = 10000 m²• 1 亩≈ 666.667 m²通过上述换算关系,可以实现不同面积单位之间的换算。
例如,将面积2500平方千米转换为公顷,可以使用以下公式:2500 km² = 2500 × 100 ha = 250000 ha2.3 体积单位换算常见的体积单位有立方米(m³)、立方厘米(cm³)、升(L)等。
它们之间的换算关系如下:• 1 m³ = 1000000 cm³• 1 L = 1000 cm³根据上述换算关系,可以实现不同体积单位之间的换算。
例如,将体积30立方厘米转换为升,可以使用以下公式:30 cm³ = 30 ÷ 1000 L = 0.03 L2.4 重量单位换算常见的重量单位有千克(kg)、克(g)、斤、吨等。
定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为 150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
