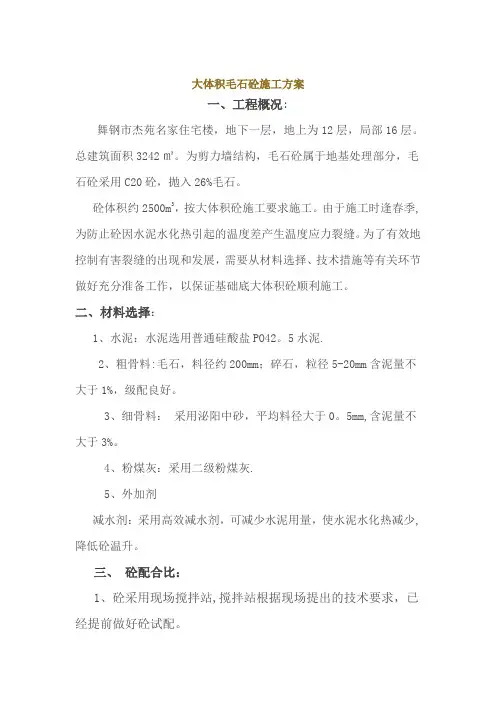

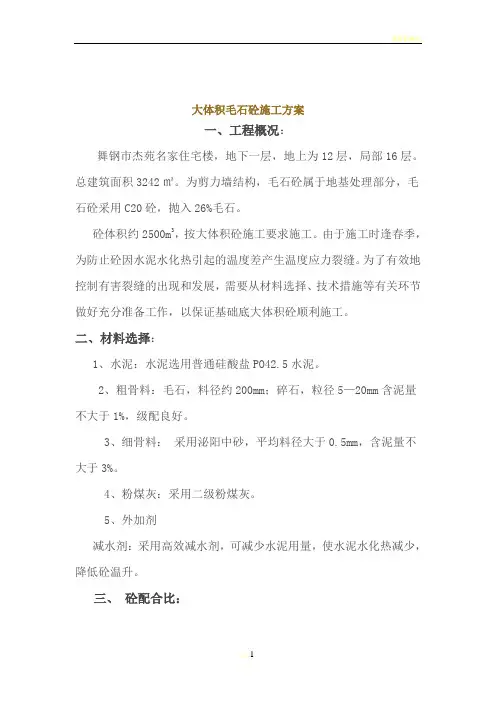

大体积毛石砼施工方案

一、工程概况:

舞钢市杰苑名家住宅楼,地下一层,地上为12层,局部16层。总建筑面积3242㎡。为剪力墙结构,毛石砼属于地基处理部分,毛石砼采用C20砼,抛入26%毛石。

砼体积约2500m3,按大体积砼施工要求施工。由于施工时逢春季,为防止砼因水泥水化热引起的温度差产生温度应力裂缝。为了有效地控制有害裂缝的出现和发展,需要从材料选择、技术措施等有关环节做好充分准备工作,以保证基础底大体积砼顺利施工。

二、材料选择:

1、水泥:水泥选用普通硅酸盐PO42.5水泥。

2、粗骨料:毛石,料径约200mm;碎石,粒径5—20mm含泥量不大于1%,级配良好。

3、细骨料:采用泌阳中砂,平均料径大于0.5mm,含泥量不大于3%。

4、粉煤灰:采用二级粉煤灰。

5、外加剂

减水剂:采用高效减水剂,可减少水泥用量,使水泥水化热减少,降低砼温升。

三、砼配合比:

1、砼采用现场搅拌站,搅拌站根据现场提出的技术要求,已经提前做好砼试配。

2、砼配合比应该过试配确定,按照国家现行《砼结构工程施工及验收规范》、《普通砼配合比设计规程》及《粉煤灰砼应用技术规范》中有关要求进行设计。

3、正确选用掺合料的品种及用量,通过试配和调整,获取经济、合理的高性能砼。

四、施工准备:

(一)现场准备:

1、由于基坑较深,较宽,须事先将满堂脚手架搭设完毕。

2、基础底板上的电梯基坑、积水坑、后浇带部分支模处理完成并经检查验收合格。

3、毛石砼表面标高测至脚手架竖向支撑上,做出明显标记。

4、现场应保证供电不中断,事先与建设单位联系,加强协调配合保证施工连续。

5、管理人员、施工人员、测温人员、后勤人员等昼夜排班,坚守岗位,各负其责,保证砼连续施工。

6、砼保温材料采用塑料薄膜加棉毡,应购置运至现场,满足施工需要。

(二)人员组织:

1、选择素质好的施工操作班子60人,砼浇筑前进行技术安全交底,掌握施工关键和要点。

2、建立管理领导小组,24小时值守,跟踪监控,严格管理,发现问题,及时解决。

(三)机械准备:

(四)砼供应:

毛石砼约2500m³,由于抛石需要大量人工配合,准备分段施工,第一段毛石砼约1500m³,计划50小时浇筑完毕。第二段约1000m³,计划33个小时完成。即每小时需要供应砼30 m³,事先与现场搅拌站联系好,保证砼连续浇筑。

五、大体积砼浇筑后的测温:

1、现场测温布置:

①测温点布置位置:利用满堂脚手架竖向立杆外部PVC管作为测温管。

六、加强砼浇筑过程控制:

(一)施工布置:

1、砼浇筑按技术核定单的要求“本工程的石英砂岩天然地基基底至设计垫层上标高(设计垫层上标高为-7.710m)为抛石混凝土”。

2、毛石砼采用分段施工。浇筑大方向按建筑纵长方向由东端推向西端,根据C20砼初凝时间大于2小时,横向划分为浇筑宽度带8m。

3、砼浇捣采用“一个坡度、分层浇筑、循序渐进、一次到顶”的浇筑方法。前后布置三道振动器,第一道布置在卸料处,第二道布置在坡脚,第三道布置在中间,确保砼振捣密实。

4、在浇注过程中控制好间歇时间,砼坡度按自然坡度1:6左右控制。

5、砼振捣是重要关键:严格掌握振捣插点振捣持续时间,避免漏振,在振捣上层砼时,振捣棒下插50mm,以消除两层间气缝,确保砼振捣密实。同时要注意避免发生跑模现象。

(二)模板:

基坑、电梯井、后浇带分界线采用木模、钢管、钢筋配合施工。(三)脚手架

由于基坑较深较宽,落差较高,自然地面到基底标高约8米,脚手架采用¢48壁厚3.5mm钢管扣件式脚手架。钢管直接站在基底岩石上,外部套上¢63PVC管,上下封闭,便于以后拆除以及留做测温孔用。脚手架竖向和水平方向钢管间距2000mm×2000mm。水平钢管搭设在砼上表面300mm处。毛石下料位置在:自然地坪至砼表面以上300mm的水平面用木模板、方木制成三个溜槽,每个溜槽长约12m,宽约1.5m,溜槽下铺钢管,让钢管教授架与溜槽形成一个整体,保证稳定性。

砼表面以上300mm的水平面上铺设竹笆和木模板用来控制标高、振捣、运输、抹面等施工任务的完成。

(四)砼浇筑要点

1、底板砼的浇捣必须进行周密考虑和组织,应一次性连续浇捣

完成,不留施工缝。

2、大体积承台砼浇捣采用“一个坡度.分层浇筑,循序渐进.一次

到顶”的浇筑方法。前后布置三道振动器.第一道布置在卸料处,第二道布置在坡脚,第三道布置在中间,确保砼振捣密实。

3、在浇捣过程中控制好间歇时间,砼坡度按自然坡度1:6左右控

制。

4、砼浇捣是重要关键.严格掌握振捣插点振捣持续时间,避免漏

振,在振捣上层砼时,振捣棒下插50㎜,以消除两层间气缝, 确保砼

振捣密实。同时振捣时不触及钢筋、模板,以免发生移位、跑模现象。

5、认真作好砼平整和抹面工作,用2m刮杠刮平浮浆,用长滚桶

碾压三遍后再用木抹子打磨,二次抹面压实。

6、砼浇捣施工过程中一方面按规范要求由现场专职人员抽样制

作试块外,另制定现场每车测定塌落度制度,测控频率每小时至少不少于一次,并作好记录。

7、加强砼测温,商品砼严格控制原材料温度及出机温度,浇筑

时测量砼入模温度(不得低于5摄氏度),专人负责,建立记录。七、加强养护:

砼浇筑及二次抹面压实后,立即在砼表面用塑料薄膜覆盖或保持混凝土表面湿润,新浇砼水化热速度比较快,盖上塑料薄膜可进行保湿养护,防止干缩裂缝。柱、墙插筋处特别注意盖严,防止温差过大
