市政公用工程2K320010市政公用工程施工合同管理章节练习(2014-6-3)
- 格式:doc
- 大小:1.36 KB
- 文档页数:2
1.索赔中不可抗拒力有().A。
飓风 ;B。
洪水 C。
地震 D.战争 E。
材料涨价2.承包方必须掌握有关法律政策和索赔知识,遵守工程索赔的处理原则:().A。
有正当索赔理由和充分证据 B。
遵循索赔程序 C.及时向发包方发出索赔申请 D。
以合同为依据 ;E。
准确、合理地记录索赔事和计算工期、费用3.索赔过程中的28d时效规定,适用于索赔程序中的()过程。
A。
承包人提出索赔申请 ;B。
承包人提出索赔报告和相关证据资料 C.监理工程师和业主审核承包人的索赔申请 ;D。
索赔事件终了承包人提供最终索赔报告 E。
发包人审批监理工程师的索赔处理证明4.索赔申请表应填写的内容有()。
A.索赔依据 ;B.索赔项目 ;C.索赔金额和工期 D.证明文件 E。
索赔事件的起因、经过和结束的详细描述5.索赔台账应反映的内容有()。
A.索赔发生原因 ;B。
索赔意向提交时间 C.承包方审批结果 ;D.监理审核结果 E。
索赔申请工期和费用6.劳务分包应实施实名制管理,其执行主体是()和项目部.A。
发包方 B.承包方 C。
分包方 D.监理方7.向监理工程师发出索赔意向通知,应在索赔事件发生后()内方为有效。
A。
14d B。
28d C.42d D.56d8.合同风险管理主要内容之一是对可能发生或已经发生的风险进行有效的()。
A。
控制 B.分析 C.识别 D.评估9.合同工期内发生的每笔索赔均应形成完整资料,它是工程()资料的组成部分.A.竣工 B.技术 C.合同 D.计量10.以下选项中属于合同风险分散和转移的措施是().A.增设风险合同条款 B.加强索赔管理 C。
2K320010市政公用工程施工合同管理题库2-2-10问题:[多选]施工索赔同期记录的内容包括。
A.人员设备闲置清单B.对工期的延误C.对工程损害程度D.导致费用增加的项目E.计算资料问题:[多选]关于施工过程中的合同变更,正确的有。
A.标高、基线、尺寸变更B.工程量增减C.施工机械内部调整D.质量及特性变更E.施工顺序变化问题:[多选]承包方必须掌握有关法律政策和索赔知识,遵守工程索赔的处理原则:。
A.有正当索赔理由和充分证据B.遵循索赔程序C.及时向发包方发出索赔申请D.以合同为依据E.准确、合理地记录索赔事和计算工期、费用(德甲联赛 /)问题:[多选]索赔中不可抗拒力有。
A.飓风B.洪水C.地震D.战争E.材料涨价问题:[多选]关于劳务分包管理的叙述,正确的有。
A.劳务分包应实施实名制管理B.项目总包必须设置专职劳务管理员C.分包方必须设置兼职劳务管理员D.劳务管理员须参加各单位统一组织的上岗培训E.地方要求实行劳务管理员持证上岗的,劳务管理员要遵守问题:[单选]发生工程变更时,应由承包人以正式函件首先向()提出索赔申请。
A.发包方负责人B.业主代表C.监理工程师D.主管发包方部门问题:[单选]当合同约定内容完成后,()应进行总结与评价。
A.承包方B.分包方C.发包方D.项目经理问题:[多选]施工项目合同管理主要内容之一是依《合同法》规定进行()工作。
A.工程洽商B.变更C.转让D.终止E.解除。
20XX年二建市政公用工程管理与实务章节练习题及参考答案市政工程章节练习题市政公用工程施工技术一、城镇道路工程单选题一、1、下列关于改性沥青混合料拌合时间的说法中,错误的是()A.根据具体情况经试拌确定B.以沥青均匀包裹集料为度C.每盘的生产周期不宜少于35sD.拌合时间应适当延长2、碾压开始热拌沥青混合料内部温度随沥青标号而定,正常施工取值范围为(A.100 〜110CB.120 〜135CC.120 〜150CD.130 〜150C3、下列关于水泥稳定土基层的说法中,错误的是()。
A.有良好的板体性B.初期强度比石灰土低C.低温时会冷缩D.水稳性比石灰土好4、关于级配碎石基层,下列说法中不正确的是()。
A.碎石颗粒级配应符合规范规定。
B.采用厂拌方式和强制式拌合机拌制C.碾压至轮迹不大于11mm,表面平整、坚实D.未铺装面层前不得幵放交通多选题一、5、土路基碾压完成后的质量验收主控项目有()。
A.弯沉值B.纵断面高程C.平整度D.压实度)。
E.路堤边坡6、面层混凝土板常分为普通(素)混凝土板、()和钢筋混凝土板等。
A.碾压混凝土板B.高强混凝土板C.连续配筋混凝土板D.高性能混凝土板E.预应力混凝土板7、在温度和湿度状况不良的城市道路上,应设置垫层,以改善路面结构的使用性能。
垫层分为()。
A.防冻垫层B.隔水垫层C.排水垫层D.半刚性垫层E.刚性垫层8、基层应具有(),坚实、平整、整体性好。
A.足够的抗冲刷能力B.排水能力强C.较大的刚度D.抗冻能力E.抗变形能力强9、改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到()。
A.初压幵始温度不低于150 CB .碾压终了的表面温度应不低于90 CC.保持较短的初压区段D.在超高路段由高向低碾压E.振动压路机应遵循“紧跟、慢压、高频、低幅”的原则10 、路基(土、石方)施工涵盖开挖路堑、()、修建防护工程等内容A.整平路基B.填筑路堤C.压实路基D.修整路床E.洒透层油多选题二、1、下列无机结合料中只能用作高级路面底基层的是()。
2K320010市政公用工程施工合同管理题库
1-1-8
问题:
[单选]合同工期内发生的每笔索赔均应形成完整资料,它是工程资料的组成部分。
A.竣工
B.技术
C.合同
D.计量
问题:
[单选]合同风险管理主要内容之一是对可能发生或已经发生的风险进行有效的。
A.控制
B.分析
C.识别
D.评估
问题:
[单选]在国内工程总承包中,往往同时存在等方面风险。
A.经济、技术、商务
B.经济、技术、公共关系
C.政治、技术、法律
D.政治、经济、法律
(11选5 )
问题:
[单选]向监理工程师发出索赔意向通知,应在索赔事件发生后内方为有效。
A.14d
B.28d
C.42d
D.56d
问题:
[单选]劳务分包应实施实名制管理,其执行主体是和项目部。
A.发包方
B.承包方
C.分包方
D.监理方
问题:
[单选]索赔证据资料中,不包括。
A.索赔金额计算依据
B.索赔工期计算依据
C.索赔事件原因
D.项目部组成人员变更
问题:
[多选]合同风险的规避措施有。
A.增设保值条款
B.向分包商转移
C.增设风险合同条款
D.加强索赔管理
E.增设有关支付条款。
1K420010 市政公用工程施工招标投标管理 (1)1K420020 市政公用工程造价管理 (1)1K420030 市政公用工程合同管理 (1)1K420040 市政公用工程施工成本管理 (2)1K420050 市政公用工程施工组织设计 (2)1K420060 市政公用工程施工现场管理 (2)1K420070 市政公用工程施工进度管理 (2)1K420090城镇道路工程质量检查与检验 (3)1K420100城市桥梁工程质量检查与检验 (3)1K420130城市管道工程质量检查与检验 (3)1K420140 市政公用工程施工安全管理 (3)1K420150 明挖基坑施工安全事故预防 (3)1K420160城市桥梁工程施工安全事故预防 (3)1K420170 隧道工程施工安全事故预防 (4)1K420190 市政公用工程竣工验收与备案 (4)1K420010 市政公用工程施工招标投标管理1.依法公开招标的工程,应依据《建设工程工程量清单计价规范》的规定编制清单或计价。
2. 经济标权重不大于60%。
3. 不允许将主体结构或关键项目分包施工。
4. 邀请投标时,投标人的数量不应少于3家。
5.严格执行一个项目经理只宜担任一个施工项目的管理要求,当其负责管理的施工项目竣工后(以竣工验收单为准),方可参加其他工程项目的管理。
6.一般施工合同分为通用条款、专用条款和协议书三部分。
7. 发标和投标最短时间间隔不得少于《招标投标法》规定的20d。
8.招标人应在接到评标委员会的书面评标报告后5日内,依据推荐结果确定综合排名第一的中标人。
9. 工程量清单给出的数量只是工程实体的数量,在组价的过程中还需计算施工中所增加的数量,合理的组价必须计算工程数量。
1K420020 市政公用工程造价管理1. 施工图总预算由组成建设项目的各个单项工程综合预算和相关费用组成;单位工程预算包括建筑工程预算和安装工程预算。
2.施工图预算是招标单位编制标底的依据,也是工程量清单编制依据;.施工图预算造价是施工单位投标报价的依据。

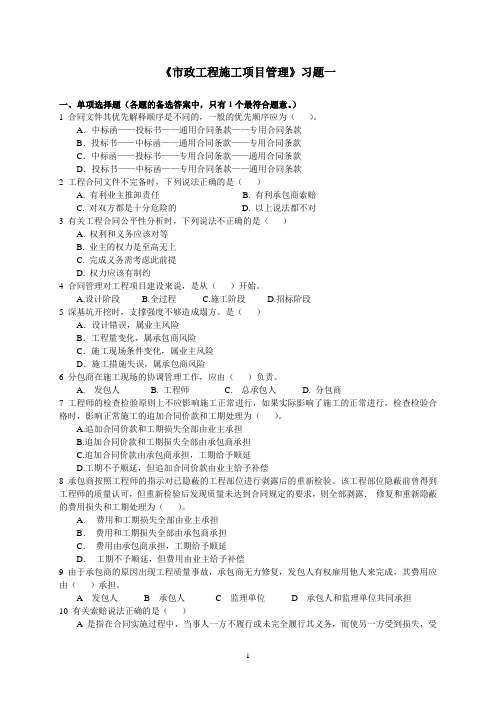

《市政工程施工项目管理》习题一一、单项选择题(各题的备选答案中,只有1个最符合题意。
)1 合同文件其优先解释顺序是不同的,一般的优先顺序应为()。
A.中标函——投标书——通用合同条款——专用合同条款B.投标书——中标函——通用合同条款——专用合同条款C.中标函——投标书——专用合同条款——通用合同条款D.投标书——中标函——专用合同条款——通用合同条款2 工程合同文件不完备时,下列说法正确的是()A. 有利业主推卸责任B. 有利承包商索赔C. 对双方都是十分危险的D. 以上说法都不对3 有关工程合同公平性分析时,下列说法不正确的是()A. 权利和义务应该对等B. 业主的权力是至高无上C. 完成义务需考虑此前提D. 权力应该有制约4 合同管理对工程项目建设来说,是从()开始。
A.设计阶段B.全过程C.施工阶段D.招标阶段5 深基坑开挖时,支撑强度不够造成塌方。
是()A.设计错误,属业主风险B.工程量变化,属承包商风险C.施工现场条件变化,属业主风险D.施工措施失误,属承包商风险6 分包商在施工现场的协调管理工作,应由()负责。
A.发包人B. 工程师C.总承包人D. 分包商7 工程师的检查检验原则上不应影响施工正常进行,如果实际影响了施工的正常进行,检查检验合格时,影响正常施工的追加合同价款和工期处理为()。
A.追加合同价款和工期损失全部由业主承担B.追加合同价款和工期损失全部由承包商承担C.追加合同价款由承包商承担,工期给予顺延D.工期不予顺延,但追加合同价款由业主给予补偿8 承包商按照工程师的指示对已隐蔽的工程部位进行剥露后的重新检验。
该工程部位隐蔽前曾得到工程师的质量认可,但重新检验后发现质量未达到合同规定的要求,则全部剥露.修复和重新隐蔽的费用损失和工期处理为()。
A.费用和工期损失全部由业主承担B.费用和工期损失全部由承包商承担C.费用由承包商承担,工期给予顺延D.工期不予顺延,但费用由业主给予补偿9 由于承包商的原因出现工程质量事故,承包商无力修复,发包人有权雇用他人来完成,其费用应由()承担。
市政工程章节练习题市政公用工程项目施工相关法规与标准一、市政公用工程相关法规单选题1、依附于城市道路的各种管线、杆线等设施的建设,应坚持()。
A.先地下、后地上的施工原则,与城市道路同步建设B.先地下、后地上的施工原则,与城市道路异步建设C.先地上、后地下的施工原则,与城市道路同步建设D.先地上、后地下的施工原则,与城市道路异步建设2、任何单位,必须经公安交通管理部门和()的批准,才能按规定占用和挖掘城市道路。
A.当地建设管理部门B.市政工程行政主管部门C.市政工程养护部门D.当地建设行政主管部门3、任何单位和个人都不得擅自改变城市()的性质。
A.绿化用地B.绿化C.绿化规划用地D.绿化设施4、因建设或其他原因需要临时占用城市绿化用地时,须经城市人民政府()部门批准,办理临时用地手续。
A.绿化规划B.园林绿化C.绿化管理D.绿化行政主管5、砍伐城市树木,必须经城市人民政府()部门批准,并按规定补植或采取补救措施。
A.绿化行政主管B.绿化规划C.园林绿化D.绿化管理6、依附于城市道路的各种管线、杆线等设施的建设,应坚持()。
A.先地下、后地上的施工原则,与城市道路同步建设B.先地下、后地上的施工原则,与城市道路异步建设C.先地上、后地下的施工原则,与城市道路同步建设D.先地上、后地下的施工原则,与城市道路异步建设7、任何单位,必须经公安交通管理部门和()的批准,才能按规定占用和挖掘城市道路。
A.当地建设管理部门B.市政工程行政主管部门C.市政工程养护部门D.当地建设行政主管部门多选题8、依附于城市道路的各种管线、杆线等设施的建设计划,应与()相协调。
A.城市道路发展规划B.年度建设计划C.城市道路年度建设计划D.城市发展规划E.杆线、管线发展规划9、经批准临时占用城市道路的单位,应该()。
A.不损坏所用道路B.交纳占路费C.用后恢复道路原状D.尽量缩短占用期E.修复或赔偿所损坏的道路10、任何单位和个人都不得擅自破坏绿化规划用地的()。
2021一建《市政工程》章节习题:市政公用工程合同管理学尔森整理“2021一建《市政工程》章节习题:市政公用工程合同管理”,更多关于一级建造师模拟试题,请搜索“学尔森一级建造师考试”。
2021一级建造师考试《市政工程》 1K420000市政公用工程项目施工管理 1K420030市政公用工程合同管理◆◆1[单选题]合同协议书由发包人和承包人的()或其委托代理人在合同协议书上签字并盖章后,合同生效。
A.法人B.法定代表人C.招标投标负责人D.项目经理参考答案:B◆◆2[多选题]施工项目合同管理工作中,依《合同法》规定进行()工作。
A.工程洽商B.变更C.转让D.终止E.解除参考答案:B,C,D,E◆◆3[单选题]索赔申请表中,不包括( )。
A.索赔金额B.索赔工期C.索赔项目D.索赔事件的起因参考答案:D◆◆4[单选题]发生不可抗力使合同不能履行或不能完成履行时,应依法()。
A.通知对方B.解决C.保存凭证D.及时处理参考答案:D◆◆5[多选题]一般施工合同由()等部分组成。
A.通用条款B.施工规范C.合同协议书D.验收标准E.专用条款参考答案:A,C,E点击【一级建造师学习资料】或打开://.kaisenxue./category/jzs1?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版②教材变化剖析③真题答案及解析④全套试听视频⑤复习记忆法⑥入门基础课程⑦考情分析课⑧应考指南直播课⑨通过率分析课⑩备考计划视频◆◆6[单选题]在国内工程总承包中,( )等方面风险同时存在。
A.经济、技术、公共关系B.商务、经济、技术C.政治、技术、公共关系D.政治、经济、公共关系参考答案:A◆◆7[单选题]施工项目必须采用()订立合同、洽商变更和记录。
A.书面形式B.协议书C.电子文档D.口头协议参考答案:A◆◆8[多选题]施工合同中,发包人的一般义务包括()。
A.发出开工通知B.协助办理有关施工证件和批件C.组织竣工验收D.修补工程中的任何缺陷E.工程接受证书颁发前,负责照管和维护工程参考答案:A,B,C◆◆9[单选题]以下()一般不属于发包人义务。
正确答案:A,B,D,E, 第47题(单项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320040市政公用工程施工项目现场管理>正确答案:B,C,D, 第52题(多项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320040市政公用工程施工项目现场管理>A. 施工总平面布置图?B.施工用地批准图施工单位应当(?)做好施工现场的各项管理工作。
A.贯彻文明施工的要求?B.推行职业健康安全管理体系C.推行现代管理方法?D.科学组织施工E.推行环境管理体系正确答案:A,C,D,第58题(单项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务>2K320050市政公用工程施工进度计划的编制实施与总结>某市政工程网络计划图如下(单位为月),该工程的总工期是()。
A. 10?B. 9C, 8?D. 6正确答案:A,第59题(单项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320050市政公用工程施工进度计划的编制实施与总结>A. 1 —2—5—6?B. 1 —2—3—4—5—6C. 1 —3—4—6?D. 1 一3 —4 一5 —6正确答案:B,第60题(多项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320050市政公用工程施工进度计划的编制实施与总结>横道图进度计划的缺点有(?)。
A. 工序(工作)之间的逻辑关系不易表达清楚B. 不能确定计划的关键工作,关键路线与时差C. 无法分析工作之间相互制约的数量关系D. 不能在进度偏离原订计划时迅速简单地进行调整与控制E. 应用起来简单、方便、直观正确答案:A,B,C,D,D. 进度信息的交流正确答案:A, 第71题(多项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实正确答案:A,B, 第76题(多项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320060城市道路工程前期质量控制>正确答案:A,B,D, 第80题(多项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320060城市道路工程前期质量控制>正确答案:A,B,C,D, 第82题(单项选择题)(每题1.00分)题目分类:2K320000市政公用工程施工管理实务> 2K320060城市道路工程前期质量控制>组建道路施工组织机构应(?)。
2K320010施工合同管理1、劳务分包实行——实名制管理2——承包方应建立健全工程索赔台账。
恶劣天气造成的工程损失向保险机构申请索赔。
3、施工合同管理——合同风险管理防范措施——⑴合同风险的规避——①充分利用合同。
增设保值条款。
增设风险合同条款。
增设有关支付条款。
外汇风险的回避。
②减少承包方,资金设备的投入。
③加强索赔管理,进行合理索赔。
⑵风险的分散转移——向保险公司投保。
向分包商转移部分风险。
⑶确定控制风险费——项目部加强成本控制,制定成本控制目标、保证措施。
编制成本控制计划,每一类费用、总成本适当留有余地。
2K320020施工成本管理1——施工成本管理基本流程——成本预测→管理决策→管理计划→过程控制→成本核算→分析考核 2——[案例2K320021]——供热管道⑴项目部修订成本计划有何不妥。
项目部在修改成本管理计划时 未对 施工组织设计 进行细化分析、相应变化 是不妥的,应对相应 施工方案 细化分析。
⑵项目部对 工机料 的成本支出,需要如何管理。
①对员工管理含本单位职工、劳务人员。
根据 成本管理计划 不同要求,制定不同的 责任制、考核指标。
②材料管理从源头抓起,从采购到材料进场,要办理严格手续,确保材料质量数量、供货日期。
未经项目经理签认的单据无效。
旧料回收利用③对机械管理,外租机械,办理协议,明确单价,明确实际使用台班数,合理调度调配,避免造成浪费,按实际使用台班签认,及时结算⑶根据成本管理计划,原始记录应包括哪些内容①施工人员考勤表。
②计量验收单。
③材料进场、出库签认单。
④机械使用签认单。
3、施工成本管理——施工成本目标控制方法——采用施工图预算控制成本支出。
在施工成本目标控制,按施工图预算实行以收定支、量入为出4、施工成本管理——材料费控制——①材料管理人员必须关注市场材料价格的变动,积累系统的市场材料价格信息。
②采用 预算价格 来控制 地方材料 的采购成本。
对价格变化较快的材料随行就市,采取风险转移方式控制其采购价格。
2K320030市政公用工程合同管理一、单项选择题(每题的备选项中,只有1个最符合题意)1.分包人因过失给发包人造成损失的,承包人()。
A.承担连带责任B.不承担相关损失C.承担分包费用D.不承担连带责任【答案】A【解析】履行分包合同时,承包方应当就承包项目向发包方负责;分包方就分包项目向承包方负责;因分包方过失给发包方造成损失,承包方承担连带责任。
2.()可向承包方提出变更。
A.项目经理B.监理工程师C.发包方D.造价工程师【答案】B【解析】合同变更包括:①施工过程中遇到的合同变更,如工程量增减,质量及特性变更,高程、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。
②承包方根据施工合同,向监理工程师提出变更申请;监理工程师进行审查,将审查结果通知承包方。
监理工程师向承包方提出变更令。
③承包方必须掌握索赔知识,在有正当理由和充分证据条件下按规定进行索赔;按施工合同文件有关规定办理索赔手续;准确、合理地计算索赔工期和费用。
3.发生工程变更时,应由承包人以正式函件首先向()提出索赔申请。
A.发包方负责人B.业主代表C.监理工程师D.主管发包方部门【答案】C【解析】合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
4.合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的()d内,必须以正式函件通知监理工程师,声明对此事项要求索赔。
A.15B.28C.30D.38【答案】B【解析】合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
2K320030 市政公用工程合同管理一、单项选择题(每题的备选项中,只有1个最符合题意)1.分包人因过失给发包人造成损失的,承包人()。
A.承担连带责任B.不承担相关损失C.承担分包费用D.不承担连带责任【答案】A【解析】履行分包合同时,承包方应当就承包项目向发包方负责;分包方就分包项目向承包方负责;因分包方过失给发包方造成损失,承包方承担连带责任。
2.()可向承包方提出变更。
A.项目经理B.监理工程师C.发包方D.造价工程师【答案】B【解析】合同变更包括:①施工过程中遇到的合同变更,如工程量增减,质量及特性变更,高程、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。
②承包方根据施工合同,向监理工程师提出变更申请;监理工程师进行审查,将审查结果通知承包方。
监理工程师向承包方提出变更令。
③承包方必须掌握索赔知识,在有正当理由和充分证据条件下按规定进行索赔;按施工合同文件有关规定办理索赔手续;准确、合理地计算索赔工期和费用。
3.发生工程变更时,应由承包人以正式函件首先向()提出索赔申请。
A.发包方负责人B.业主代表C.监理工程师D.主管发包方部门【答案】C【解析】合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
4.合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的()d内,必须以正式函件通知监理工程师,声明对此事项要求索赔。
A.15B.28C.30D.38【答案】B【解析】合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
二级建造师市政公用工程管理与实务2K320000 市政公用工程项目施工管理2K320060 市政公用工程施工现场管理综合练习与答案一、单选题1、下列不属于实名制管理手段的是()。
A.逐人建立档案B.手工台账C.EXCEL表D.IC卡【参考答案】:A【试题解析】:本题考查的是实名制管理。
劳务实名制管理手段主要有手工台账、EXCEL表和IC卡。
2、工程施工阶段设置道路、组织排水、搭建临时设施、堆放物料和停放机械设备,应当按照()布置。
A.业主指定B.现场需要C.监理指定D.施工总平面图【参考答案】:D【试题解析】:工程施工阶段按照施工总平面图要求,设置道路、组织排水、搭建临时设施、堆放物料和停放机械设备等。
3、关于建设现场宿舍管理的说法,正确的是()。
A.每间宿舍居住人员不得超过16人B.室内净高不得小于2.2mC.通道宽度不得小于0.8mD.可以使用通铺【参考答案】:A【试题解析】:本题考查的是临时设施搭设与管理。
选项B,室内净高不得小于2.5m;选项C,通道宽度不得小于0.9m;选项D,严禁使用通铺。
4、劳务实名制管理形成的资料中,不需要报总包备案的是()。
A.劳务人员身份证复印件B.继续教育培训档案C.劳务人员工资台账D.劳务人员考勤.考核表【参考答案】:B【试题解析】:本题考查的是实名制管理。
劳务企业要与劳务人员依法签订书面劳动合同,明确双方权利义务。
应将劳务人员花名册、身份证、劳动合同文本、岗位技能证书复印件报总包方备案。
分包企业要根据劳务人员花名册编制出勤表,每日点名考勤,逐人记录工作量完成情况,并定期制定考核表。
考勤表、考核表须报总包备案。
劳务人员工资台账须报总包备案。
5、下列关于职工宿舍说法错误的是()。
A.宿舍用推拉式窗户B.每间宿舍住12人C.室内净高2.3mD.通道宽度1m【参考答案】:C【试题解析】:本题考查的是临时设施搭设与管理。
宿舍必须设置可开启窗户,设置外开门;宿舍内应保证有必要的生活空间,室内净高不得小于2.5m,通道宽度不得小于0.9m,每间宿舍居住人员不应超过16人。
2018年二建建造师考试《市政公用工程管理与实务》章节练习题目录第一部分章节练习题 (1)2A310000 市政公用工程施工技术 (1)2A311000 建筑工程技术要求 (1)2A311010 建筑构造要求 (1)2K311020 城镇道路路基施工 (3)2K311030 城镇道路基层施工 (4)2K311040 城镇道路面层施工 (5)2K312000 城市桥梁工程 (6)2K312010 城市桥梁工程结构与材料 (6)2K312020 城市桥梁下部结构施工 (8)2K312030 城市桥梁上部结构施工 (10)2K312040 管涵和箱涵施工 (11)2K313000 城市轨道交通工程 (12)2K313010 城市轨道交通工程结构与特点 (12)2K313020 明挖基坑施工 (13)2K313030 喷锚暗挖(矿山)法施工 (16)2K314000 城镇水处理场站工程 (18)2K314010 水处理场站工艺技术与结构特点 (18)2K314020 水处理场站工程施工 (19)2K315000 城市管道施工 (21)2K215010 城市给水排水管道工程施工 (21)2K315020 城镇供热管网工程施工 (22)2K315030 城镇燃气管道工程施工 (23)2K316000 生活垃圾填埋处理工程 (25)2K316010 生活垃圾填埋处理工程施工 (25)2K316020 施工测量 (26)2K320000 市政公用工程项目施工管理 (26)2K320010 市政公用工程施工合同管理 (26)2K320040 市政公用工程施工现场管理 (30)2K320050 市政公用工程施工进度管理 (31)2K320060 市政公用工程质量管理 (32)2K320070 城镇道路工程质量检查与检验 (33)2K320080 城镇桥梁工程质量检查与检验 (34)2K320090 城市轨道交通工程质量检查与检验 (35)2K320100 城镇给排水场站工程质量检查与检 (36)2K320110 城镇管道工程质量检查与检验 (36)2K320120 市政公用工程施工安全管理 (37)2K320130 明挖基坑与隧道施工安全事故预防 (38)2K320140 城市桥梁工程施工安全事故预防 (39)2K320150 市政公用工程竣工验收备案 (39)2K330000 市政公用工程项目施工相关法规与标准 (41)2K331000 市政公用工程相关法规 (41)2K331010 城市道路管理的有关规定 (41)2K332000 市政公用工程相关技术标准 (41)2K332030 地下铁道工程施工及验收的有关规定 (41)2K332070 城镇燃气输送配工程施工及验收的有关规定 (42)2K333000 二级建造师(市政公用工程)注册执业管理规定及相关要求 (42)章节练习题答案 (43)2K310000 市政公用工程施工技术 (43)2K311000 城镇道路工程 (43)2K311010 城镇道路工程结构与材料 (43)2K311020 城镇道路路基施工 (43)2K311030 城镇道路基层施工 (44)2K311040 城镇道路面层施工 (45)2K312000 城市桥梁工程 (45)2K312010 城市桥梁工程结构与材料 (45)2K312020 城市桥梁下部结构施工 (46)2K312040 管涵和箱涵施工 (48)2K313000 城市轨道交通工程 (48)2K313010 城市轨道交通工程结构与特点 (48)2K313020 明挖基坑施工 (49)2K313030 喷锚暗挖(矿山)法施工 (50)2K314000 城镇水处理场站工程 (51)2K314010 水处理场站工艺技术与结构特点 (51)2K314020 水处理场站工程施工 (52)2K315000 城市管道施工 (53)2K215010 城市给水排水管道工程施工 (53)2K315020 城镇供热管网工程施工 (54)2K315030 城镇燃气管道工程施工 (54)2K316000 生活垃圾填埋处理工程 (55)2K316010 生活垃圾填埋处理工程施工 (55)2K316020 施工测量 (55)2K320000 市政公用工程项目施工管理 (56)2K320010 市政公用工程施工合同管理 (56)2K320020 市政公用工程施工成本管理 (56)2K320030 市政公用工程施工组织设计 (57)2K320040 市政公用工程施工现场管理 (58)2K320050 市政公用工程施工进度管理 (58)2K320060 市政公用工程质量管理 (59)2K320070 城镇道路工程质量检查与检验 (59)2K320080 城镇桥梁工程质量检查与检验 (60)2K320090 城市轨道交通工程质量检查与检验 (60)2K320100 城镇给排水场站工程质量检查与检 (61)2K320110 城镇管道工程质量检查与检验 (61)2K320120 市政公用工程施工安全管理 (61)2K320130 明挖基坑与隧道施工安全事故预防 (62)2K320140 城市桥梁工程施工安全事故预防 (63)2K330000 市政公用工程项目施工相关法规与标准 (64)2K331000 市政公用工程相关法规 (64)2K331010 城市道路管理的有关规定 (64)2K332000 市政公用工程相关技术标准 (65)2K332030 地下铁道工程施工及验收的有关规定 (65)2K332070 城镇燃气输送配工程施工及验收的有关规定 (65)2K333000 二级建造师(市政公用工程)注册执业管理规定及相关要求 (65)章节练习题2K310000 市政公用工程施工技术2K311000 建筑工程技术要求2K311010 建筑构造要求一、单选题1、沥青混凝土面层中,直接承受行车荷载作用的是()。
2K320000市政公用丁.程项目施丁.管理一、阅读理解1、某项目经理部在一项沿溪路的路基土石方施工时,一台ZL50装载机的司机因事突然请假,致使数台大型运土汽车停运,影响了工程进度。
施工员就临时指派一名只有汽车驾驶证的洒水车司机,顶替请假没来上班的装载机司机作业。
由于技术不熟练,该洒水车司机不幸将装载机连人带车开到20m深的河坡下,造成车毁人亡。
车下落时还将坡下的居民房屋压塌,使屋中的农妇及子女二死一伤,直接经济损失95万元。
v1>、施工员指派洒水车司机顶替装载机司机作业,违反了哪两条规定?v2>、在此事件中,施工员和洒水车司机笞属于什么行为?<3>、施工中人的不安全行为、物的不安全行为必须采取措施,项目施工中安全生产的六关是什么?<4>、对查出的安全隐患要做到“五定”,分别是什么?2、某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。
施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。
进度计划如下图(单位:d)所示。
准备工作① ----- ②40回埴土2----- ⑨15施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。
事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增加处理费用2万元, 且作业时间由原来的20d增加到25do事件三:基础2施工完毕后,施工单位为了抢时间,日检之后,马上进行回填土2施工。
回填土2 施工到一半时,监理工程师要求挖开重新检杏基础2质量。
<1>、计算网络计划总工期,并写出网络计划中的关键工作。
v2>、事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。
<3>、事件三中,监理工程师要求施工单位挖开回填土进行基础检杳的理由是什么?3、A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。
场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。
2018年二级建造师考试《市政公用工程管理与实务》章节练习题Administrator目录第一部分章节练习题 (1)2A310000 市政公用工程施工技术 (1)2A311000 ...................................................... 建筑工程技术要求12A311010 .......................................................... 建筑构造要求12K311020 城镇道路路基施工 (3)2K311030 城镇道路基层施工 (4)2K311040 城镇道路面层施工 (5)2K312000 城市桥梁工程 (6)2K312010 城市桥梁工程结构与材料 (6)2K312020 城市桥梁下部结构施工 (8)2K312030 城市桥梁上部结构施工 (10)2K312040 管涵和箱涵施工 (11)2K313000 城市轨道交通工程 (12)2K313010 城市轨道交通工程结构与特点 (12)2K313020 明挖基坑施工 (13)2K313030 喷锚暗挖(矿山)法施工 (16)2K314000 城镇水处理场站工程 (18)2K314010 水处理场站工艺技术与结构特点 (18)2K320030 市政公用工程施工组织设计 (28)2K320040 市政公用工程施工现场管理 (30)2K320050 市政公用工程施工进度管理 (31)2K320060 市政公用工程质量管理 (32)2K320070 城镇道路工程质量检查与检验 (33)2K320080 城镇桥梁工程质量检查与检验 (34)2K320090 城市轨道交通工程质量检查与检验 (35)2K320100 城镇给排水场站工程质量检查与检 (36)2K320110 城镇管道工程质量检查与检验 (36)2K320120 市政公用工程施工安全管理 (37)2K320130 明挖基坑与隧道施工安全事故预防 (38)2K320140 城市桥梁工程施工安全事故预防 (39)2K320150 市政公用工程竣工验收备案 (39)2K330000 市政公用工程项目施工相关法规与标准 (41)2K331000 市政公用工程相关法规 (41)2K331010 城市道路管理的有关规定 (41)2K332000 市政公用工程相关技术标准 (41)2K332030 地下铁道工程施工及验收的有关规定 (41)2K332070 城镇燃气输送配工程施工及验收的有关规定 (42)2K333000 二级建造师(市政公用工程)注册执业管理规定及相关要求 (42)章节练习题答案 (43)2K310000 市政公用工程施工技术 (43)2K311000 城镇道路工程 (43)2K311010 城镇道路工程结构与材料 (43)2K311020 城镇道路路基施工 (43)2K311030 城镇道路基层施工 (44)2K311040 城镇道路面层施工 (45)2K312000 城市桥梁工程 (45)2K312010 城市桥梁工程结构与材料 (45)2K312020 城市桥梁下部结构施工 (46)2K312030 城市桥梁上部结构施工 (47)2K312040 管涵和箱涵施工 (48)2K313000 城市轨道交通工程 (48)2K313010 城市轨道交通工程结构与特点 (48)2K313020 明挖基坑施工 (49)2K313030 喷锚暗挖(矿山)法施工 (50)2K314000 城镇水处理场站工程 (51)2K314010 水处理场站工艺技术与结构特点 (51)2K314020 水处理场站工程施工 (52)2K315000 城市管道施工 (53)2K215010 城市给水排水管道工程施工 (53)2K315020 城镇供热管网工程施工 (54)2K315030 城镇燃气管道工程施工 (54)2K316000 生活垃圾填埋处理工程 (55)2K316010 生活垃圾填埋处理工程施工 (55)2K316020 施工测量 (55)2K320000 市政公用工程项目施工管理 (56)2K320010 市政公用工程施工合同管理 (56)2K320020 市政公用工程施工成本管理 (56)2K320030 市政公用工程施工组织设计 (57)2K320040 市政公用工程施工现场管理 (58)2K320050 市政公用工程施工进度管理 (58)2K320060 市政公用工程质量管理 (59)2K320070 城镇道路工程质量检查与检验 (59)2K320080 城镇桥梁工程质量检查与检验 (60)2K320090 城市轨道交通工程质量检查与检验 (60)2K320100 城镇给排水场站工程质量检查与检 (61)2K320110 城镇管道工程质量检查与检验 (61)2K320120 市政公用工程施工安全管理 (61)2K320130 明挖基坑与隧道施工安全事故预防 (62)2K320140 城市桥梁工程施工安全事故预防 (63)2K320150 市政公用工程竣工验收备案 (63)2K330000 市政公用工程项目施工相关法规与标准 (64)2K331000 市政公用工程相关法规 (64)2K331010 城市道路管理的有关规定 (64)2K332000 市政公用工程相关技术标准 (65)2K332030 地下铁道工程施工及验收的有关规定 (65)2K332070 城镇燃气输送配工程施工及验收的有关规定 (65)2K333000 二级建造师(市政公用工程)注册执业管理规定及相关要求 (65)章节练习题2K310000 市政公用工程施工技术2K311000 建筑工程技术要求2K311010 建筑构造要求一、单选题1、沥青混凝土面层中,直接承受行车荷载作用的是()。
关于劳务分包管理的叙述,正确的有()。
A.劳务分包应实施实名制管理
B.项目总包必须设置专职劳务管理员
C.分包方必须设置兼职劳务管理员
D.劳务管理员须参加各单位统一组织的上岗培训
E.地方要求实行劳务管理员持证上岗的,劳务管理员要遵守
施工索赔同期记录的内容包括()。
A.人员设备闲置清单
B.对工期的延误
C.对工程损害程度
D.导致费用增加的项目
E.计算资料
索赔过程中的28d时效规定,适用于索赔程序中的()过程。
A.承包人提出索赔申请
B.承包人提出索赔报告和相关证据资料
C.监理工程师和业主审核承包人的索赔申请
D.索赔事件终了承包人提供最终索赔报告
E.发包人审批监理工程师的索赔处理证明
索赔台账应反映的内容有()。
A.索赔发生原因
B.索赔意向提交时间
C.承包方审批结果
D.监理审核结果
E.索赔申请工期和费用
合同风险的规避措施有()。
A.增设保值条款
B.向分包商转移
C.增设风险合同条款
D.加强索赔管理
E.增设有关支付条款
索赔证据资料中,不包括()。
A.索赔金额计算依据
B.索赔工期计算依据
C.索赔事件原因
D.项目部组成人员变更
向监理工程师发出索赔意向通知,应在索赔事件发生后()内方为有效。
A.14d
B.28d
C.42d
D.56d
合同风险管理主要内容之一是对可能发生或已经发生的风险进行有效的()。
A.控制
B.分析
C.识别
D.评估
合同工期内发生的每笔索赔均应形成完整资料,它是工程()资料的组成部分。
A.竣工
B.技术
C.合同
D.计量
以下选项中属于合同风险分散和转移的措施是()。
A.增设风险合同条款
B.加强索赔管理
C.向保险公司投保
D.增设保值条款。
