桥监理工作总结在过去的一年中,我担任桥梁监理工作,经历了许多挑战和收获。
通过这篇总结,我将回顾一下我在这个工作中所做的工作,以及面临的问题和解决方案。
工作总结如下:一、工作内容:作为桥梁监理工程师,我负责监督桥梁施工的全过程,包括施工准备、基础施工、主体结构施工以及桥梁质量检查等。
我与施工单位、设计单位和业主之间保持良好的沟通,确保施工按照合同要求进行。
二、工作重点:1. 安全管理:桥梁施工是一项风险较大的工作,我在工作中非常重视安全管理。
我组织了安全培训,并确保施工单位按照安全要求进行施工。
在施工过程中,我经常巡视现场,确保施工人员遵守安全操作规程,有效地避免了事故的发生。
2. 质量控制:桥梁是一项公共设施工程,质量是十分重要的。
我与设计单位密切合作,对桥梁施工质量进行严格把控,通过定期检查和验收,确保施工质量符合设计要求。
3. 进度管理:合理的施工进度对于桥梁项目的顺利进行至关重要。
我与施工单位共同编制施工计划,并对其进行跟踪和监督。
通过适时调整和优化施工进度,我成功地完成了项目的各个阶段。
三、面临的问题与解决方案:1. 施工过程中的材料问题:在施工中,我发现有些材料质量不符合要求。
我立即与供应商联系,要求其更换材料,并进行再次验收。
通过及时的处理,问题得到了解决,不会对工程进度和质量造成影响。
2. 设计变更:在桥梁施工过程中,有时会出现设计变更的情况。
我与设计单位沟通,对变更进行评估,并与施工单位协商解决方案。
通过有效的协调和沟通,我们成功地适应了变更,避免了对施工进度的影响。
3. 桥梁质量问题:在质量检查中,我发现一些隐患问题,如焊缝质量不良、基础质量问题等。
我立即通知相关单位进行整改,并举行特别检查,确保问题得到解决和消除。
通过及时的处理,我成功地改善了桥梁的质量,保证了施工质量的顺利进行。
四、收获与感想:通过这一年的桥梁监理工作,我收获了很多经验和技巧。
我了解了桥梁工程的全过程,并学会了与不同利益相关方进行合作和沟通。
桥梁监理工作总结作为一名桥梁监理,我在过去的工作中积累了不少经验和收获。
在这里,我想对我的工作进行一次总结,以期对今后的工作有所启示和提高。
一、工作概述桥梁监理是保证工程施工质量的重要地位,主要职责是负责监督施工单位遵守法律法规和合同的规定,检查、记录、评价工程质量,与各参建单位进行协调、配合,保证整个工程在规定的时间内按质按量完成。
二、工作内容1. 对施工计划、方案、材料等进行审查,对设备、材料进行验收。
2. 监督施工单位按照设计图纸、规范标准进行施工,及时发现和处理工程质量问题。
3. 对施工现场进行巡查和检查,发现不符合规范和标准的情况及时指出问题、提出解决方案,并监督整改。
4. 把握施工进度,对施工单位的施工进度进行管控。
5. 监督施工单位按照质量标准进行施工,及时填写相关的质量检查记录和报告,对施工质量进行评价和把关。
6. 记录、整理工程相关的资料、图纸等,及时反馈工作情况,并与各参建单位进行沟通。
三、工作经验1. 细心认真,做好每项工作桥梁监理工作要求细心认真,每一个细节都影响着工程的质量。
只有认真地做好每一个工作,才能保证工程的质量、进度和安全。
所以在工作过程中要保持专注和认真的态度,严密把关每一个环节,细节把握的越到位,质量控制就越可靠。
2. 与人沟通要注重方法和技巧桥梁监理不仅需要与施工人员、项目管理人员等方面建立起良好的工作关系,也需要与相关部门和监管部门沟通协调。
在沟通过程中,一定要注意方法和技巧。
要善于倾听对方的意见和想法,以建设性的方式表达自己的看法,共同寻求问题的解决办法。
3. 勇于承认错误工作中难免出现错误或差错,但是作为桥梁监理,要能够勇于承认错误,及时进行整改和纠正。
只有这样才能在工作中不断学习和进步,避免同样的错误再次出现。
四、总结通过实践经验,我认为桥梁监理工作需要具备很强的责任心、认真严谨的工作态度、良好的沟通协调能力和勇于承认错误等多个方面的素质。
只有不断提高自身的综合素质,才能更好地完成工作任务,保障工程的质量和安全。
桥梁工程监理工作总结在过去的一段时间里,我作为一名桥梁工程监理人员,全程参与了多个桥梁项目的监理工作。
通过这段经历,我对桥梁工程监理工作有了更深入的了解,并积累了一些宝贵的经验。
在本文中,我将就我的工作总结进行分享。
1. 项目背景在工作总结的开始部分,我将简要介绍我所参与的桥梁项目的背景。
比如项目的规模、地理位置和主要设计特点等。
接下来,我会详细描述项目的起始阶段,包括从项目获批开始到我加入监理团队的情况。
2. 工作内容及具体实施在这一部分,我会回顾我在桥梁工程监理中所涉及的具体工作内容。
我将努力准确描述我的任务和职责,并解释这些工作对项目成功完成的重要性。
比如,我曾负责对设计文件的审查,现场施工质量的检查,以及与其他相关方的沟通等。
在整个过程中,我也会遇到一些问题和挑战,我将详细讲述我是如何解决这些问题的。
3. 项目管理与协调正式的桥梁项目监理工作需要我们做好项目管理与协调。
在这一部分,我将分享我在项目管理方面的经验。
比如,我是如何与建设单位、设计单位和施工单位进行有效的沟通与协调的。
我还会谈论如何确保项目进度的符合计划和如何处理突发事件等。
4. 质量控制与安全管理在我参与的桥梁项目中,质量控制和安全管理一直是重中之重。
这一部分,我将详细讨论我在质量控制和安全管理方面的工作。
我会描述我是如何审查施工材料,监督现场施工质量,并确保项目符合相关的质量标准。
同时,我也会分享一些我在安全管理方面的经验,包括施工现场安全检查和事故预防等。
5. 问题和总结在最后一部分,我将总结整个桥梁工程监理的工作经验,并提出一些建议。
我会列举一些我在项目中遇到的问题,并提出解决方案。
此外,我还会强调桥梁工程监理工作的重要性,以及作为监理人员应具备的素质和技能。
总结:通过这次桥梁工程监理工作的总结,我进一步提高了我的专业能力和实践经验。
我学会了如何与其他相关方进行有效的沟通和协调,并提供质量控制和安全管理的专业建议。
我相信这次经历将对我的未来职业发展产生积极的影响,并让我在桥梁工程监理领域不断取得进步。
桥梁施工中的监理经验总结在桥梁施工中,监理作为重要的角色,负责确保施工过程的质量、安全和合规性。
通过对多年的桥梁监理经验总结,我们可以得出以下几点经验和教训。
一、前期准备工作的重要性在桥梁施工项目的前期,监理必须进行全面细致的准备工作。
首先,需要对项目的设计文件进行仔细审查,确保施工方案与设计图纸一致,并与设计单位沟通,解决可能存在的问题。
其次,监理要与施工单位进行全面的沟通,明确双方的责任和要求,确保施工方能够按照设计要求进行施工。
同时,监理还需要制定详细的施工检查计划和工程验收计划,确保施工全过程的监管和记录。
二、施工现场的巡视和记录监理在施工现场的巡视和记录是非常重要的工作。
巡视时,监理应结合施工进度,对现场的施工质量、安全措施以及材料的使用进行检查。
并且要随时与施工单位沟通,解决施工中出现的问题。
在巡视的同时,监理还要做好记录工作,详细记录施工过程中的问题、解决方案以及重要设备和材料的验收情况。
这些记录不仅是施工过程的记录,也是后期验收的重要依据。
三、对质量控制的持续监督在桥梁施工过程中,质量控制是至关重要的。
而监理的核心职责之一就是对质量的持续监督。
监理要定期进行质量抽查,对关键节点和重要构件进行专项检查,并及时指出问题,要求施工方进行整改。
同时,监理还要与相关的设计、检测单位进行密切配合,确保质量控制的全过程监管。
重要的是,监理要保持专业的判断和公正的立场,真实客观地对施工质量进行评估。
四、严格遵守安全规范桥梁施工存在着一定的危险性,因此安全是施工过程中最重要的关注点之一。
作为监理,必须严格遵守安全规范,并对施工单位的安全措施进行监督和检查。
监理要与施工方共同制定安全控制措施和紧急应对预案,并要求施工方进行必要的培训和演练。
同时,监理要及时发现问题,及时制止和纠正不安全行为,确保施工现场的安全环境。
综上所述,桥梁施工监理经验总结,前期准备工作的重要性,施工现场的巡视和记录,对质量控制的持续监督,以及严格遵守安全规范等方面都是监理工作中需要注意的重点。

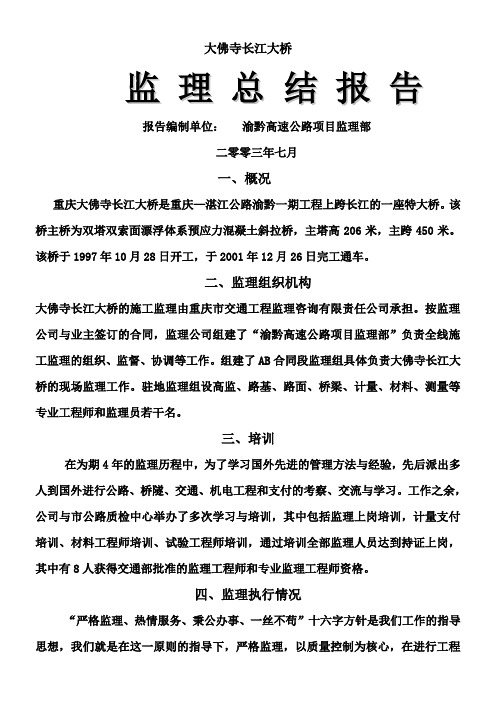

大佛寺长江大桥监理总结报告报告编制单位:渝黔高速公路项目监理部二零零三年七月一、概况重庆大佛寺长江大桥是重庆—湛江公路渝黔一期工程上跨长江的一座特大桥。
该桥主桥为双塔双索面漂浮体系预应力混凝土斜拉桥,主塔高206米,主跨450米。
该桥于1997年10月28日开工,于2001年12月26日完工通车。
二、监理组织机构大佛寺长江大桥的施工监理由重庆市交通工程监理咨询有限责任公司承担。
按监理公司与业主签订的合同,监理公司组建了“渝黔高速公路项目监理部”负责全线施工监理的组织、监督、协调等工作。
组建了AB合同段监理组具体负责大佛寺长江大桥的现场监理工作。
驻地监理组设高监、路基、路面、桥梁、计量、材料、测量等专业工程师和监理员若干名。
三、培训在为期4年的监理历程中,为了学习国外先进的管理方法与经验,先后派出多人到国外进行公路、桥隧、交通、机电工程和支付的考察、交流与学习。
工作之余,公司与市公路质检中心举办了多次学习与培训,其中包括监理上岗培训,计量支付培训、材料工程师培训、试验工程师培训,通过培训全部监理人员达到持证上岗,其中有8人获得交通部批准的监理工程师和专业监理工程师资格。
四、监理执行情况“严格监理、热情服务、秉公办事、一丝不苟”十六字方针是我们工作的指导思想,我们就是在这一原则的指导下,严格监理,以质量控制为核心,在进行工程质量、进度、费用的控制和合同管理中,认真贯彻执行有关施工监理的各项方针政策和法规,以饱满的热情和严肃的态度履行好岗位职责,严格执行监理合同中规定的义务,向业主提供服务,在合同、技术等诸多方面,始终做业主的忠实顾问,同时坚持严字当头,严格检查督促制度,在合同规范允许的条件下,积极主动为施工单位排忧解难。
真正做到为承包人和业主所想,急承包人和业主所急,进行热情服务。
共同学习、共同管理好工程,促进三控一管理工作的正常进行。
在大佛寺长江大桥的监理过程中,具体工作如下:(一)保障措施1。
机构建立。
⼤桥⼯程监理⼯作总结⼤桥⼯程监理⼯作总结⼤桥长39.0m(13m+13m+13m),宽8.0m。
下部结构为灌注桩桥台桥墩基础,上部为C40预应⼒砼预制板梁。
经过招投标确定交通⼯程有限公司为施⼯单位。
⼯程建设时间为2013年9⽉⾄2014年1⽉,累计完成投资⾦额为约71.042714万元。
村民委员会委托咨询监理有限公司负责该⼯程的监理⼯作,咨询监理有限公司对该⼯程进⾏了全过程监理,监理部对监理⼯作情况进⾏总结如下。
⼀、监理部组织与监理⼈员咨询监理有限公司为完成本⼯程的监理任务,成⽴了⼯程监理部,监理部主要负责施⼯阶段⼯程⼆、监理⼯作的实施1.监理⼯作的依据根据交通部颁发的监理实施办法及部颁的施⼯规范、操作规程、材料试验规程、勘测规范及各种设计规范,监理部编制的分项⼯程监理程序等各种监理⽂件,监理部⽤以上各种⽂件作为监理依据,对本⼯程进⾏施⼯监理⼯作。
2.监理⽅法根据⼯程进展不同阶段的内容和特点,监理⼯作采取相应的监理⽅法,以适应对⼯程质量监理的不同要求。
(1)施⼯准备阶段:检查核对承包⼈的⼈员、机械设备、材料、现场条件。
初步审查承包⼈的施⼯组织设计和施⼯技术⽅案;核对承包⼈的材料试验报告;对承包⼈的施⼯放样进⾏复测,保证测量数据的准确性。
通过以上⼯作,确定承包⼈的施⼯准备⼯作是否符合合同条件,是否具备开⼯条件。
(2)施⼯过程阶段:施⼯过程中,对承包⼈的每道⼯序、施⼯⽅法和施⼯⼯艺,对材料和机械设备的使⽤进⾏全⽅位的检查,对关键⼯序和隐蔽⼯程进⾏全过程旁站监督。
对每道⼯序进⾏抽查、复检、试验和测量,确保施⼯活动满⾜标准,最终保证整体⼯程质量。
(3)中间检查与验收:监理部制定了严格的措施,确保中间检查的正常进⾏(如材料进场报验制、报验资料制等)。
对每道⼯序都进⾏认真的检查验收,不合格⼯序不得继续进⾏,以⼯序质量确保⼯程质量。
(4)分项⼯程完⼯:在每⼀个分项⼯程完⼯后,监理部都按照质量检验评定标准进⾏检查验收,确保每⼀个分项⼯程都符合质量标准,最终保证整体⼯程质量。
桥梁监理工作总结一、工作概述在过去的一年中,我作为桥梁项目的监理工程师,全面负责了多个桥梁项目的施工监理工作。
桥梁建设涉及复杂的技术问题和众多的工作环节,我在项目实施过程中努力做到责任心强,工作细致认真,在完成项目目标的同时也积累了丰富的经验。
二、工作内容1. 施工图审核:对于施工图,我始终注重细节,对桥梁结构的设计进行仔细审查,及时发现设计问题,并与设计单位及时沟通解决,确保施工图的准确无误。
2. 施工计划制定:根据施工图和设计要求,我制定了详细的施工计划,包括进度计划、质量计划、安全计划等,确保项目能够按时按质完成。
3. 现场巡查:我每天都会对施工现场进行巡查,检查施工进度、质量和安全等情况,及时发现问题并提出解决方案。
同时,我与施工单位保持密切联系,了解他们的需求和困难,及时提供支持和帮助。
4. 施工质量控制:我严格按照设计要求和施工规范对施工质量进行控制,对关键节点进行重点监控,确保施工过程中不出现质量问题。
5. 施工安全管理:在施工过程中,我高度关注安全问题,对施工过程中的各种危险因素进行评估和控制,确保施工人员的安全,避免意外事件的发生。
6. 施工进度管理:我对施工进度进行监控和协调,及时发现问题并采取措施加以解决,确保项目能够按时完成。
7. 变更管理:在项目实施过程中,有时会遇到设计变更或其他变动,我会及时处理并与相关方面沟通,确保变更能够顺利实施。
8. 经济管理:我对施工过程中涉及的经济问题进行了合理控制,避免了资源浪费,同时也帮助项目控制了成本。
三、工作亮点1. 以质量为先:我始终坚持以质量为先的原则,对施工过程进行严格监控,确保桥梁的质量达到设计要求。
2. 紧密配合:我与施工单位保持紧密配合,建立了良好的工作关系,及时解决各种问题,确保项目的顺利进行。
3. 积极主动:我始终保持积极的工作态度,主动与相关方面沟通,解决问题,尽力做到工作主动。
4. 团队合作:我与项目组中的其他成员保持良好的合作,并合理分配任务,确保团队工作的高效进行。
桥梁监理工作总结和计划一、工作总结在过去的一段时间里,我作为桥梁监理工作的负责人,深入参与了多项桥梁项目,对自己的工作进行总结如下:1. 项目管理能力的提升在桥梁项目中,项目管理是至关重要的一环。
通过参与不同类型的桥梁监理工作,我有效地提升了自己的项目管理能力。
在项目启动阶段,我与各项目组进行充分的沟通,明确工作目标和时间节点。
在项目执行阶段,我注重逐步递交性能数据,并通知设计和施工方进行修正。
在项目收尾阶段,我负责整理并递交项目验收资料,与相关方共同完成项目交付。
2. 技术能力的提高桥梁监理工作与桥梁设计和施工密切相关,因此技术能力的提高对于工作的顺利进行至关重要。
我主动学习桥梁设计和施工的相关知识,通过参与桥梁监理项目,不断提高自己的专业能力。
在桥梁质量把关方面,我学会了识别桥梁结构的不合格问题,并提出合理的建议进行改善。
在施工方面,我不断学习先进的施工技术和方法,提供技术支持和指导,并积极解决施工中的问题。
3. 团队协作能力的增强桥梁监理工作需要与设计、施工、政府部门等多个团队进行协作。
通过与不同团队的合作,我提高了自己的团队协作能力。
我始终保持积极的沟通和合作态度,与项目组一起解决问题,确保项目进展顺利。
我了解到团队协作的重要性,懂得如何与不同背景和角色的人进行有效地沟通和合作。
二、工作计划基于过去的工作总结和对未来工作的考虑,我制定了以下工作计划:1. 深入学习相关规范和标准不断深入学习相关的桥梁设计和施工规范,掌握最新的标准和要求。
并将所学应用于实际监理项目中,确保项目的设计和施工符合规范要求。
2. 提高项目管理能力进一步提高项目管理能力,通过制定详细的项目计划和时间表,合理安排工作进度,确保项目按时完成。
在项目执行阶段,积极与设计和施工方进行沟通,及时解决问题,确保项目质量和进度。
3. 加强团队协作加强与各项目组的合作,建立良好的工作关系。
通过项目例会和沟通会议,保持团队成员之间的密切联系,及时协调和解决问题。
一、工程概况本项目为XX市某跨河大桥,全长1.2公里,主桥采用双塔双索面钢箱梁斜拉桥结构,桥面宽30米,两侧各有1.5米的人行道。
本项目总投资约10亿元,建设周期为36个月。
作为桥梁监理单位,我司负责对整个桥梁工程的施工、监理、质量控制、进度管理等工作进行全方位的监督和管理。
二、监理工作目标1. 确保桥梁工程的质量、安全、进度、投资等各项指标符合国家及地方相关法规、规范和标准。
2. 强化施工现场管理,提高施工效率,确保工程顺利进行。
3. 加强与业主、设计、施工等单位的沟通与协调,确保各方利益得到保障。
三、监理工作措施1. 质量控制(1)严格按照国家及地方相关法规、规范和标准进行施工质量控制,确保工程质量达到设计要求。
(2)对原材料、施工工艺、施工过程进行严格把控,确保工程实体质量。
(3)定期组织质量检查,发现问题及时整改,确保工程质量。
2. 安全管理(1)建立健全安全管理制度,明确各级人员的安全责任。
(2)定期对施工现场进行安全检查,及时发现并消除安全隐患。
(3)加强安全教育,提高施工人员的安全意识。
3. 进度管理(1)制定合理的施工进度计划,确保工程按期完成。
(2)定期召开进度协调会,及时解决施工过程中遇到的问题。
(3)加强施工过程中的进度跟踪,确保工程进度。
4. 投资管理(1)严格控制工程投资,确保工程投资在预算范围内。
(2)加强合同管理,确保合同执行到位。
(3)合理调配资源,提高工程投资效益。
四、监理工作成效1. 本项目自开工以来,严格按照国家及地方相关法规、规范和标准进行施工,工程质量得到有效保障。
2. 通过加强安全管理,施工现场未发生重大安全事故,为工程顺利推进提供了有力保障。
3. 在工程进度方面,本项目按计划推进,预计可提前完成工期。
4. 在投资管理方面,本项目投资控制在预算范围内,实现了投资效益最大化。
五、总结与展望本项目监理工作已取得显著成效,得到了业主、设计、施工等单位的认可。
大佛寺长江大桥监理总结报告报告编制单位:渝黔高速公路项目监理部二零零三年七月一、概况重庆大佛寺长江大桥是重庆—湛江公路渝黔一期工程上跨长江的一座特大桥。
该桥主桥为双塔双索面漂浮体系预应力混凝土斜拉桥,主塔高206米,主跨450米。
该桥于1997年10月28日开工,于2001年12月26日完工通车。
二、监理组织机构大佛寺长江大桥的施工监理由重庆市交通工程监理咨询有限责任公司承担。
按监理公司与业主签订的合同,监理公司组建了“渝黔高速公路项目监理部”负责全线施工监理的组织、监督、协调等工作。
组建了AB合同段监理组具体负责大佛寺长江大桥的现场监理工作。
驻地监理组设高监、路基、路面、桥梁、计量、材料、测量等专业工程师和监理员若干名。
三、培训在为期4年的监理历程中,为了学习国外先进的管理方法与经验,先后派出多人到国外进行公路、桥隧、交通、机电工程和支付的考察、交流与学习。
工作之余,公司与市公路质检中心举办了多次学习与培训,其中包括监理上岗培训,计量支付培训、材料工程师培训、试验工程师培训,通过培训全部监理人员达到持证上岗,其中有8人获得交通部批准的监理工程师和专业监理工程师资格。
四、监理执行情况“严格监理、热情服务、秉公办事、一丝不苟”十六字方针是我们工作的指导思想,我们就是在这一原则的指导下,严格监理,以质量控制为核心,在进行工程质量、进度、费用的控制和合同管理中,认真贯彻执行有关施工监理的各项方针政策和法规,以饱满的热情和严肃的态度履行好岗位职责,严格执行监理合同中规定的义务,向业主提供服务,在合同、技术等诸多方面,始终做业主的忠实顾问,同时坚持严字当头,严格检查督促制度,在合同规范允许的条件下,积极主动为施工单位排忧解难。
真正做到为承包人和业主所想,急承包人和业主所急,进行热情服务。
共同学习、共同管理好工程,促进三控一管理工作的正常进行。
在大佛寺长江大桥的监理过程中,具体工作如下:(一)保障措施1。
机构建立。
监理部各科室在工程开展前就建立,及时开展监理工作的准备和实施,驻地监理组在合同段开工之前,就组建入驻现场开展工作。
在各级领导的关怀和帮助下,全体监理人员为做好大佛寺长江大桥的监理工作而共同努力。
2。
组织人员。
在全面施工过程中,总共投入人员达30多人,其中中高级职称人员占50%,并聘请了有关斜拉桥施工的专家参与监理工作。
监理工程师论坛/3。
设施配置。
按FIDIC条款及施工合同要求,为监理人员工作、生活配置了各种设施(如办公、食宿、车辆、通讯、微机、复印机、照相机、检测实验设备包括驻地监理使用的和其它办公用品,生活用品如彩电、冰箱、空调、洗衣机、炊具等)。
驻地监理组独立办理生活,以保持监理工作的独立性。
4。
基础工作和管理制度。
依据监理服务合同和《公路工程施工监理规范》首先制定了监理实施办法,包括监理规程、路基路面、桥梁等工程监理的要点措施并根据相关技术规范、规程、质量评定标准和合同管理要求,制定了三控一管理的检表、测表、试表、监表、支表等200余种。
同时,制定了各级监理的工作范围和职责;坚持开好合同段的每一次工地会议和常规工地例会,坚持工程师例会和各种协调会、现场会等。
(二)质量控制根据合同条款、设计文件和施工验收技术规范对施工各阶段的工程质量和各个施工阶段中的各道工序实施全面的质量控制和管理,使各施工项目和各分项工程的施工质量符合设计要求,达到施工验收技术规范的各项检测验收技术指标与标准,保证外观质量良好,工程施工资料完整、齐全。
1。
建立质量保证体系。
“质量第一”是对每个工程最重要要求,因此我们坚持把工程质量作为工程建设的核心工作来抓,做到“政府监督、社会监督、企业自检”三级质量保证体系职责落实。
市工程质量监督站作为政府监督机构,负责全过程的质量抽检监督评定工作。
作为社会监理,我们负责对工程施工现场的全方位、全过程、全环节的巡视、检查和旁站的监理工作,落实有关监理人员的职责和工作范围,并且督促承包人建立企业的自检体系,组织人员,落实到位。
在工程开工之前和开工初期建立和健全监理内部的质量管理部门和落实相应的质检人员,监督帮助承包商建立健全试验室和检测试验措施。
履行好工程质量全过程的自检职责,对监理的中心试验室和承包商的试验室都做到经过技术部门认可后才能运行。
在整个施工过程中监理、承包人都必须互相学习,不断提高,熟悉施工技术规范、规程,严格按施工设计图纸施工。
2。
质量控制。
为了达到质量监理的目标,建立健全质量保证体系,建立和完善质量管理制度和程序。
我们采取了以下各种监理手段来开展质量控制工作:检查核实、签认、审批、试验、测量与检测、旁站、工地巡视及签发工作指令文件。
监理部制定了主要工程质量监理流程图共25个,要求现场监理严格按流程进行监理,具体如下:(1)驻地监理组首先审查承包人提交本工程的施工方案及主要施工方法和施工工艺等,并提出意见,并督促承包人按提交的施工组织设计进行施工。
在每个单项工程开工之前,监理工程师都检查了承包人的机械设备、人员、施工组织计划、施工工艺、工程用料等,达到要求才同意开工。
对于每个分项、分部工程的开工、检验、中间交工等驻地监理组都要求承包人提出书面报告,填报各项质量指标达到的情况,经现场监理严格按照合同条款、技术规范和监理程序经过旁站、巡视和抽查才签认。
监理人员在施工过程中,坚持做好“四不准”工作:放线测量不准确和人力、材料、机具设备准备不足不准开工;未经检查合格的材料不准使用;施工工艺未经批准不准采用;上道工序未经检验合格,下道工序不准开工。
(2)抓好检测试验工作。
对重要的材料,我们要求承包人送检中心实验室做标准试验,合格才能用。
对于承包人的自检实验,监理督促其自检频率达到规范要求,实验工作的取样、试件制备、各种标准试验、野外和室内检验试验,试验路施工和其它试验项目都旁站全过程。
具体做到:参与验证实验的全过程,独立抽样送中心实验室;参加标准试验全过程的旁站,配合中心实验室开展平行复核试验;参加工艺实验的全过程,审查承包人用于本工程的原始材料、半成品扩成套设备的品质;对承包人的各种抽样频率、取样方法及试验进行检查,在此基础上按不低于20%的频率进行独立的抽样试验;对验收试验进行全过程监督。
大佛寺长江大桥的监理中,抽验频率达到25%。
(3)抓好测量工作。
驻地监理组严格按规范要求监督承包人的放线、放样、审查批准承包人测量内外业成果及道路和构造物几何尺寸、标高等。
具体做到了以下几点:检查承包人对导线点、水准点的护桩设施不受损坏。
如有变更要在图纸上说明;承包人进行施工测量时必须在场,随时抽测;各项测量记录要认真核对,经签认后包人才绘制施工图,审查承包人的检验申请,经现场校验校对后,符合规范要求的精度后签字认可;收方时,测量工程师与承包人共同做好测量工作。
(4)抓好现场监理工作。
坚持旁站巡视,大佛寺长江大桥地处山岭重丘地区,地质情况复杂,工程量大,加上重庆地区春秋多雨,夏天炎热气温高,都容易影响工程质量。
在施工过程中,我们严格执行现场旁站的规定,检查和认可承包人的每一道工序坚持全天候、全过程的巡视检查监督,特别是对重点工序、关键部位和隐蔽工程实行了24小时旁站。
(5)坚持主动监理。
不论承包人报告施工与否,监理人员坚持随时巡视现场,一方面避免了现场暗地施工,另一方面如果发现不符合质量要求的作业现象,立即制止并监督返工到合格才准继续施工。
如发现较为严重的事例,及时召开现场会或停工整顿,同时热情帮助承包人做好防范工作,联系业主与承包人三方进行研究各种措施,解决问题。
(三)进度控制。
大佛寺长江大桥能够如期完成,顺利通车,是业主、监理和承包人三方紧密配合,共同努力的结果。
我们主要作了以下工作:1。
审查承包人在工程开工之前提交的总体施工计划,现金流动计划和总体说明以及在各个施工阶段提交的各种详细进度计划和变更调整计划。
在施工过程中随时抽查施工落实情况,如工程未按计划进行时,帮助承包人提出施工组织的调整,并通知承包人采取相应的措施加快施工进度,使工程如期保质保量的完成。
2。
要求承包人提交切实可行的年、季、月、周施工进度计划,并督促落实执行,对控制工期的关键工程项目作为重点检查对象,监理随时监控实际进度与实际进度的偏差情况。
如发现工程进度未按计划执行,监理与承包人共同研究,采取各种方法,在保证工程质量的前提下,作出合理的施工进度计划,如采取工期倒计时法。
其次,建议业主采取经济手段,如设提前竣工奖、完成计划奖、计划拖后处罚,保证资金的按时供应来促使承包单位尽快完成工程任务。
对跟不上进度的承包人,监理帮助制定措施,限期整改,对履约能力较差的承包人,勒令其退场。
再次,监理组根据承包人提交的周计划、月计划,汇总统计、分析结合监理日志编制监理组月报交监理部,监理部汇总各驻地监理组的月报,形成监理月报,报公司、业主及相关部门、领导,让业主及其它领导随时关注工程质量及进度,及时发现问题,提出指导意见,让工程更顺利的进行。
在施工过程中,监理部共编制了监理月报共56期。
3。
结合本工程的地理环境与重庆的气候特点,督促承包人精心组织施工,主要是抓好关键路线和控制工程严格按合同、规范、规程和图纸施工。
抢晴天、避雨天、战高温,促进度。
监理部随时、不定期的深入现场,检查驻地监理的监理工作,处理驻地监理发现的问题;驻地监理组把处理各方面的问题以及协调工作作为自己的日常监理工作内容,及时为承包人服务,急承包人所急,忧承包人所忧,共同确保工程进度目标的实现。
4。
对已完成的并已检验合格的工程,督促承包人抓紧时间办理计量支付,缩短计量周期,有利于承包人的资金周转,促进施工进度。
5。
积极配合业主、承包人协调处理沿线征地拆迁、农田水利、过往通道、群众纠纷等问题,共同为工程施工创造了外部条件。
(四)投资控制监理工程师对投资的控制主要是对工程量及计量支付的管理。
1。
实行三级管理,即驻地监理工程师根据工程量清单和施工图纸,按完工合格的净值工程量收方结算,完成填报手续报监理部,经监理部工程室和试验室对质检资料的认可后,经合同室对报表审核,总监理工程师确认,最后报业主审定。
2。
坚持合格的工程才能计量,同时驻地监理组和各级部门监理工程师对其计量的各项工程量和质量严密逐级审查。
3。
现场收方时,必须同时派2—3名监理人员并同监理组计量工程师同时监督收方,计量工程师对工程量严格复核,报驻地高监审签。
4。
对于超出合同部分的工程量,必须提出合理变更,办理完成变更手续,最终经业主签认才能计量。
严格控制新增工程项目,对必须增加的工程项目经过严格审查,报业主审定签认,变更手续完善后方可计量。
5。
要求承包人采用微机编制工程支付月报,中间计量表,合同室和驻地监理组通过微机进行审查,减少人为失误。
6。
对合同清单内容易含混的项目计量,须通过驻地监理和监理部工程师共同研究,吃透吃准后才予计量支付。
