监B-05 编号01监理工作总结报告工程名称:**********(一期Ⅰ标)市政工程建设单位:****************代建单位:********房地产开发有限公司承包单位:********建设有限公司设计单位:**********设计研究院有限公司总监理工程师:监理单位(盖章):******工程建设监理有限公司报告日期:二〇一二年十月内容提要一、工程概况二、施工概况及对承包商评价意见三、工程质量控制情况及评价意见四、监理概况和结论*******(一期Ⅰ标)市政工程监理工作总结报告一、工程概况工程地点:**建设单位:**代建单位:**设计单位:**质监单位:**监理单位:**施工单位:**本工程于2012年10月3日开工,经过施工单位近7个月的施工,于2013年5月22日完工。
二、施工概况及对承包商评价意见(一)、对承包商评价1、施工队伍本工程由浙江广宏建设有限公司承包,承担本小区的道路、室外排水等工程的施工。
该施工单位具备相应资质,并签定施工承包合同。
2、施工机械设备承包商进场的主要设备有:挖掘机、混凝土搅拌机、切割机、运载车辆、铣缝设备等施工机械设备。
上述进场设备的机械性能,使用效果及完好率尚好,施工中未发生较大机械故障.3、材料供应保障由于施工单位对该项目较重视,施工现场配有专职材料员,材料供应基本上按进度计划到场,用于工程上的材料使用前经过业主和监理认可。
4、对承包商评价意见在本市政工程全过程施工中,承包商能够把工程质量放在首位,能够按规范和设计要求进行施工.对业主现场代表和监理提出的问题均能虚心接受。
(二)、施工概况1、室外道路工程小区的道路工程主要有9M和12M宽的主入口道路和7M、5.5M、4M宽的内部环形道路及宅间小路组成,其中:主入口道路和内部环形道路为沥青路面,其他为彩色荷兰砖铺装路面,室外停车位采用塑料草坪格,净菜超市前为广场砖铺装路面.①、沥青路面自下而上为30CM厚塘渣层压实;20CM厚水泥稳定层;8CM沥青碎石(热拌)联接层;4CM细粒式沥青砼。
市政监理工作总结市政监理工作总结精选4篇(一)市政监理工作总结经过一年的市政监理工作,我深感市政工作的重要性和责任感。
在这一年里,我秉持着严谨的态度,认真履行职责,不断提升自己的专业才能和管理程度。
下面,我将对这一年的工作进展总结,总结如下:一、工作内容市政监理工作是一个复杂而庞大的工作体系,包括对市政工程施工过程中的合规性和质量进展监视和检查,以确保施工的平安、高质量和高效率。
在过去一年中,我主要从以下几个方面进展了工作:1. 监视管理:我严格按照规定的监理责任,监视施工方的合规操作和质量控制,及时发现并解决问题,确保工程按照设计要求和标准进展施工。
2. 技术管理:我加强了对施工技术的理解和学习,通过参加培训班和研讨会,不断提升自己的技术素质,从而更好地指导施工过程中的技术工作。
3. 质量控制:我严格遵守质量控制标准,对施工过程中的质量问题进展检查和评估,并及时提出整改意见,确保工程的质量到达预期要求。
4. 平安管理:我始终把工人的平安放在首位,做到平安消费和施工管理的互相促进,通过定期检查和培训,确保施工过程中的平安事故率降到最低。
5. 合同管理:我严格执行监理合同,维护建立单位和施工方的合法权益,协调解决合同纠纷,确保工程按照合同约定进展施工。
二、工作亮点在这一年的市政监理工作中,我注重不断提升自己的专业才能和管理程度,获得了一些成绩,主要表达在以下几个方面:1. 严谨的工作态度:我始终保持谦虚、踏实的工作态度,用心做好每一项工作,严格按照工作程序进展工作,不放过任何一个细节。
2. 强大的技术支持:我积极参加相关培训和学习,深化理解市政工程的技术要求和施工标准,进步了自己的技术才能,为工作提供了强有力的支持。
3. 全面的管理才能:我注重培养自己的管理才能,不断学习和掌握管理知识和技巧,进步了管理程度,有效地组织和指导了施工过程中的各项工作。
4. 协调解决问题:我重视与建立单位和施工方的沟通,及时解决施工过程中的问题和纠纷,确保施工进度和质量的顺利推进。

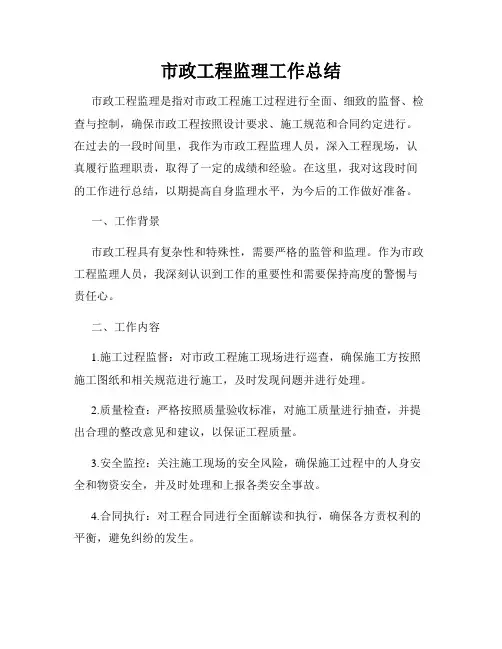

市政工程监理工作总结市政工程监理工作是指对市政建设项目的计划、设计、施工、验收等各个环节进行全程监督、指导和管理的工作。
作为市政工程监理人员,我深感责任重大,承担着保障工程质量、促进工程进展和提升项目效益的重要职责。
在此,我将对过去一段时间的市政工程监理工作进行总结和评估。
一、工作概况在过去的一段时间里,我参与了多个市政工程项目的监理工作。
这些项目包括道路、桥梁、排水系统等各类市政基础设施建设。
我积极参与项目的前期规划和设计评审,严格把控工程质量标准,确保项目按照规划和设计要求有序进行。
二、项目监理1.施工现场管理在项目施工期间,我积极参与施工现场管理工作。
与施工单位进行沟通协调,监督施工进度和质量,及时解决现场遇到的问题。
同时,我注重施工安全,确保工程人员的生命安全和周边环境的保护。
2.质量控制项目质量是市政工程监理的核心工作之一。
我在项目实施过程中,始终坚持严格按照工程设计要求进行监督和检验。
对施工单位提供的材料和施工工艺进行审查,确保符合工程质量标准。
并对施工过程中出现的质量问题进行及时处理,确保项目按时完成。
3.进度管理市政工程项目的进度管理是保证工程按时交付的关键。
我在工程项目的进度管理方面,通过与施工单位的沟通和协调,及时核对施工材料、现场进度和质量验收,确保项目进展符合计划。
三、团队协作作为市政工程监理人员,我深知团队协作的重要性。
我与工程项目相关人员形成紧密的合作关系,积极与设计单位和施工单位沟通,共同解决问题。
在工作过程中,我注重与各方保持良好的沟通和合作,确保信息畅通,提高工作效率。
四、工作心得与不足1.心得体会通过市政工程监理工作,我不仅提高了专业知识和技能,也锻炼了自己的管理能力和协调能力。
在与不同岗位的人员进行合作时,我更加注重倾听和理解,尊重各方的专业意见,取得了较好的合作效果。
2.存在的不足在市政工程监理工作中,我也发现了一些不足之处。
首先,我需要更深入地学习相关法规和标准,以便更好地指导和监督施工单位。
2024年市政道路工程监理工作总结范文一、引言市政道路工程是城市建设的重要组成部分,为了保证工程质量和进度,监理工作起着举足轻重的作用。
本文对2024年市政道路工程的监理工作进行总结,并提出改进措施,以期为后续工作提供参考。
二、工作概况2024年,我作为市政道路工程的监理人员,共计参与了10个市政道路工程项目的监理工作。
这些项目覆盖了道路修建、改扩建、维护等方面,涉及路面、排水、交通标志等多个工作内容。
三、工作成果1. 工程质量控制我积极参与施工过程中的质量验收工作,指导施工单位进行细致的施工记录和质量检查,对存在的问题进行及时整改。
通过这些措施,有效地保障了工程的质量,未出现质量事故。
2. 工程进度管理我按照工程计划安排,及时与施工单位进行沟通和协调,确保施工进度不延误。
对于进度滞后的问题,我积极寻找解决办法,推动施工单位加快进度。
最终,所有项目按时完成,未出现工期延误问题。
3. 施工安全监管我重视施工现场安全,定期进行安全检查,及时发现隐患并指导施工单位进行整改。
同时,在施工过程中,注重工人的安全教育和培训,提高了施工人员的安全意识。
通过这些举措,施工现场未发生任何安全事故。
四、存在的问题1. 施工单位配合度不高:部分施工单位对监理人员的要求和指导态度不积极,导致工作进展缓慢。
2. 施工单位管理混乱:部分施工单位管理不规范,存在施工问题和质量隐患。
3. 缺乏技术支持:由于某些项目的技术要求较高,我在一定程度上缺乏相关技术支持,导致工作效率低下。
五、改进措施1. 加强监理人员培训:为了更好地履行监理工作,应加强监理人员的培训,提高其技术水平和业务能力,以便更好地与施工单位进行沟通和协调。
2. 强化对施工单位的监管:对于配合度不高和管理混乱的施工单位,应加强监管,必要时可以采取惩罚措施来推动他们改进。
3. 寻求技术支持:对于技术要求较高的项目,可以通过组织专家评审、邀请技术顾问等方式寻求技术支持,提高工作效率和工程质量。

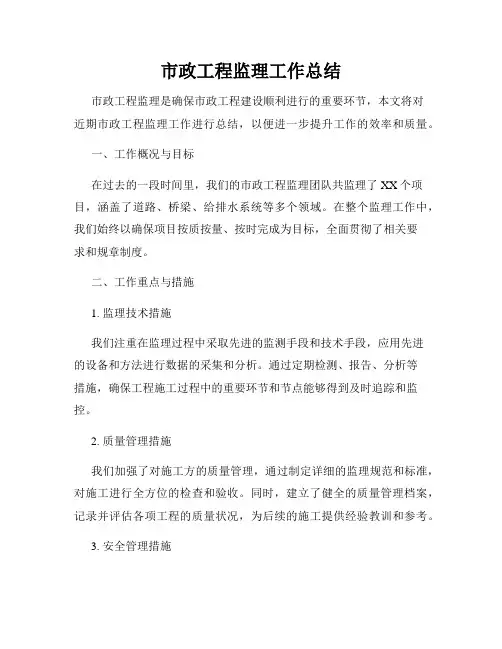

市政工程监理工作总结市政工程监理是确保市政工程建设顺利进行的重要环节,本文将对近期市政工程监理工作进行总结,以便进一步提升工作的效率和质量。
一、工作概况与目标在过去的一段时间里,我们的市政工程监理团队共监理了XX个项目,涵盖了道路、桥梁、给排水系统等多个领域。
在整个监理工作中,我们始终以确保项目按质按量、按时完成为目标,全面贯彻了相关要求和规章制度。
二、工作重点与措施1. 监理技术措施我们注重在监理过程中采取先进的监测手段和技术手段,应用先进的设备和方法进行数据的采集和分析。
通过定期检测、报告、分析等措施,确保工程施工过程中的重要环节和节点能够得到及时追踪和监控。
2. 质量管理措施我们加强了对施工方的质量管理,通过制定详细的监理规范和标准,对施工进行全方位的检查和验收。
同时,建立了健全的质量管理档案,记录并评估各项工程的质量状况,为后续的施工提供经验教训和参考。
3. 安全管理措施在市政工程建设中,安全是我们始终关注的焦点。
我们加强了对施工现场的安全检查,对存在的安全隐患进行整改和督促,加强了对施工方安全责任的落实,并与相关部门建立了紧密的沟通与协作机制,共同维护施工现场的安全。
三、工作亮点与成果1. 质量控制取得显著成效通过对施工过程的全程跟踪和监测,我们发现并及时解决了一系列现场问题,确保了工程的质量和安全。
各项工程均通过验收,并且得到了建设单位和相关部门的高度评价。
2. 有效地与各方沟通与协调在整个监理过程中,我们与建设单位、施工方、设计单位等各方保持密切联系,及时解答疑问,处理问题,确保项目能够按时进行,各方合作顺利。
3. 监理工作得到充分肯定我们的监理团队始终高度负责,客观公正地履行职责,获得了建设单位和施工方的一致认可与好评,得到了相关部门的表彰和嘉奖。
四、存在问题与改进措施1. 任务分配和沟通可以更加精细化在工作中,我们发现有时任务的分配和沟通不够具体明确,导致一些细节和问题被忽视。

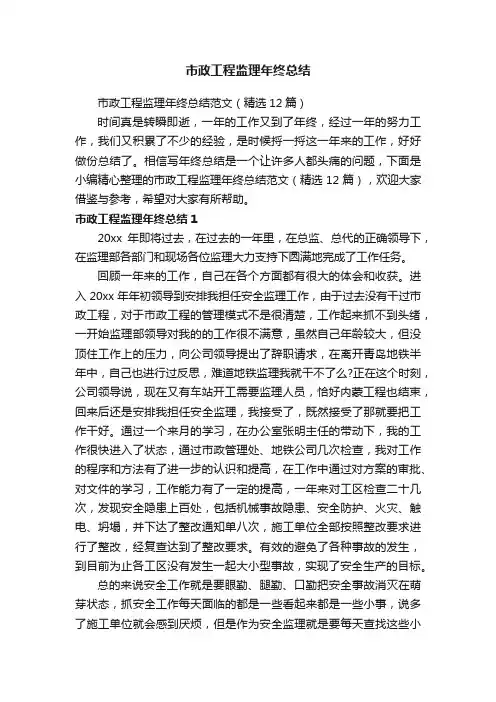

市政工程监理年终总结市政工程监理年终总结范文(精选12篇)时间真是转瞬即逝,一年的工作又到了年终,经过一年的努力工作,我们又积累了不少的经验,是时候捋一捋这一年来的工作,好好做份总结了。
相信写年终总结是一个让许多人都头痛的问题,下面是小编精心整理的市政工程监理年终总结范文(精选12篇),欢迎大家借鉴与参考,希望对大家有所帮助。
市政工程监理年终总结120xx年即将过去,在过去的一年里,在总监、总代的正确领导下,在监理部各部门和现场各位监理大力支持下圆满地完成了工作任务。
回顾一年来的工作,自己在各个方面都有很大的体会和收获。
进入20xx年年初领导到安排我担任安全监理工作,由于过去没有干过市政工程,对于市政工程的管理模式不是很清楚,工作起来抓不到头绪,一开始监理部领导对我的的工作很不满意,虽然自己年龄较大,但没顶住工作上的压力,向公司领导提出了辞职请求,在离开青岛地铁半年中,自己也进行过反思,难道地铁监理我就干不了么?正在这个时刻,公司领导说,现在又有车站开工需要监理人员,恰好内蒙工程也结束,回来后还是安排我担任安全监理,我接受了,既然接受了那就要把工作干好。
通过一个来月的学习,在办公室张明主任的带动下,我的工作很快进入了状态,通过市政管理处、地铁公司几次检查,我对工作的程序和方法有了进一步的认识和提高,在工作中通过对方案的审批、对文件的学习,工作能力有了一定的提高,一年来对工区检查二十几次,发现安全隐患上百处,包括机械事故隐患、安全防护、火灾、触电、坍塌,并下达了整改通知单八次,施工单位全部按照整改要求进行了整改,经复查达到了整改要求。
有效的避免了各种事故的发生,到目前为止各工区没有发生一起大小型事故,实现了安全生产的目标。
总的来说安全工作就是要眼勤、腿勤、口勤把安全事故消灭在萌芽状态,抓安全工作每天面临的都是一些看起来都是一些小事,说多了施工单位就会感到厌烦,但是作为安全监理就是要每天查找这些小事,及时提醒施工单位加强管控,才能避免事故的发生。

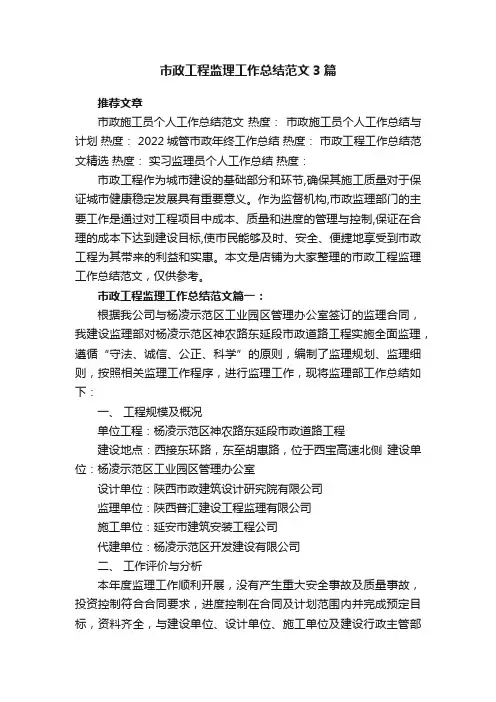

市政工程监理工作总结范文3篇推荐文章市政施工员个人工作总结范文热度:市政施工员个人工作总结与计划热度: 2022城管市政年终工作总结热度:市政工程工作总结范文精选热度:实习监理员个人工作总结热度:市政工程作为城市建设的基础部分和环节,确保其施工质量对于保证城市健康稳定发展具有重要意义。
作为监督机构,市政监理部门的主要工作是通过对工程项目中成本、质量和进度的管理与控制,保证在合理的成本下达到建设目标,使市民能够及时、安全、便捷地享受到市政工程为其带来的利益和实惠。
本文是店铺为大家整理的市政工程监理工作总结范文,仅供参考。
市政工程监理工作总结范文篇一:根据我公司与杨凌示范区工业园区管理办公室签订的监理合同,我建设监理部对杨凌示范区神农路东延段市政道路工程实施全面监理,遵循“守法、诚信、公正、科学”的原则,编制了监理规划、监理细则,按照相关监理工作程序,进行监理工作,现将监理部工作总结如下:一、工程规模及概况单位工程:杨凌示范区神农路东延段市政道路工程建设地点:西接东环路,东至胡惠路,位于西宝高速北侧建设单位:杨凌示范区工业园区管理办公室设计单位:陕西市政建筑设计研究院有限公司监理单位:陕西普汇建设工程监理有限公司施工单位:延安市建筑安装工程公司代建单位:杨凌示范区开发建设有限公司二、工作评价与分析本年度监理工作顺利开展,没有产生重大安全事故及质量事故,投资控制符合合同要求,进度控制在合同及计划范围内并完成预定目标,资料齐全,与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作质关系使工程得以顺利进展。
(一)工程质量状况评价与控制本年度没有出现工程质量事故,各分项工程质量能够达到合格标准,符合合同目标要求。
为确保工程质量,总监理工程师确立了以预控为主、跟踪监控、监帮结合、强化验收的方法对工程质量进行控制,主要体现为:1、严把预控关熟悉图纸、承包合同、技术规范、验收标准等,严格审核施工组织设计与方案,特别是质量保证体系、安全保障措施及人、材、机的配置是否满足工程施工的需要,并在施工过程中督促实施,如深基坑、施工前就组织了专家论证,认真按照论证后的施工方案施工,确保了施工安全及工程质量。

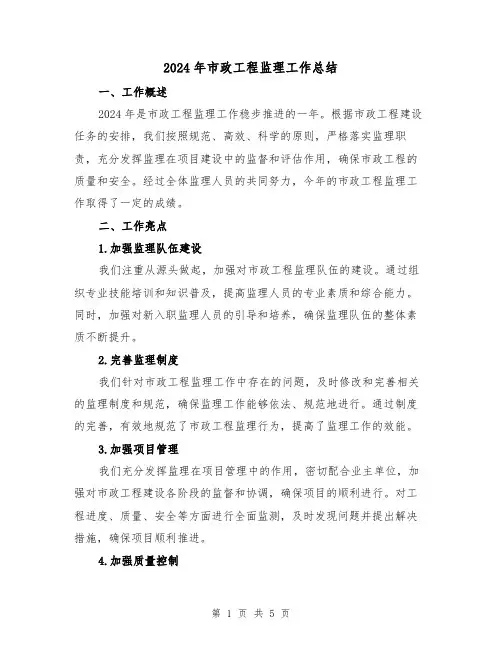

2024年市政工程监理工作总结一、工作概述2024年是市政工程监理工作稳步推进的一年。
根据市政工程建设任务的安排,我们按照规范、高效、科学的原则,严格落实监理职责,充分发挥监理在项目建设中的监督和评估作用,确保市政工程的质量和安全。
经过全体监理人员的共同努力,今年的市政工程监理工作取得了一定的成绩。
二、工作亮点1.加强监理队伍建设我们注重从源头做起,加强对市政工程监理队伍的建设。
通过组织专业技能培训和知识普及,提高监理人员的专业素质和综合能力。
同时,加强对新入职监理人员的引导和培养,确保监理队伍的整体素质不断提升。
2.完善监理制度我们针对市政工程监理工作中存在的问题,及时修改和完善相关的监理制度和规范,确保监理工作能够依法、规范地进行。
通过制度的完善,有效地规范了市政工程监理行为,提高了监理工作的效能。
3.加强项目管理我们充分发挥监理在项目管理中的作用,密切配合业主单位,加强对市政工程建设各阶段的监督和协调,确保项目的顺利进行。
对工程进度、质量、安全等方面进行全面监测,及时发现问题并提出解决措施,确保项目顺利推进。
4.加强质量控制我们坚持高标准、严要求,在市政工程建设过程中,加强质量控制。
通过加强对施工方的监督和检查,及时发现和纠正工程质量问题,确保市政工程的质量符合相关标准和要求。
5.加强安全管理我们高度重视市政工程建设中的安全问题,在监理过程中,加强对施工现场的安全监控和隐患排查。
通过加强与相关部门的沟通和合作,及时解决和消除安全隐患,确保市政工程的施工过程安全可控。
三、存在的问题在市政工程监理工作中,我们也存在一些问题需要及时解决。
主要有以下几个方面:1.监理人员数量不足。
由于市政工程的增多,监理人员的工作压力加大,导致监理人员数量不足。
这给监理工作带来了较大的困难。
2.监理队伍专业结构待完善。
监理队伍中存在专业结构不够合理的问题,导致在一些专业领域无法及时提供专业支持和技术咨询。
3.部分监理人员的法律意识和责任意识不强。

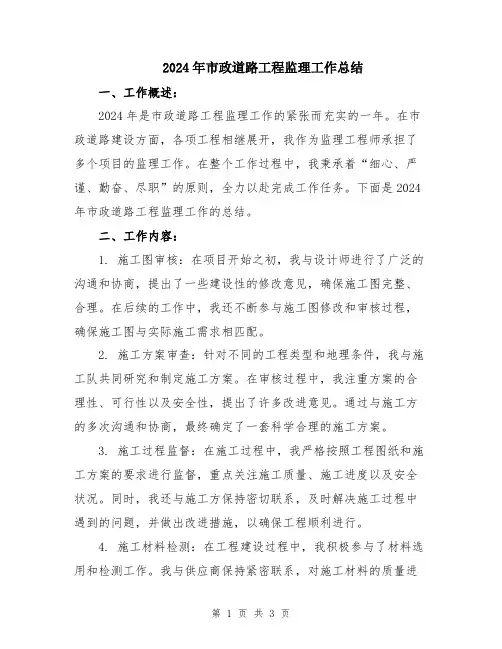

2024年市政道路工程监理工作总结一、工作概述:2024年是市政道路工程监理工作的紧张而充实的一年。
在市政道路建设方面,各项工程相继展开,我作为监理工程师承担了多个项目的监理工作。
在整个工作过程中,我秉承着“细心、严谨、勤奋、尽职”的原则,全力以赴完成工作任务。
下面是2024年市政道路工程监理工作的总结。
二、工作内容:1. 施工图审核:在项目开始之初,我与设计师进行了广泛的沟通和协商,提出了一些建设性的修改意见,确保施工图完整、合理。
在后续的工作中,我还不断参与施工图修改和审核过程,确保施工图与实际施工需求相匹配。
2. 施工方案审查:针对不同的工程类型和地理条件,我与施工队共同研究和制定施工方案。
在审核过程中,我注重方案的合理性、可行性以及安全性,提出了许多改进意见。
通过与施工方的多次沟通和协商,最终确定了一套科学合理的施工方案。
3. 施工过程监督:在施工过程中,我严格按照工程图纸和施工方案的要求进行监督,重点关注施工质量、施工进度以及安全状况。
同时,我还与施工方保持密切联系,及时解决施工过程中遇到的问题,并做出改进措施,以确保工程顺利进行。
4. 施工材料检测:在工程建设过程中,我积极参与了材料选用和检测工作。
我与供应商保持紧密联系,对施工材料的质量进行全面检查,并按照相关标准进行检测。
在施工中,我还对一些关键材料的施工过程进行抽检,保证了施工质量和工程的安全性。
5. 工程验收:在工程竣工阶段,我与施工方一起进行了工程的验收工作。
通过对工程的全面检查和测量,我确保了工程的质量和技术指标达到了要求。
同时,我也督促施工方进行了施工记录和工程档案的整理,为工程的后续维护提供了便利。
三、成果与收获:1. 提高了综合素质:通过2024年的市政道路工程监理工作,我对市政道路工程的管理和监督有了更深入的了解,提高了自己的专业水平和综合素质。
在工作中,我学会了更好地与施工方和设计师团队进行协作和沟通,提高了自己的团队合作能力和解决问题的能力。

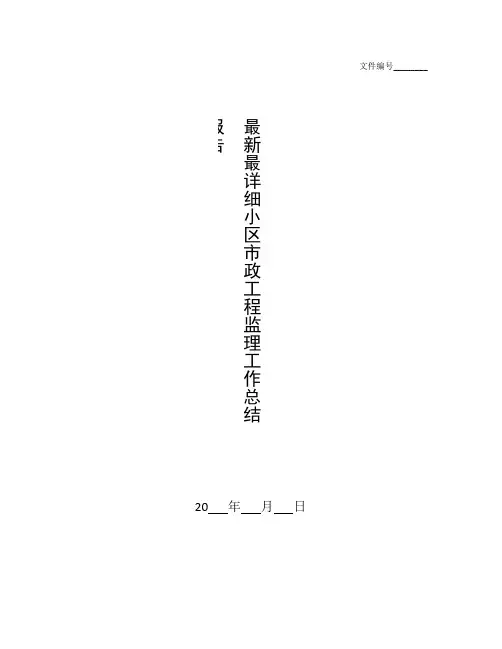

文件编号________20 年 月 日最新最详细小区市政工程监理工作总结报告某市政工程监理大纲某建设工程监理有限公司2012年8月31日目录第一章工程概况 (6)第二章监理工作范围、依据和目标 (6)一、监理工作范围 (6)二、监理工作依据 (7)三、监理目标 (7)第三章监理机构设置及监理人员职责 (9)一、项目监理机构组织形式 (9)二、人员配备 (10)三、岗位职责 (10)第四章施工阶段的质量控制措施 (13)一、施工质量的基本程序 (13)二、施工阶段原材料质量的控制 (14)三、施工阶段质量控制的事前控制的方法和措施 (17)四、施工阶段质量控制的事中控制的方法和措施 (19)五、施工阶段质量控制的事后控制的方法和措施 (20)六、分部分项工程评定程序 (22)七、单位工程验收程序 (24)第五章施工阶段进度控制措施 (26)一、进度控制的任务 (26)二、进度监理的内容 (26)三、进度控制的方法 (26)第六章施工阶段的投资控制措施 (30)一、投资事前控制 (30)二、投资事中控制 (30)三、投资事后控制 (31)第七章安全生产及文明施工监督措施 (31)一、安全文明施工及环保控制目标 (31)二、对岗位人员安全施工的具体要求 (31)三、安全、文明施工监督管理措施 (32)四、环保临近方法和措施 (33)第八章信息和合同管理计划 (34)一、合同管理的工作程序和方法 (34)二、工程变更的管理 (34)三、工程延期及延误的处理 (35)四、合同的解除 (41)五、信息管理 (41)第九章组织协调各方关系措施 (43)一、施工阶段项目工作关系协调的内容 (43)二、施工阶段项目工作关系协调的原则 (43)三、施工阶段项目工作关系协调的方法 (44)四、施工阶段项目工作关系协调程序 (44)五、项目工作关系协调的措施 (44)第十章本工程特点、技术难点及其控制措施 (45)一、路基施工监理要点 (45)二、材料监理要点 (48)三、混凝土施工监理要点 (49)五、质量评定标准 (50)六、其他事项 (50)第十一章监理工作程序 (50)第十二章监理工作制度 (68)一、设计文件、图纸审查制度 (68)二、技术交底制度 (68)三、开工报告审批制度 (68)四、材料、构件检验及复验制度 (68)五、变更设计制度 (68)六、隐蔽工程检查制度 (68)七、工程质量监理制度 (68)八、工程质量检验制度 (68)九、工程质量事故处理制度 (69)十、施工进度监督及报告制度 (69)十一、投资监督制度 (69)十二、建立报告制度 (69)十三、工程竣工验收制度 (70)十四、监理日志和会议制度 (70)十五、对项目监理部的考核制度 (70)第一章工程概况一、工程名称:某市政工程二、建设单位:某工业园区管理办公司三、设计单位:某建筑设计研究院有限公司四、建设项目概况:某市政工程,该路段为东西走向城市次干路,西边起始与邰城路机动车道边缘,东边终点与南纬七路向接,沿途经过某特种养殖场、在亨通光华南侧接入南纬七路。

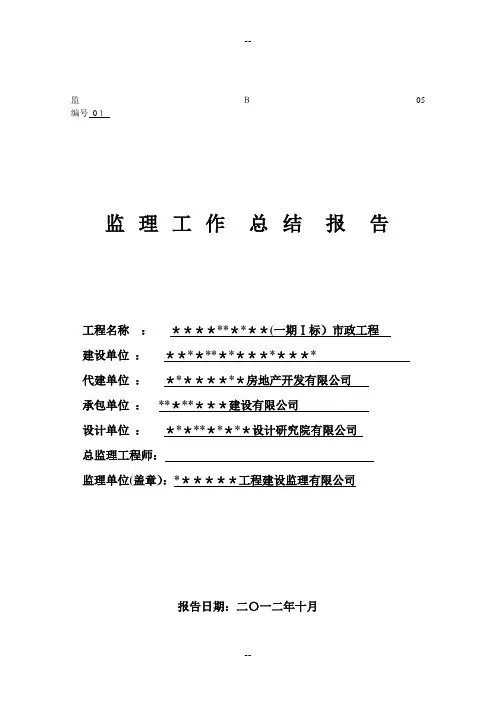

监B—05 编号01 监理工作总结报告
工程名称:**********(一期Ⅰ标)市政工程
建设单位:****************
代建单位:********房地产开发有限公司
承包单位:********建设有限公司
设计单位:**********设计研究院有限公司
总监理工程师:
监理单位(盖章):******工程建设监理有限公司
报告日期:二〇一二年十月
内容提要
一、工程概况
二、施工概况及对承包商评价意见
三、工程质量控制情况及评价意见
四、监理概况和结论
*******(一期Ⅰ标)市政工程
监理工作总结报告
一、工程概况
工程地点:**
建设单位:**
代建单位:**
设计单位:**
质监单位:**
监理单位:**
施工单位:**
本工程于2012年10月3日开工,经过施工单位近7个月的施工,于2013年5月22日完工。
二、施工概况及对承包商评价意见
(一)、对承包商评价
1、施工队伍
本工程由浙江广宏建设有限公司承包,承担本小区的道路、室外排水等工程的施工。
该施工单位具备相应资质,并签定施工承包合同。
2、施工机械设备
承包商进场的主要设备有:挖掘机、混凝土搅拌机、切割机、运
载车辆、铣缝设备等施工机械设备。
上述进场设备的机械性能,使用效果及完好率尚好,施工中未发生较大机械故障。
3、材料供应保障
由于施工单位对该项目较重视,施工现场配有专职材料员,材料供应基本上按进度计划到场,用于工程上的材料使用前经过业主和监理认可。
4、对承包商评价意见
在本市政工程全过程施工中,承包商能够把工程质量放在首位,能够按规范和设计要求进行施工。
对业主现场代表和监理提出的问题均能虚心接受。
(二)、施工概况
1、室外道路工程
小区的道路工程主要有9M和12M宽的主入口道路和7M、、4M宽的内部环形道路及宅间小路组成,其中:主入口道路和内部环形道路为沥青路面,其他为彩色荷兰砖铺装路面,室外停车位采用塑料草坪格,净菜超市前为广场砖铺装路面。
①、沥青路面自下而上为30CM厚塘渣层压实;20CM厚水泥稳定层;8CM 沥青碎石(热拌)联接层;4CM细粒式沥青砼。
②、荷兰砖铺装路面自下而上为30CM厚塘渣层压实;15CM厚水泥稳定层;3CM1∶3水泥砂浆垫层;6CM彩色荷兰砖。
③、塑料草坪格路面自下而上为30CM厚塘渣层压实;15CM厚C20砼,间隔渗水孔(渗水孔上部直径6CM、下部直径3CM,间距50CM,孔内放
置鹅卵石砂);3CM碎石层,含砂土,用振动机夯实;2CM混合层(60%瓜子皮,20%砂,20%土),用振动机夯实;塑料草坪格及植草土填充,以不超过草坪格平面为准。
2、室外给排水工程
室外排水系统采用雨污分流制,小区周边雨水管径D300——D600均采用国际钢筋砼Ι级管(承插式管道),砾砂石垫层,道路下部雨水管采用360度C20砼包管;绿化带下部雨水管采用135度C20砼包管,排管后测量复核各点标高,符合要求后再进行混凝土浇筑,待混凝土强度达到要求后,再进行回土压实。
污水管采用UPVC双壁波纹管,砾砂石垫层,雨水检查井(含雨水口)采用落底式或平底式,污水检查井采用流槽式,各检查井为混凝土底板,240mm普通砖砌筑,井内壁砂浆抹面,井口为复合材料窨井盖。
污水管道施工完毕后,按规范要求做闭水试验。
三、工程质量控制情况及评价意见
(一)、工程质量控制情况
1、质量保证体系的建立
根据工程项目实行“承包商自检、社会监理、政府监督”的质量管理机制的原则,要求承包商建立一个完善的质量保证体系,使其做到开工有报告、施工有措施、技术有交流、定位有复检、材料有试验、隐蔽工程有记录、施工质量有自检、复检、抽检、交工有资料(报告)等。
监理项目部制定各级监理人员岗位职责,并按照“承包合同、施工图纸、技术规范和质量标准”对工程质量进行全面控制。
主要对施
工单位资质、管理人员配备情况、技术人员及操作人员的资质和上岗证明认真审核;审查施工组织设计并督促落实;检查进场机械及主要设备性能;严格控制进场原材料质量;对有关部位进行技术复核,隐蔽工程验收;检查安全文明施工情况;审查工程技术资料。
2、材料、成品控制情况
要求承包商对用于工程上的材料和成品在使用(安装)前,均到监理部进行报验,报验时主要是检查其实际进场的材料和成品是否与设计(合同)相符,原始质保资料是否齐全,防止劣质产品混入影响工程质量。
所用材料均能满足本工程实际需要。
现对本工程所用的主要材料简述如下:
(1)钢筋
工程中所用的钢筋采用福建鑫海冶金有限公司生产的HRB335Φ8及江苏胜丰钢铁有限公司生产的HRB335Φ10、Φ12,以上钢材均有质保书及复试报告。
(2)水泥、砂
水泥采用浙江红狮水泥股份有限公司和浙江建德三狮松涛水泥有限公司生产的号普通硅酸盐水泥,砂为宁波市鄞州钟公庙信财沙场提供的淡化砂。
(3)砖
标准砖由宁波市江北庆新建筑材料生产MU10砼普通砖。
(4)商品混凝土
由宁波镇海九龙混凝土有限公司生产提供。
(5)给排水材料
UPVC双壁波纹管由浙江金盾塑胶有限公司生产。
(6)水泥稳定层、沥青混合料
水泥稳定层由浙江天元路基有限公司提供,沥青混合料由宁波交工道路沥青有限公司提供。
3、施工情况
(1)室外道路工程
对原小区路面进行挖掘,然后塘渣回填,再作分层压实,塘渣压实后进行了弯沉及压实度的测定,其结果符合设计要求。
水泥稳定层施工及沥青路面浇捣进行了旁站监理,并按有关规定留置试块,所有试块报告均合格。
(2)室外排水工程
在雨水管及污水管安装时,检查管线安放位置及保护情况,水平管的标高、坡度及接头联结情况等是否符合设计要求和规范规定,并做好闭水试验检查,直至无渗漏水为止。
(二)、工程质量评价意见
1、施工技术资料审核
在本工程项目全过程施工监理中,经监理项目部审核的有关施工技术资料如下:
(1)施工组织设计
(2)开、竣工报告
(3)设计技术联系单
(4)工程测量定位记录
(5)建筑材料出厂合格证和质保书
(6)水泥出厂合格证、水泥安定报告、配合比报告单。
(7)技术复核记录
(8)隐蔽工程验收记录
(9)塘渣层、水稳层及沥青路面的相关物理性能报告
(10)混凝土及砂浆强度检测报告
(11)施工试验报告
(12)单位工程质量评定表
(13)工序质量评定表
(14)污水管闭水试验记录
(15)竣工图
2、塘渣层弯沉、压实度报告结果均合格(详见测试报告)
3、监理评价意见
本工程项目能按设计要求和有关规范进行施工,在施工全过程中,监理单位严格按施工阶段监理实施细则进行监理,本工程所用的主要建筑材料,设备均具有相应原始质保书等,资料基本齐全。
三、监理概况和结论
1、监理概况
根据监理合同条例,现场监理班子对本工程的质量、进度、投资等进行全面监理;在全过程施工中,严格控制进场原材料、成品的质量,对各分项、分部工程的施工质量进行跟踪监督、检查及控制,对存在质量问题的部位或影响工程质量的隐患及时通知施工单位,对其未引起重视的签发监理工程师函或其他书面通知,并督促、监督返工或整改处理,及时记录各阶段施工情况和审查、整理与本工程有关的
技术资料,按时参加隐蔽工程和各分项、分部工程的验收及竣工验收.2、单位工程质量评定
本工程现已竣工,我公司依照测得的实测实量数据,结合承包方自检资料及日常施工中工程质量、进度情况及工程外观情况,综和评定如下:
项目实测得分资料得分外观得分综合得分质量等级道路81 80 80 合格排水80 合格
3、结论
本工程项目按照设计施工图要求及有关规范规定进行施工,在施工全过程中,监理单位严格按照有关法规、规范、施工图和施工合同进行监理。
在承包商的积极努力、业主的大力支持、设计及质监、监理等单位共同配合下,本工程已基本完工,所用的主要建筑原材料、成品均有质量保证资料、合格证及测试报告,混凝土及砂浆试验结果均符合设计及有关规范要求。
我公司根据工程质量、进度、资料及工程外观情况,本市政工程评定为合格。
本工程须待通过综合验收后方可正式投入使用。
******工程建设监理有限公司
二0一二年十月。
